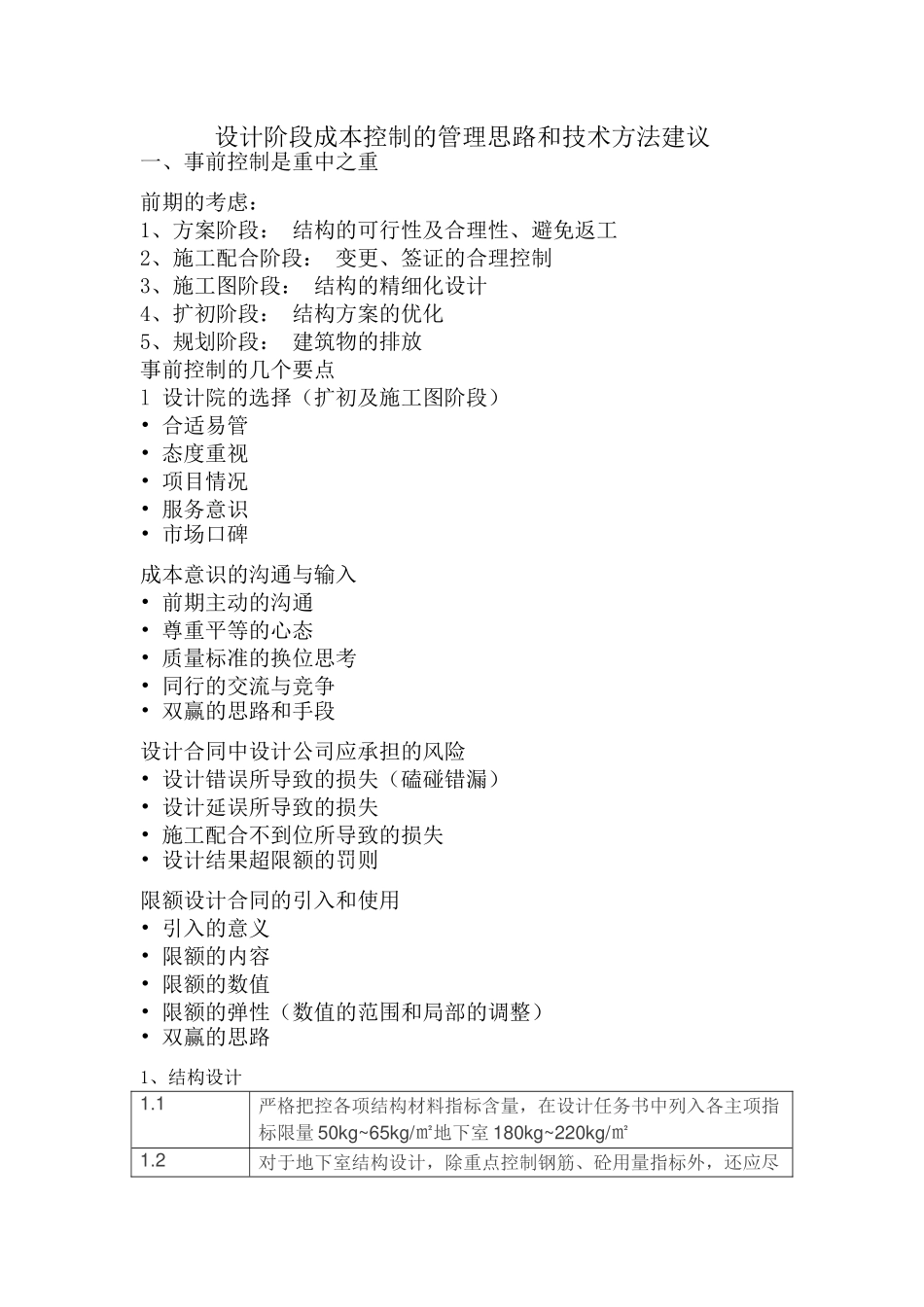

设计阶段成本控制的管理思路和技术方法建议一、事前控制是重中之重前期的考虑:1、方案阶段:结构的可行性及合理性、避免返工2、施工配合阶段:变更、签证的合理控制3、施工图阶段:结构的精细化设计4、扩初阶段:结构方案的优化5、规划阶段:建筑物的排放事前控制的几个要点l设计院的选择(扩初及施工图阶段)•合适易管•态度重视•项目情况•服务意识•市场口碑成本意识的沟通与输入•前期主动的沟通•尊重平等的心态•质量标准的换位思考•同行的交流与竞争•双赢的思路和手段设计合同中设计公司应承担的风险•设计错误所导致的损失(磕碰错漏)•设计延误所导致的损失•施工配合不到位所导致的损失•设计结果超限额的罚则限额设计合同的引入和使用•引入的意义•限额的内容•限额的数值•限额的弹性(数值的范围和局部的调整)•双赢的思路1、结构设计1
1严格把控各项结构材料指标含量,在设计任务书中列入各主项指标限量50kg~65kg/㎡地下室180kg~220kg/㎡1
2对于地下室结构设计,除重点控制钢筋、砼用量指标外,还应尽可能的降低地下室顶班的覆土厚度,顶板覆土以1米为宜1

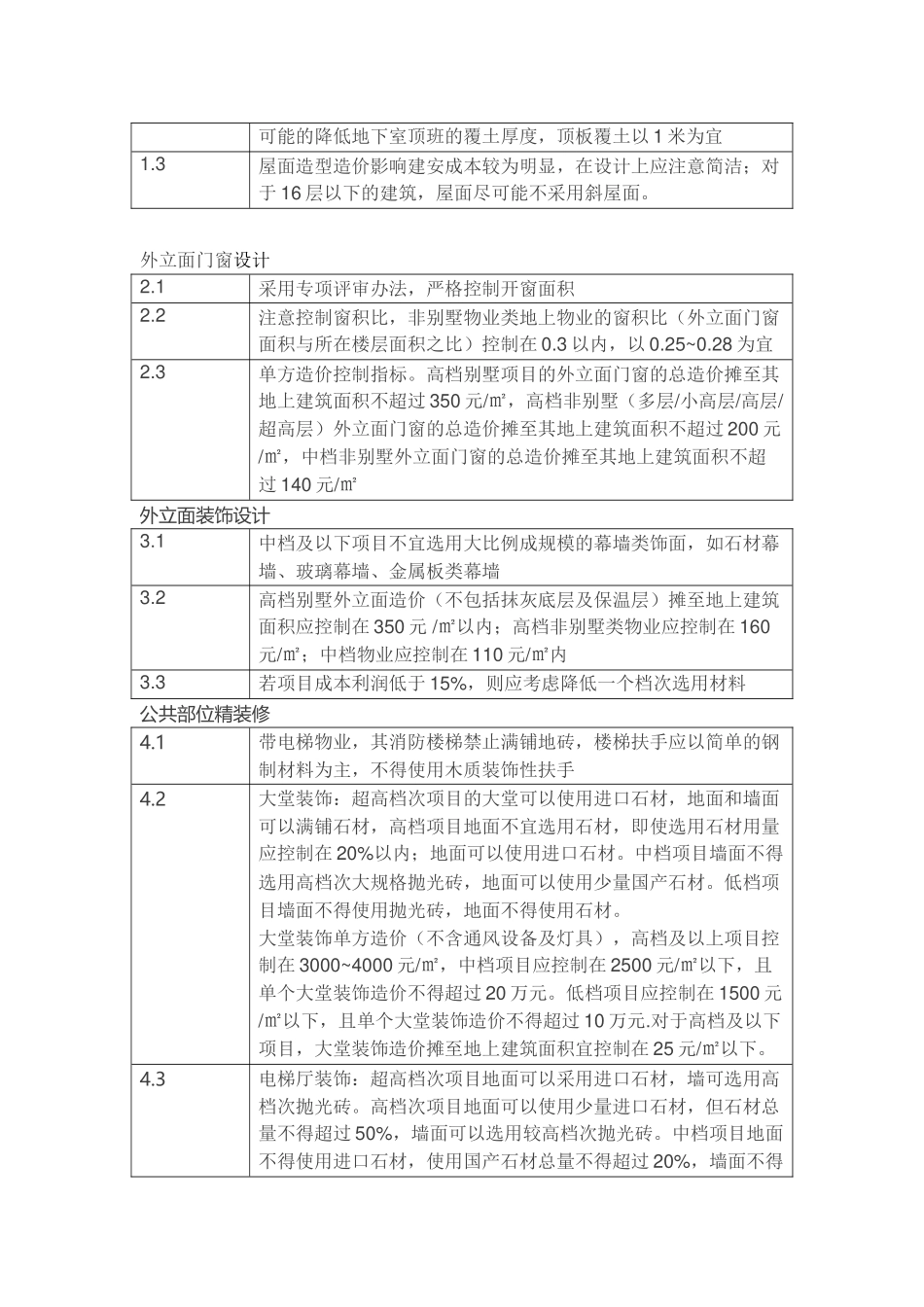

3屋面造型造价影响建安成本较为明显,在设计上应注意简洁;对于16层以下的建筑,屋面尽可能不采用斜屋面
外立面门窗设计2
1采用专项评审办法,严格控制开窗面积2
2注意控制窗积比,非别墅物业类地上物业的窗积比(外立面门窗面积与所在楼层面积之比)控制在0
3以内,以0
3单方造价控制指标
高档别墅项目的外立面门窗的总造价摊至其地上建筑面积不超过350元/㎡,高档非别墅(多层/小高层/高层/超高层)外立面门窗的总造价摊至其地上建筑面积不超过200元/㎡,中档非别墅外立面门窗的总造价摊至其地上建筑面积不超过140元/㎡外立面装饰设计3

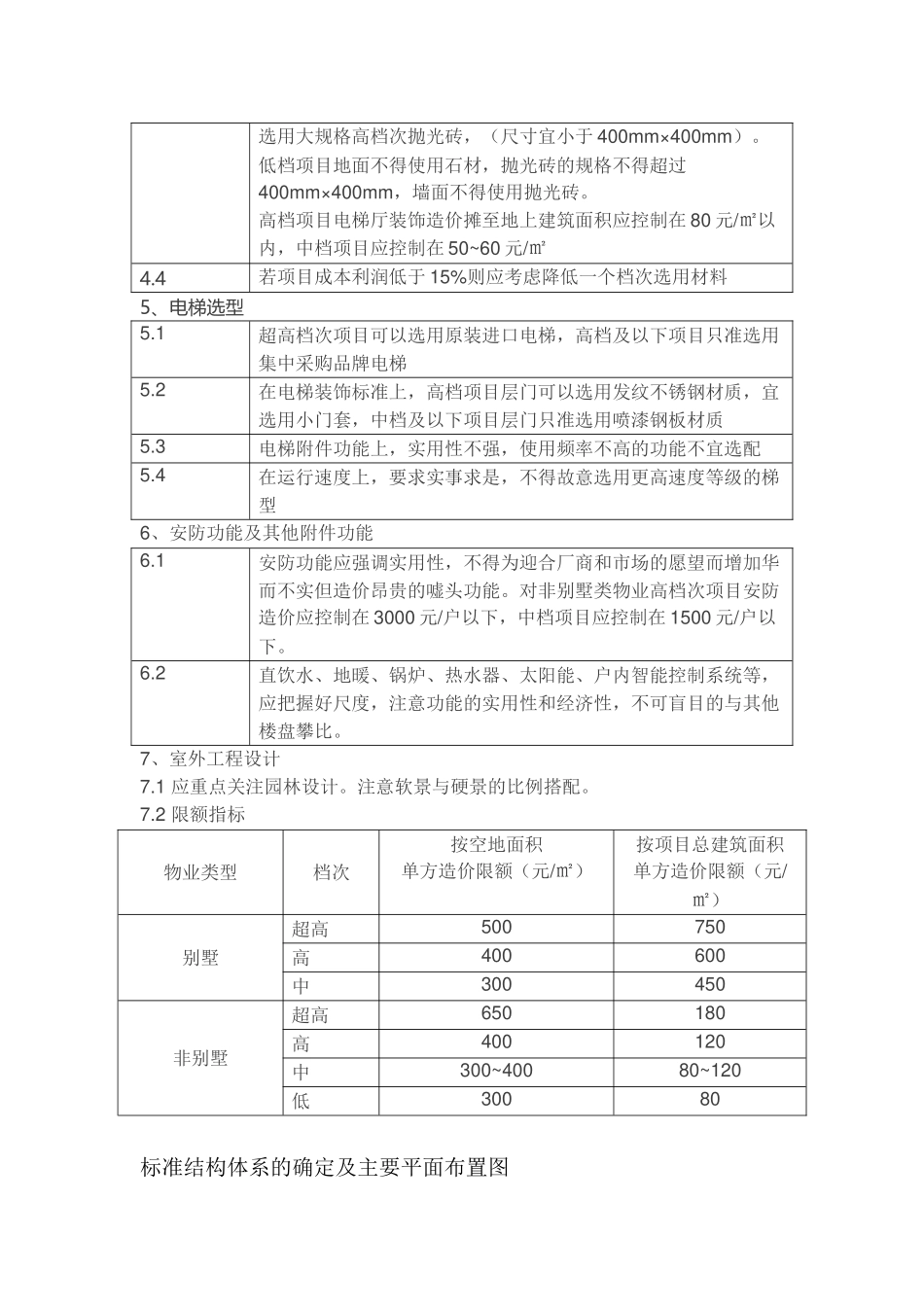

1中档及以下项目不宜选用大比例成规模的幕墙类饰面,如石材幕墙、玻璃幕墙、金属板类幕墙3
