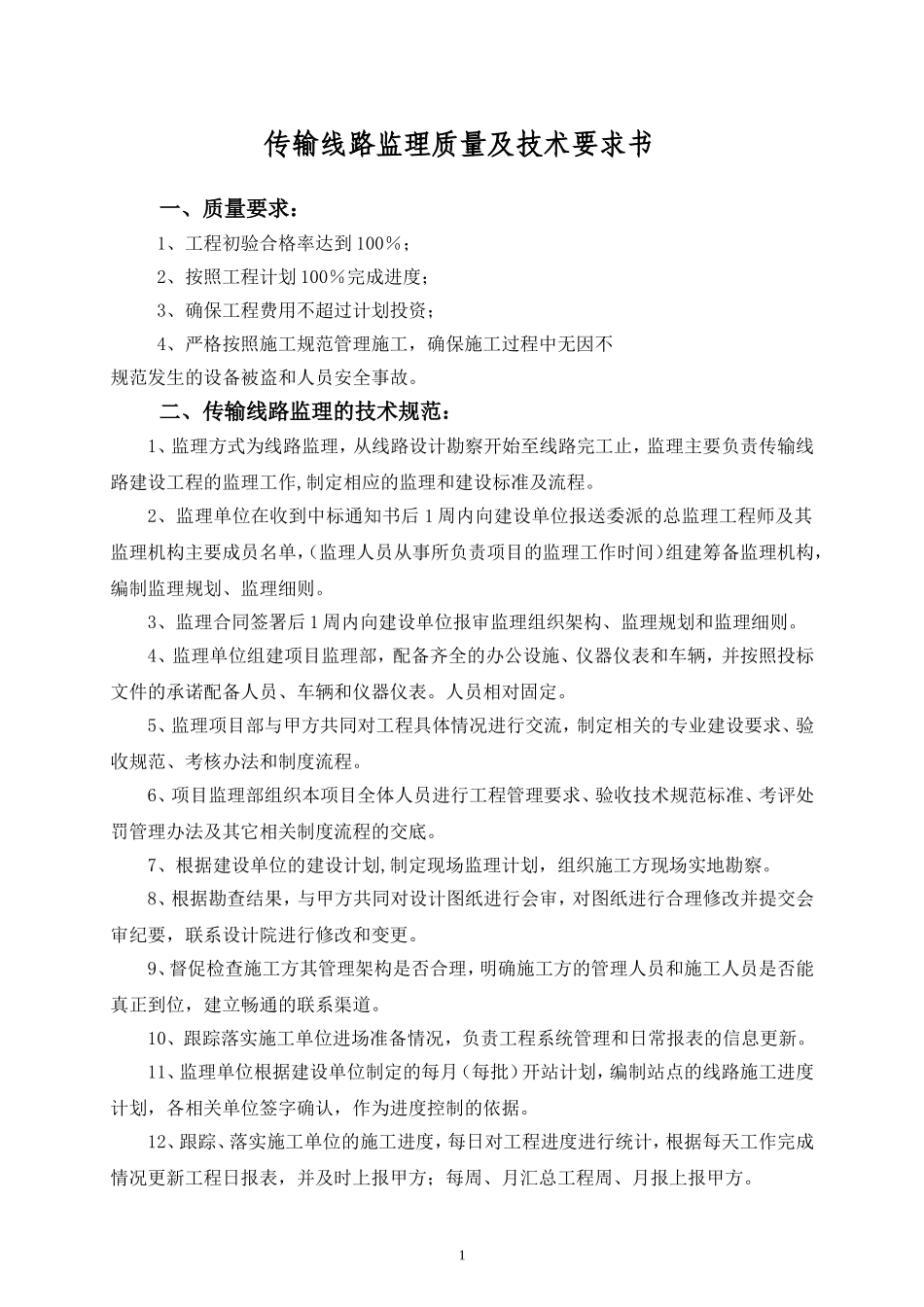

传输线路监理质量及技术要求书一、质量要求:1、工程初验合格率达到100%;2、按照工程计划100%完成进度;3、确保工程费用不超过计划投资;4、严格按照施工规范管理施工,确保施工过程中无因不规范发生的设备被盗和人员安全事故
二、传输线路监理的技术规范:1、监理方式为线路监理,从线路设计勘察开始至线路完工止,监理主要负责传输线路建设工程的监理工作,制定相应的监理和建设标准及流程
2、监理单位在收到中标通知书后1周内向建设单位报送委派的总监理工程师及其监理机构主要成员名单,(监理人员从事所负责项目的监理工作时间)组建筹备监理机构,编制监理规划、监理细则
3、监理合同签署后1周内向建设单位报审监理组织架构、监理规划和监理细则
4、监理单位组建项目监理部,配备齐全的办公设施、仪器仪表和车辆,并按照投标文件的承诺配备人员、车辆和仪器仪表
人员相对固定
5、监理项目部与甲方共同对工程具体情况进行交流,制定相关的专业建设要求、验收规范、考核办法和制度流程
6、项目监理部组织本项目全体人员进行工程管理要求、验收技术规范标准、考评处罚管理办法及其它相关制度流程的交底
7、根据建设单位的建设计划,制定现场监理计划,组织施工方现场实地勘察
8、根据勘查结果,与甲方共同对设计图纸进行会审,对图纸进行合理修改并提交会审纪要,联系设计院进行修改和变更
9、督促检查施工方其管理架构是否合理,明确施工方的管理人员和施工人员是否能真正到位,建立畅通的联系渠道
10、跟踪落实施工单位进场准备情况,负责工程系统管理和日常报表的信息更新
11、监理单位根据建设单位制定的每月(每批)开站计划,编制站点的线路施工进度计划,各相关单位签字确认,作为进度控制的依据
12、跟踪、落实施工单位的施工进度,每日对工程进度进行统计,根据每天工作完成情况更新工程日报表,并及时上报甲方;每周、月汇总工程周、月报上报甲方

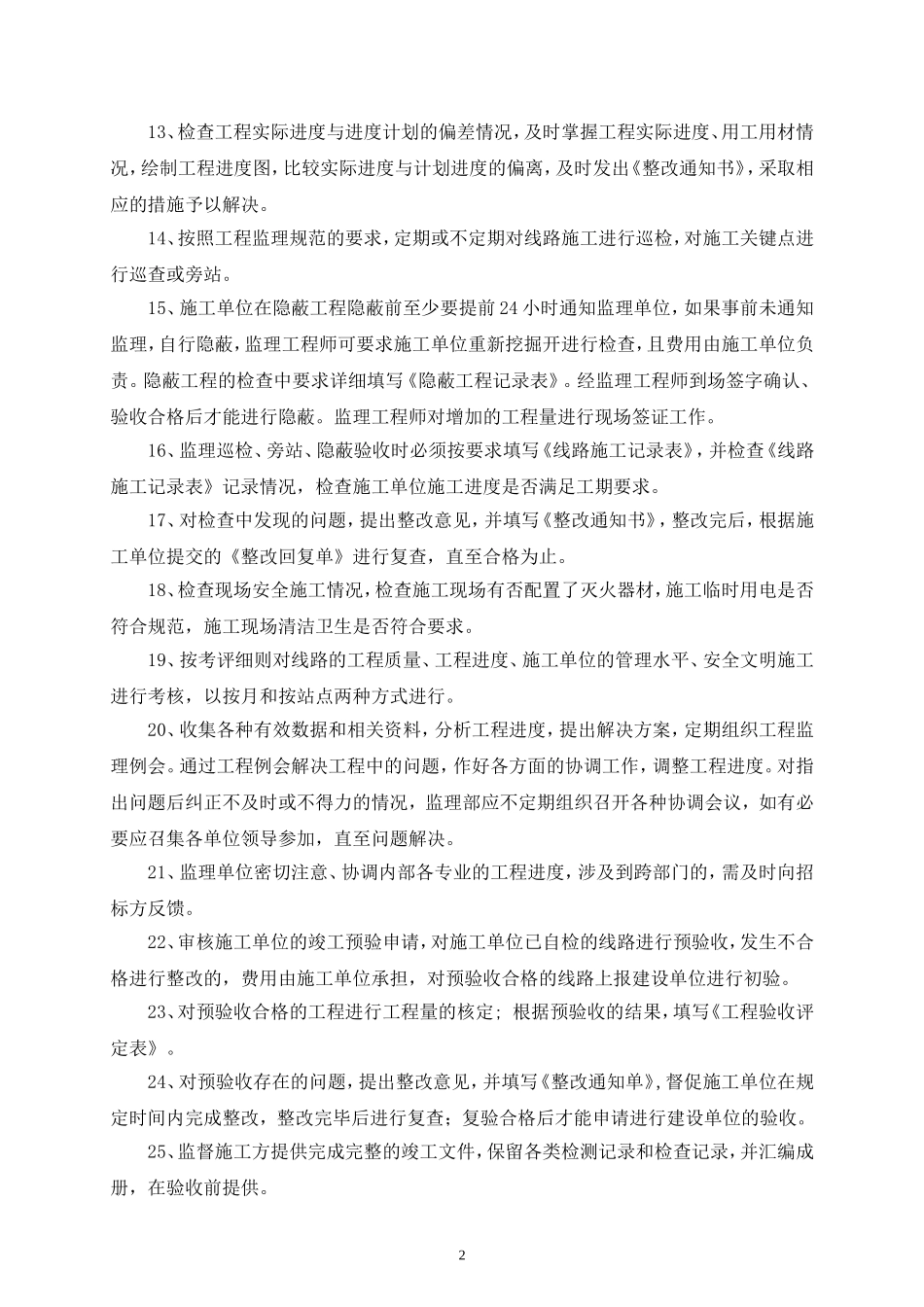

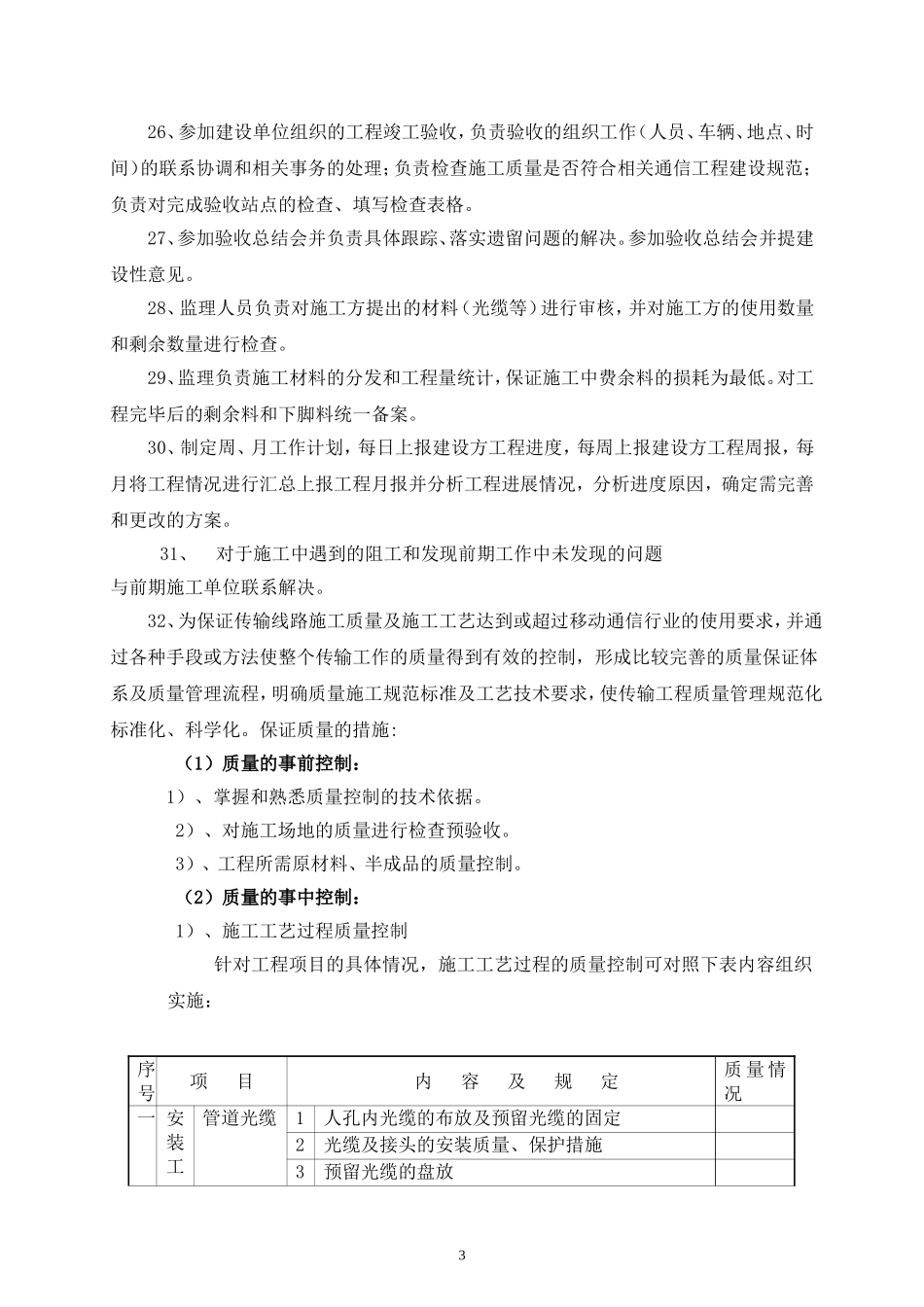

113、检查
