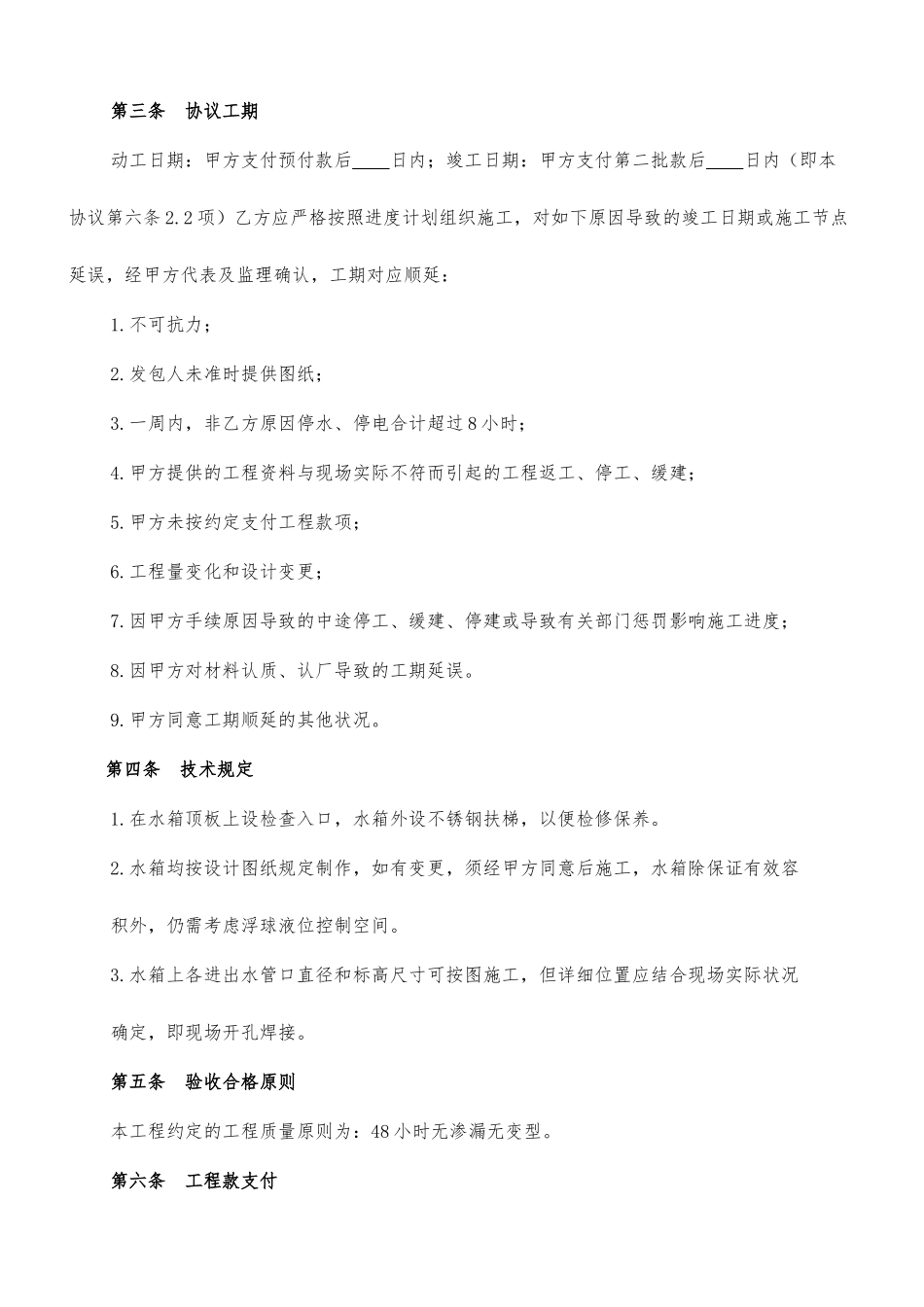

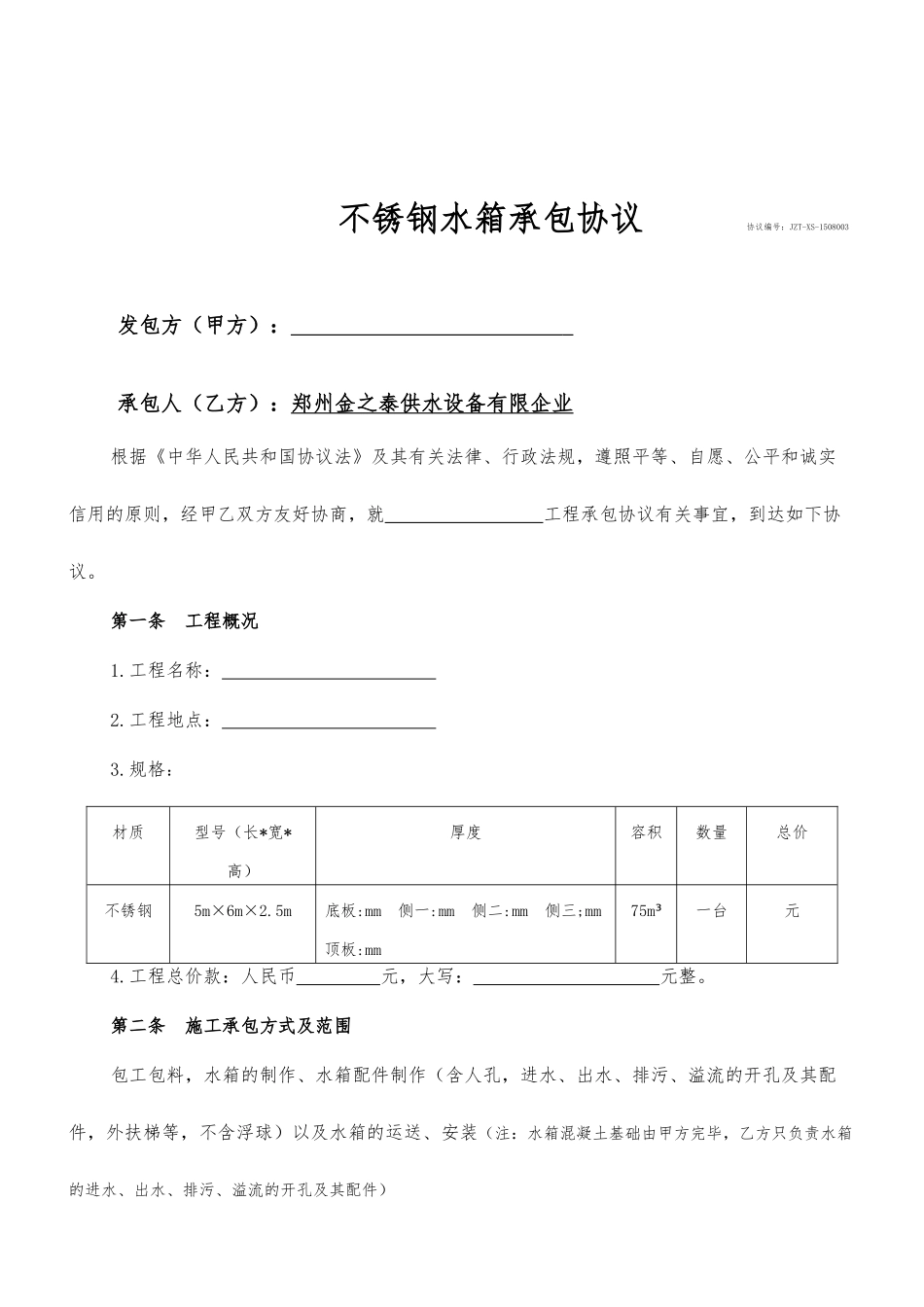

不锈钢水箱承包协议协议编号:JZT-XS-1508003发包方(甲方):承包人(乙方):郑州金之泰供水设备有限企业根据《中华人民共和国协议法》及其有关法律、行政法规,遵照平等、自愿、公平和诚实信用的原则,经甲乙双方友好协商,就工程承包协议有关事宜,到达如下协议。第一条工程概况1.工程名称:2.工程地点:3.规格:材质型号(长*宽*高)厚度容积数量总价不锈钢5m×6m×2.5m底板:mm侧一:mm侧二:mm侧三;mm顶板:mm75m³一台元4.工程总价款:人民币元,大写:元整。第二条施工承包方式及范围包工包料,水箱的制作、水箱配件制作(含人孔,进水、出水、排污、溢流的开孔及其配件,外扶梯等,不含浮球)以及水箱的运送、安装(注:水箱混凝土基础由甲方完毕,乙方只负责水箱的进水、出水、排污、溢流的开孔及其配件)第三条协议工期动工日期:甲方支付预付款后日内;竣工日期:甲方支付第二批款后日内(即本协议第六条2.2项)乙方应严格按照进度计划组织施工,对如下原因导致的竣工日期或施工节点延误,经甲方代表及监理确认,工期对应顺延:1.不可抗力;2.发包人未准时提供图纸;3.一周内,非乙方原因停水、停电合计超过8小时;4.甲方提供的工程资料与现场实际不符而引起的工程返工、停工、缓建;5.甲方未按约定支付工程款项;6.工程量变化和设计变更;7.因甲方手续原因导致的中途停工、缓建、停建或导致有关部门惩罚影响施工进度;8.因甲方对材料认质、认厂导致的工期延误。9.甲方同意工期顺延的其他状况。第四条技术规定1.在水箱顶板上设检查入口,水箱外设不锈钢扶梯,以便检修保养。2.水箱均按设计图纸规定制作,如有变更,须经甲方同意后施工,水箱除保证有效容积外,仍需考虑浮球液位控制空间。3.水箱上各进出水管口直径和标高尺寸可按图施工,但详细位置应结合现场实际状况确定,即现场开孔焊接。第五条验收合格原则本工程约定的工程质量原则为:48小时无渗漏无变型。第六条工程款支付1.本项目工程款项以转帐方式按如下节点、比例及数额支付2.工程款支付方式:2.1双方签定协议三日内,甲方向乙方支付工程总价款的30%即元作为预付款,乙方开始施工前的材料准备。2.2设备材料进场,甲方向乙方支付工程总价款的50%即元作为进度款,乙方开始施工。2.3工程竣工后,甲方向乙方支付工程总价款的15%即元(结算款)。2.4质保金的支付:工程总价款的5%即元作为质保金,质保期为十二个月,自工程竣工之日起计算,保修期内的质量问题,乙方负责免费维修,超过保修期的维修只收取成本费。满一年且完毕保修任务后,10日内将质保金一次性所有付清。第七条甲乙双方权利义务1.甲方的权利义务1.1按协议条款约定支付乙方工程款项。1.2甲方水电工现场配合乙方的施工。1.3工程竣工后,甲方签订竣工汇报。1.4做好施工设备及材料或已竣工程未交付前的成品保护工作。1.5及时组织有关单位进行竣工验收。1.6属分包协议的甲方不得以第三方未付工程款为由,拖欠乙方工程款,由此导致的一切由甲方承担责任。1.7甲方不能以未验收或未使用为由而拒付工程款,否则视为违约。2.乙方的权利义务2.1服从甲方施工现场场地的分派调度,严格服从监理单位的施工管理,遵守各项管理制度,严格质量管理,保证工程质量合格。2.2做好施工现场各项布置。2.3保证施工现场整洁有序,做到安全生产、文明施工2.4施工中属甲方问题或不可抗拒的自然条件,乙方不应承担责任2.5甲方未付清所有款项之前,货品权归乙方第八条违约责任1.甲方违约责任:1.1甲方工程款支付违约:若因甲方未按约定支付工程款,或因甲方的原因不能施工,导致工期延误,延误产生的费用由甲方支付。甲方在指定日期付清工程款,否则甲方需按应付款支付日息10%违约金给乙方,违约期限从竣工汇报指定日期计起,若无竣工汇报,参照本协议第十条。1.2因甲方原因致使协议终止,甲方应支付乙方已完毕工程量100%的工程款,并赔偿乙方的经济损失。1.3因甲方原因,工程中途停建、缓建,甲方在十日内结算完毕并支付乙方已竣工程量的100%的工程款,并赔偿乙方的对应损失。2.乙方违约责任:2.1工期违约责任:因乙方原因,工期每逾期一天(包括节点工期),乙方向甲方支付本节...
