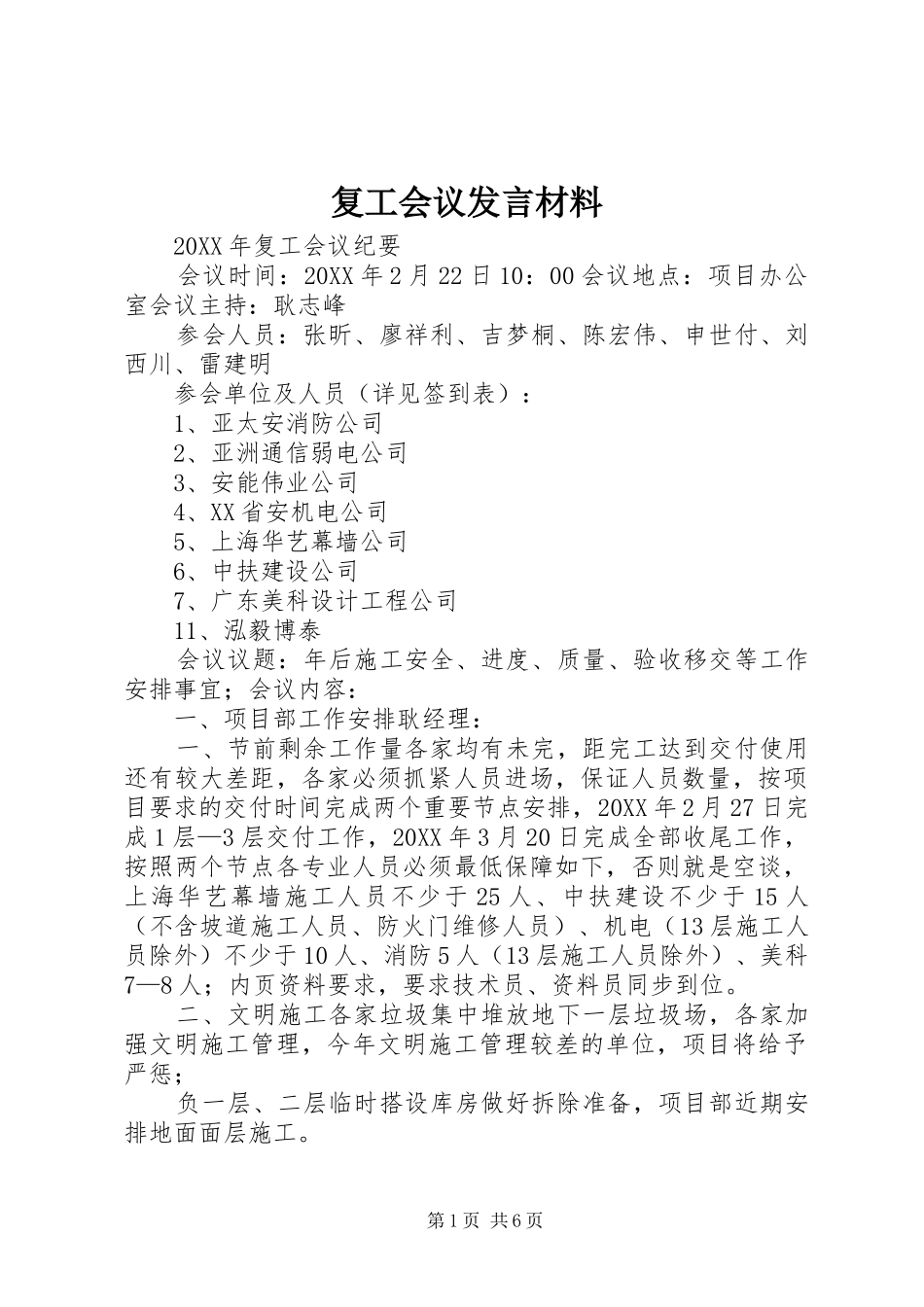

复工会议发言材料20XX年复工会议纪要会议时间:20XX年2月22日10:00会议地点:项目办公室会议主持:耿志峰参会人员:张昕、廖祥利、吉梦桐、陈宏伟、申世付、刘西川、雷建明参会单位及人员(详见签到表):1、亚太安消防公司2、亚洲通信弱电公司3、安能伟业公司4、XX省安机电公司5、上海华艺幕墙公司6、中扶建设公司7、广东美科设计工程公司11、泓毅博泰会议议题:年后施工安全、进度、质量、验收移交等工作安排事宜;会议内容:一、项目部工作安排耿经理:一、节前剩余工作量各家均有未完,距完工达到交付使用还有较大差距,各家必须抓紧人员进场,保证人员数量,按项目要求的交付时间完成两个重要节点安排,20XX年2月27日完成1层—3层交付工作,20XX年3月20日完成全部收尾工作,按照两个节点各专业人员必须最低保障如下,否则就是空谈,上海华艺幕墙施工人员不少于25人、中扶建设不少于15人(不含坡道施工人员、防火门维修人员)、机电(13层施工人员除外)不少于10人、消防5人(13层施工人员除外)、美科7—8人;内页资料要求,要求技术员、资料员同步到位
二、文明施工各家垃圾集中堆放地下一层垃圾场,各家加强文明施工管理,今年文明施工管理较差的单位,项目将给予严惩;负一层、二层临时搭设库房做好拆除准备,项目部近期安排地面面层施工

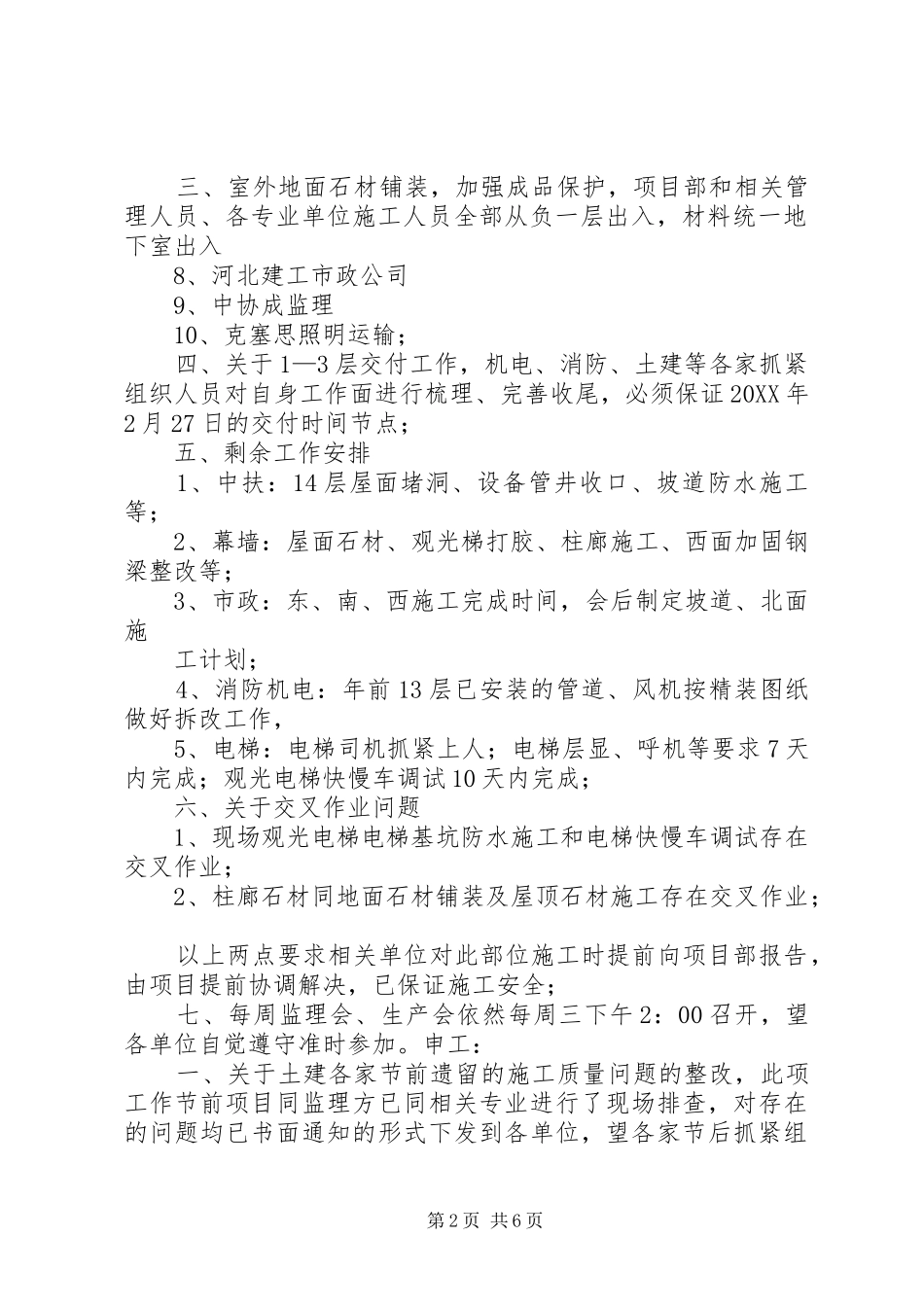

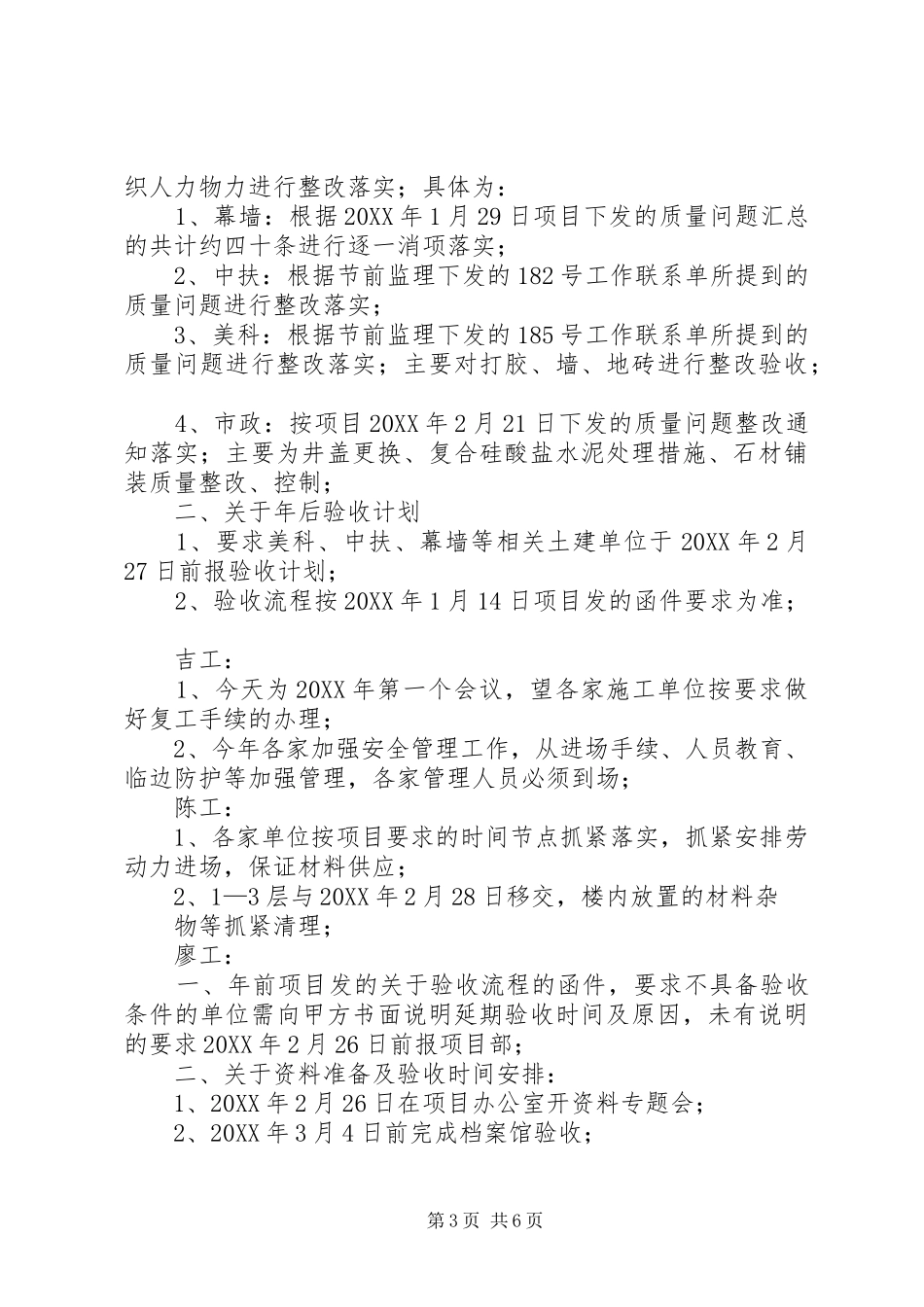

第1页共6页三、室外地面石材铺装,加强成品保护,项目部和相关管理人员、各专业单位施工人员全部从负一层出入,材料统一地下室出入8、河北建工市政公司9、中协成监理10、克塞思照明运输;四、关于1—3层交付工作,机电、消防、土建等各家抓紧组织人员对自身工作面进行梳理、完善收尾,必须保证20XX年2月27日的交付时间节点;五、剩余工作安排1、中扶:14层屋面堵洞、设备管井收口、坡道防水施工等;2、幕墙:屋面石材、观光梯打胶、柱廊施工、西面加固钢梁整改等;3、市政:东、南、西施工完
