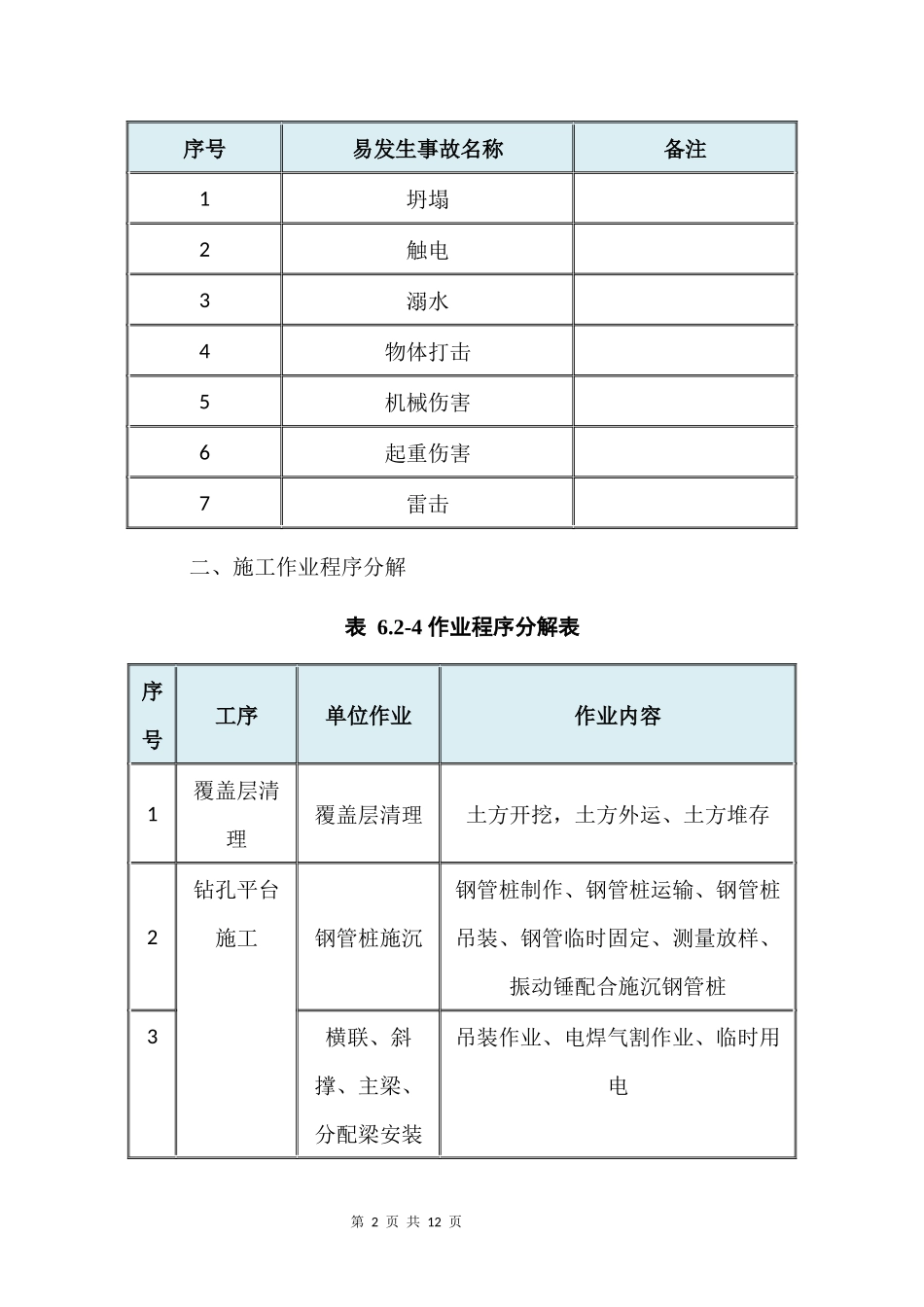

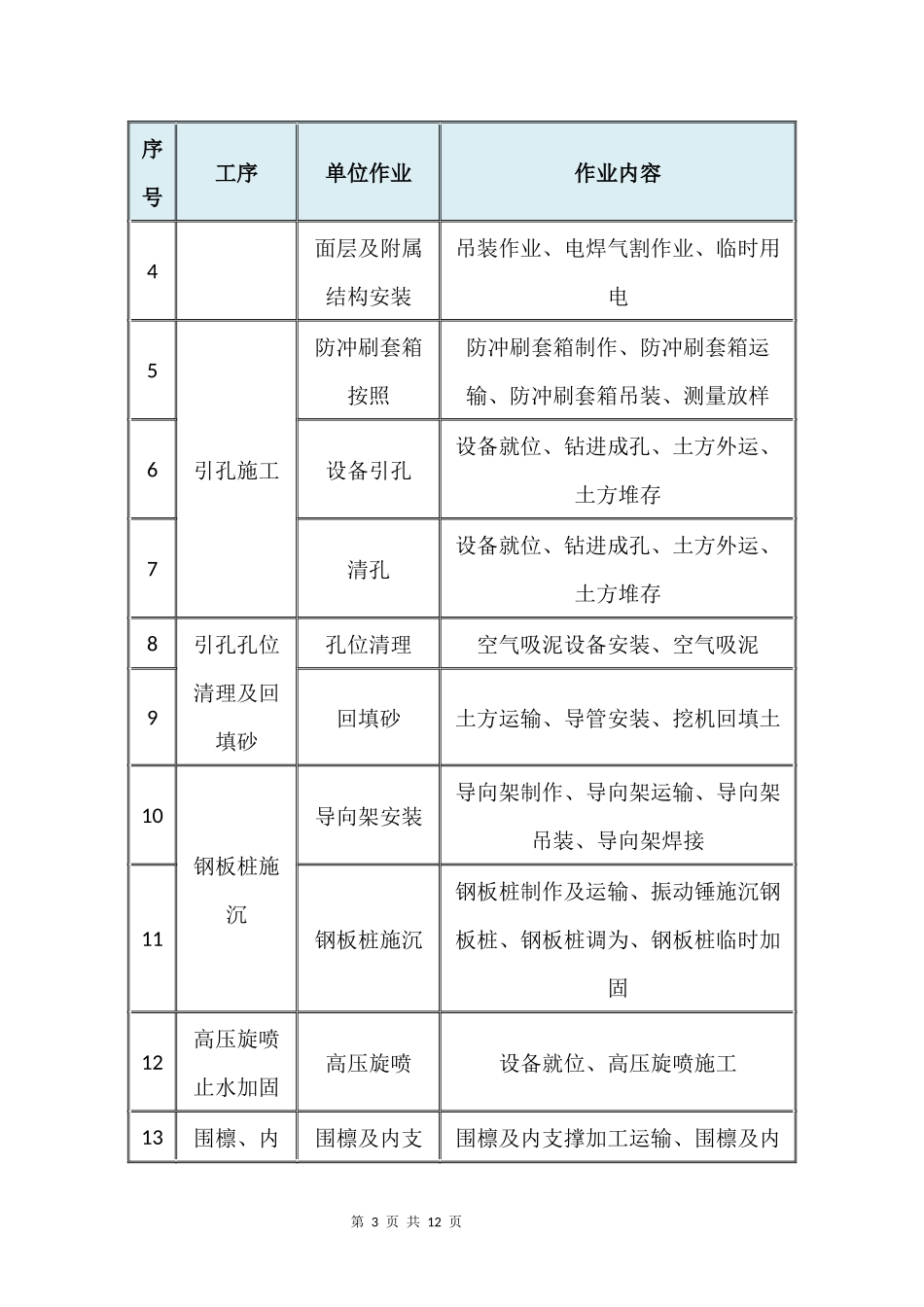

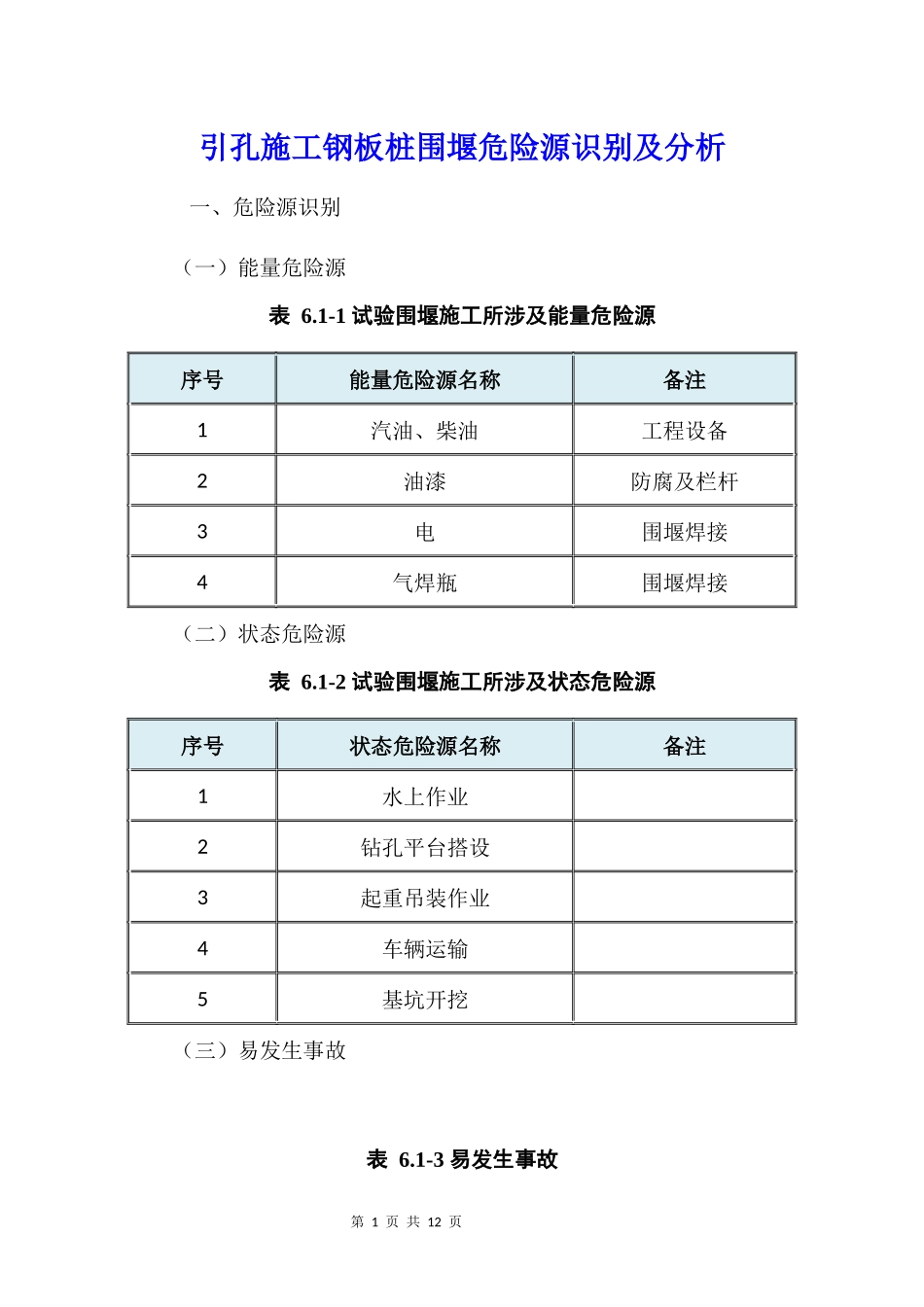

第1页共12页引孔施工钢板桩围堰危险源识别及分析一、危险源识别(一)能量危险源表6.1-1试验围堰施工所涉及能量危险源序号能量危险源名称备注1汽油、柴油工程设备2油漆防腐及栏杆3电围堰焊接4气焊瓶围堰焊接(二)状态危险源表6.1-2试验围堰施工所涉及状态危险源序号状态危险源名称备注1水上作业2钻孔平台搭设3起重吊装作业4车辆运输5基坑开挖(三)易发生事故表6.1-3易发生事故第2页共12页序号易发生事故名称备注1坍塌2触电3溺水4物体打击5机械伤害6起重伤害7雷击二、施工作业程序分解表6.2-4作业程序分解表序号工序单位作业作业内容1覆盖层清理覆盖层清理土方开挖,土方外运、土方堆存2钻孔平台施工钢管桩施沉钢管桩制作、钢管桩运输、钢管桩吊装、钢管临时固定、测量放样、振动锤配合施沉钢管桩3横联、斜撑、主梁、分配梁安装吊装作业、电焊气割作业、临时用电第3页共12页序号工序单位作业作业内容4面层及附属结构安装吊装作业、电焊气割作业、临时用电5引孔施工防冲刷套箱按照防冲刷套箱制作、防冲刷套箱运输、防冲刷套箱吊装、测量放样6设备引孔设备就位、钻进成孔、土方外运、土方堆存7清孔设备就位、钻进成孔、土方外运、土方堆存8引孔孔位清理及回填砂孔位清理空气吸泥设备安装、空气吸泥9回填砂土方运输、导管安装、挖机回填土10钢板桩施沉导向架安装导向架制作、导向架运输、导向架吊装、导向架焊接11钢板桩施沉钢板桩制作及运输、振动锤施沉钢板桩、钢板桩调为、钢板桩临时加固12高压旋喷止水加固高压旋喷设备就位、高压旋喷施工13围檩、内围檩及内支围檩及内支撑加工运输、围檩及内第4页共12页序号工序单位作业作业内容支撑安装及围堰内排水撑安装支撑吊装、围檩及内支撑焊接14围堰内排水排水设备安装、分级降水15基坑开挖基坑开挖盘踞设备吊装、土方开挖,土方外运、土方堆存16喷射混凝土护壁喷射混凝土护壁三、主要事故类型表6.3-5主要事故类型汇总表序号分项工程事故类型备注1覆盖层清理淹溺、起重伤害、物体打击、机械伤害2钻孔平台施工淹溺、坍塌、触电、起重伤害、物体打击、机械伤害3引孔施工坍塌、触电、物体打击、机械伤害4引孔孔位清理及回填砂坍塌、触电、物体打击、机械伤害5钢板桩施沉淹溺、坍塌、触电、起重伤害、机械伤第5页共12页害6高压旋喷止水加固坍塌、触电、机械伤害7围檩、内支撑安装及围堰内排水坍塌、触电、机械伤害8基坑开挖淹溺、坍塌、触电、起重伤害、物体打击、机械伤害、中毒四、危险因素评估根据上述危险源的识别,对预应力施工过程中可能遇到的各种风险事故进行汇总分析,危险因素评估采用LEC法。(一)LEC评估法危险源的危险度通过此法来计算,即把危险源诱发事故的可能性、人员暴露于危险环境中的频繁程度、一旦发生事故可能造成后果的严重程度三种因素的量化值之乘积,作为该危险源的危险度,即:危险度D=L×E×C(L—事故发生的可能性、E—人员暴露于危险环境中的频繁程度、C—一旦发生事故可能造成的后果)。其赋值标准第6页共12页及危险等级划分见下表。表6.4-1赋值标准表及危险性等级划分D—危险性等级划分分数值危险程度分数值危险程度>320极其危险,不能继续作业20~70一般危险,需要注意160~320高度危险,需立即整改<20稍有危险,可以接受70~160显著危险,需要整改L—事故或危险事件发生的可能性L值106310.50.1事故发生的可能性完全可以被预料到相当可能可能但不经常可能性很小,完全意外很不可能,可以设想极不可能E—暴露于危险环境的频率E值106310.50.1暴露于危险环连续暴露每天工作时间每周1-2次暴露每月暴露1次每年几次暴露非常罕见的暴第7页共12页E值106310.50.1境的频率暴露露C—发生事故或危险事件的可能结果C值1004015731事故造成后果的严重度大灾难,多人死亡(10人以上死亡)灾难,致人死亡(3-9人死亡)非常严重,一人死亡(1-2人死亡)严重,严重伤害重大,致残引人注意需要救护(二)风险评估表6.4-6风险评估汇总表序号单位作业内容事故风险估测评定结果工程类型LECD=L×E×C1覆盖层覆盖层淹溺36118稍有危险2起重伤害16318稍有危险第8页共12页序号单位作业内容事故风险估测评定结果工程类型LECD=L×E×C...
