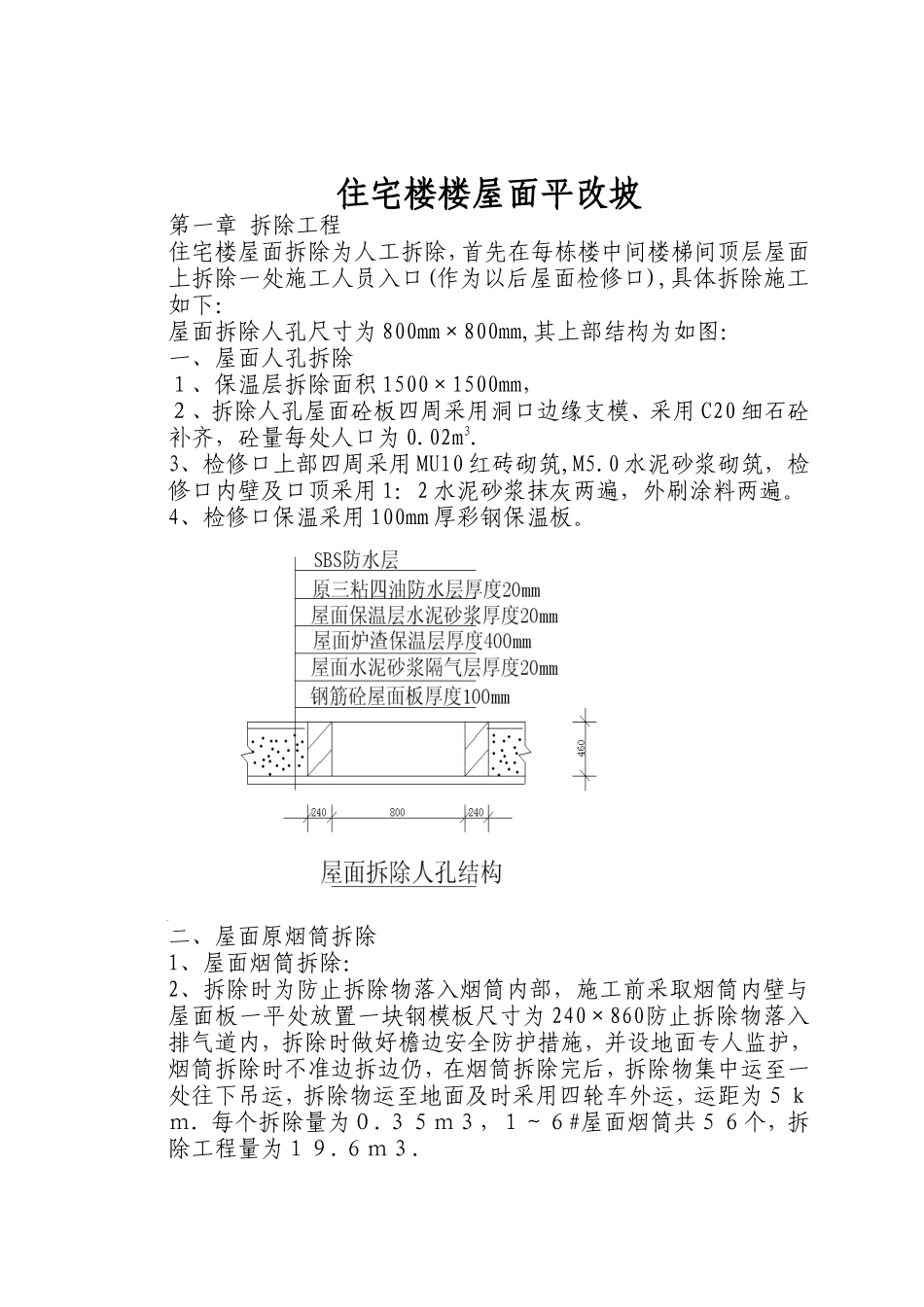

住宅楼楼屋面平改坡第一章拆除工程住宅楼屋面拆除为人工拆除,首先在每栋楼中间楼梯间顶层屋面上拆除一处施工人员入口(作为以后屋面检修口),具体拆除施工如下:屋面拆除人孔尺寸为800mm×800mm,其上部结构为如图:一、屋面人孔拆除1、保温层拆除面积1500×1500mm,2、拆除人孔屋面砼板四周采用洞口边缘支模、采用C20细石砼补齐,砼量每处人口为0
3、检修口上部四周采用MU10红砖砌筑,M5
0水泥砂浆砌筑,检修口内壁及口顶采用1:2水泥砂浆抹灰两遍,外刷涂料两遍
4、检修口保温采用100mm厚彩钢保温板
二、屋面原烟筒拆除1、屋面烟筒拆除:2、拆除时为防止拆除物落入烟筒内部,施工前采取烟筒内壁与屋面板一平处放置一块钢模板尺寸为240×860防止拆除物落入排气道内,拆除时做好檐边安全防护措施,并设地面专人监护,烟筒拆除时不准边拆边仍,在烟筒拆除完后,拆除物集中运至一处往下吊运,拆除物运至地面及时采用四轮车外运,运距为5km.每个拆除量为0
35m3,1~6#屋面烟筒共56个,拆除工程量为19

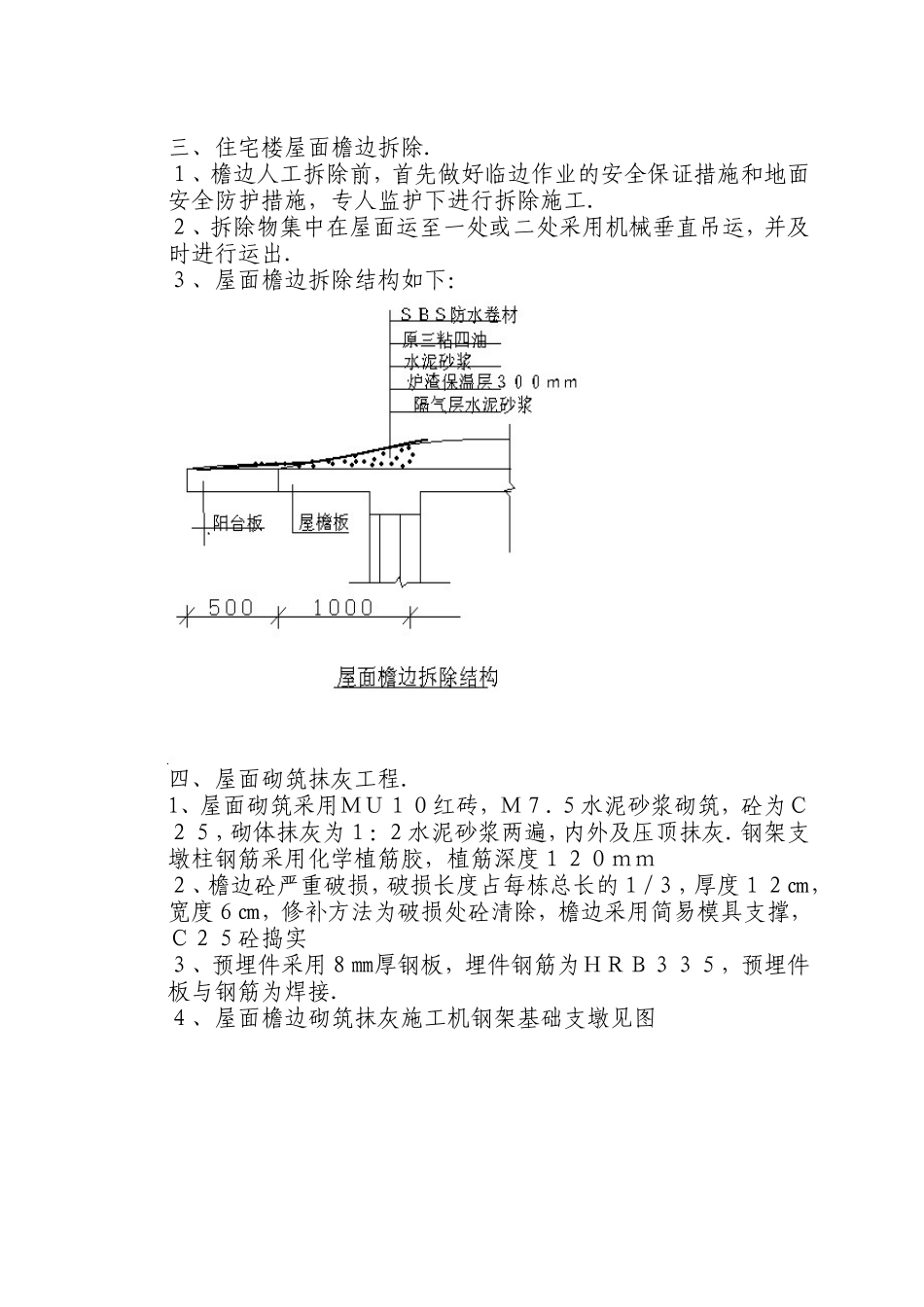

6m3.三、住宅楼屋面檐边拆除.1、檐边人工拆除前,首先做好临边作业的安全保证措施和地面安全防护措施,专人监护下进行拆除施工.2、拆除物集中在屋面运至一处或二处采用机械垂直吊运,并及时进行运出.3、屋面檐边拆除结构如下:四、屋面砌筑抹灰工程.1、屋面砌筑采用MU10红砖,M7

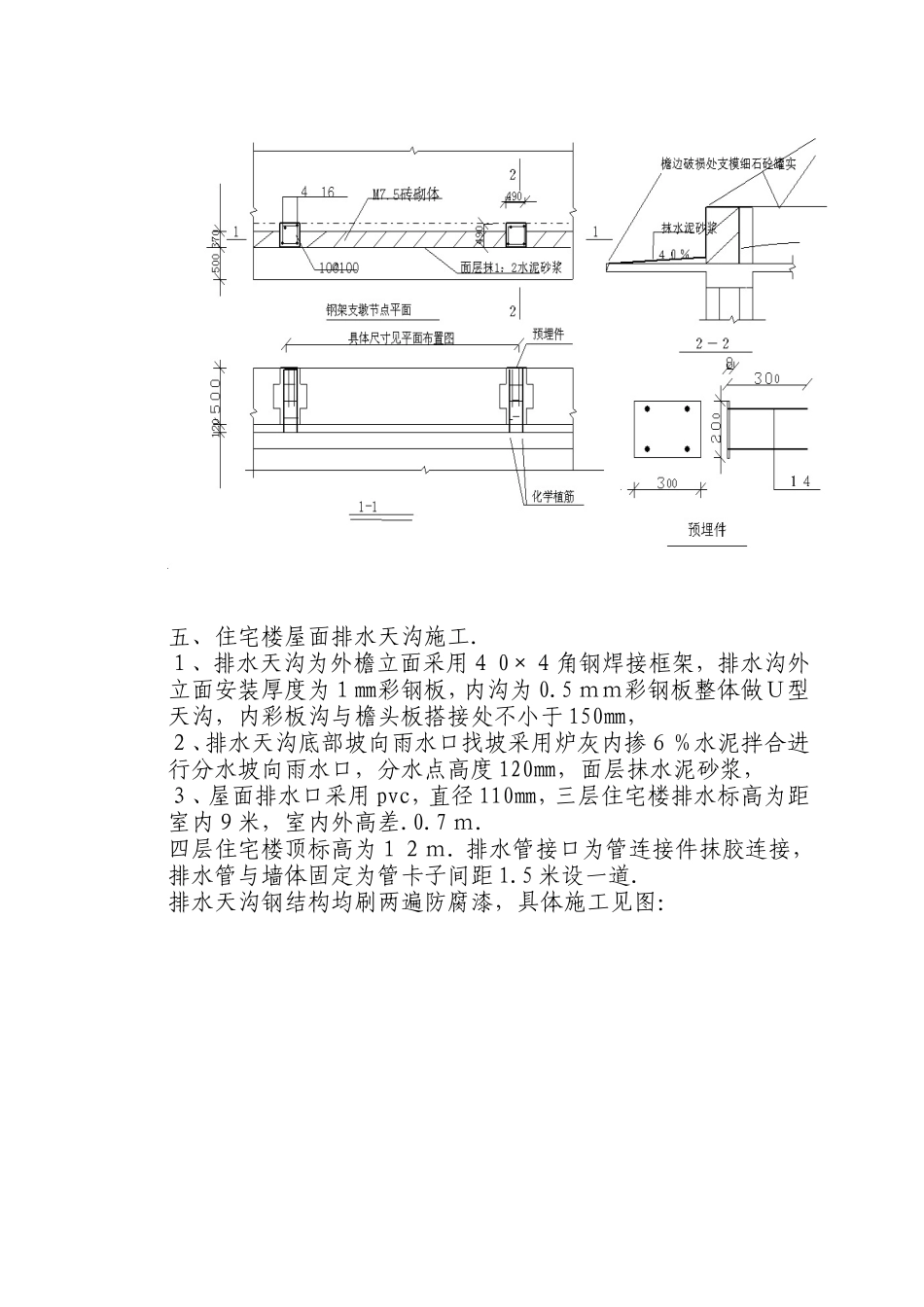

5水泥砂浆砌筑,砼为C25,砌体抹灰为1:2水泥砂浆两遍,内外及压顶抹灰.钢架支墩柱钢筋采用化学植筋胶,植筋深度120mm2、檐边砼严重破损,破损长度占每栋总长的1/3,厚度12㎝,宽度6㎝,修补方法为破损处砼清除,檐边采用简易模具支撑,C25砼捣实3、预埋件采用8㎜厚钢板,埋件钢筋为HRB335,预埋件板与钢筋为焊接.4、屋面檐边砌筑抹灰施工机钢架基础支墩见图五、住宅楼屋面排水天沟施工.1、排水天沟
