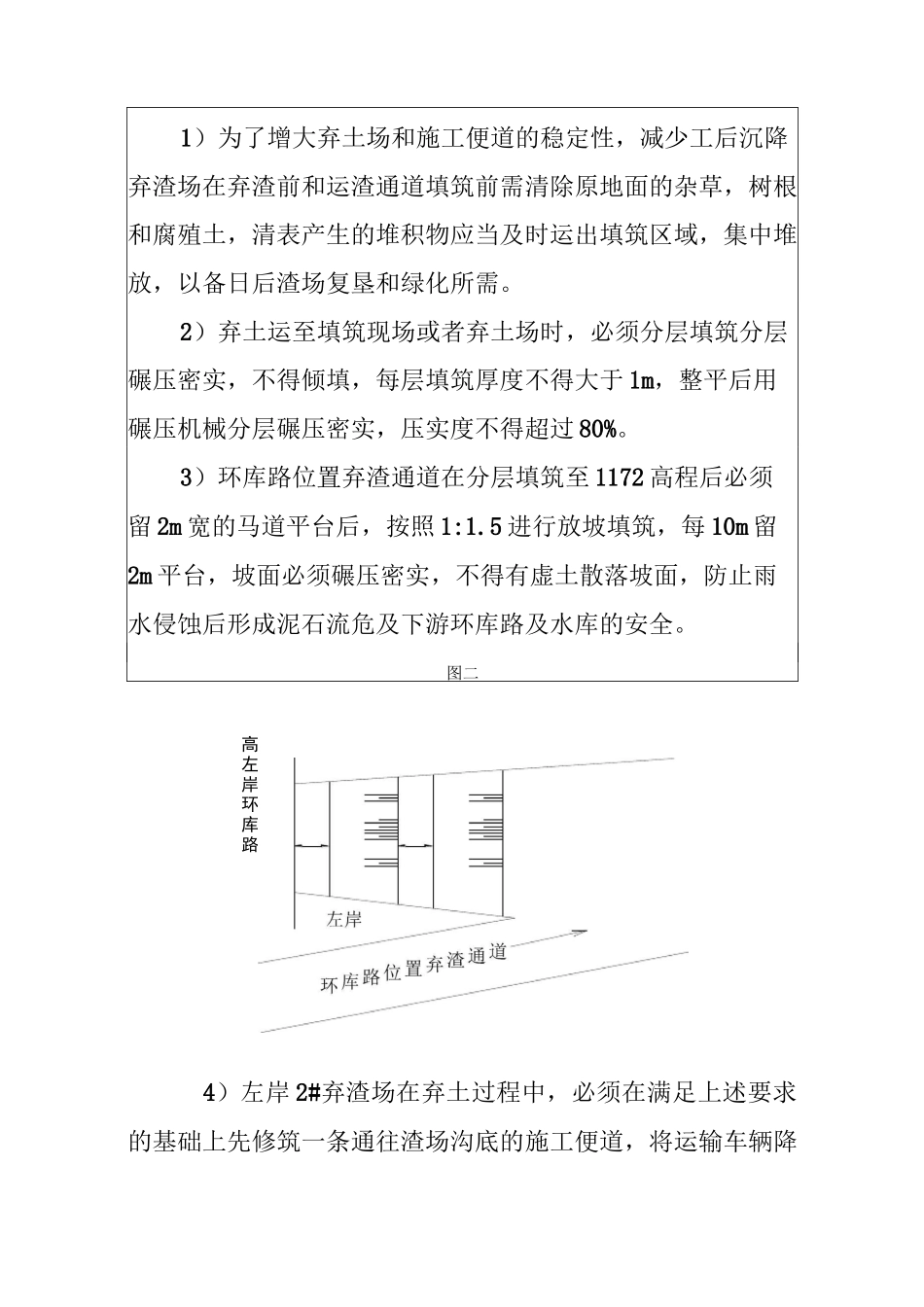

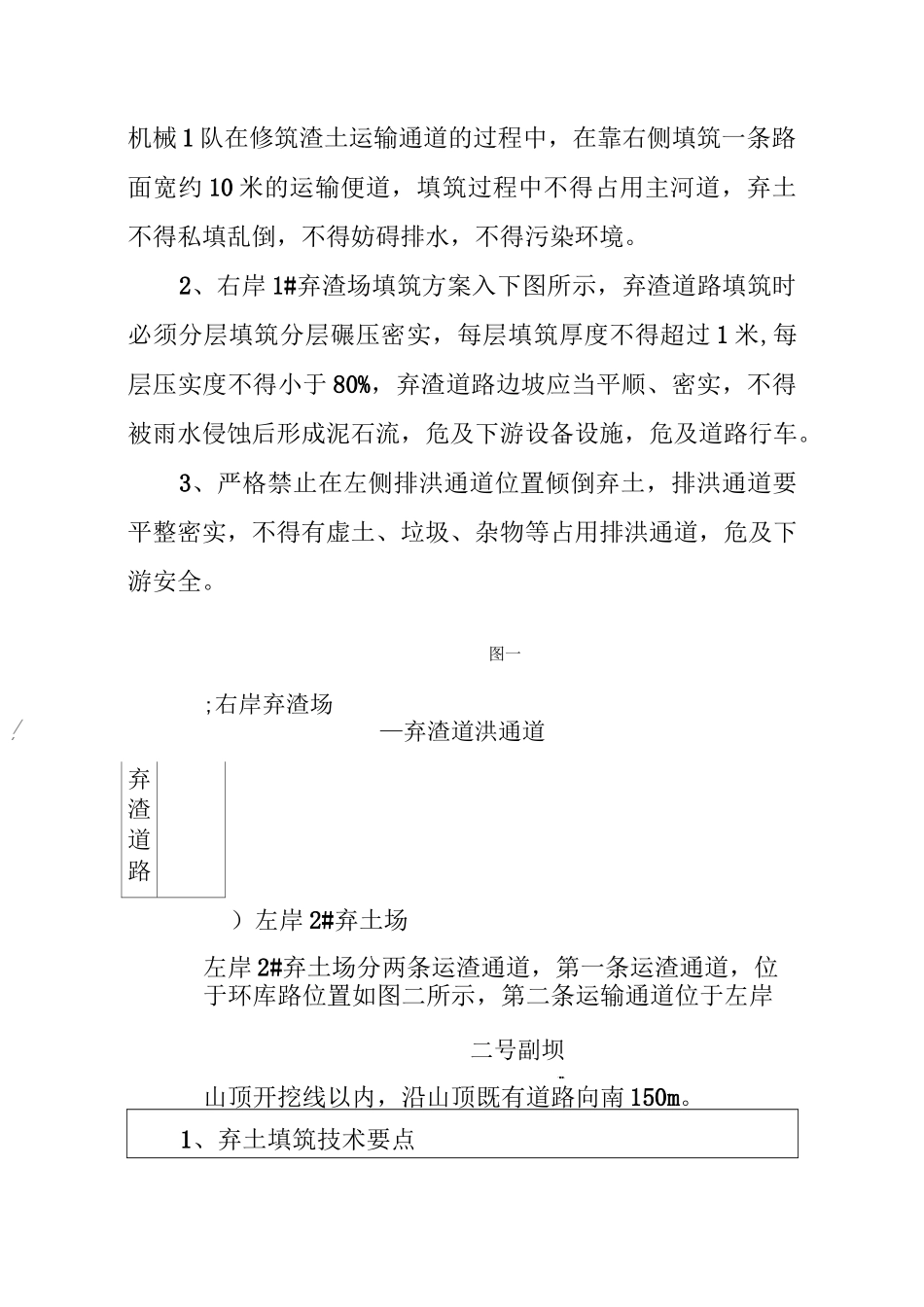

保德县李家湾水库、弃渣场技术交底表格编号项目名称保德县李家湾水库工程项目第页共页适用范围、弃渣场工程名称李家湾水库弃土工程设计文件图号施工部位交底日期、工程概况1#号弃渣场位于2#副坝向南约200m处的左侧山沟内,2#弃渣场位于3#回填沟向南150m处右侧河沟内,场区地貌为梁峁状黄土地貌。通往弃渣场的黄土山沟高程呈“V”型,两岸自然边坡50°~60。,岸坡上部平缓,下部较为陡立。两侧山坡覆盖较为浓密的草本科植物,和低矮灌木,冬季干旱少雨,因此生态系统较为脆弱,护林防火工作较为严重。二、编制目的保障施工期间弃土车辆以及施工作业区内人员安全,防止弃土场由于雨水侵蚀和冲刷形成大规模的泥石流危及下游人民群众的生命及财产安全。保护生态环境,保持原水系和水土现状不受干扰。三、弃渣场施工技术要求一)1#弃渣场1、通往1#弃渣场的运输道路位于水库东南方向小河沟内,占用主河道,因此,考虑到雨季排洪的需要,要求右岸//机械1队在修筑渣土运输通道的过程中,在靠右侧填筑一条路面宽约10米的运输便道,填筑过程中不得占用主河道,弃土不得私填乱倒,不得妨碍排水,不得污染环境。2、右岸1#弃渣场填筑方案入下图所示,弃渣道路填筑时必须分层填筑分层碾压密实,每层填筑厚度不得超过1米,每层压实度不得小于80%,弃渣道路边坡应当平顺、密实,不得被雨水侵蚀后形成泥石流,危及下游设备设施,危及道路行车。3、严格禁止在左侧排洪通道位置倾倒弃土,排洪通道要平整密实,不得有虚土、垃圾、杂物等占用排洪通道,危及下游安全。图一;右岸弃渣场—弃渣道洪通道弃渣道路)左岸2#弃土场左岸2#弃土场分两条运渣通道,第一条运渣通道,位于环库路位置如图二所示,第二条运输通道位于左岸山顶开挖线以内,沿山顶既有道路向南150m。1、弃土填筑技术要点二号副坝-■■.高左岸环库路1)为了增大弃土场和施工便道的稳定性,减少工后沉降弃渣场在弃渣前和运渣通道填筑前需清除原地面的杂草,树根和腐殖土,清表产生的堆积物应当及时运出填筑区域,集中堆放,以备日后渣场复垦和绿化所需。2)弃土运至填筑现场或者弃土场时,必须分层填筑分层碾压密实,不得倾填,每层填筑厚度不得大于1m,整平后用碾压机械分层碾压密实,压实度不得超过80%。3)环库路位置弃渣通道在分层填筑至1172高程后必须留2m宽的马道平台后,按照1:1.5进行放坡填筑,每10m留2m平台,坡面必须碾压密实,不得有虚土散落坡面,防止雨水侵蚀后形成泥石流危及下游环库路及水库的安全。图二4)左岸2#弃渣场在弃土过程中,必须在满足上述要求的基础上先修筑一条通往渣场沟底的施工便道,将运输车辆降至沟底,由低到高分层砌筑,分层压实。为了防止滑坡或形成泥石流危及下游居民的生命财产安全,严禁从上游直接倾填。5)2#弃渣场填筑如图三所示,图三排水沟流水方向-_一_排水沟四、弃渣场施工安全要求如下:1)所有进入施工现场的作业人员,必须佩戴安全帽,穿统一的黄色反光背心。否则,一经发现将按照项目部有关安全管理规定进行处罚。2)弃渣时要分层填平压实,不得倾填,分层厚度不得大于1m,每层压实系数不得小于80%,确保弃土不沉降,不对排洪造成影像。4)为了确保自卸车卸土安全,弃土场要有专人现场指挥,确保卸土位置平整、坚实且距离后方临空面具有足够的安全距离。汽车驾驶人员必须在现场指挥人员确定的卸土位置进行卸土作业,不得随意倾倒。在确保作业现场机械车辆安全的同时,指挥人员首先保证自身的安全,距离机械车辆至少5m以上。为了防止自卸车卸土时发生失稳倾覆而伤人,在汽车就位后,指挥人员不得站在车辆两侧。5)夜间施工时,汽车要贴有专用的反光条,装有安全警示灯,弃土场要有大功率工地照明设施,防止因视线不佳而造成安全事故。6)在弃土运输便道的临空侧,要每隔5m立一根防护杆,防护杆上要贴专门的反光标志,杆与杆之间要由醒目的彩色三角旗连接,在夜间施工时,防止因视觉疲劳,或对向来车造成炫目时确保施工安全。7)在距离临空面2m以外的位置用彩色三角旗防护,重点安全部位要设有专门的安全防护装置和安全警示标志,提示行人注意安全。8)由于地处自然保护区内且冬季干旱少雨,为了...
