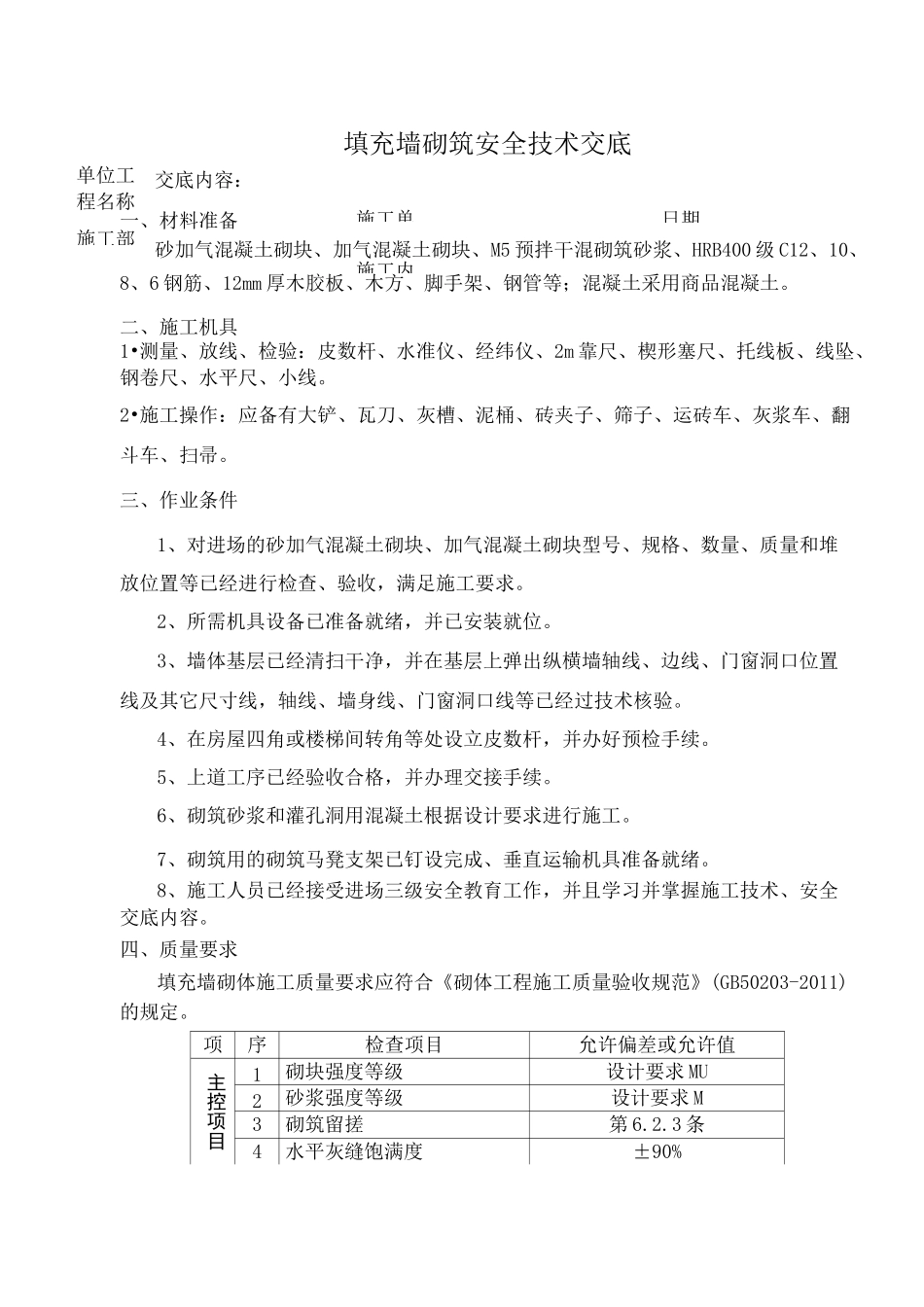

单位工程名称施工部施工单施工内日期填充墙砌筑安全技术交底交底内容:一、材料准备砂加气混凝土砌块、加气混凝土砌块、M5预拌干混砌筑砂浆、HRB400级C12、10、8、6钢筋、12mm厚木胶板、木方、脚手架、钢管等;混凝土采用商品混凝土
二、施工机具1•测量、放线、检验:皮数杆、水准仪、经纬仪、2m靠尺、楔形塞尺、托线板、线坠、钢卷尺、水平尺、小线
2•施工操作:应备有大铲、瓦刀、灰槽、泥桶、砖夹子、筛子、运砖车、灰浆车、翻斗车、扫帚
三、作业条件1、对进场的砂加气混凝土砌块、加气混凝土砌块型号、规格、数量、质量和堆放位置等已经进行检查、验收,满足施工要求
2、所需机具设备已准备就绪,并已安装就位
3、墙体基层已经清扫干净,并在基层上弹出纵横墙轴线、边线、门窗洞口位置线及其它尺寸线,轴线、墙身线、门窗洞口线等已经过技术核验
4、在房屋四角或楼梯间转角等处设立皮数杆,并办好预检手续
5、上道工序已经验收合格,并办理交接手续
6、砌筑砂浆和灌孔洞用混凝土根据设计要求进行施工
7、砌筑用的砌筑马凳支架已钉设完成、垂直运输机具准备就绪
8、施工人员已经接受进场三级安全教育工作,并且学习并掌握施工技术、安全交底内容

四、质量要求填充墙砌体施工质量要求应符合《砌体工程施工质量验收规范》(GB50203-2011)的规定

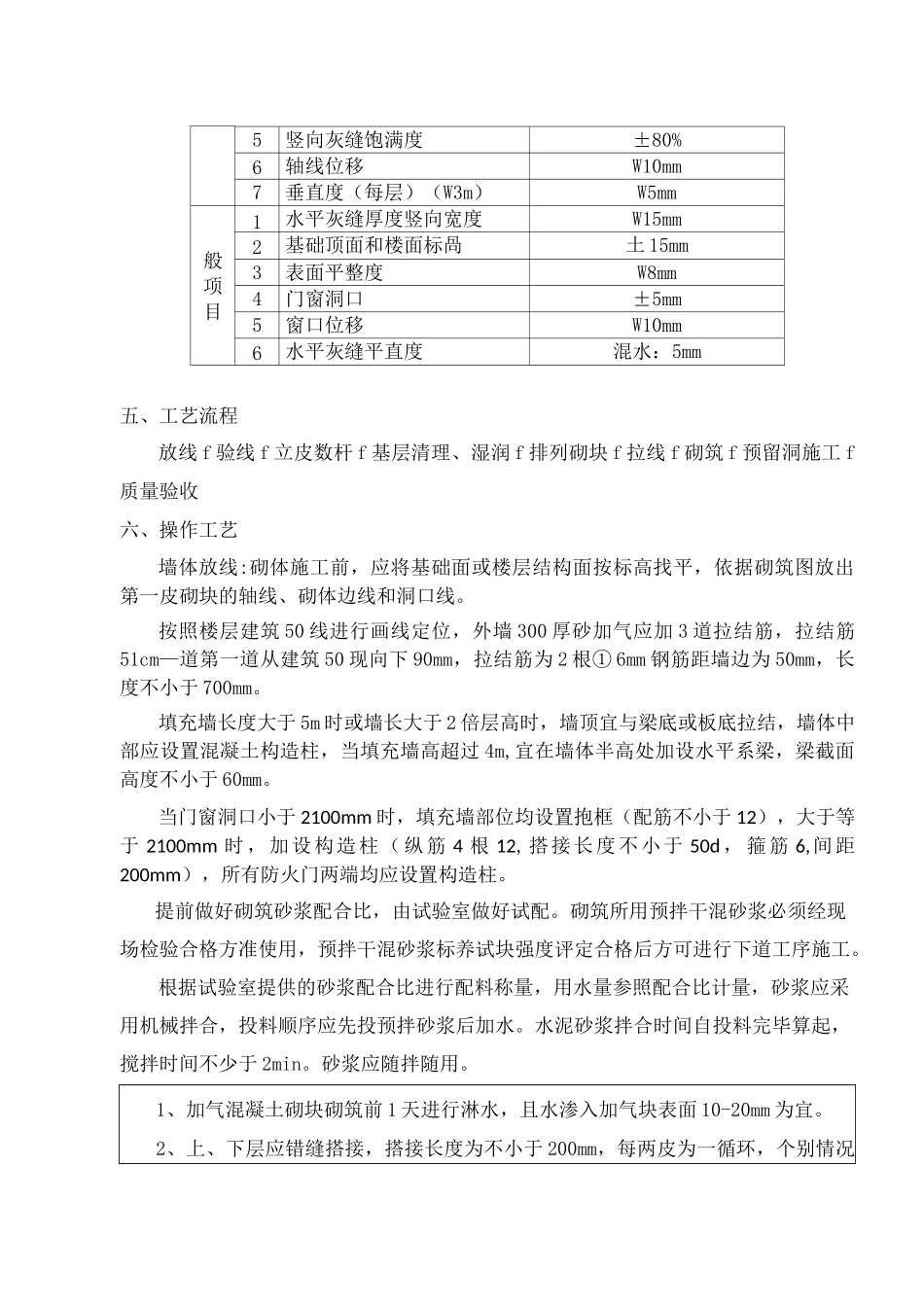

项序检查项目允许偏差或允许值主控项目1砌块强度等级设计要求MU2砂浆强度等级设计要求M3砌筑留搓第6
3条4水平灰缝饱满度±90%5竖向灰缝饱满度±80%6轴线位移W10mm7垂直度(每层)(W3m)W5mm般项目1水平灰缝厚度竖向宽度W15mm2基础顶面和楼面标咼土15mm3表面平整度W8mm4门窗洞口±5mm5窗口位移W10mm6水平灰缝平直度混水:5mm五、工艺流程放线f验线f立皮数杆f基层清理、湿润f排列砌块f拉线f砌筑f预留洞施工f质量验收六、操作工艺墙体放
