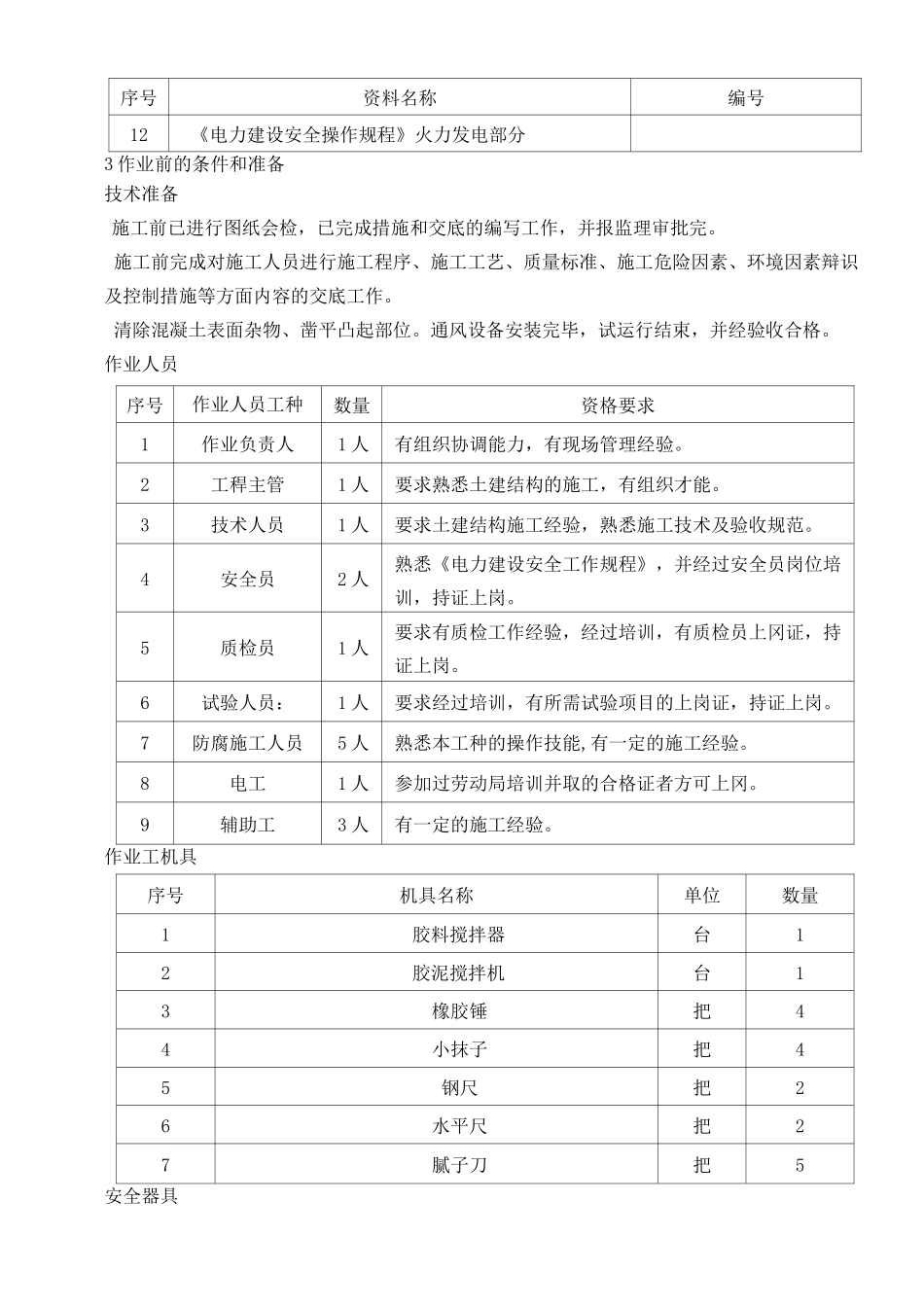

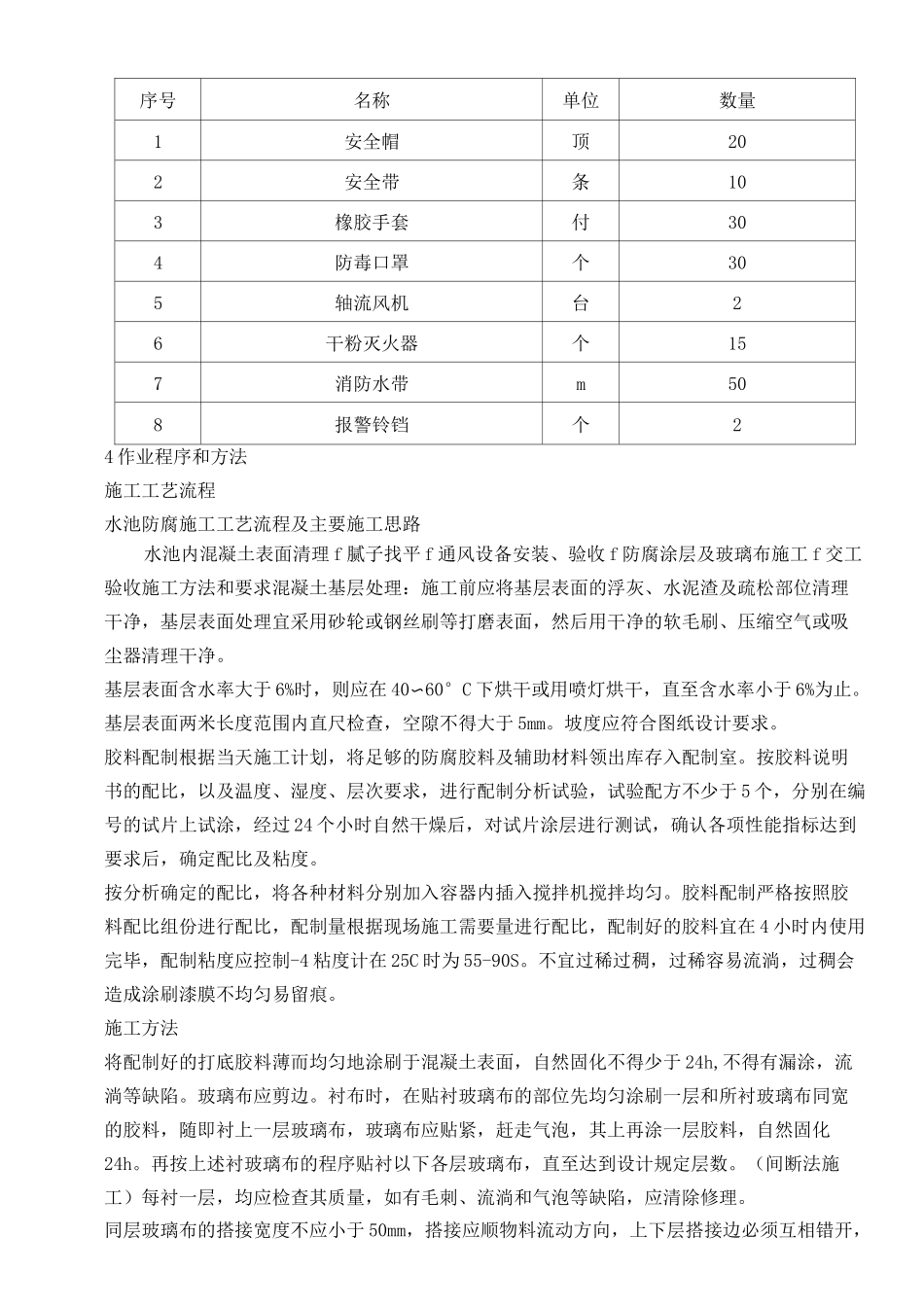

机组排水槽废水池防腐施工安全专项方案1工程概况工程特点本工程为华云新材料3X350MW自备热电联产机组工程机组排水槽及水泵房工程,由山东电力工程咨询院有限公司设计。本工程分为地下废水池和地上框架部分。地下废水池底标高,净高,上部结构为现浇钢筋混凝土框架结构。结构抗震设防烈度为8度,框架抗震等级为二级,设计使用年限50年,安全等级二级,建筑场地类别三类。技术特性废水池内表面防腐为七油五布,防腐总面积川。其中七油五布施工做法为:a第一层,环氧树脂底漆。b,衬玻璃布,干燥后去玻璃布边缘未附着部位及起鼓部位。C重复a,b操作四次。d,刷两层环氧防腐胶料面漆,两层施工间隔4小时以上。共七层油五层玻璃丝布。工程量统计序号材料名称单位数量备注1玻璃布m2/2环氧树脂底漆kg/3环氧树脂面漆kg475/施工工期计划开工日期2017年04月10日至2017年04月20日完成2编制依据序号资料名称编号1《机组排水槽结构施工图》37-FA16372S-T06062《工业设备管道防腐蚀工程施工及验收规范》HGJ229-913《电力建设施工技术规范》水处理及制氢设备和系统4《工作场所有害因素职业接触限值?化学有害因素》5《密闭空间作业职业危害防护规范》GB/T205-20076《建筑防腐蚀工程施工及验收规范》GB50212—20147《建筑防腐蚀工程质量检验评定标准》GB50224—20108《建筑施工咼处作业安全技术规程》JGJ80-20169《施工现场临时用电安全技术规范》JGJ46-201210《建筑施工门式钢官脚手架安全技术规范》JGJ128-201011《电力建设施工质量验收及评定规程第1部分:土建工程》DL/序号资料名称编号12《电力建设安全操作规程》火力发电部分3作业前的条件和准备技术准备施工前已进行图纸会检,已完成措施和交底的编写工作,并报监理审批完。施工前完成对施工人员进行施工程序、施工工艺、质量标准、施工危险因素、环境因素辩识及控制措施等方面内容的交底工作。清除混凝土表面杂物、凿平凸起部位。通风设备安装完毕,试运行结束,并经验收合格。作业人员序号作业人员工种数量资格要求1作业负责人1人有组织协调能力,有现场管理经验。2工稈主管1人要求熟悉土建结构的施工,有组织才能。3技术人员1人要求土建结构施工经验,熟悉施工技术及验收规范。4安全员2人熟悉《电力建设安全工作规程》,并经过安全员岗位培训,持证上岗。5质检员1人要求有质检工作经验,经过培训,有质检员上冈证,持证上岗。6试验人员:1人要求经过培训,有所需试验项目的上岗证,持证上岗。7防腐施工人员5人熟悉本工种的操作技能,有一定的施工经验。8电工1人参加过劳动局培训并取的合格证者方可上冈。9辅助工3人有一定的施工经验。作业工机具序号机具名称单位数量1胶料搅拌器台12胶泥搅拌机台13橡胶锤把44小抹子把45钢尺把26水平尺把27腻子刀把5安全器具序号名称单位数量1安全帽顶202安全带条103橡胶手套付304防毒口罩个305轴流风机台26干粉灭火器个157消防水带m508报警铃铛个24作业程序和方法施工工艺流程水池防腐施工工艺流程及主要施工思路水池内混凝土表面清理f腻子找平f通风设备安装、验收f防腐涂层及玻璃布施工f交工验收施工方法和要求混凝土基层处理:施工前应将基层表面的浮灰、水泥渣及疏松部位清理干净,基层表面处理宜采用砂轮或钢丝刷等打磨表面,然后用干净的软毛刷、压缩空气或吸尘器清理干净。基层表面含水率大于6%时,则应在40〜60°C下烘干或用喷灯烘干,直至含水率小于6%为止。基层表面两米长度范围内直尺检查,空隙不得大于5mm。坡度应符合图纸设计要求。胶料配制根据当天施工计划,将足够的防腐胶料及辅助材料领出库存入配制室。按胶料说明书的配比,以及温度、湿度、层次要求,进行配制分析试验,试验配方不少于5个,分别在编号的试片上试涂,经过24个小时自然干燥后,对试片涂层进行测试,确认各项性能指标达到要求后,确定配比及粘度。按分析确定的配比,将各种材料分别加入容器内插入搅拌机搅拌均匀。胶料配制严格按照胶料配比组份进行配比,配制量根据现场施工需要量进行配比,配制好的胶料宜在4小时内使用完毕,配制粘度应控制-4粘度计在25C时为55-90S。不宜过稀过稠,过稀容易流淌,过稠会造成涂刷漆膜不均匀易...
