第1页共6页装饰工程施工措施关于装饰工程施工措施有哪些

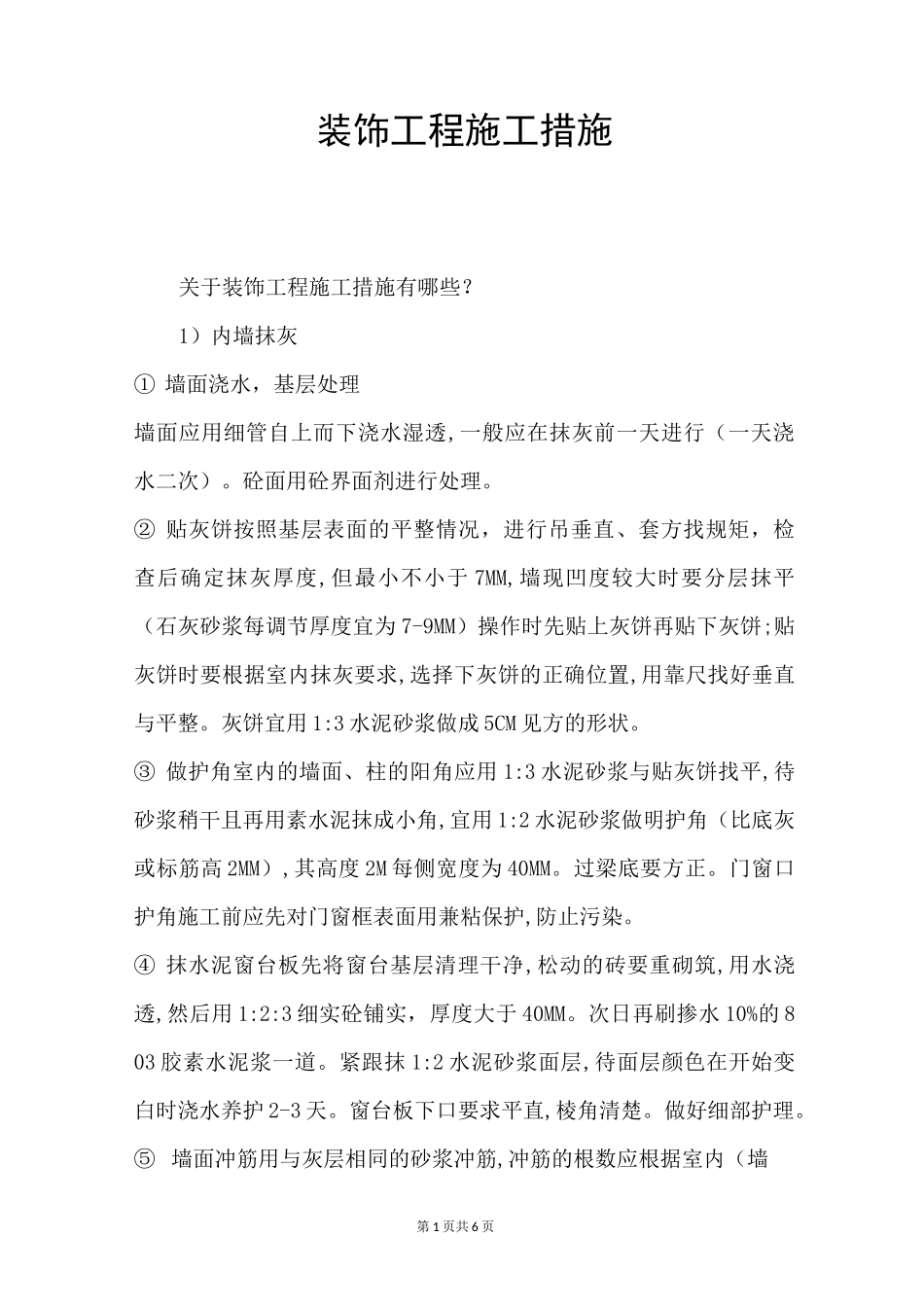

1)内墙抹灰①墙面浇水,基层处理墙面应用细管自上而下浇水湿透,一般应在抹灰前一天进行(一天浇水二次)
砼面用砼界面剂进行处理
②贴灰饼按照基层表面的平整情况,进行吊垂直、套方找规矩,检查后确定抹灰厚度,但最小不小于7MM,墙现凹度较大时要分层抹平(石灰砂浆每调节厚度宜为7-9MM)操作时先贴上灰饼再贴下灰饼;贴灰饼时要根据室内抹灰要求,选择下灰饼的正确位置,用靠尺找好垂直与平整
灰饼宜用1:3水泥砂浆做成5CM见方的形状
③做护角室内的墙面、柱的阳角应用1:3水泥砂浆与贴灰饼找平,待砂浆稍干且再用素水泥抹成小角,宜用1:2水泥砂浆做明护角(比底灰或标筋高2MM),其高度2M每侧宽度为40MM
过梁底要方正
门窗口护角施工前应先对门窗框表面用兼粘保护,防止污染
④抹水泥窗台板先将窗台基层清理干净,松动的砖要重砌筑,用水浇透,然后用1:2:3细实砼铺实,厚度大于40MM
次日再刷掺水10%的803胶素水泥浆一道
紧跟抹1:2水泥砂浆面层,待面层颜色在开始变白时浇水养护2-3天
窗台板下口要求平直,棱角清楚
做好细部护理

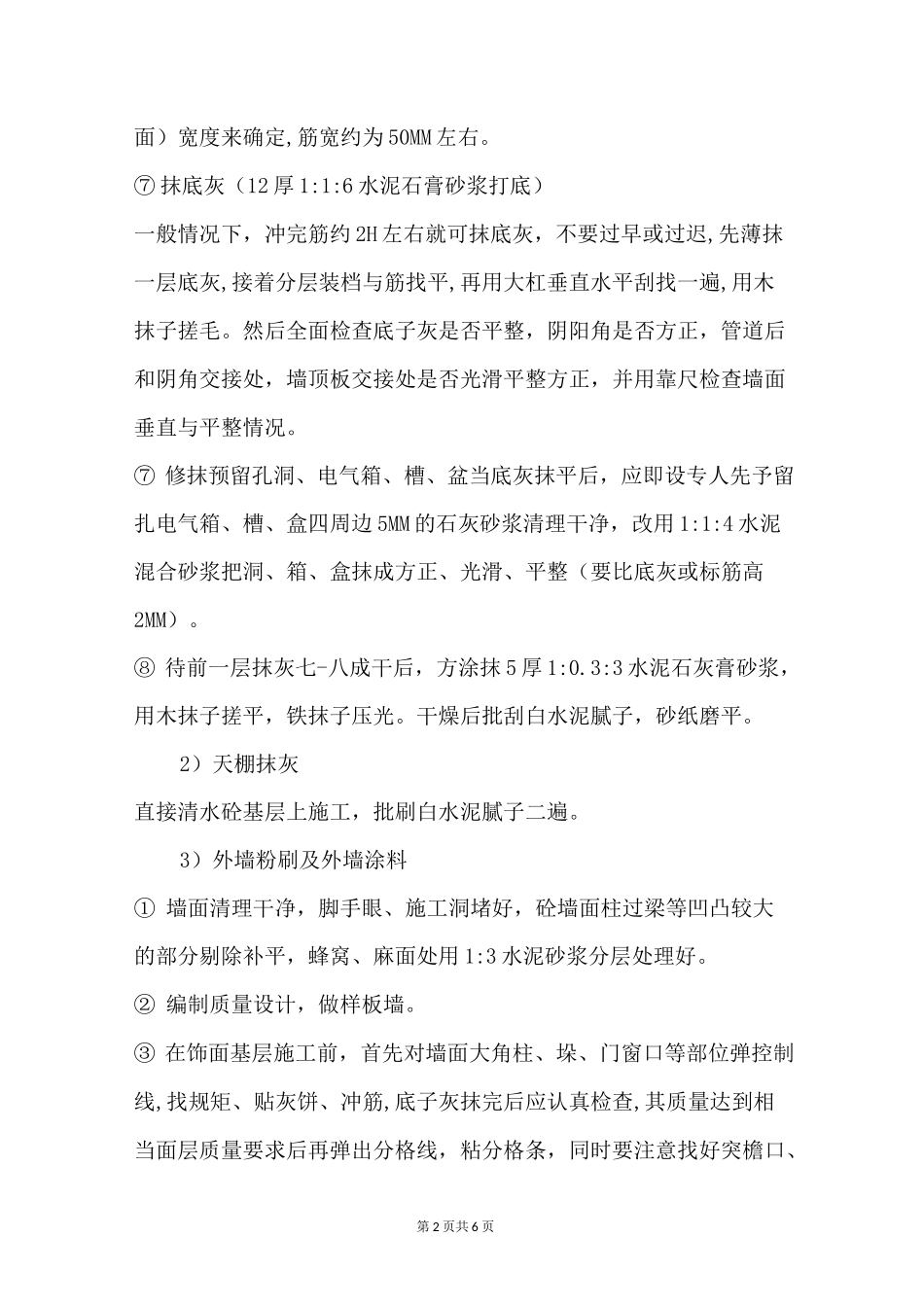

⑤墙面冲筋用与灰层相同的砂浆冲筋,冲筋的根数应根据室内(墙第2页共6页面)宽度来确定,筋宽约为50MM左右
⑦抹底灰(12厚1:1:6水泥石膏砂浆打底)一般情况下,冲完筋约2H左右就可抹底灰,不要过早或过迟,先薄抹一层底灰,接着分层装档与筋找平,再用大杠垂直水平刮找一遍,用木抹子搓毛
然后全面检查底子灰是否平整,阴阳角是否方正,管道后和阴角交接处,墙顶板交接处是否光滑平整方正,并用靠尺检查墙面垂直与平整情况
⑦修抹预留孔洞、电气箱、槽、盆当底灰抹平后,应即设专人先予留扎电气箱、槽、盒四周边5MM的石灰砂浆清理干净,改用1:1:4水泥混合砂浆把洞、箱、盒抹成方正、光滑、平整(要比底灰或标筋高2MM)
