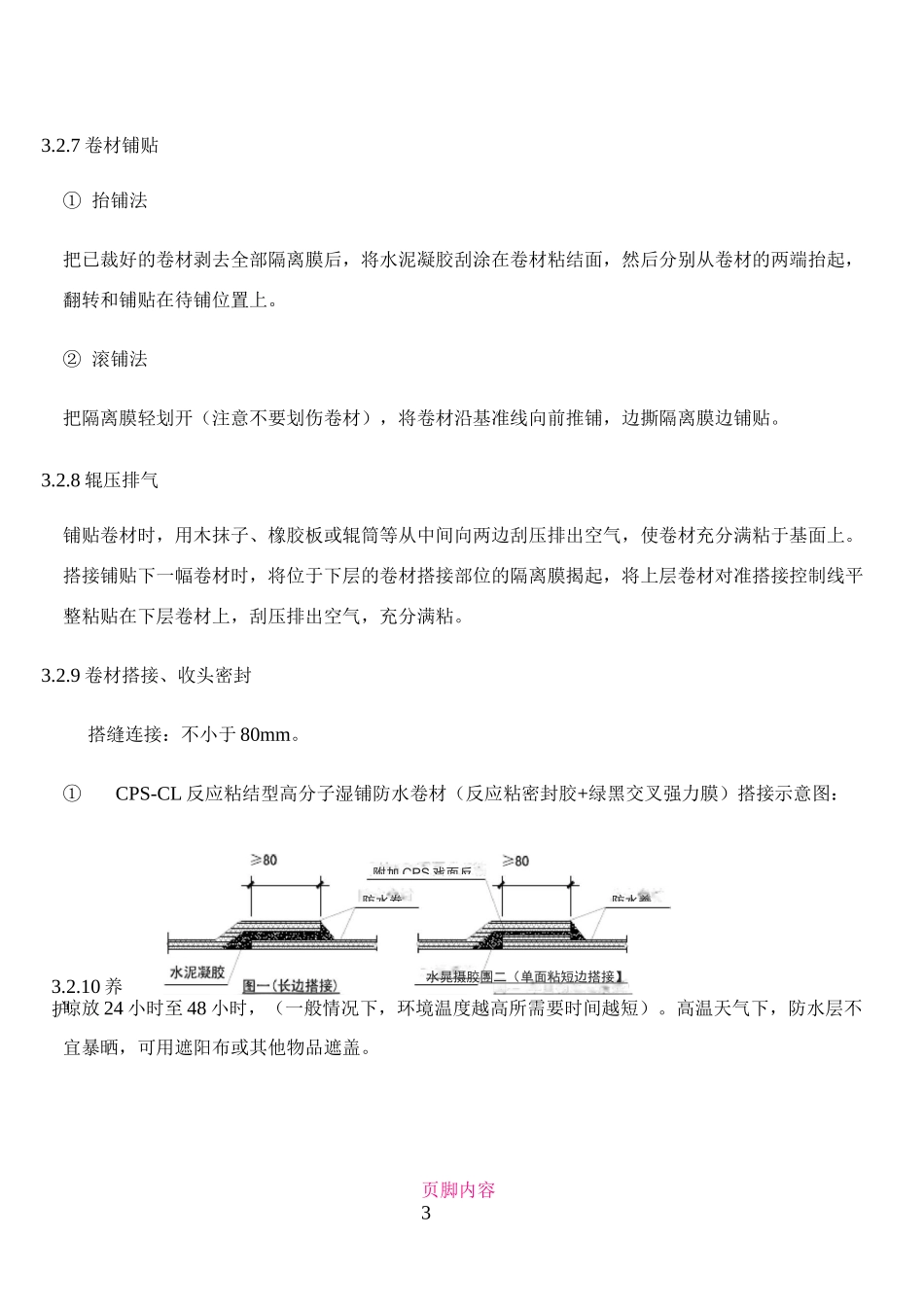

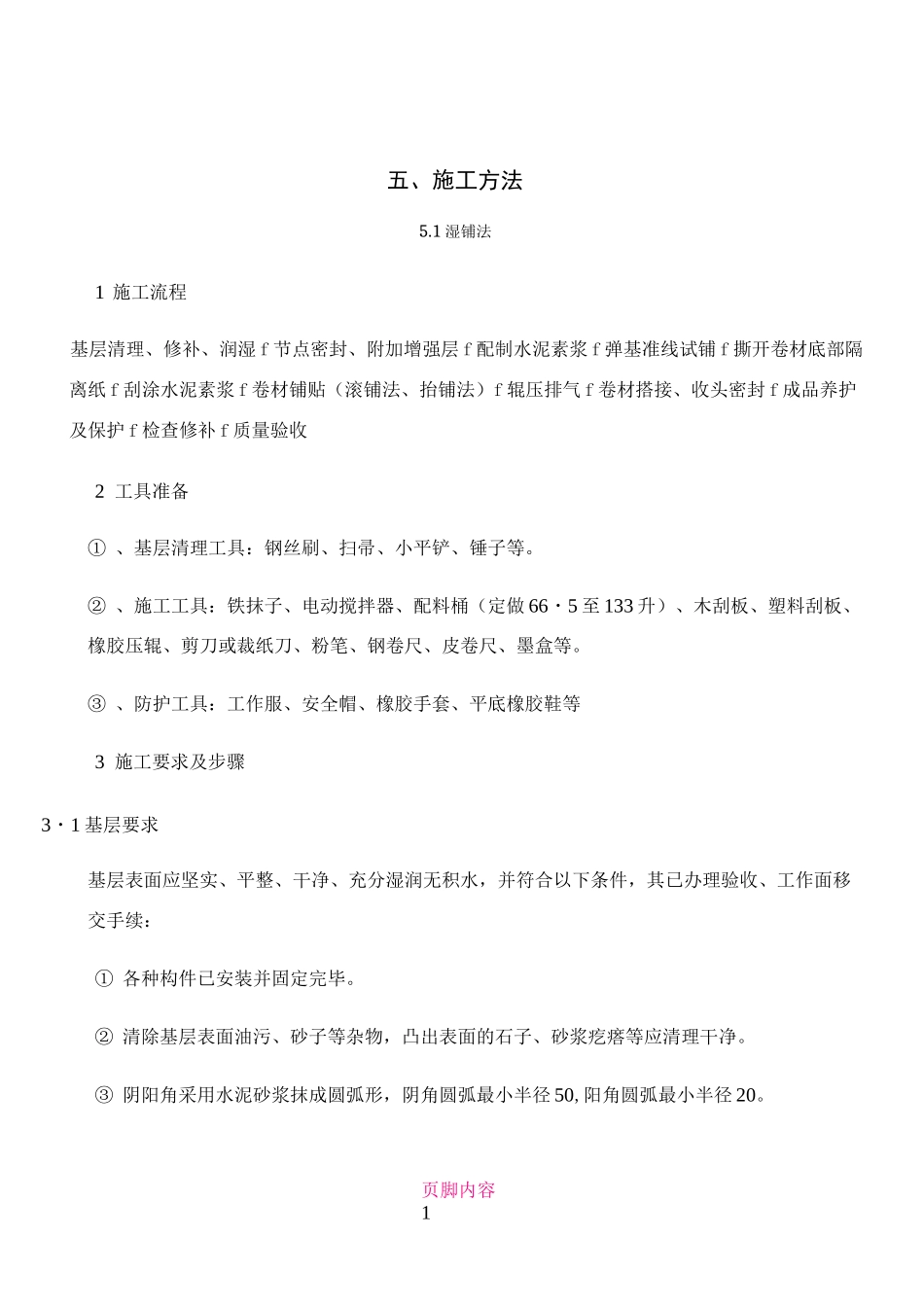

页脚内容1五、施工方法5
1湿铺法1施工流程基层清理、修补、润湿f节点密封、附加增强层f配制水泥素浆f弹基准线试铺f撕开卷材底部隔离纸f刮涂水泥素浆f卷材铺贴(滚铺法、抬铺法)f辊压排气f卷材搭接、收头密封f成品养护及保护f检查修补f质量验收2工具准备①、基层清理工具:钢丝刷、扫帚、小平铲、锤子等
②、施工工具:铁抹子、电动搅拌器、配料桶(定做66・5至133升)、木刮板、塑料刮板、橡胶压辊、剪刀或裁纸刀、粉笔、钢卷尺、皮卷尺、墨盒等
③、防护工具:工作服、安全帽、橡胶手套、平底橡胶鞋等3施工要求及步骤3・1基层要求基层表面应坚实、平整、干净、充分湿润无积水,并符合以下条件,其已办理验收、工作面移交手续:①各种构件已安装并固定完毕
②清除基层表面油污、砂子等杂物,凸出表面的石子、砂浆疙瘩等应清理干净
③阴阳角采用水泥砂浆抹成圆弧形,阴角圆弧最小半径50,阳角圆弧最小半径20
页脚内容2④基面若有明水,扫除即可施工
2施工步骤3
1基层清理、修补、润湿对基层表面进行清洁、修补处理,干燥的基面应充分湿润,但不得有明水
2节点密封、附加增强层按规范要求,对节点部位进行加强处理,如管根边、阴阳角、变形缝等做加强层处理;管根边用专用CPS密封膏密封,后浇带设加强层(避免受拉)
3配制水泥凝胶按水泥:水=2:1(重量比)的比例先将水倒入原已备好的拌浆桶,再将水泥放入水中,浸泡15~20分钟并充分浸透后,把桶面多余的水倒掉;在气温高、基面干燥时,加入水泥用量约5%的聚合物建筑胶(保水剂),用电动搅拌机搅拌不少于5分钟
4弹基准线试铺根据施工现场状况,进行合理定位,确定卷材铺贴方向,在基层上弹好卷材控制线
5撕开卷材底部隔离膜卷材试铺后,将要铺贴的卷材裁好,反铺于基面上(即底部隔离膜朝上),撕剥去卷材隔离膜
6基面刮涂水泥凝胶其厚度视基层平整
