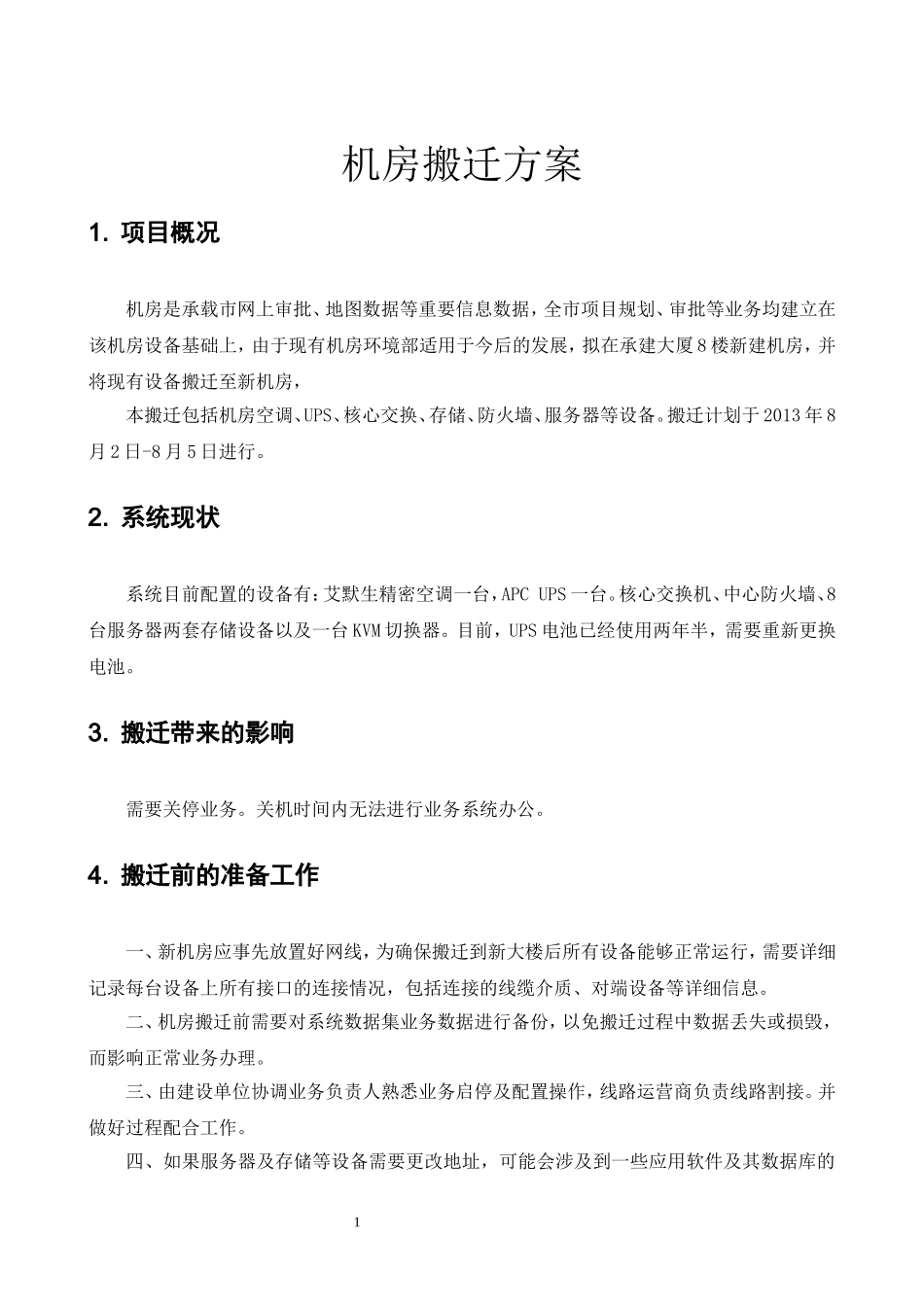

机房搬迁方案1
项目概况机房是承载市网上审批、地图数据等重要信息数据,全市项目规划、审批等业务均建立在该机房设备基础上,由于现有机房环境部适用于今后的发展,拟在承建大厦8楼新建机房,并将现有设备搬迁至新机房,本搬迁包括机房空调、UPS、核心交换、存储、防火墙、服务器等设备
搬迁计划于2013年8月2日-8月5日进行
系统现状系统目前配置的设备有:艾默生精密空调一台,APCUPS一台
核心交换机、中心防火墙、8台服务器两套存储设备以及一台KVM切换器
目前,UPS电池已经使用两年半,需要重新更换电池
搬迁带来的影响需要关停业务
关机时间内无法进行业务系统办公
搬迁前的准备工作一、新机房应事先放置好网线,为确保搬迁到新大楼后所有设备能够正常运行,需要详细记录每台设备上所有接口的连接情况,包括连接的线缆介质、对端设备等详细信息
二、机房搬迁前需要对系统数据集业务数据进行备份,以免搬迁过程中数据丢失或损毁,而影响正常业务办理
三、由建设单位协调业务负责人熟悉业务启停及配置操作,线路运营商负责线路割接
并做好过程配合工作

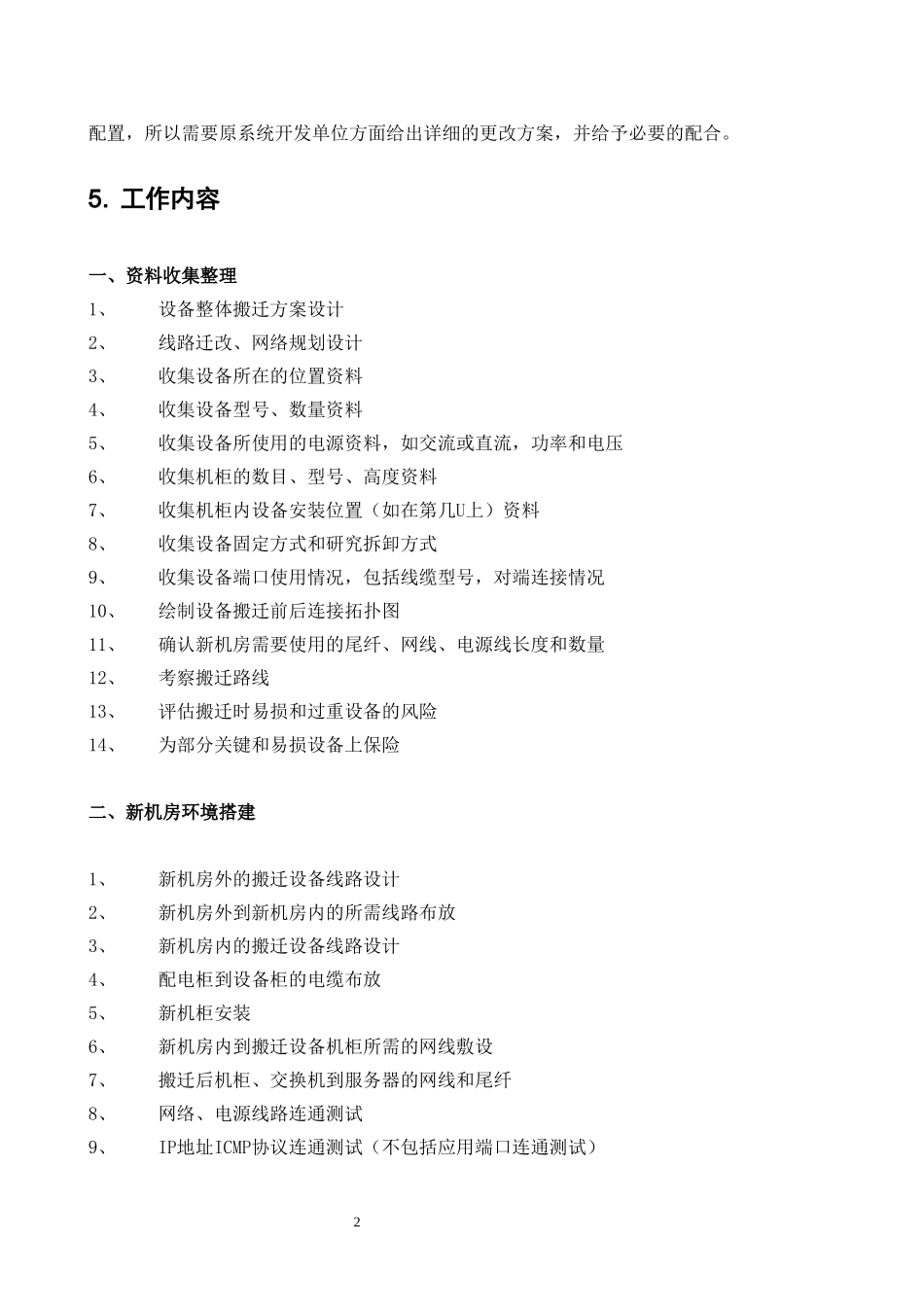

四、如果服务器及存储等设备需要更改地址,可能会涉及到一些应用软件及其数据库的1配置,所以需要原系统开发单位方面给出详细的更改方案,并给予必要的配合

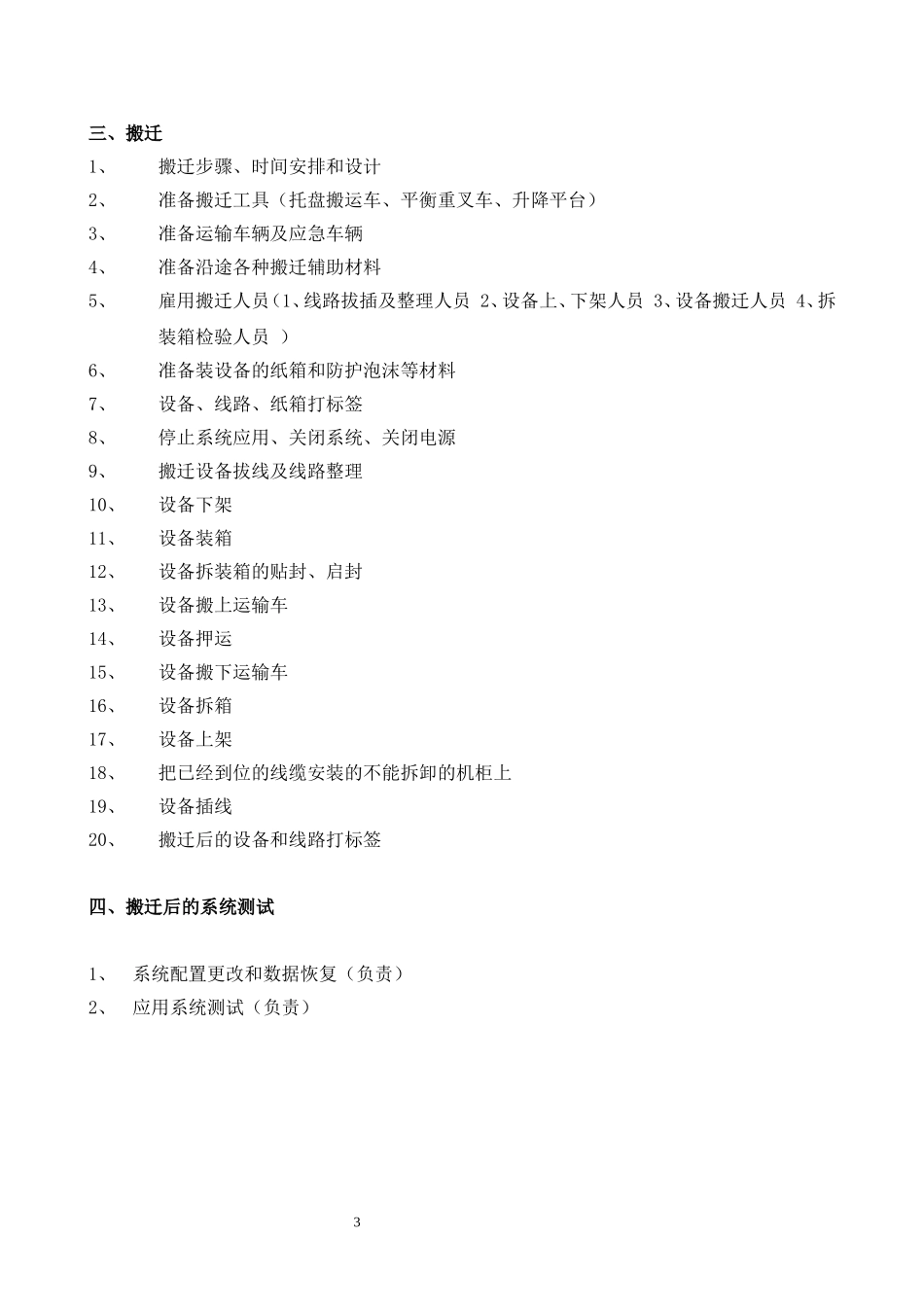

工作内容一、资料收集整理1、设备整体搬迁方案设计2、线路迁改、网络规划设计3、收集设备所在的位置资料4、收集设备型号、数量资料5、收集设备所使用的电源资料,如交流或直流,功率和电压6、收集机柜的数目、型号、高度资料7、收集机柜内设备安装位置(如在第几U上)资料8、收集设备固定方式和研究拆卸方式9、收集设备端口使用情况,包括线缆型号,对端连接情况10、绘制设备搬迁前后连接拓扑图11、确认新机房需要使用的尾纤、网线、电源线长度和数量12、考察搬迁路线13、评估搬迁时易损和过重设备的风险14、为部分关键和易损设
