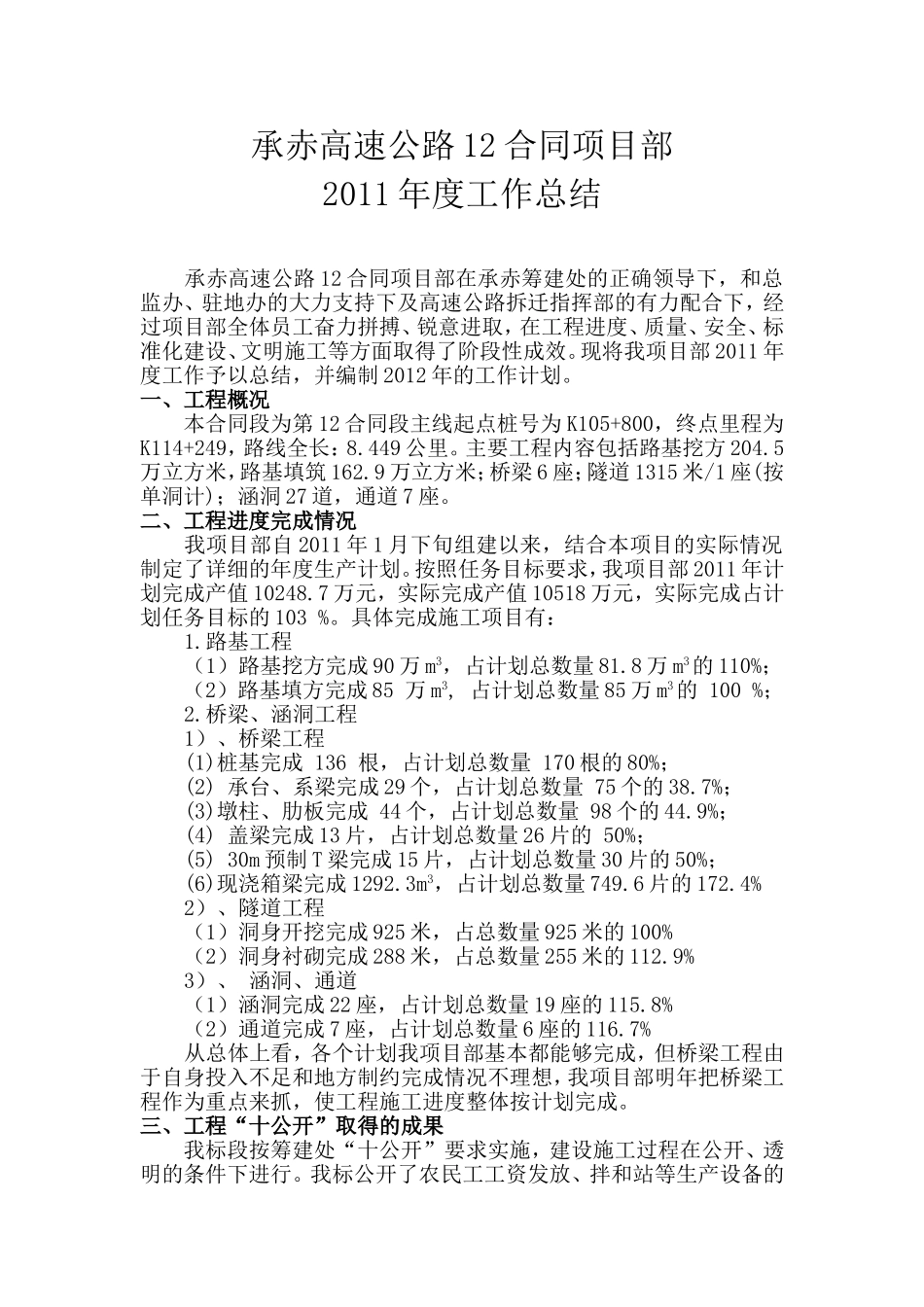

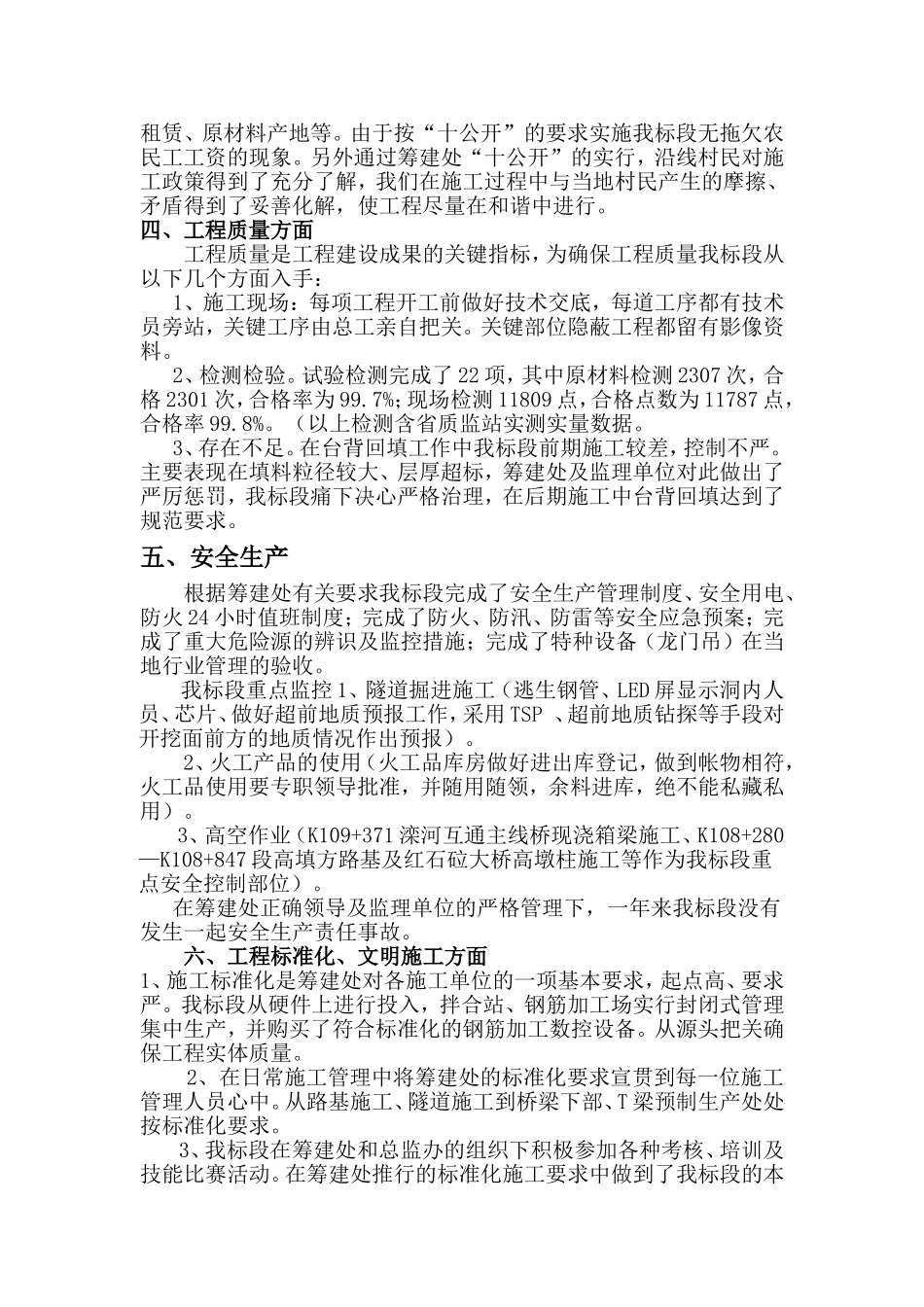

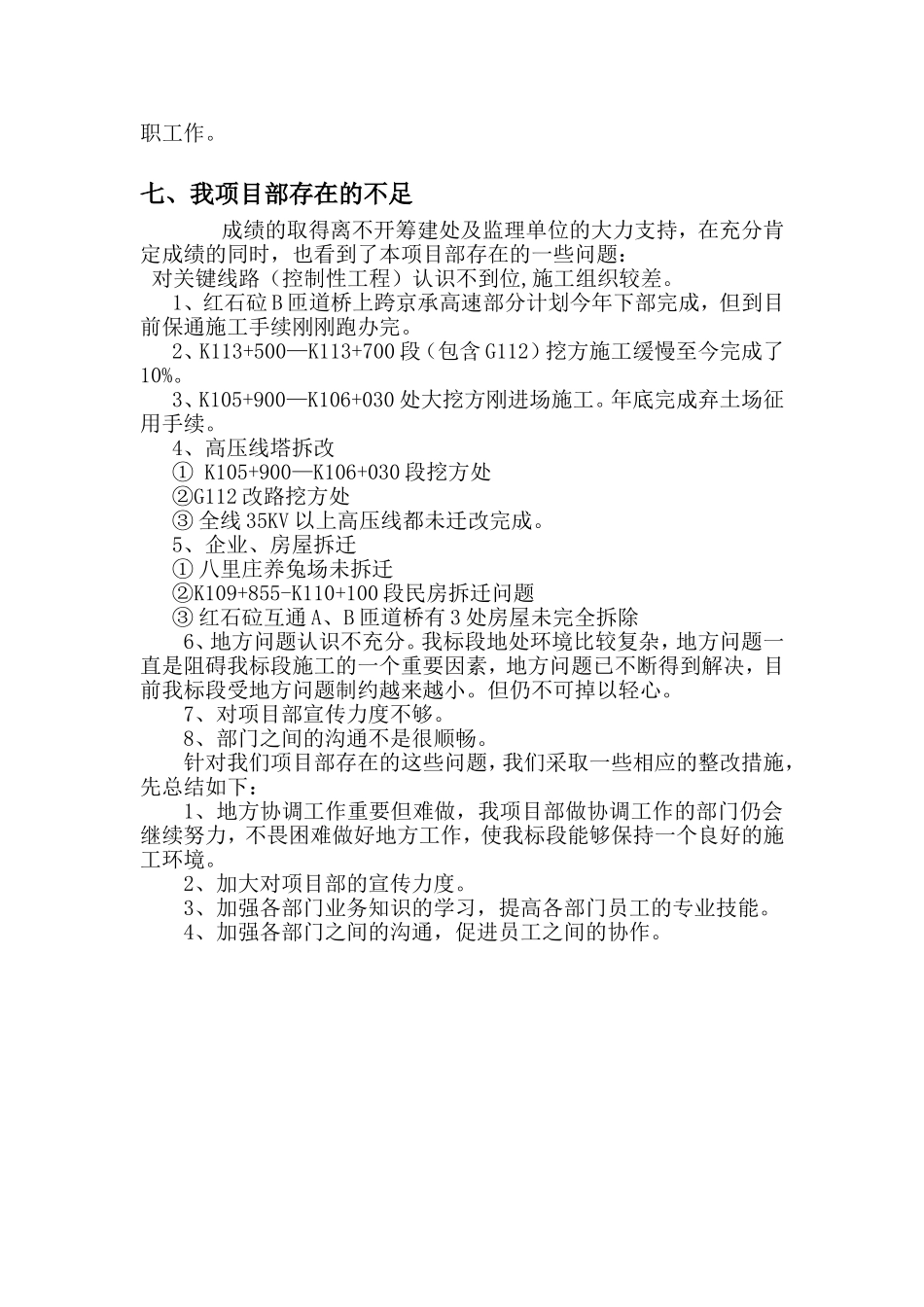

承赤高速公路12合同项目部2011年度工作总结承赤高速公路12合同项目部在承赤筹建处的正确领导下,和总监办、驻地办的大力支持下及高速公路拆迁指挥部的有力配合下,经过项目部全体员工奋力拼搏、锐意进取,在工程进度、质量、安全、标准化建设、文明施工等方面取得了阶段性成效
现将我项目部2011年度工作予以总结,并编制2012年的工作计划
一、工程概况本合同段为第12合同段主线起点桩号为K105+800,终点里程为K114+249,路线全长:8
主要工程内容包括路基挖方204
5万立方米,路基填筑162
9万立方米;桥梁6座;隧道1315米/1座(按单洞计);涵洞27道,通道7座
二、工程进度完成情况我项目部自2011年1月下旬组建以来,结合本项目的实际情况制定了详细的年度生产计划
按照任务目标要求,我项目部2011年计划完成产值10248
7万元,实际完成产值10518万元,实际完成占计划任务目标的103%
具体完成施工项目有:1
路基工程(1)路基挖方完成90万m3,占计划总数量81
8万m3的110%;(2)路基填方完成85万m3,占计划总数量85万m3的100%;2
桥梁、涵洞工程1)、桥梁工程(1)桩基完成136根,占计划总数量170根的80%;(2)承台、系梁完成29个,占计划总数量75个的38
7%;(3)墩柱、肋板完成44个,占计划总数量98个的44
9%;(4)盖梁完成13片,占计划总数量26片的50%;(5)30m预制T梁完成15片,占计划总数量30片的50%;(6)现浇箱梁完成1292
3m3,占计划总数量749
6片的172
4%2)、隧道工程(1)洞身开挖完成925米,占总数量925米的100%(2)洞身衬砌完成288米,占总数量255米的112
9%3)、涵洞、通道(1)涵洞完成22座,占计划总数量19座的115
8%(2)通道完成7座,占计划
