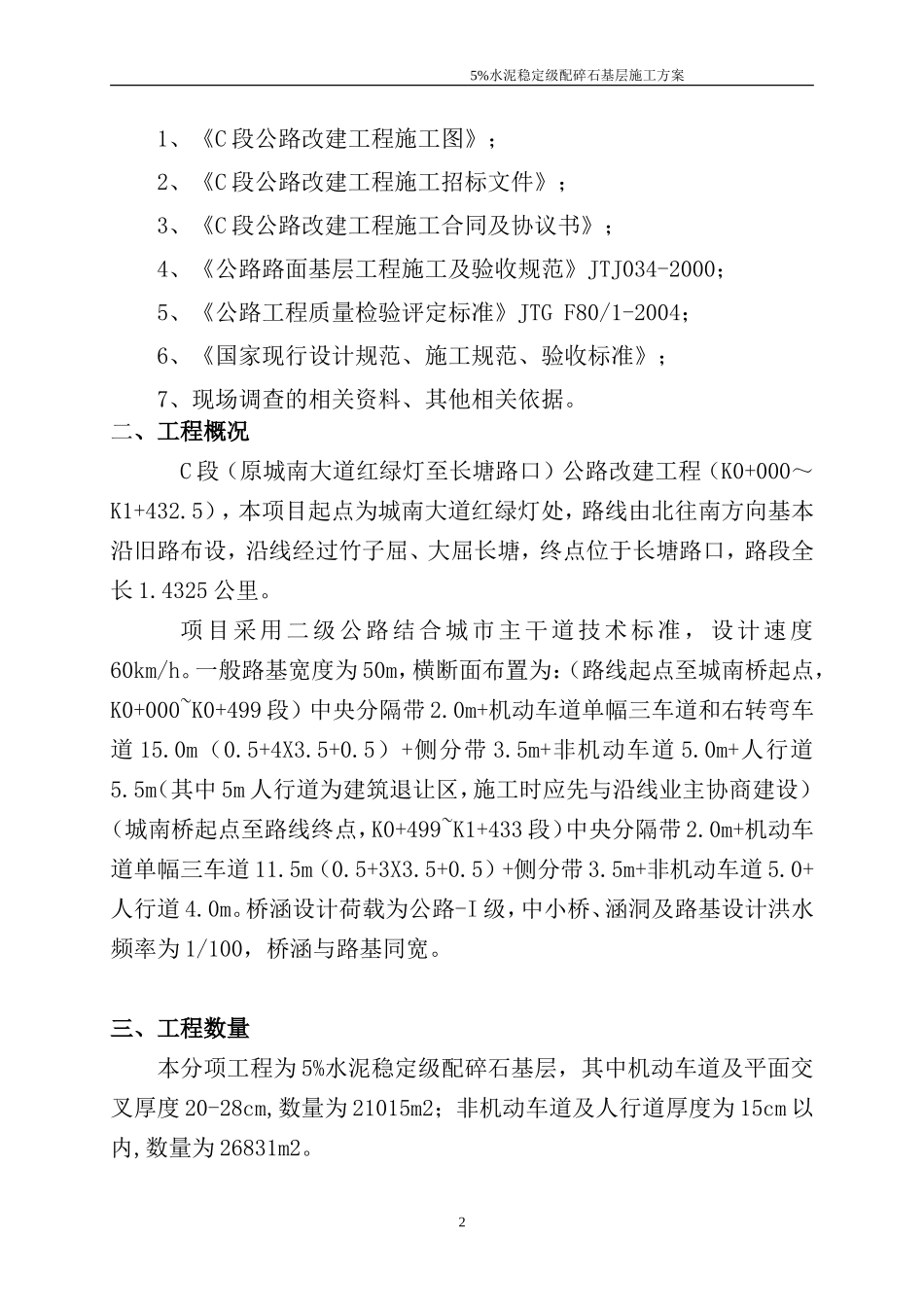

5%水泥稳定级配碎石基层施工方案C段(原城南大道红绿灯至长塘路口)公路改建工程5%水泥稳定级配碎石基层施工方案编制:审核:日期:市公路工程有限公司C段公路改建工程项目部15%水泥稳定级配碎石基层施工方案目录一、编制依据.......................................................................................................1二、工程概况.......................................................................................................1三、工程数量.......................................................................................................2四、施工工期.......................................................................................................2五、施工方案.......................................................................................................2六、质量控制方法和措施.................................................................................10七、施工安全保证措施.....................................................................................12八、环境保护、文明施工措施.......................................................................18一、编制依据25%水泥稳定级配碎石基层施工方案1、《C段公路改建工程施工图》;2、《C段公路改建工程施工招标文件》;3、《C段公路改建工程施工合同及协议书》;4、《公路路面基层工程施工及验收规范》JTJ034-2000;5、《公路工程质量检验评定标准》JTGF80/1-2004;6、《国家现行设计规范、施工规范、验收标准》;7、现场调查的相关资料、其他相关依据。二、工程概况C段(原城南大道红绿灯至长塘路口)公路改建工程(K0+000~K1+432.5),本项目起点为城南大道红绿灯处,路线由北往南方向基本沿旧路布设,沿线经过竹子屈、大屈长塘,终点位于长塘路口,路段全长1.4325公里。项目采用二级公路结合城市主干道技术标准,设计速度60km/h。一般路基宽度为50m,横断面布置为:(路线起点至城南桥起点,K0+000~K0+499段)中央分隔带2.0m+机动车道单幅三车道和右转弯车道15.0m(0.5+4X3.5+0.5)+侧分带3.5m+非机动车道5.0m+人行道5.5m(其中5m人行道为建筑退让区,施工时应先与沿线业主协商建设)(城南桥起点至路线终点,K0+499~K1+433段)中央分隔带2.0m+机动车道单幅三车道11.5m(0.5+3X3.5+0.5)+侧分带3.5m+非机动车道5.0+人行道4.0m。桥涵设计荷载为公路-I级,中小桥、涵洞及路基设计洪水频率为1/100,桥涵与路基同宽。三、工程数量本分项工程为5%水泥稳定级配碎石基层,其中机动车道及平面交叉厚度20-28cm,数量为21015m2;非机动车道及人行道厚度为15cm以内,数量为26831m2。35%水泥稳定级配碎石基层施工方案四、施工工期计划开工日期:2017年10月15日计划完工日期:2018年05月10日其中右幅计划工期为2017年10月15日-2017年11月30日;左幅计划工期为2018年03月25日-2018年05月10日五、级配碎石垫层施工方案1、施工前准备(1)下承层准备a、水泥稳定级配碎石基层的下承层表面应平整、坚实,具有规定的路拱,下承层的平整度和压实度应符合规定要求。b、清扫下承层面上的杂物,确保摊铺工作面清洁;c、用洒水车洒少量的水,保证水泥稳定碎石施工时下基层表面湿润且无积水。(2)测量a、在基层边缘以外30cm处,直线段每隔10m,平曲线段每隔10~15m钉基准铁桩,铁桩直径Φ15-25mm,长600mm,铁桩一端制成尖装。b、测量高程后用螺栓将横梁固定在铁拴上,横梁亦为铁制(Φ12-Φ15mm,长300mm),固定好的横梁呈水平状。c、在基准桩横梁上设Φ3mm钢丝绳做为基准线。d、基准线钢丝绳两端用紧绳器拉直绷紧、其拉力应不小于800N。施工中做好基准桩、线的保护工作。(3)人员准备:见主要管理人员配备一览表(4)机械设备:见机械设备配备一览表2、施工工艺流程材料试验和混合料配合比设计→备料、拌和机具安装调试→测量定位→底基层检验合格→试验路段、总结施工工艺→水泥稳定碎石料45%水泥稳定级配碎石基层施工方案...
