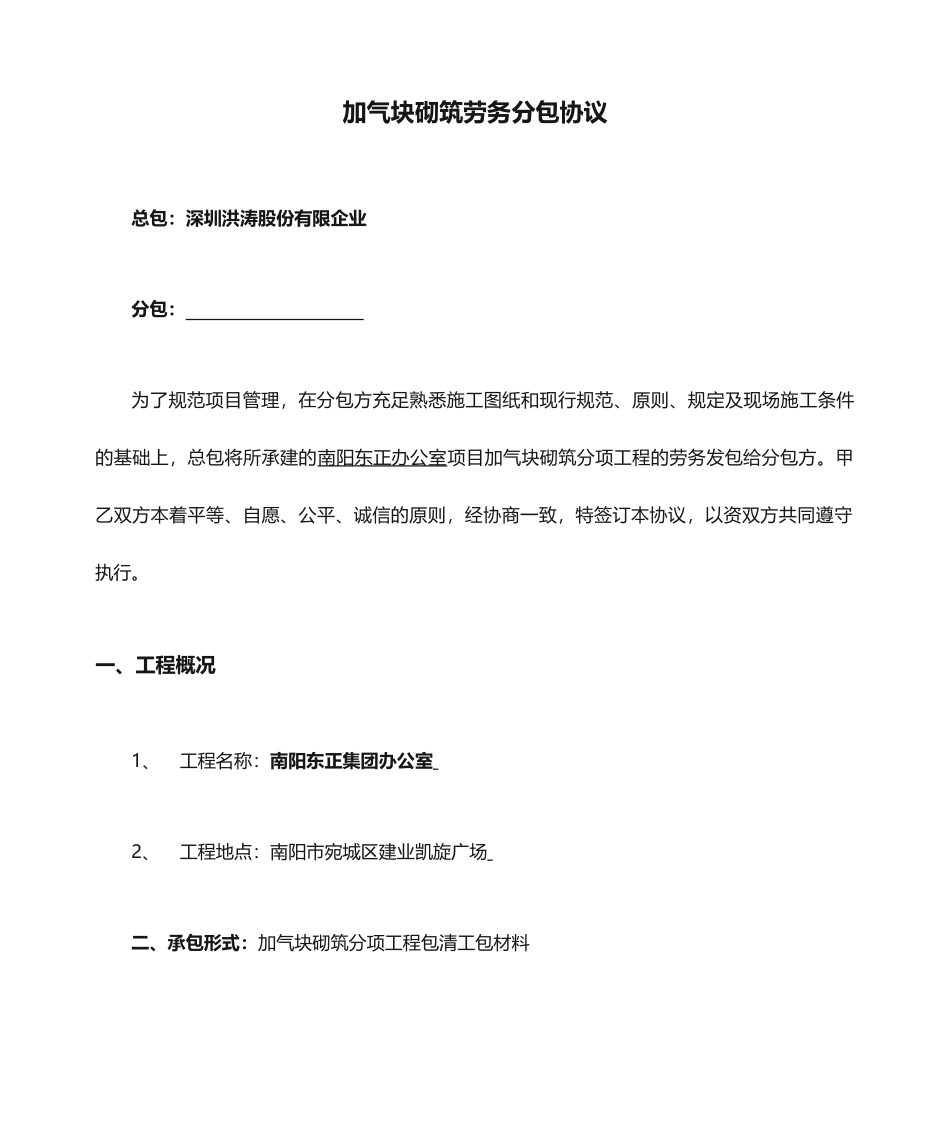

加气块砌筑劳务分包协议总包:深圳洪涛股份有限企业分包:为了规范项目管理,在分包方充足熟悉施工图纸和现行规范、原则、规定及现场施工条件的基础上,总包将所承建的南阳东正办公室项目加气块砌筑分项工程的劳务发包给分包方。甲乙双方本着平等、自愿、公平、诚信的原则,经协商一致,特签订本协议,以资双方共同遵守执行。一、工程概况1、工程名称:南阳东正集团办公室2、工程地点:南阳市宛城区建业凯旋广场二、承包形式:加气块砌筑分项工程包清工包材料三、承包范围加气块砌筑分项工程和现场文明施工(施工域的现场整顿等)。四、劳务承包价格及结算原则1、结算单价:加气块砌体按实际砌筑数量120元/平方(包括二次构造柱、混凝土压顶、预制过梁混凝土浇筑、卫生间厨房上翻沿的混凝土等),签订的价格无论市场人工费上调等原因,都不予调整。五、双方工作内容1、总包负责管理安排工人施工,不提供施工机具。2、分包提供砖、砂子、水泥、混凝土等材料,负责砌筑(自己搅拌砂浆),散落的落地灰及时清理及施工完毕后作业面的清理。六、工程进度及规定1、节点工期按项目部进度计划规定执行。2、分包必须根据总包的进度规定,准时完毕,不得以任何理由迟延。如不能准时间节点完毕,分包必须承担按该节点段元的罚款。3、工地正常施工前分包必须保证出勤率在95%以上,如分包因人员局限性不能按总包指定计划完毕施工任务,总包可指派其他班组突击施工,突击人员工资单价为现阶段工价的1.5倍至2.0倍,并从分包结算总价中扣除,分包对此不得有任何异议。4、在没有天气影响(中到大雨)及工地机械停电故障材料供应到位的状况下,分包不得耽误工期。七、工程质量及规定1、质量等级:符合现行国家和地区的规范、原则、规定的规定;2、规范与原则:现行的规范、原则;设计图纸、工程变更及施工协议中约定的各项技术阐明和规定;总包的质量、技术交底。3、质量控制规定:3.1、分包必须按总包的施工次序、技术原则、质量原则、工艺规定和工期规定组织生产,产品质量必须到达施工质量验收规范、验收原则的规定。3.2、分包必须服从总包的检查和监督,接受总包人员的整改措施及停工意见,严禁无秩序不规范施工。3.3、如因分包施工不慎导致的质量事故及在主管人员无技术交底前提下私自施工导致返工的一切责任均由分包负责,除必须返工到符合原则外,还应承担由此而导致的总包直接损失和间接损失(指工期损失和材料、设备等费用的损失)。3.4、如分包的施工质量经总包验收已达本协议规定,而经企业或其他有关部门验收合格后需返工时,人工费用仍由分包承担,其他费用由总包承担。3.5、为保证工程质量的稳定性、持续性,未经总包同意,分包不得私自削减人员或中途抽调技术力量,严禁分包把所承包的分包项目再转包给他人,一经发现立即取消承包资格。八、质量奖罚1、因质量原因,建设单位、企业等对项目部做出的惩罚,分包按两倍罚款三日内上交,过期不交月底任务单4倍扣除。2、因验收不合格导致返工所有由分包承担。3、砂浆不按照配合比搅拌,发现一次罚款200元。建设单位或企业发现惩罚项目部,项目部双倍扣罚分包。落地灰应及时清理,能有的及时用上,如不清剪发现一惩罚款100元,情节严重罚款200-元。4、加气块、标砖损坏控制在2%以内,乱扔及随意切割的将惩罚100-元不等。5、砌筑墙体必须保证垂直平整,误差控制在5mm之内,超过规范,该墙体做废,重新砌筑。6、墙体灰缝规定:(1)水平缝1.5cm。(2)竖缝2cm。(3)墙体与柱连接处留2.5cm宽,2cm深灰缝。(4)灰缝砂浆必须饱满,到达90%以上。7、感观质量:规定缝横平竖直,光滑顺直,没有高下不平的。砌块赶好尺寸,同一位置上下对正。8、其他技术与质量规定请参照附件。九、付款方式施工完毕总工程量二分之一后,由总包安排人员验收合格后,总包拨付分包所完毕工程量工程款的50%,所有完毕并经总包验收合格后,付总工程款的80%,工程竣工结算后付总工程款的95%,剩余5%作为质保金,工程竣工之日起满15日内付清。每个节点期间工程款首先付清工人劳务费用,如未付清工人劳务费,因此产生的一切后果分包承担所有责任。十、安全生产1、分包...
