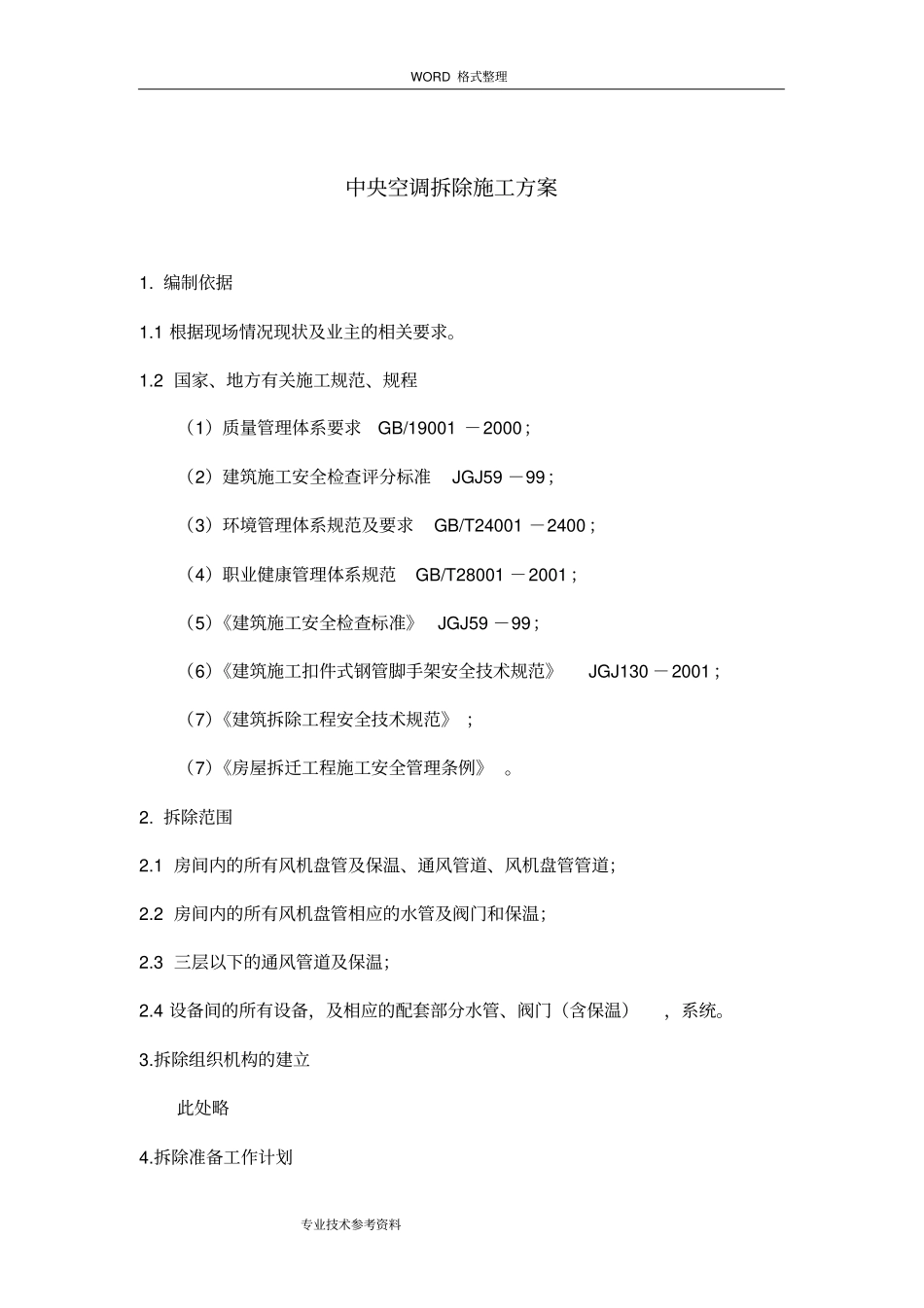

WORD格式整理专业技术参考资料中央空调拆除施工方案1
1根据现场情况现状及业主的相关要求
2国家、地方有关施工规范、规程(1)质量管理体系要求GB/19001-2000;(2)建筑施工安全检查评分标准JGJ59-99;(3)环境管理体系规范及要求GB/T24001-2400;(4)职业健康管理体系规范GB/T28001-2001;(5)《建筑施工安全检查标准》JGJ59-99;(6)《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2001;(7)《建筑拆除工程安全技术规范》;(7)《房屋拆迁工程施工安全管理条例》
1房间内的所有风机盘管及保温、通风管道、风机盘管管道;2
2房间内的所有风机盘管相应的水管及阀门和保温;2
3三层以下的通风管道及保温;2
4设备间的所有设备,及相应的配套部分水管、阀门(含保温),系统
拆除组织机构的建立此处略4
拆除准备工作计划WORD格式整理专业技术参考资料4

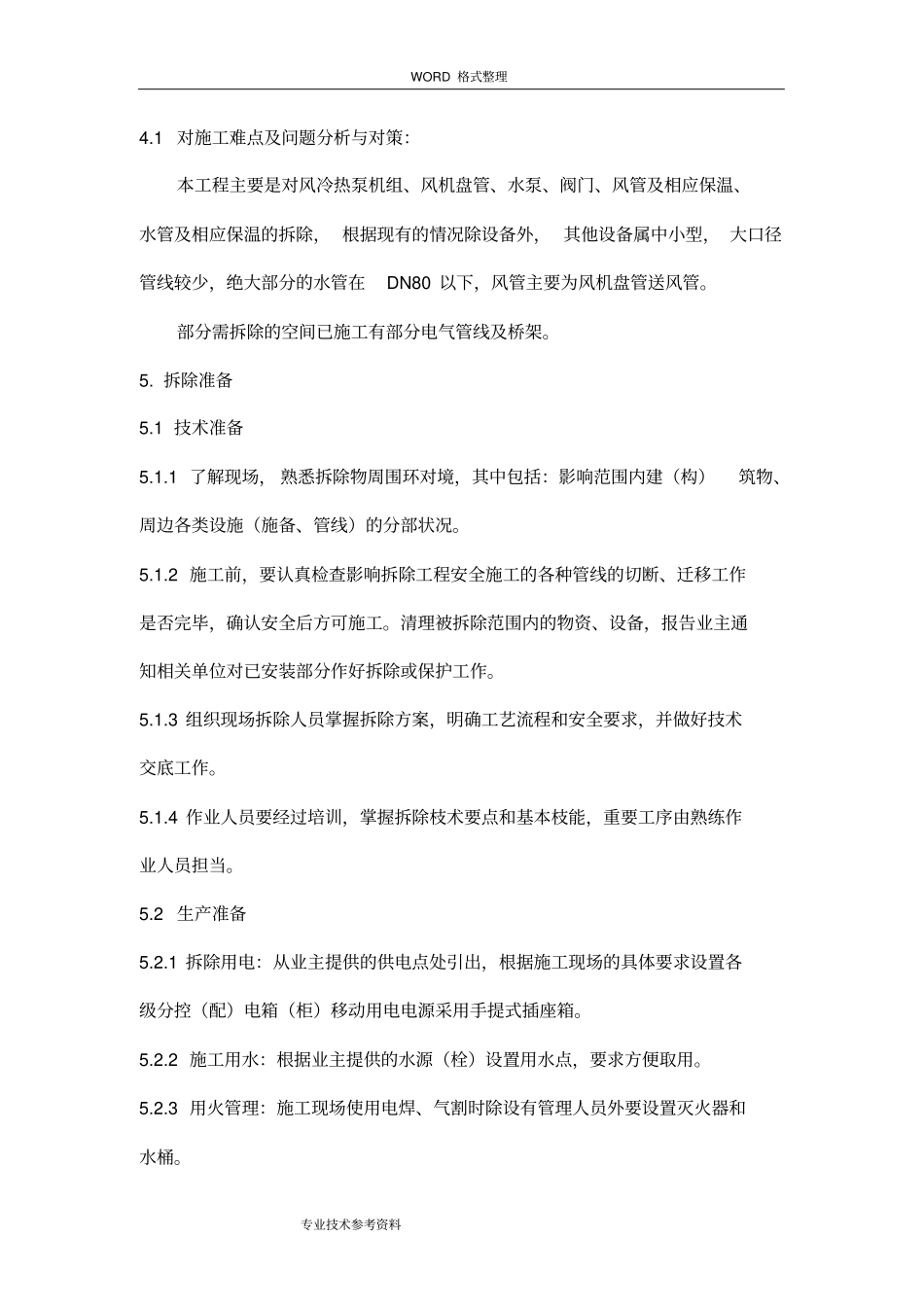

1对施工难点及问题分析与对策:本工程主要是对风冷热泵机组、风机盘管、水泵、阀门、风管及相应保温、水管及相应保温的拆除,根据现有的情况除设备外,其他设备属中小型,大口径管线较少,绝大部分的水管在DN80以下,风管主要为风机盘管送风管
部分需拆除的空间已施工有部分电气管线及桥架
1技术准备5
1了解现场,熟悉拆除物周围环对境,其中包括:影响范围内建(构)筑物、周边各类设施(施备、管线)的分部状况
2施工前,要认真检查影响拆除工程安全施工的各种管线的切断、迁移工作是否完毕,确认安全后方可施工
清理被拆除范围内的物资、设备,报告业主通知相关单位对已安装部分作好拆除或保护工作
3组织现场拆除人员掌握拆除方案,明确工艺流程和安全要求,并做好技术交底工作
4作业人员要经过培训,掌握拆除枝术要点和基本枝能,重要工序
