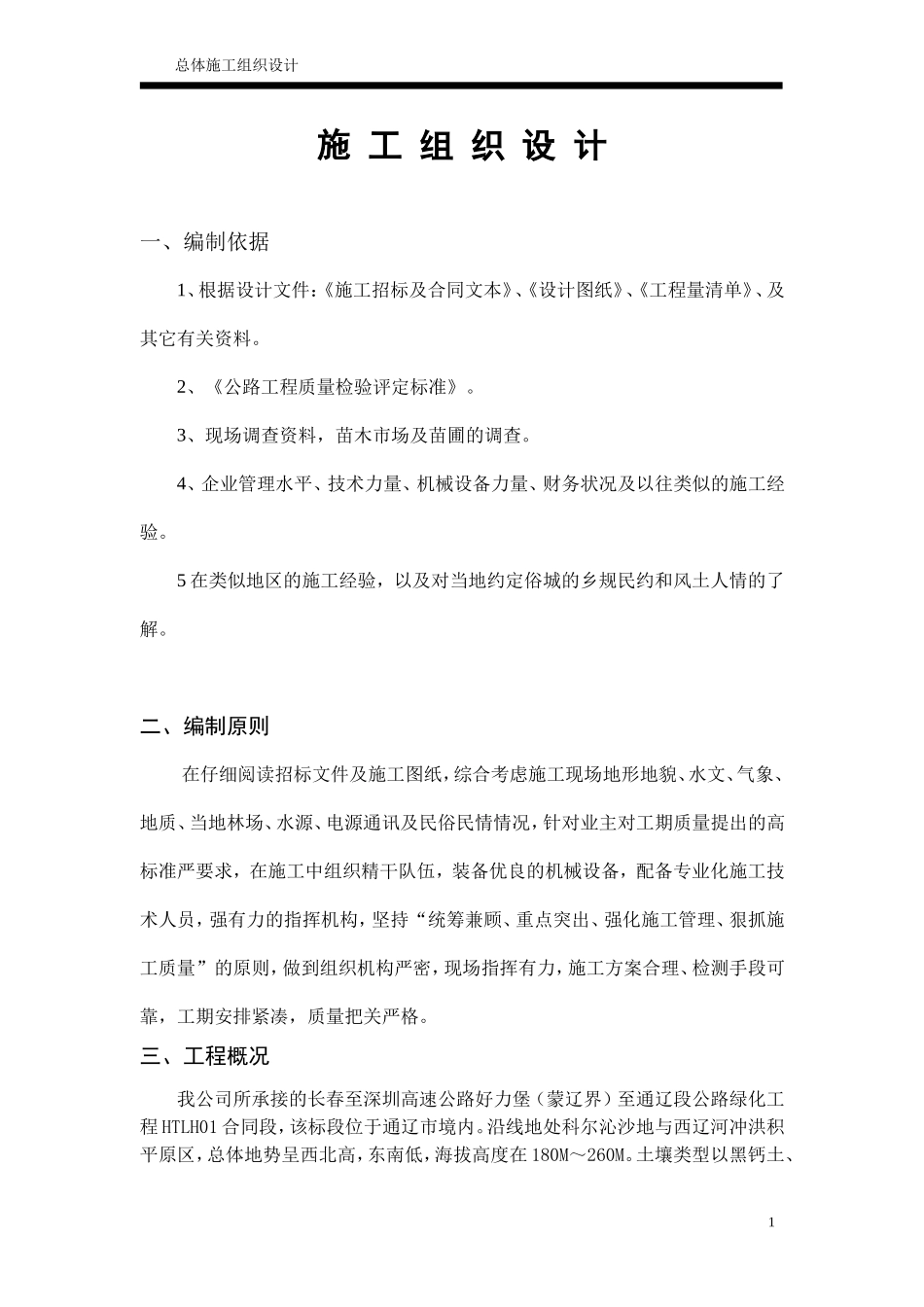

总体施工组织设计施工组织设计一、编制依据1、根据设计文件:《施工招标及合同文本》、《设计图纸》、《工程量清单》、及其它有关资料
2、《公路工程质量检验评定标准》
3、现场调查资料,苗木市场及苗圃的调查
4、企业管理水平、技术力量、机械设备力量、财务状况及以往类似的施工经验
5在类似地区的施工经验,以及对当地约定俗城的乡规民约和风土人情的了解
二、编制原则在仔细阅读招标文件及施工图纸,综合考虑施工现场地形地貌、水文、气象、地质、当地林场、水源、电源通讯及民俗民情情况,针对业主对工期质量提出的高标准严要求,在施工中组织精干队伍,装备优良的机械设备,配备专业化施工技术人员,强有力的指挥机构,坚持“统筹兼顾、重点突出、强化施工管理、狠抓施工质量”的原则,做到组织机构严密,现场指挥有力,施工方案合理、检测手段可靠,工期安排紧凑,质量把关严格
三、工程概况我公司所承接的长春至深圳高速公路好力堡(蒙辽界)至通辽段公路绿化工程HTLH01合同段,该标段位于通辽市境内
沿线地处科尔沁沙地与西辽河冲洪积平原区,总体地势呈西北高,东南低,海拔高度在180M~260M

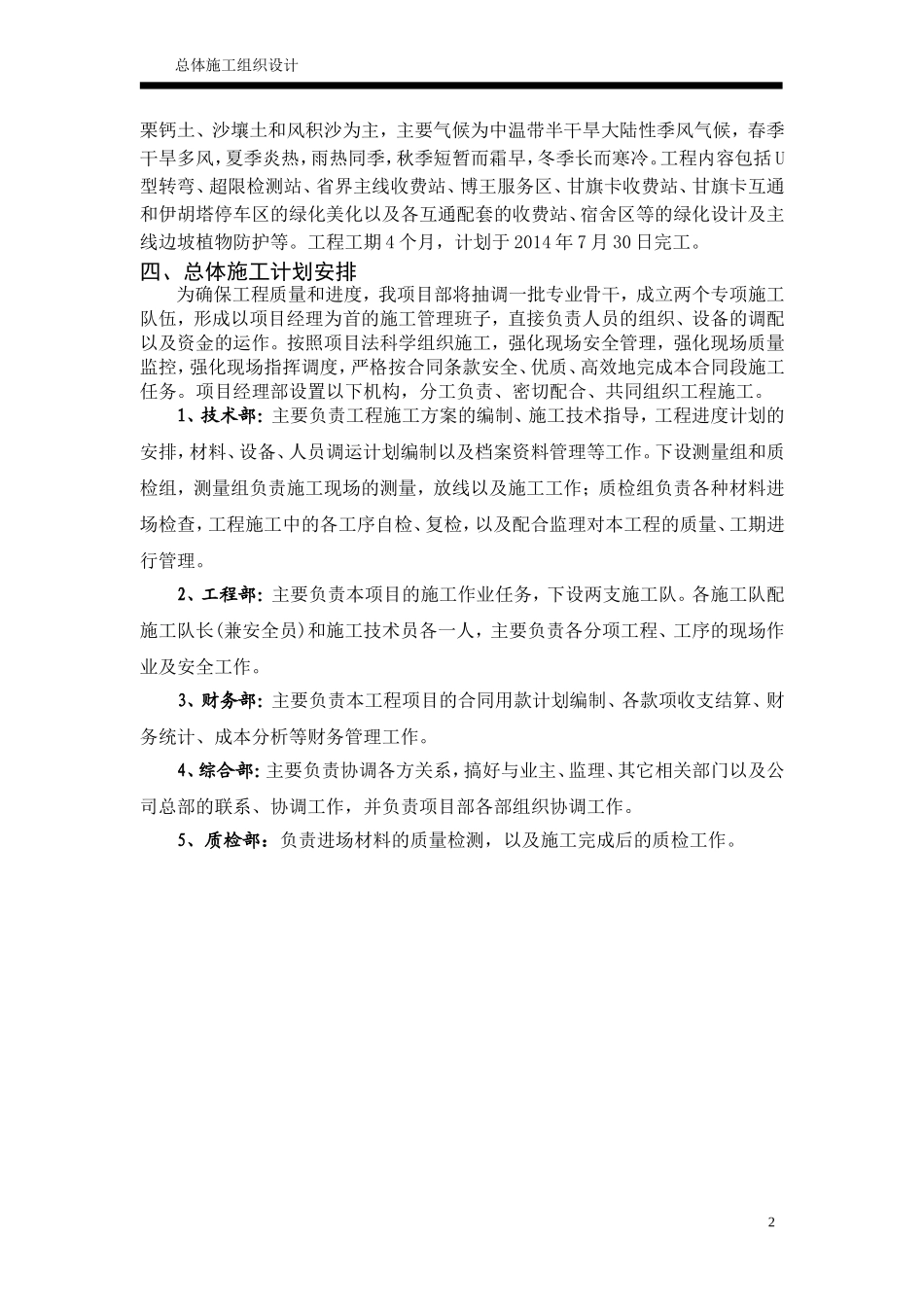

土壤类型以黑钙土、1总体施工组织设计栗钙土、沙壤土和风积沙为主,主要气候为中温带半干旱大陆性季风气候,春季干旱多风,夏季炎热,雨热同季,秋季短暂而霜早,冬季长而寒冷
工程内容包括U型转弯、超限检测站、省界主线收费站、博王服务区、甘旗卡收费站、甘旗卡互通和伊胡塔停车区的绿化美化以及各互通配套的收费站、宿舍区等的绿化设计及主线边坡植物防护等
工程工期4个月,计划于2014年7月30日完工
四、总体施工计划安排为确保工程质量和进度,我项目部将抽调一批专业骨干,成立两个专项施工队伍,形成以项目经理为首的施工管理班子,直接负责人员的组织、设备的调配以及资金的运作
按照项目法科学组织施工,强化现场安全管理,强化现场质量监控,强化现场指挥调度,严
