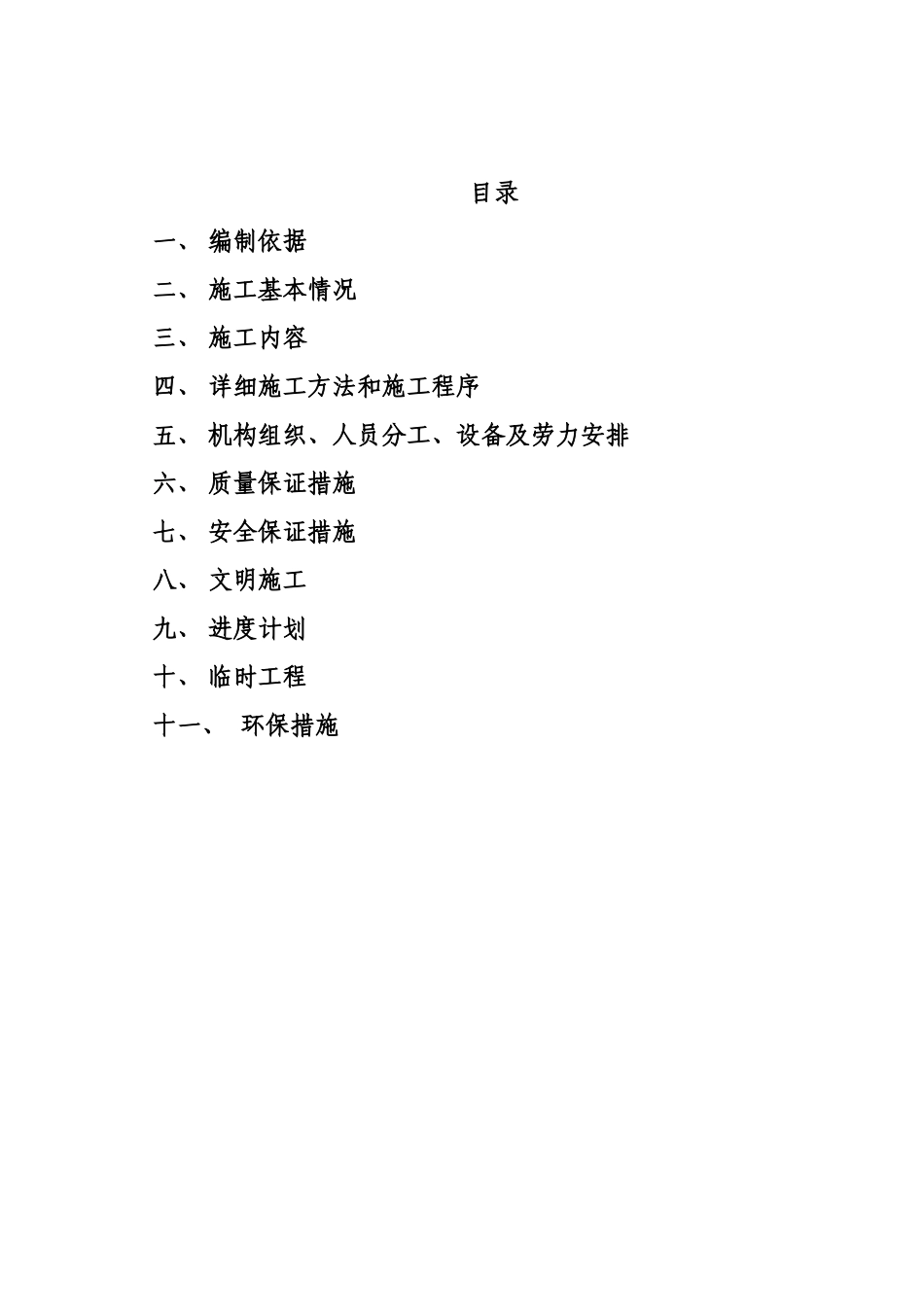

目录一、编制依据二、施工基本情况三、施工内容四、详细施工方法和施工程序五、机构组织、人员分工、设备及劳力安排六、质量保证措施七、安全保证措施八、文明施工九、进度计划十、临时工程十一、环保措施一、编制依据1、临洮康朱公路《路基横断面设计图》、《路基土石方工程量计算表》及工程量清单
2、临洮康朱公路改建工程项目招标文件及有关补遗通知
3、国家现行的公路施工及验收规范有效版本
4、本公司拟投入的有效资源(技术力量、劳动力、机械设备等)
5、施工现场的地形、地貌及现有条件
二、施工基本情况本路段全长22
291KM,路基土方99598方,全部为黄土
3、地形地貌本公路处于渭陇-武漳新生界第三系盆地
沿线出露地层较为简单,底部基本上均为第三系地层,山梁及斜坡均披覆有马兰黄土,河谷地带则为冲洪基层
本分项工程计划开工时间2012年7月7,计划工期1个月
拟投入的施工管理人员、施工机械设备已完成组织进场,各种设备均已完成检修、检校,能满足施工需要
工地实验室已负责完成了回填料标准击实试验送检,报告已送监理工程师审核
后勤保障及临时设施已准备就绪,施工管理人员、施工机械及测量设备、劳动力等已按计划到位,具备开工条件
三、施工内容主线K0+000—K21+565
75及支线K0+000—K0+725
36段土石方路基施工(清表土、路基挖方、路基填筑、路基整修)

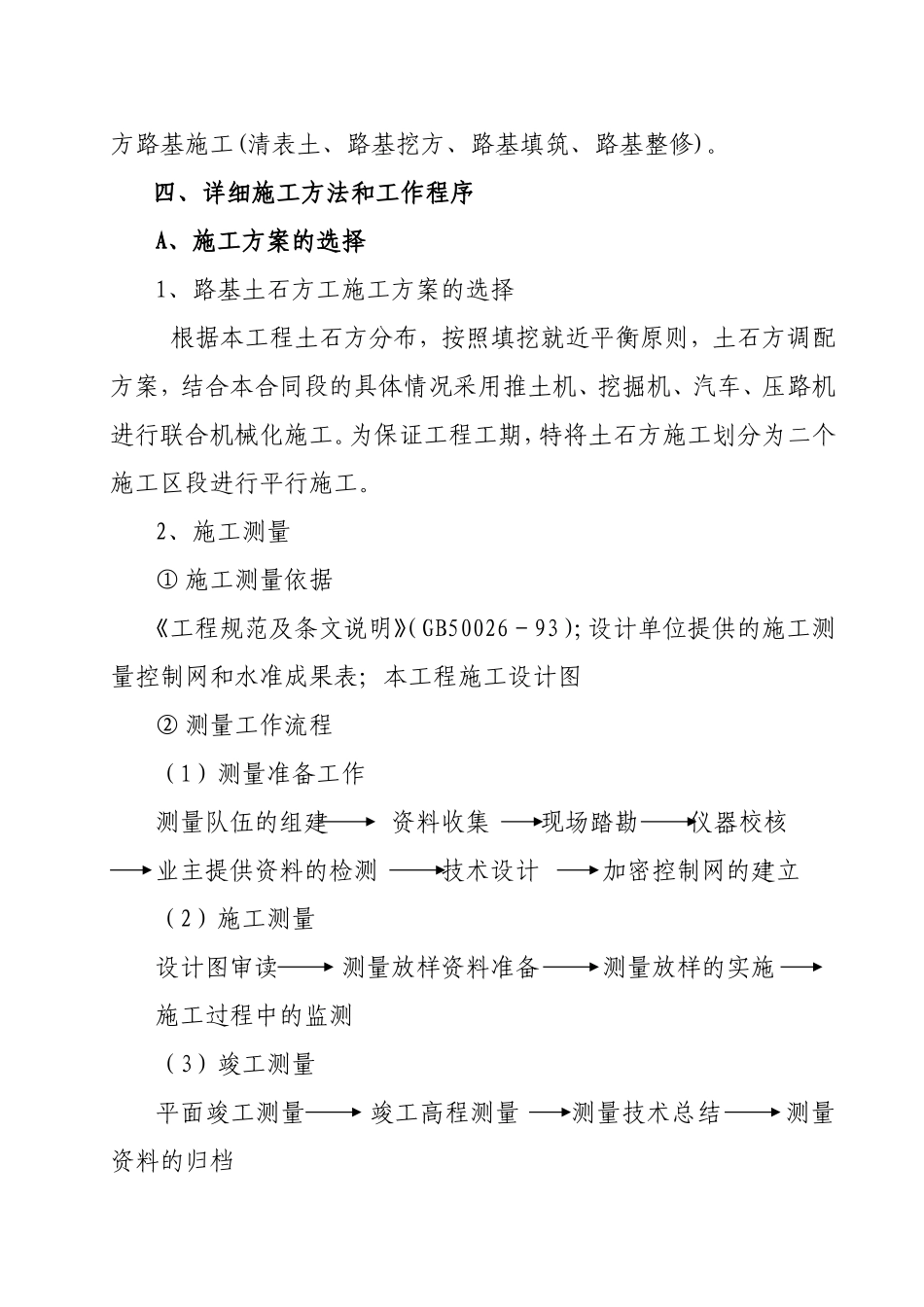

四、详细施工方法和工作程序A、施工方案的选择1、路基土石方工施工方案的选择根据本工程土石方分布,按照填挖就近平衡原则,土石方调配方案,结合本合同段的具体情况采用推土机、挖掘机、汽车、压路机进行联合机械化施工
为保证工程工期,特将土石方施工划分为二个施工区段进行平行施工
2、施工测量①施工测量依据《工程规范及条文说明》(GB50026-93);设计单位提供的施工测量控制网和水准成果表;本工程施工设计图②测量工作流程(1)测量准备工作测量
