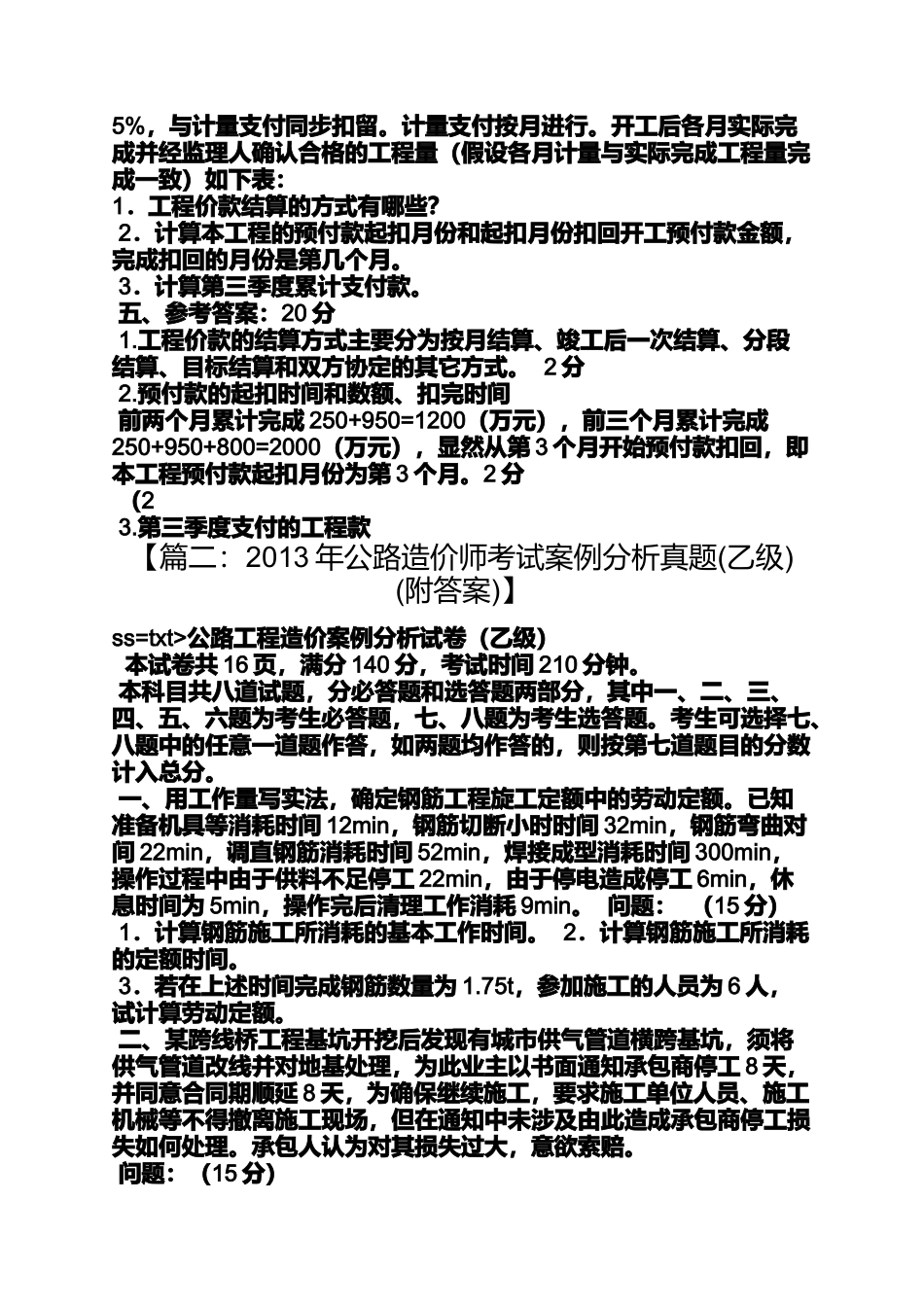

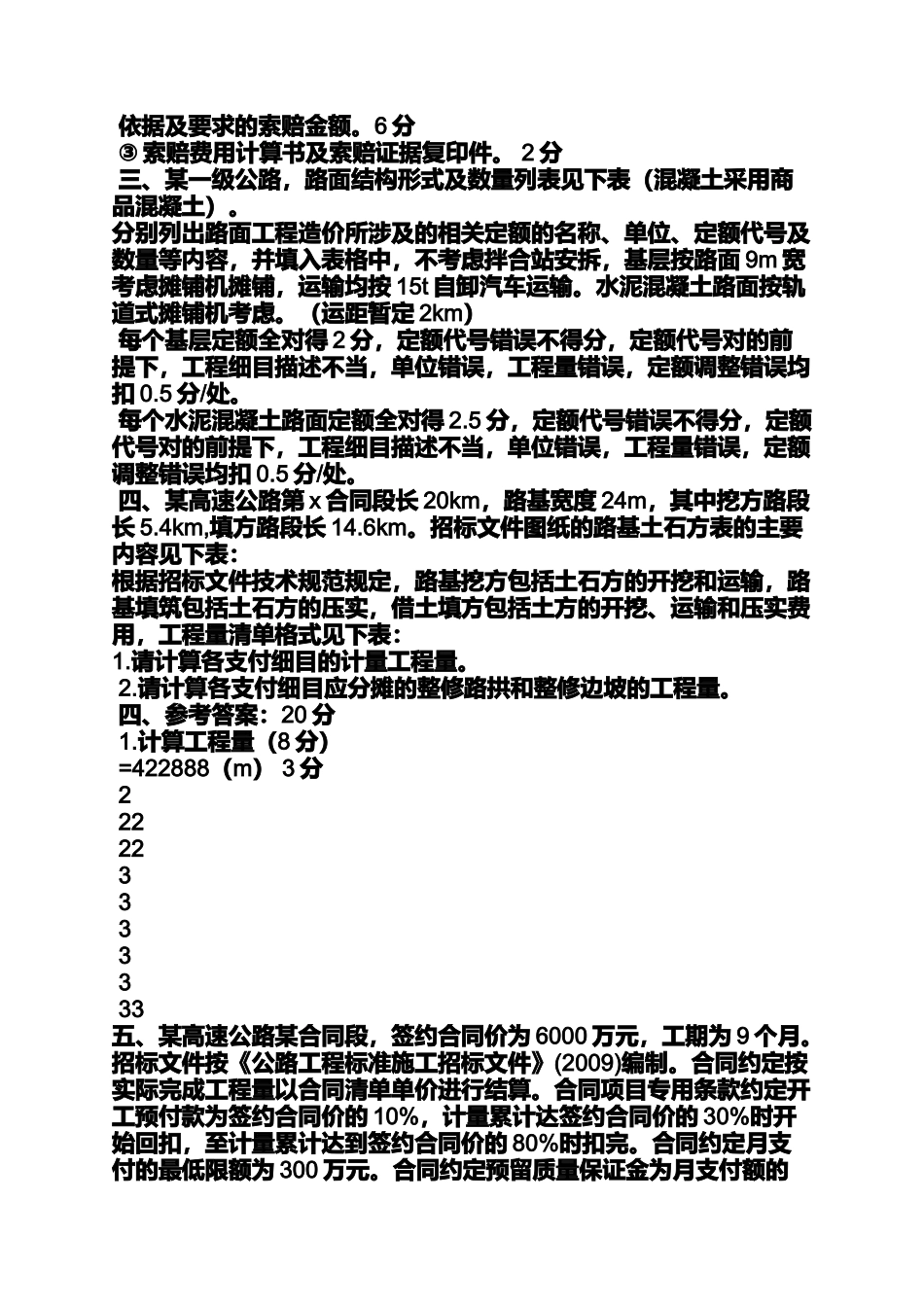

一、用工作量写实法,确定钢筋工程旋工定额中的劳动定额
已知准备机具等消耗时间12min,钢筋切断小时时间32min,钢筋弯曲对间22min,调直钢筋消耗时间52min,焊接成型消耗时间300min,操作过程中由于供料不足停工22min,由于停电造成停工6min,休息时间为5min,操作完后清理工作消耗9min
问题:(15分)1.计算钢筋施工所消耗的基本工作时间
2.计算钢筋施工所消耗的定额时间
3.若在上述时间完成钢筋数量为1
75t,参加施工的人员为6人,试计算劳动定额
一、参考答案:15分1
计算基本工作时间:32+22+52+300=406(min)5分2
计算定额时间:406+12+9+5=432(min)5分3
计算劳动定额:二、某跨线桥工程基坑开挖后发现有城市供气管道横跨基坑,须将供气管道改线并对地基处理,为此业主以书面通知承包商停工8天,并同意合同期顺延8天,为确保继续施工,要求施工单位人员、施工机械等不得撤离施工现场,但在通知中未涉及由此造成承包商停工损失如何处理
承包人认为对其损失过大,意欲索赔
问题:(15分)(1)索赔能否成立
索赔证据是什么
(2)由此引起的损失费用项目有哪些
(3)如果提出索赔要盏应向业主提供哪些索赔文件
二、参考答案:15分(1)索赔能成立,索赔证据为业主提出的停工通知书
2分(2)费用损失主要包括:人工窝工、施工机械闲置、管理费用
3分(3)应向业主提供的索赔文件主要有:①致
