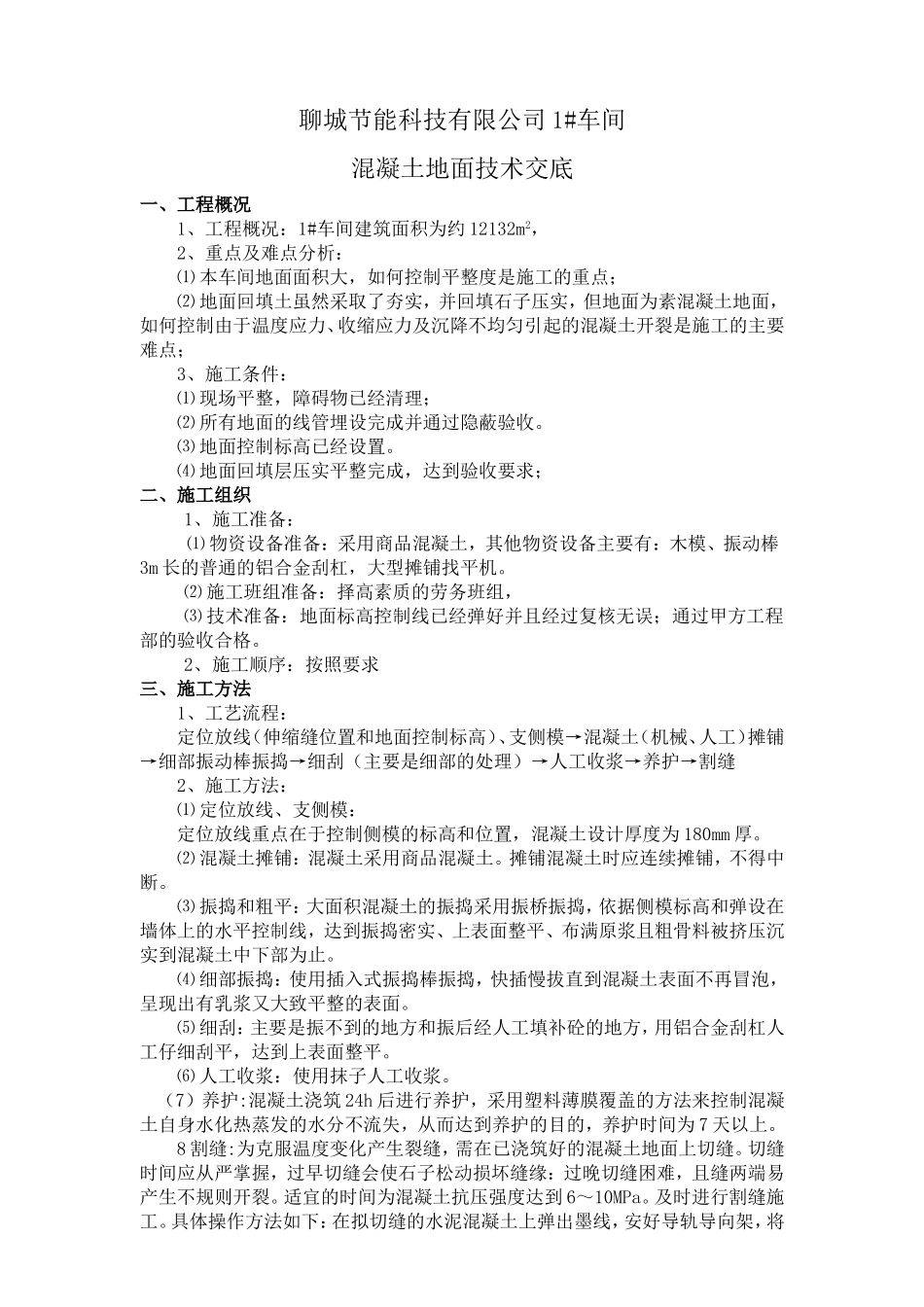

聊城节能科技有限公司1#车间混凝土地面技术交底一、工程概况1、工程概况:1#车间建筑面积为约12132m2,2、重点及难点分析:⑴本车间地面面积大,如何控制平整度是施工的重点;⑵地面回填土虽然采取了夯实,并回填石子压实,但地面为素混凝土地面,如何控制由于温度应力、收缩应力及沉降不均匀引起的混凝土开裂是施工的主要难点;3、施工条件:⑴现场平整,障碍物已经清理;⑵所有地面的线管埋设完成并通过隐蔽验收
⑶地面控制标高已经设置
⑷地面回填层压实平整完成,达到验收要求;二、施工组织1、施工准备:⑴物资设备准备:采用商品混凝土,其他物资设备主要有:木模、振动棒3m长的普通的铝合金刮杠,大型摊铺找平机
⑵施工班组准备:择高素质的劳务班组,⑶技术准备:地面标高控制线已经弹好并且经过复核无误;通过甲方工程部的验收合格
2、施工顺序:按照要求三、施工方法1、工艺流程:定位放线(伸缩缝位置和地面控制标高)、支侧模→混凝土(机械、人工)摊铺→细部振动棒振捣→细刮(主要是细部的处理)→人工收浆→养护→割缝2、施工方法:⑴定位放线、支侧模:定位放线重点在于控制侧模的标高和位置,混凝土设计厚度为180mm厚

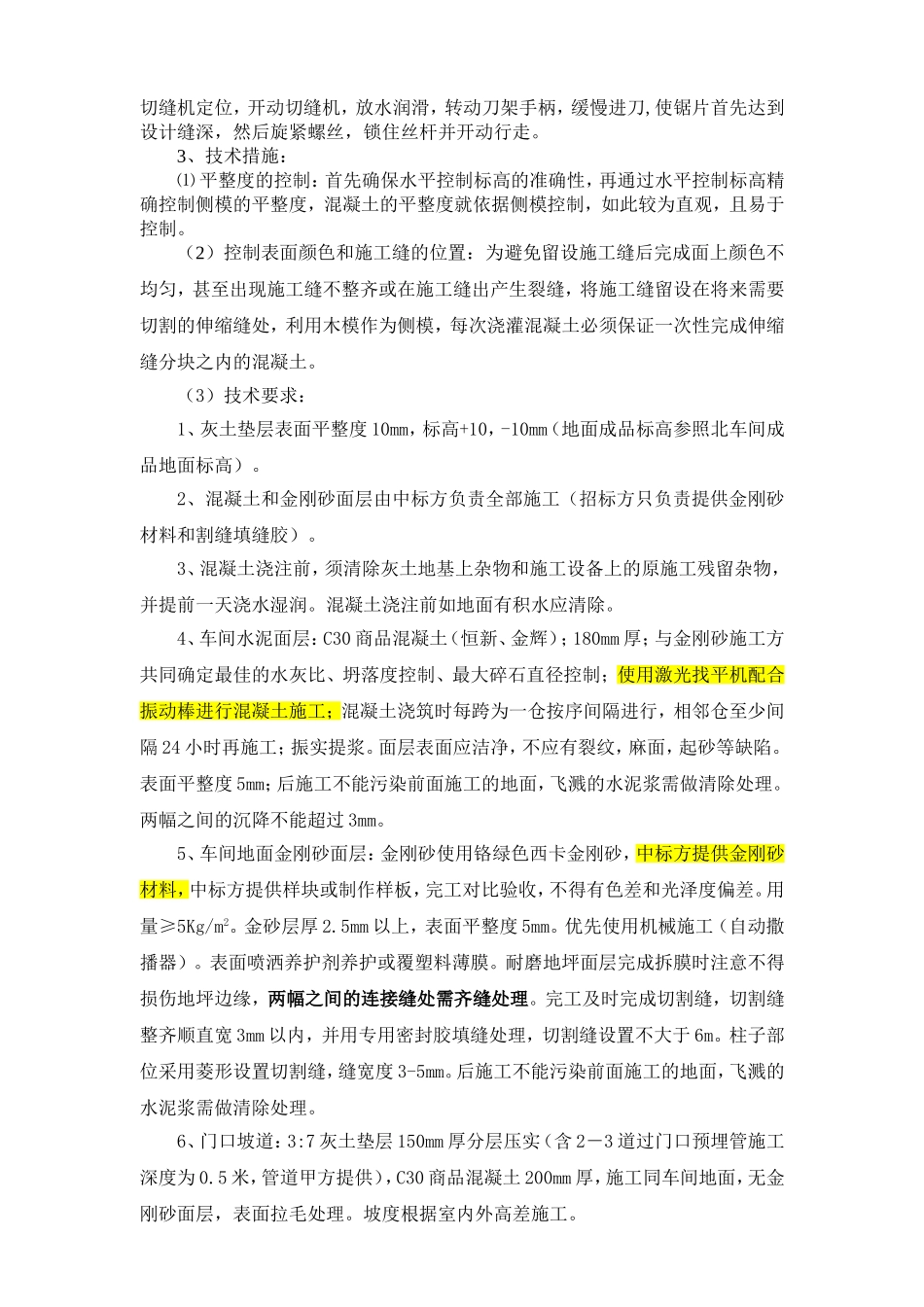

⑵混凝土摊铺:混凝土采用商品混凝土
摊铺混凝土时应连续摊铺,不得中断
⑶振捣和粗平:大面积混凝土的振捣采用振桥振捣,依据侧模标高和弹设在墙体上的水平控制线,达到振捣密实、上表面整平、布满原浆且粗骨料被挤压沉实到混凝土中下部为止
⑷细部振捣:使用插入式振捣棒振捣,快插慢拔直到混凝土表面不再冒泡,呈现出有乳浆又大致平整的表面
⑸细刮:主要是振不到的地方和振后经人工填补砼的地方,用铝合金刮杠人工仔细刮平,达到上表面整平
⑹人工收浆:使用抹子人工收浆
(7)养护:混凝土浇筑24h后进行养护,采用塑料薄膜覆盖的方法来控制混凝土自身水化热蒸发的水分不流失,从而达到养护的目的,养护时间为7天以上

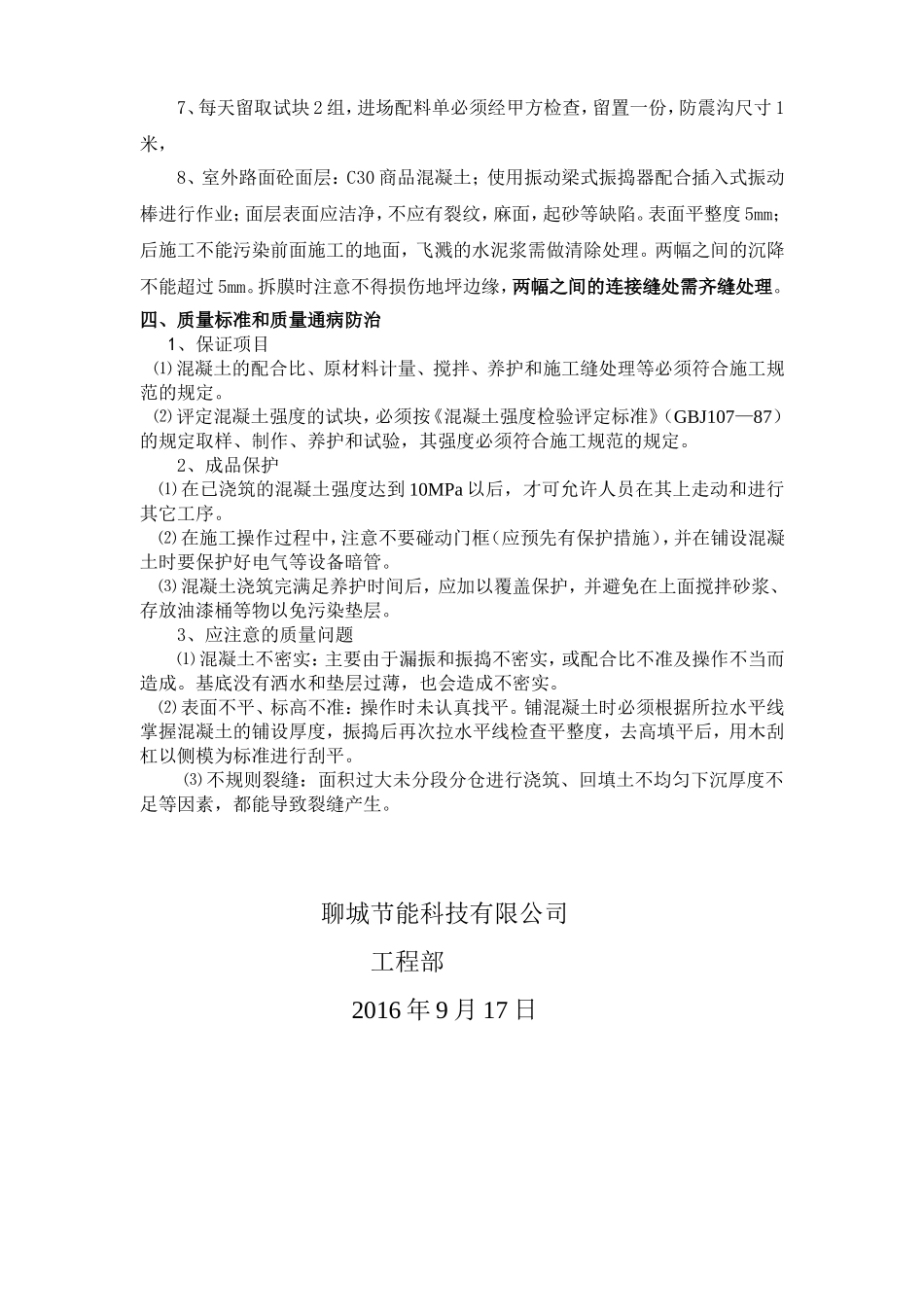

8割缝:为克服温
