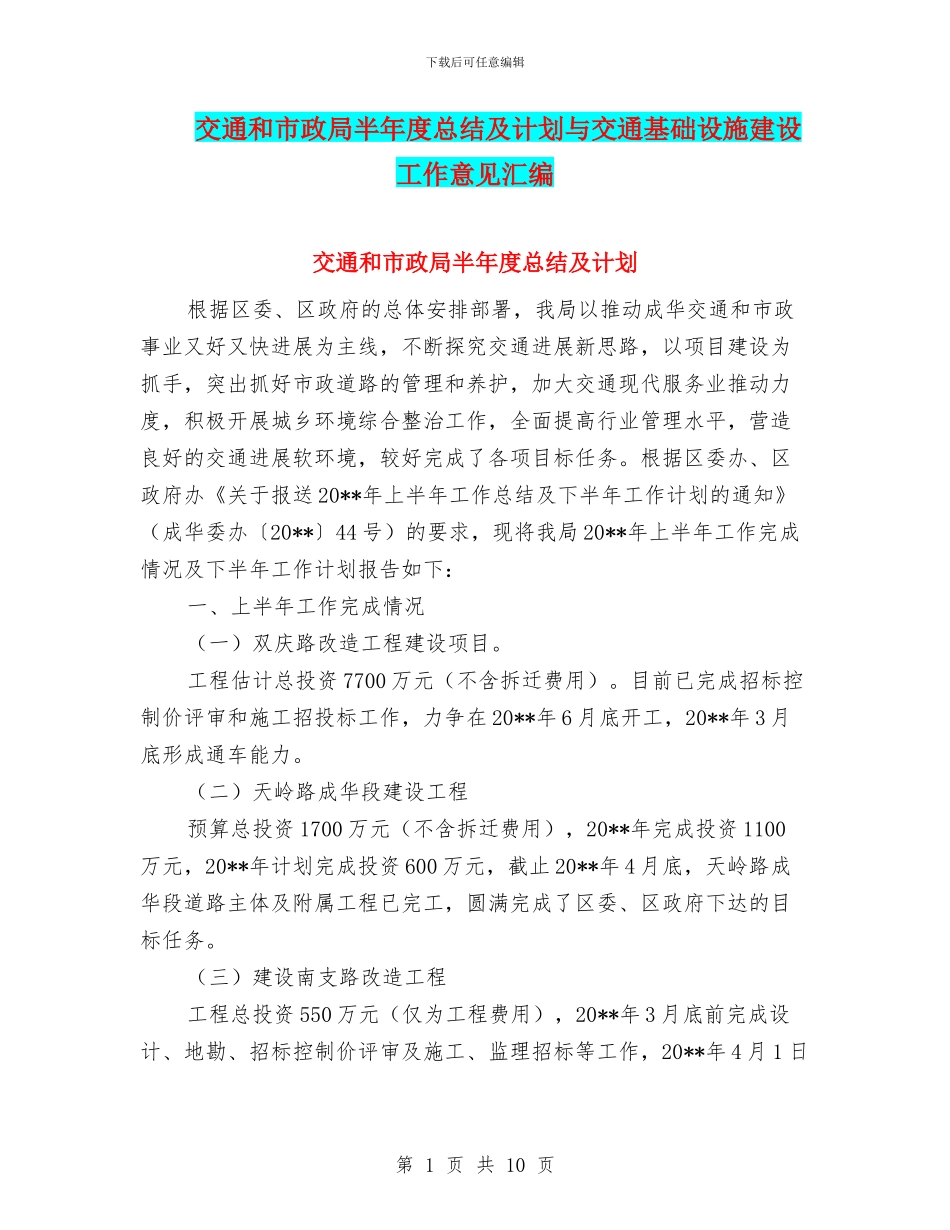

下载后可任意编辑交通和市政局半年度总结及计划与交通基础设施建设工作意见汇编交通和市政局半年度总结及计划根据区委、区政府的总体安排部署,我局以推动成华交通和市政事业又好又快进展为主线,不断探究交通进展新思路,以项目建设为抓手,突出抓好市政道路的管理和养护,加大交通现代服务业推动力度,积极开展城乡环境综合整治工作,全面提高行业管理水平,营造良好的交通进展软环境,较好完成了各项目标任务
根据区委办、区政府办《关于报送20**年上半年工作总结及下半年工作计划的通知》(成华委办〔20**〕44号)的要求,现将我局20**年上半年工作完成情况及下半年工作计划报告如下:一、上半年工作完成情况(一)双庆路改造工程建设项目
工程估计总投资7700万元(不含拆迁费用)
目前已完成招标控制价评审和施工招投标工作,力争在20**年6月底开工,20**年3月底形成通车能力
(二)天岭路成华段建设工程预算总投资1700万元(不含拆迁费用),20**年完成投资1100万元,20**年计划完成投资600万元,截止20**年4月底,天岭路成华段道路主体及附属工程已完工,圆满完成了区委、区政府下达的目标任务
(三)建设南支路改造工程工程总投资550万元(仅为工程费用),20**年3月底前完成设计、地勘、招标控制价评审及施工、监理招标等工作,20**年4月1日第1页共10页下载后可任意编辑正式开工
目前,正在进行污、雨水管道施工及路基填筑等工作,估计7月底建成通车
(四)龙潭总部城e线西延线工程建设项目
估计投资估算3
58亿元,施工工期11个月
20**年3月已完成立项、施工招标和部分地勘等工作,并签订了投资协议
上跨东风渠、成华大道立交桥段已于5月20日开工,现已完成施工场地平整、预制场修建等临设修建工作,正在进行成华大道桥梁“小三线”迁改、石陵河改道、东风渠渠堤保护工作,累计完成投资800万元;下穿成昆铁
