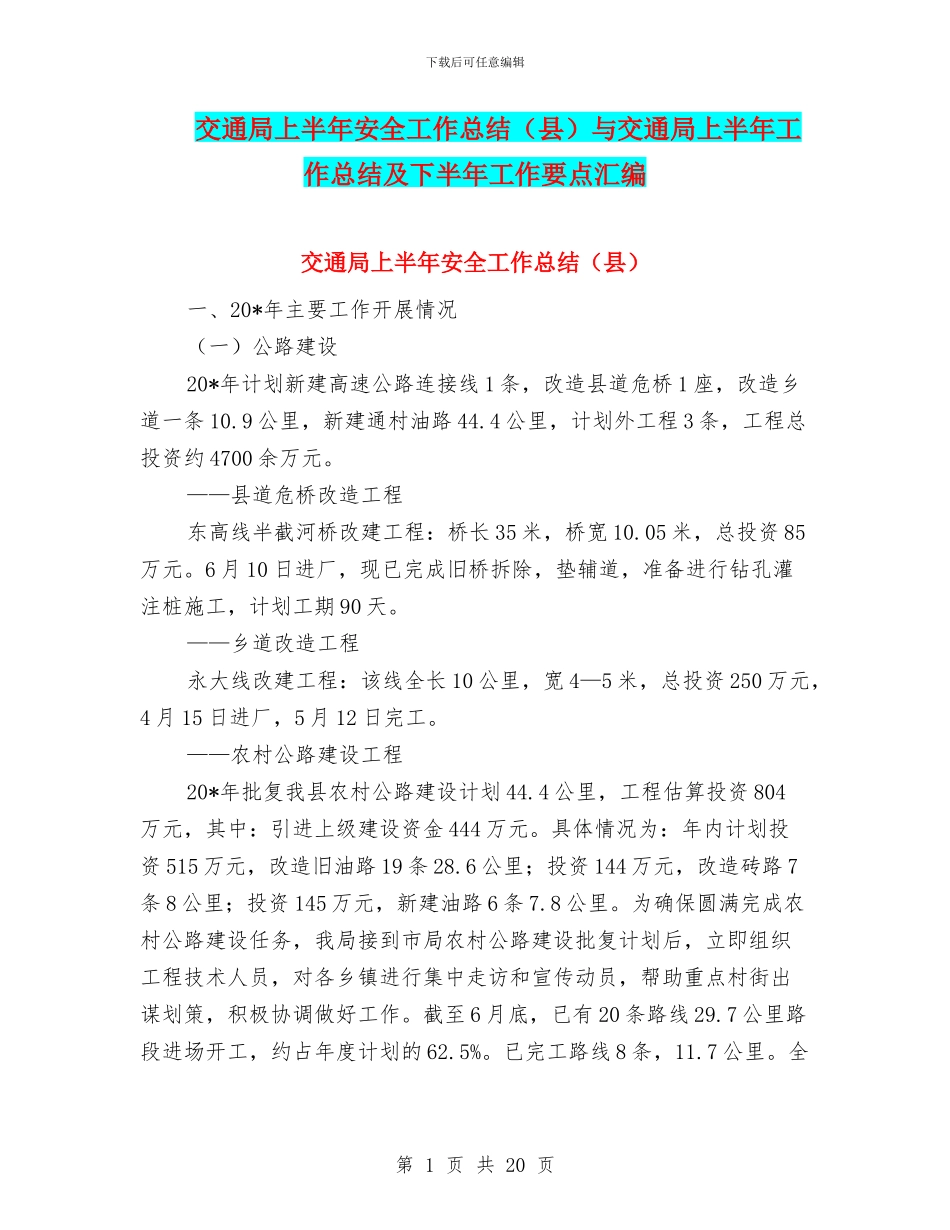

下载后可任意编辑交通局上半年安全工作总结(县)与交通局上半年工作总结及下半年工作要点汇编交通局上半年安全工作总结(县)一、20*年主要工作开展情况(一)公路建设20*年计划新建高速公路连接线1条,改造县道危桥1座,改造乡道一条10
9公里,新建通村油路44
4公里,计划外工程3条,工程总投资约4700余万元
——县道危桥改造工程东高线半截河桥改建工程:桥长35米,桥宽10
05米,总投资85万元
6月10日进厂,现已完成旧桥拆除,垫辅道,准备进行钻孔灌注桩施工,计划工期90天
——乡道改造工程永大线改建工程:该线全长10公里,宽4—5米,总投资250万元,4月15日进厂,5月12日完工
——农村公路建设工程20*年批复我县农村公路建设计划44
4公里,工程估算投资804万元,其中:引进上级建设资金444万元
具体情况为:年内计划投资515万元,改造旧油路19条28
6公里;投资144万元,改造砖路7条8公里;投资145万元,新建油路6条7
为确保圆满完成农村公路建设任务,我局接到市局农村公路建设批复计划后,立即组织工程技术人员,对各乡镇进行集中走访和宣传动员,帮助重点村街出谋划策,积极协调做好工作
截至6月底,已有20条路线29
7公里路段进场开工,约占年度计划的62
已完工路线8条,11

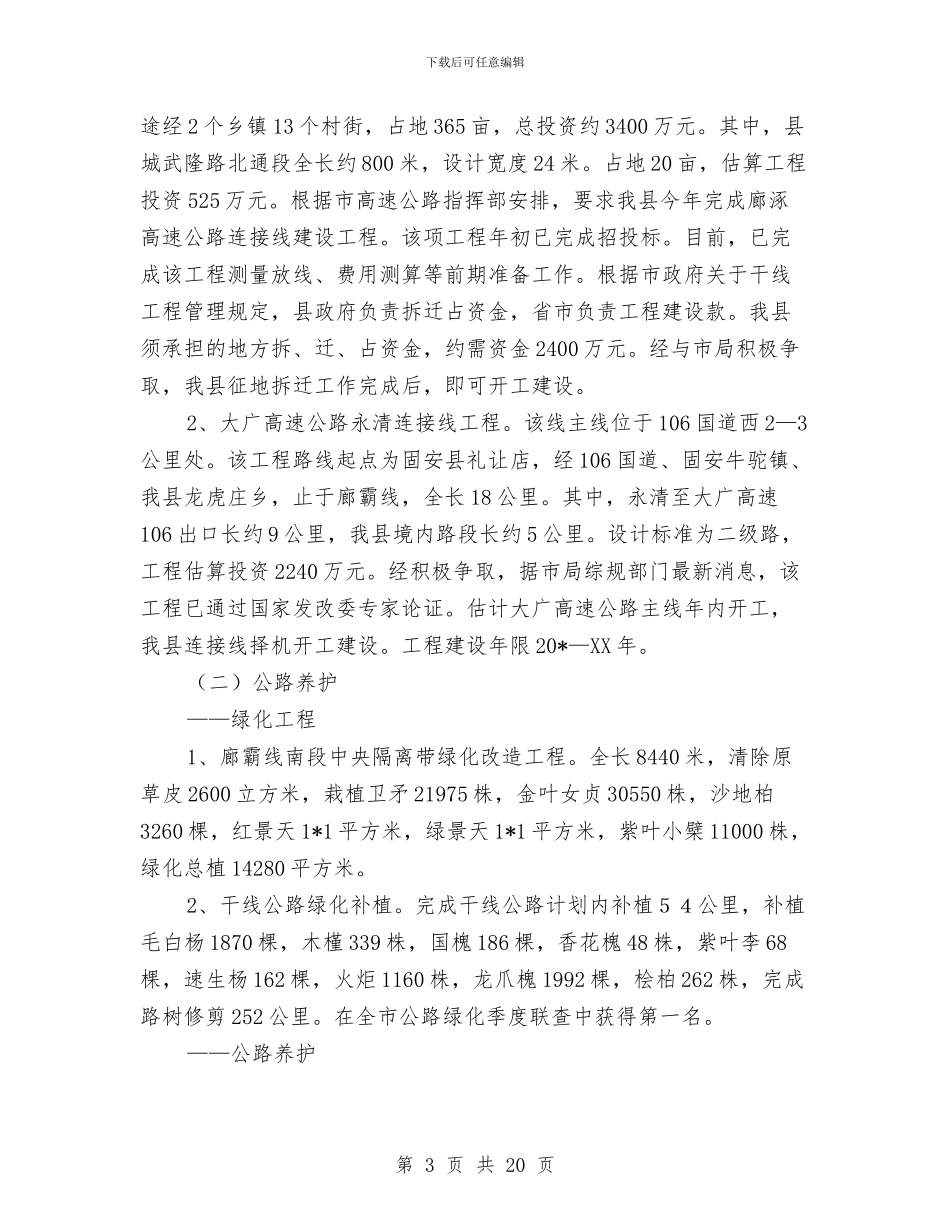

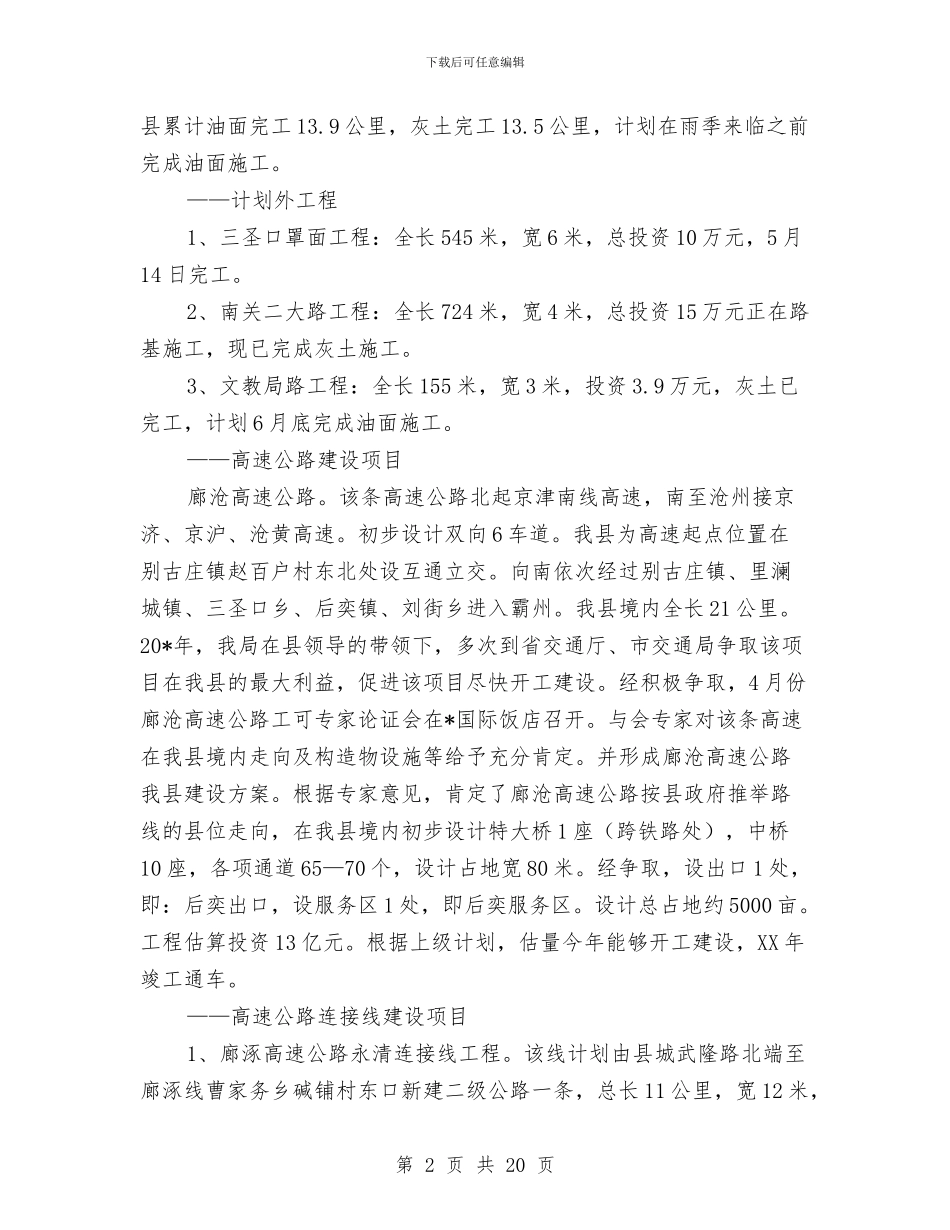

全第1页共20页下载后可任意编辑县累计油面完工13
9公里,灰土完工13
5公里,计划在雨季来临之前完成油面施工
——计划外工程1、三圣口罩面工程:全长545米,宽6米,总投资10万元,5月14日完工
2、南关二大路工程:全长724米,宽4米,总投资15万元正在路基施工,现已完成灰土施工
3、文教局路工程:全长155米,宽3米,投资3
9万元,灰土已完工,计划6月底完成油面施工
——高速公路建设项目廊沧高速公路
该条高速公路北起京津南线高速,南至沧州接京济、京沪、沧
