供货及安装计划对于项目,山东翰林教学设备有限公司目前已经积累了丰富的开发及实施经验,每年为用户提供完整的解决方案
我公司承诺:自签订合同之日起,保证提供满足标书要求的项目

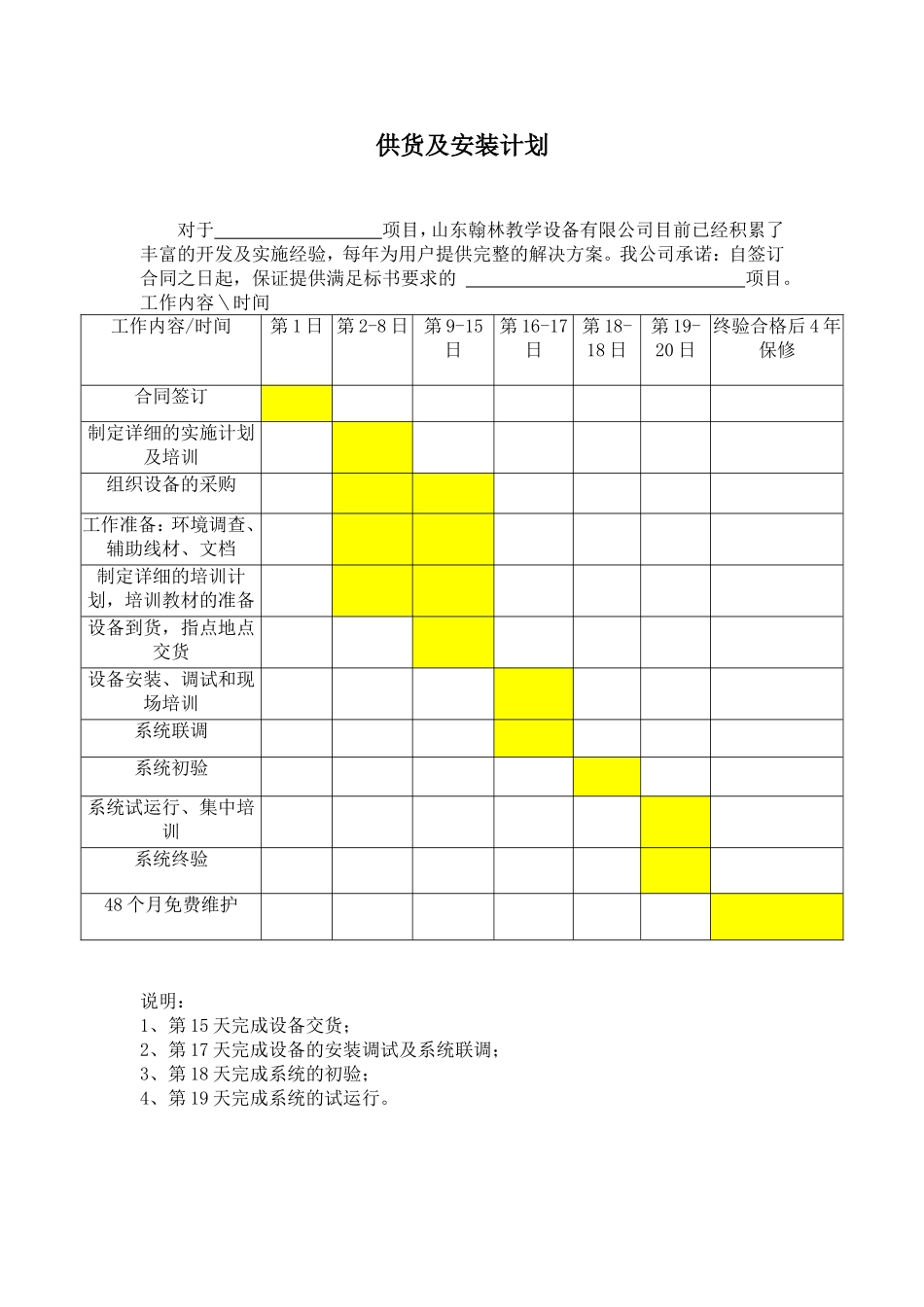

工作内容\时间工作内容/时间第1日第2-8日第9-15日第16-17日第18-18日第19-20日终验合格后4年保修合同签订制定详细的实施计划及培训组织设备的采购工作准备:环境调查、辅助线材、文档制定详细的培训计划,培训教材的准备设备到货,指点地点交货设备安装、调试和现场培训系统联调系统初验系统试运行、集中培训系统终验48个月免费维护说明:1、第15天完成设备交货;2、第17天完成设备的安装调试及系统联调;3、第18天完成系统的初验;4、第19天完成系统的试运行
项目实施计划步骤1

交货项目实施方在合同签定后的15个日历日内分批次将将货物运抵交货地点
制定详细安装调试计划合同签定以后,系统设计小组和工程实施小组将共同对实施方案的技术细节进行分析、探讨,制定详细安装调试计划,包括:(1)安装调试手册;(2)安装调试进度安排;(3)安装方式;(4)调试方法;(5)调试工具的准备;(6)安装调试环境的准备;(7)详细的线缆连接图;(8)对影响系统实施的关键工序、关键设备进行分析,提出相应的解决措施;(9)技术参数手册、培训手册和工程安装手册;(10)制定项目建设质量管理方案和措施;详细安装调试计划将在合同签定后的2日内提交用户
安装现场环境调查及现场勘察为确保各工程实施小组到达现场后能够尽快展开工作,保证项目顺利进行,我公司将在实施前24小时内对用户单位设备安装环境进行调查,填写安装环境调查表
同时,我们还将提前向用户单位提交各种主要设备的具体环境要求,在用户单位的积极配合下,确保在现场实施工作开始前完成场地环境准备工作
安装环境调查由工程实施小组负责

现场安装调试设备到达安装现场后,由我公司技术人
