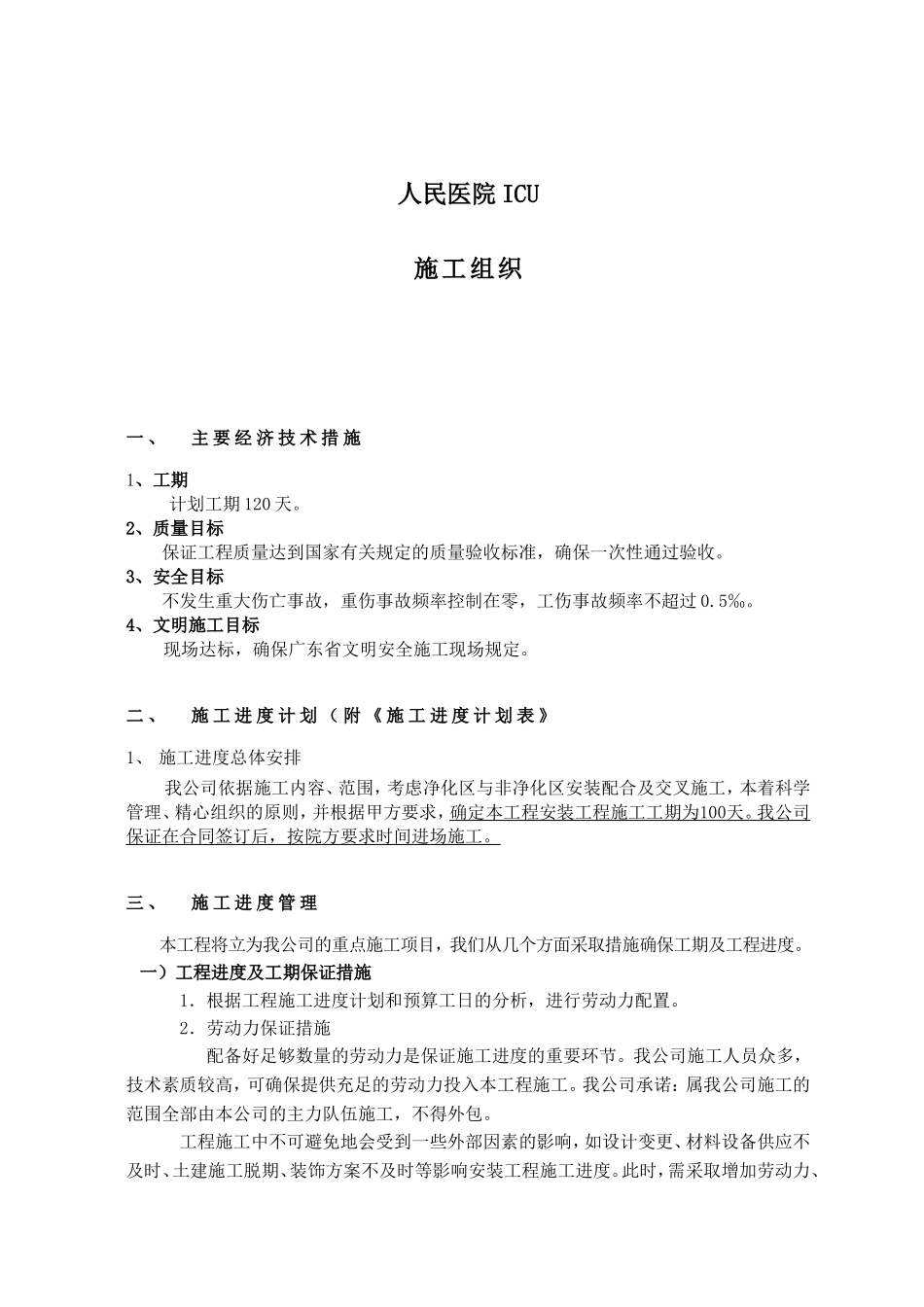

人民医院ICU施工组织一、主要经济技术措施1、工期计划工期120天
2、质量目标保证工程质量达到国家有关规定的质量验收标准,确保一次性通过验收
3、安全目标不发生重大伤亡事故,重伤事故频率控制在零,工伤事故频率不超过0
4、文明施工目标现场达标,确保广东省文明安全施工现场规定
二、施工进度计划(附《施工进度计划表》1、施工进度总体安排我公司依据施工内容、范围,考虑净化区与非净化区安装配合及交叉施工,本着科学管理、精心组织的原则,并根据甲方要求,确定本工程安装工程施工工期为100天
我公司保证在合同签订后,按院方要求时间进场施工
三、施工进度管理本工程将立为我公司的重点施工项目,我们从几个方面采取措施确保工期及工程进度
一)工程进度及工期保证措施1.根据工程施工进度计划和预算工日的分析,进行劳动力配置
2.劳动力保证措施配备好足够数量的劳动力是保证施工进度的重要环节
我公司施工人员众多,技术素质较高,可确保提供充足的劳动力投入本工程施工
我公司承诺:属我公司施工的范围全部由本公司的主力队伍施工,不得外包
工程施工中不可避免地会受到一些外部因素的影响,如设计变更、材料设备供应不及时、土建施工脱期、装饰方案不及时等影响安装工程施工进度
此时,需采取增加劳动力、延长工作时间等措施,把非我方因素造成的时间损失抢回来
为此,公司在保证劳动力正常配置的条件下,再准备5人机动人员作后备力量,必要时可随时投入施工

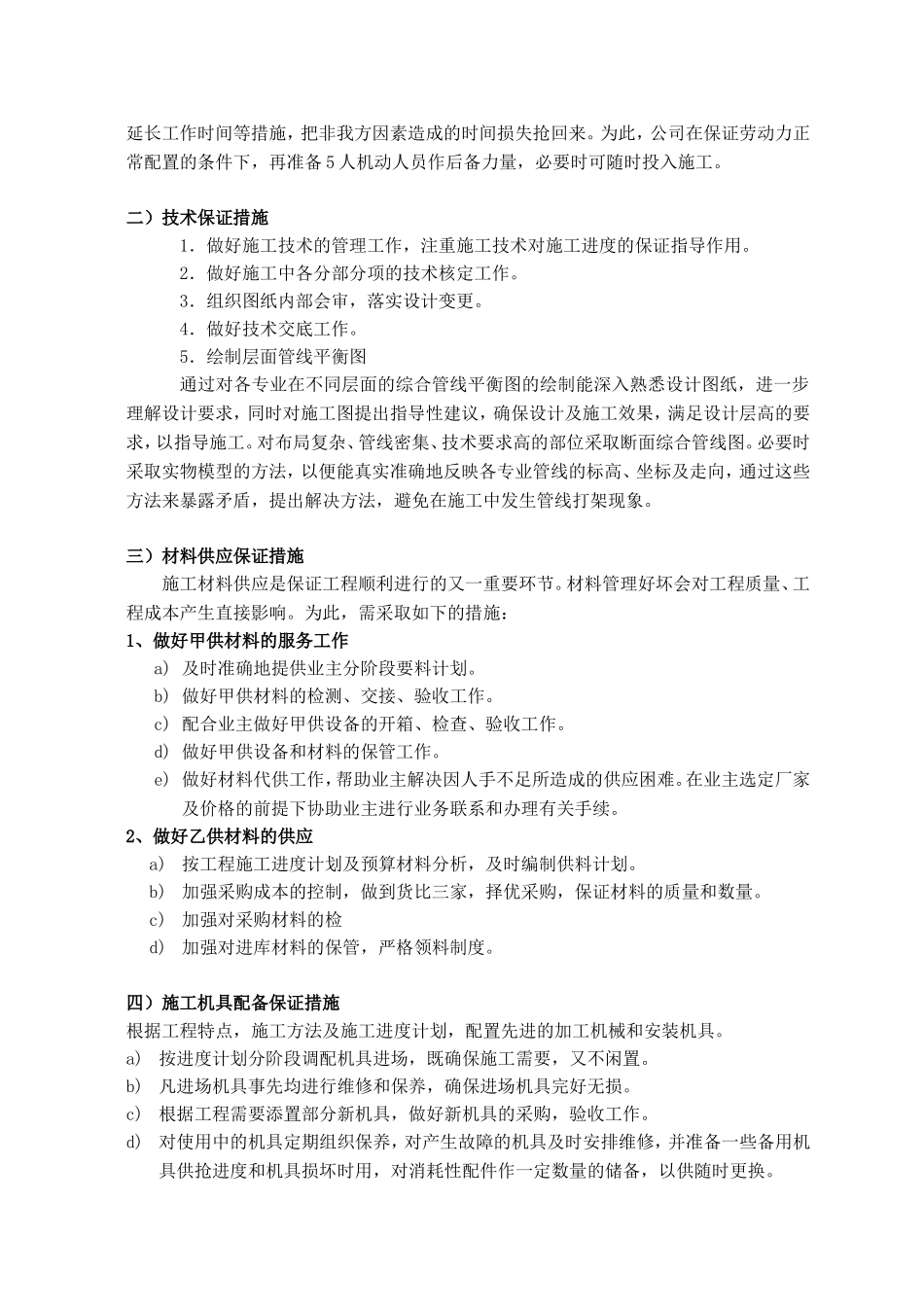

二)技术保证措施1.做好施工技术的管理工作,注重施工技术对施工进度的保证指导作用
2.做好施工中各分部分项的技术核定工作
3.组织图纸内部会审,落实设计变更
4.做好技术交底工作
5.绘制层面管线平衡图通过对各专业在不同层面的综合管线平衡图的绘制能深入熟悉设计图纸,进一步理解设计要求,同时对施工图提出指导性建议,确保设计及施工效果,满足设计层高的要求,以指导施工
对布局复杂、
