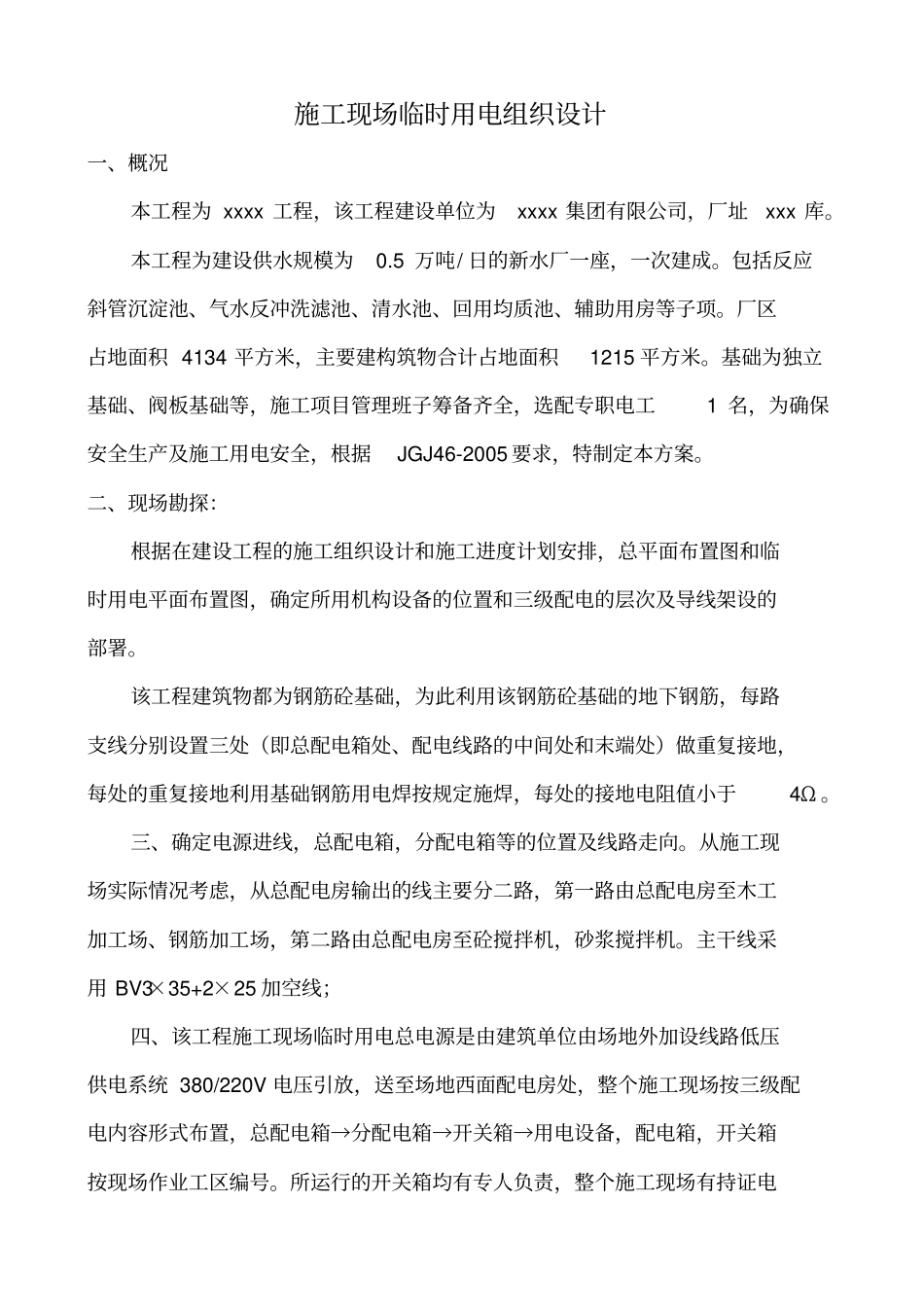

Xxxxxxxxxx工程临时用电专项方案Xxxx有限公司二〇一二年二月施工现场临时用电组织设计一、概况本工程为xxxx工程,该工程建设单位为xxxx集团有限公司,厂址xxx库
本工程为建设供水规模为0
5万吨/日的新水厂一座,一次建成
包括反应斜管沉淀池、气水反冲洗滤池、清水池、回用均质池、辅助用房等子项
厂区占地面积4134平方米,主要建构筑物合计占地面积1215平方米
基础为独立基础、阀板基础等,施工项目管理班子筹备齐全,选配专职电工1名,为确保安全生产及施工用电安全,根据JGJ46-2005要求,特制定本方案
二、现场勘探:根据在建设工程的施工组织设计和施工进度计划安排,总平面布置图和临时用电平面布置图,确定所用机构设备的位置和三级配电的层次及导线架设的部署
该工程建筑物都为钢筋砼基础,为此利用该钢筋砼基础的地下钢筋,每路支线分别设置三处(即总配电箱处、配电线路的中间处和末端处)做重复接地,每处的重复接地利用基础钢筋用电焊按规定施焊,每处的接地电阻值小于4Ω
三、确定电源进线,总配电箱,分配电箱等的位置及线路走向
从施工现场实际情况考虑,从总配电房输出的线主要分二路,第一路由总配电房至木工加工场、钢筋加工场,第二路由总配电房至砼搅拌机,砂浆搅拌机
主干线采用BV3×35+2×25加空线;四、该工程施工现场临时用电总电源是由建筑单位由场地外加设线路低压供电系统380/220V电压引放,送至场地西面配电房处,整个施工现场按三级配电内容形式布置,总配电箱→分配电箱→开关箱→用电设备,配电箱,开关箱按现场作业工区编号
所运行的开关箱均有专人负责,整个施工现场有持证电工按时检查,以防发生触电伤害

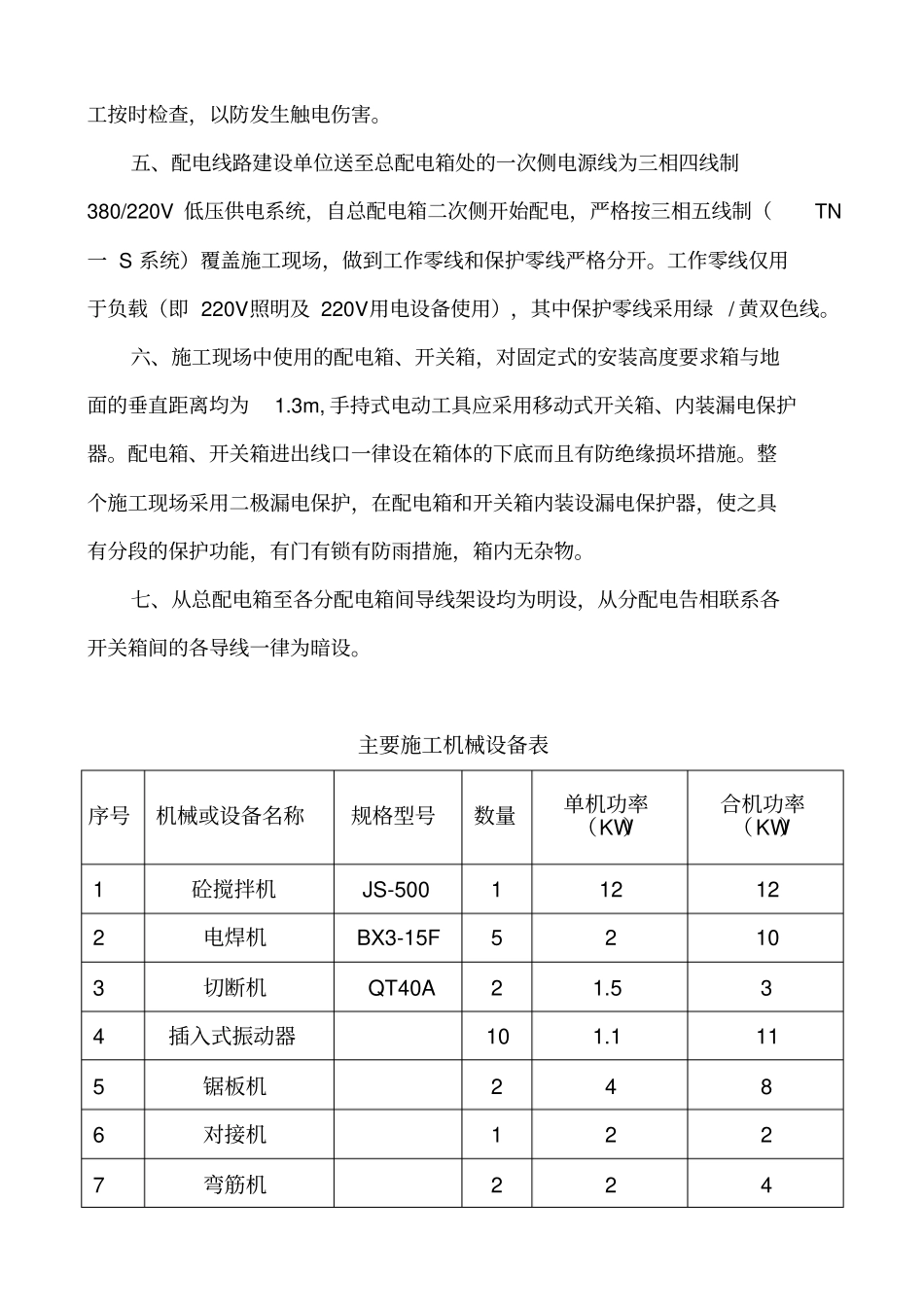

五、配电线路建设单位送至总配电箱处的一次侧电源线为三相四线制380/220V低压供电系统,自总配电箱二次侧开始配电,严格按三相五线制(TN一S系统)覆盖施工现场,做到工作零线和保护零线
