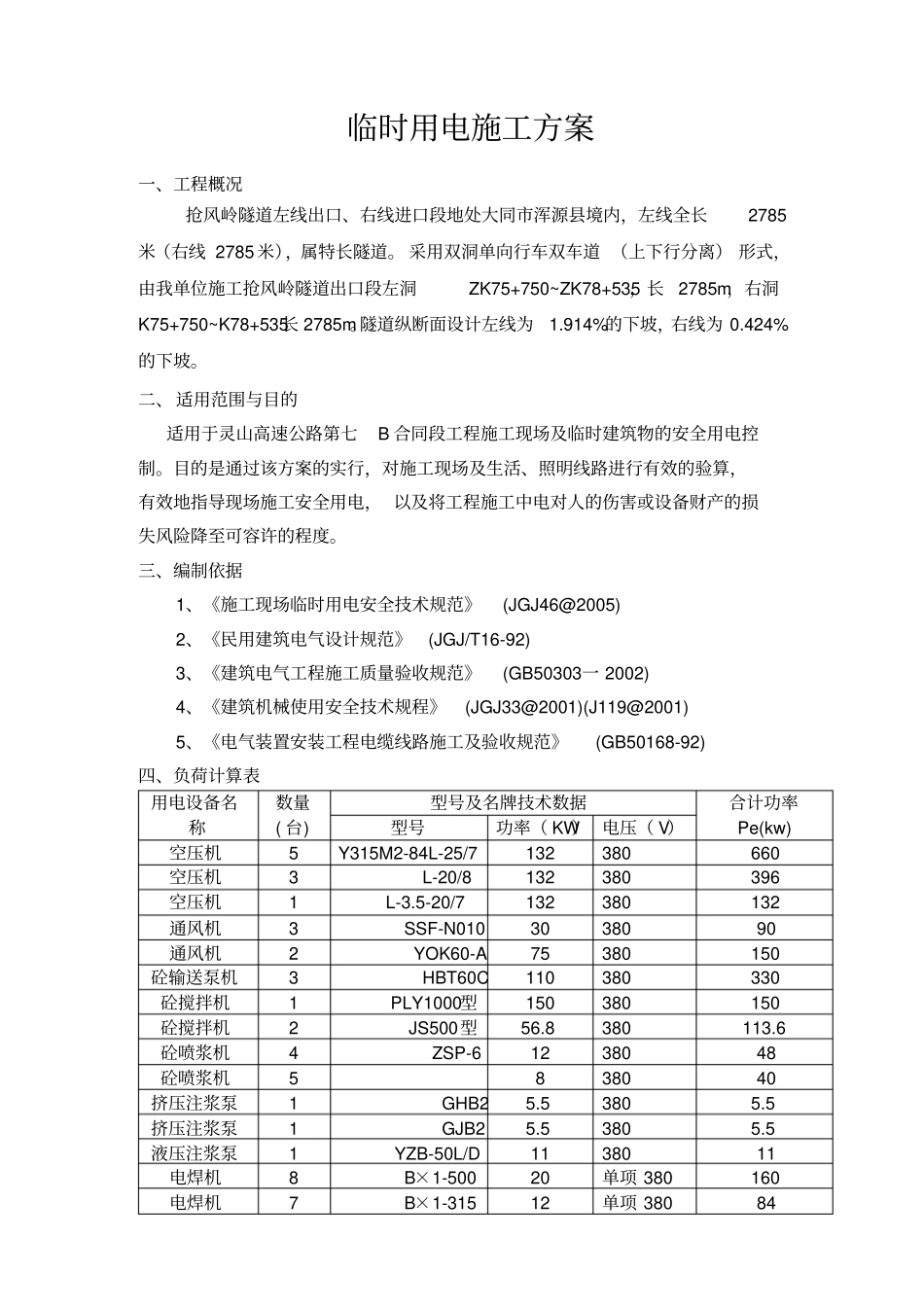

临时用电施工方案一、工程概况抢风岭隧道左线出口、右线进口段地处大同市浑源县境内,左线全长2785米(右线2785米),属特长隧道
采用双洞单向行车双车道(上下行分离)形式,由我单位施工抢风岭隧道出口段左洞ZK75+750~ZK78+535,长2785m,右洞K75+750~K78+535长2785m
隧道纵断面设计左线为1
914%的下坡,右线为0
424%的下坡
二、适用范围与目的适用于灵山高速公路第七B合同段工程施工现场及临时建筑物的安全用电控制
目的是通过该方案的实行,对施工现场及生活、照明线路进行有效的验算,有效地指导现场施工安全用电,以及将工程施工中电对人的伤害或设备财产的损失风险降至可容许的程度

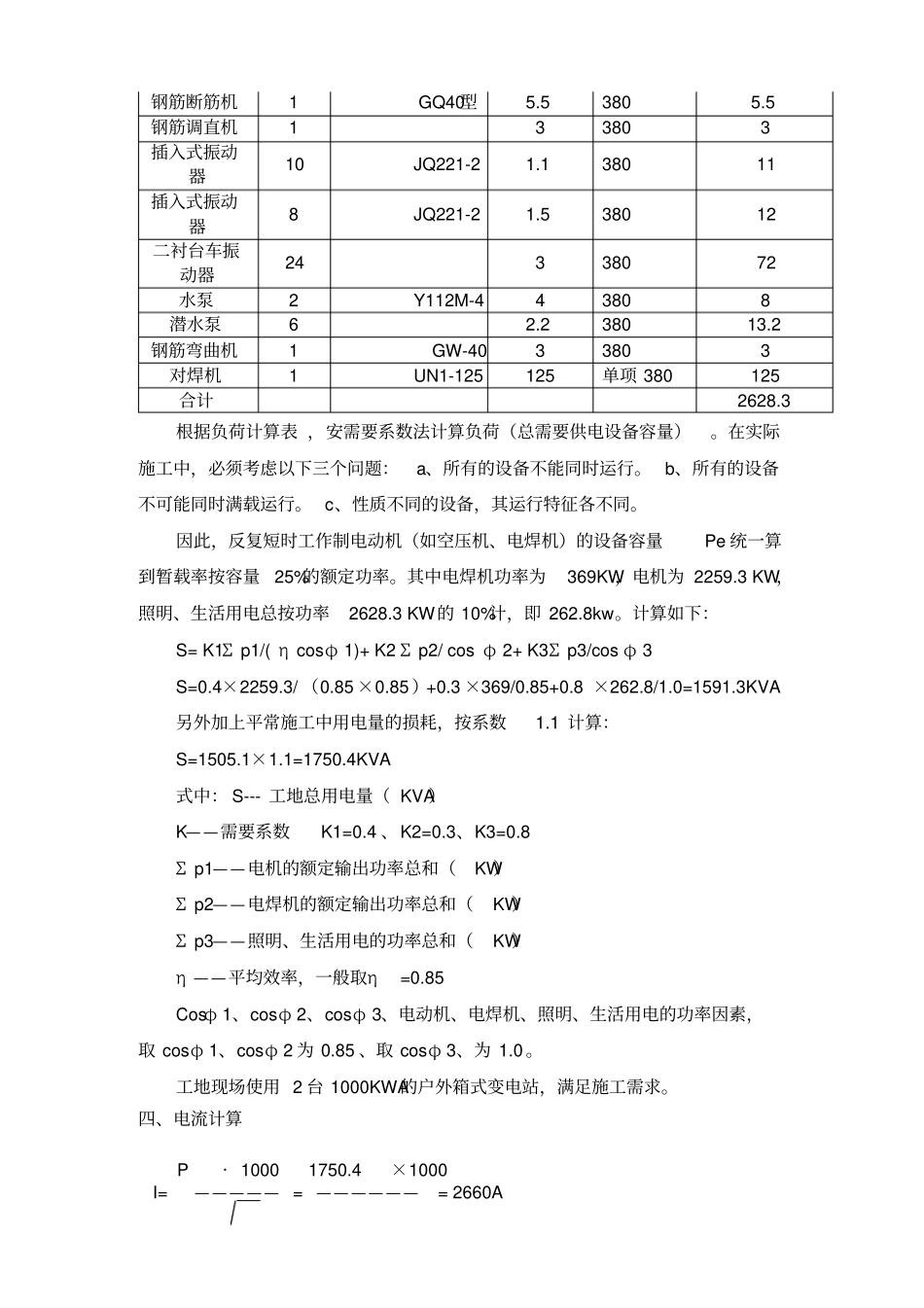

三、编制依据1、《施工现场临时用电安全技术规范》(JGJ46@2005)2、《民用建筑电气设计规范》(JGJ/T16-92)3、《建筑电气工程施工质量验收规范》(GB50303一2002)4、《建筑机械使用安全技术规程》(JGJ33@2001)(J119@2001)5、《电气装置安装工程电缆线路施工及验收规范》(GB50168-92)四、负荷计算表用电设备名称数量(台)型号及名牌技术数据合计功率Pe(kw)型号功率(KW)电压(V)空压机5Y315M2-84L-25/7132380660空压机3L-20/8132380396空压机1L-3
5-20/7132380132通风机3SSF-N0103038090通风机2YOK60-A75380150砼输送泵机3HBT60C110380330砼搅拌机1PLY1000型150380150砼搅拌机2JS500型56
8380113
6砼喷浆机4ZSP-61238048砼喷浆机5838040挤压注浆泵1GHB25
5挤压注浆泵1GJB25

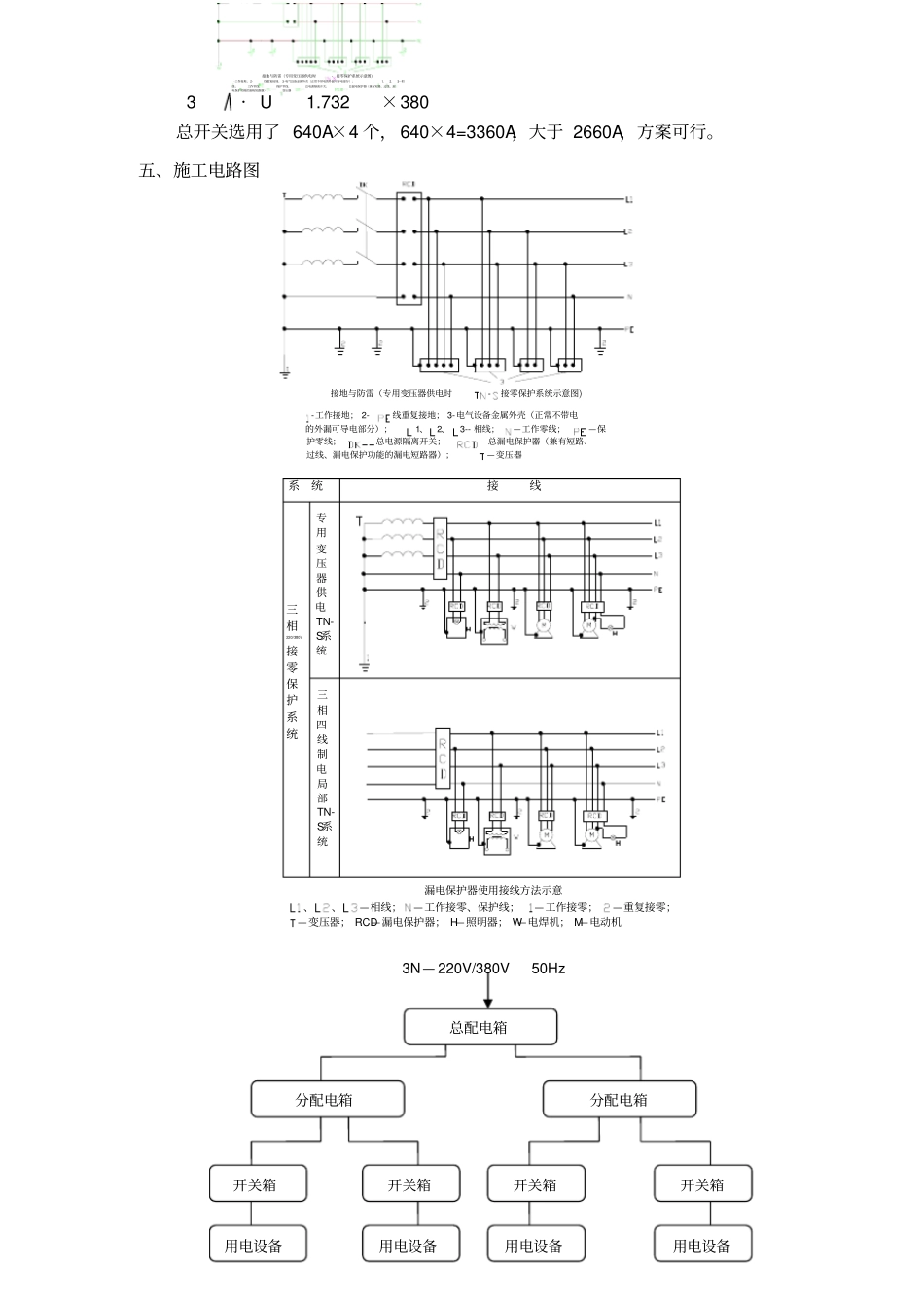

5液压注浆泵1YZB-50L/D1138011电焊机8B×1-5002
