工程概况主厂房除氧煤仓间为混凝土框架结构为汽机房钢结构,包括汽机房、除氧煤仓间、锅炉房、建筑面积15000m2,外墙为1
2M以下采用机制红砖,以上为压型钢板封闭
填充墙采用加气混凝土砌块砌筑
各房间装饰作法见附表
施工应具备的条件2
1钢结构安装完毕,各层楼板结构完成,并经建设、监理、设计单位验收合格
2对进场施工人员进行三级安全教育
3施工现场道路畅通,水源电源满足施工要求
4施工机械、工机具、设备、架模工具等根据要求进场,性能、数量、质量满足施工要求
5施工原材料根据材料需用计划准备充足,并完成复试、检验
具体准备内容如下:cm宽平口板条(厚1cm),手推车、平锹、5mm孔径筛子、磨石(规格按粗、中细)、胶皮管、大小水桶、扫帚等

6刷耐擦洗涂料应具备的条件2
2抹灰作业全部完成,过墙管道,洞口、阴阳角等处应提前抹灰找平修整,并充分干燥
3.主要施工机械及工具、材料需用计划3
1主要施工机械需用计划序号名称规格、型号数量备注1施工电梯1台位于C列东侧1-2轴间2竖井提升架33m高1台位于集控楼2/9轴北侧3竖井提升架39m高1台位于热网站西侧4卷扬机5T2台集控楼、热网站各一台5汽车吊25T1台备用6水磨石机15台7电焊机2台8云石机4台9电钻4台10电锤2台3

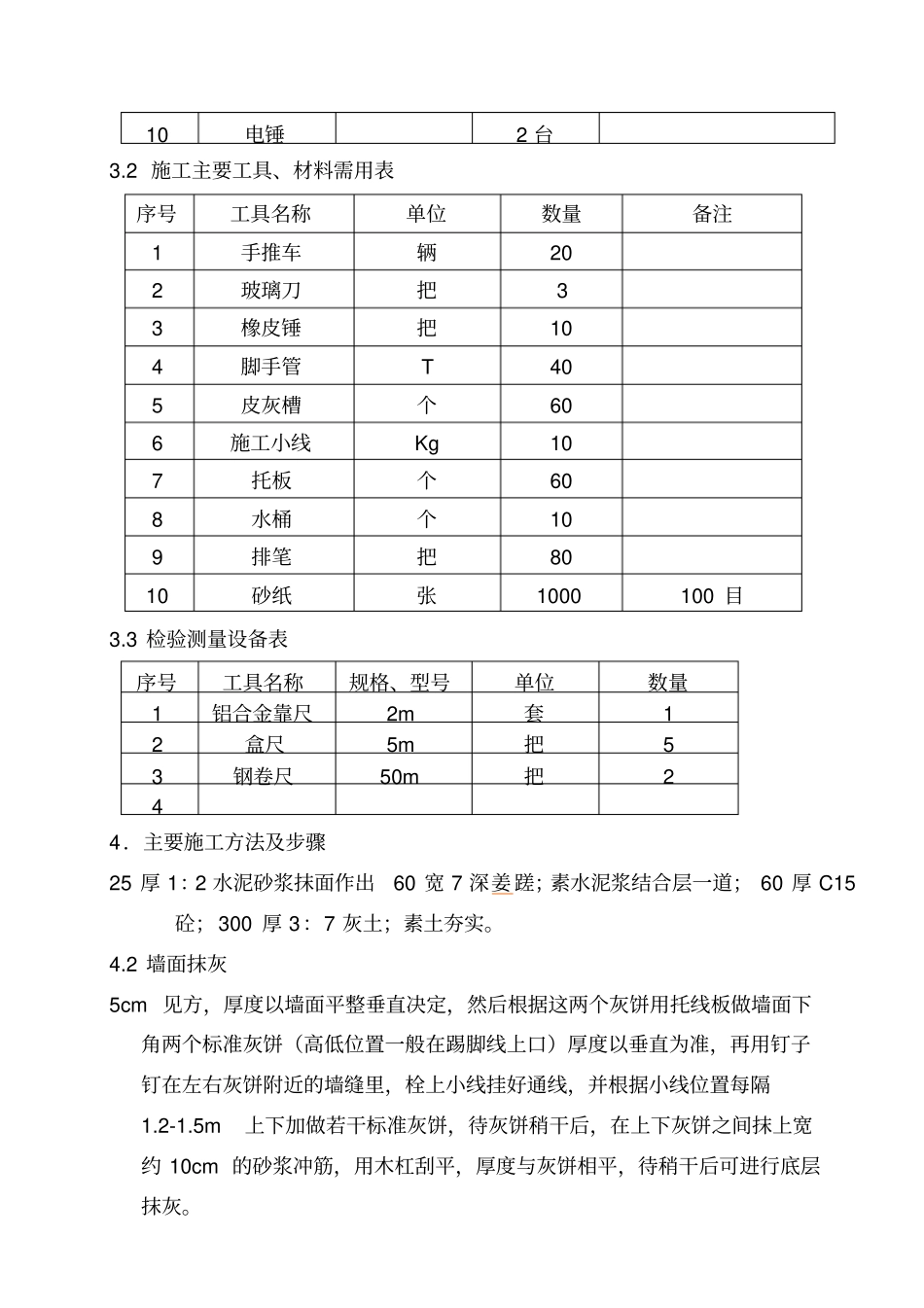

2施工主要工具、材料需用表序号工具名称单位数量备注1手推车辆202玻璃刀把33橡皮锤把104脚手管T405皮灰槽个606施工小线Kg107托板个608水桶个109排笔把8010砂纸张1000100目3
3检验测量设备表序号工具名称规格、型号单位数量1铝合金靠尺2m套12盒尺5m把53钢卷尺50m把244.主要施工方法及步骤25厚1:2水泥砂浆抹面作出60宽7深姜蹉;素水泥浆结合层一道;60厚C15砼;300厚3:7灰土;素土夯实
2墙面抹灰5cm见方,厚度以墙面平整垂直决定,
