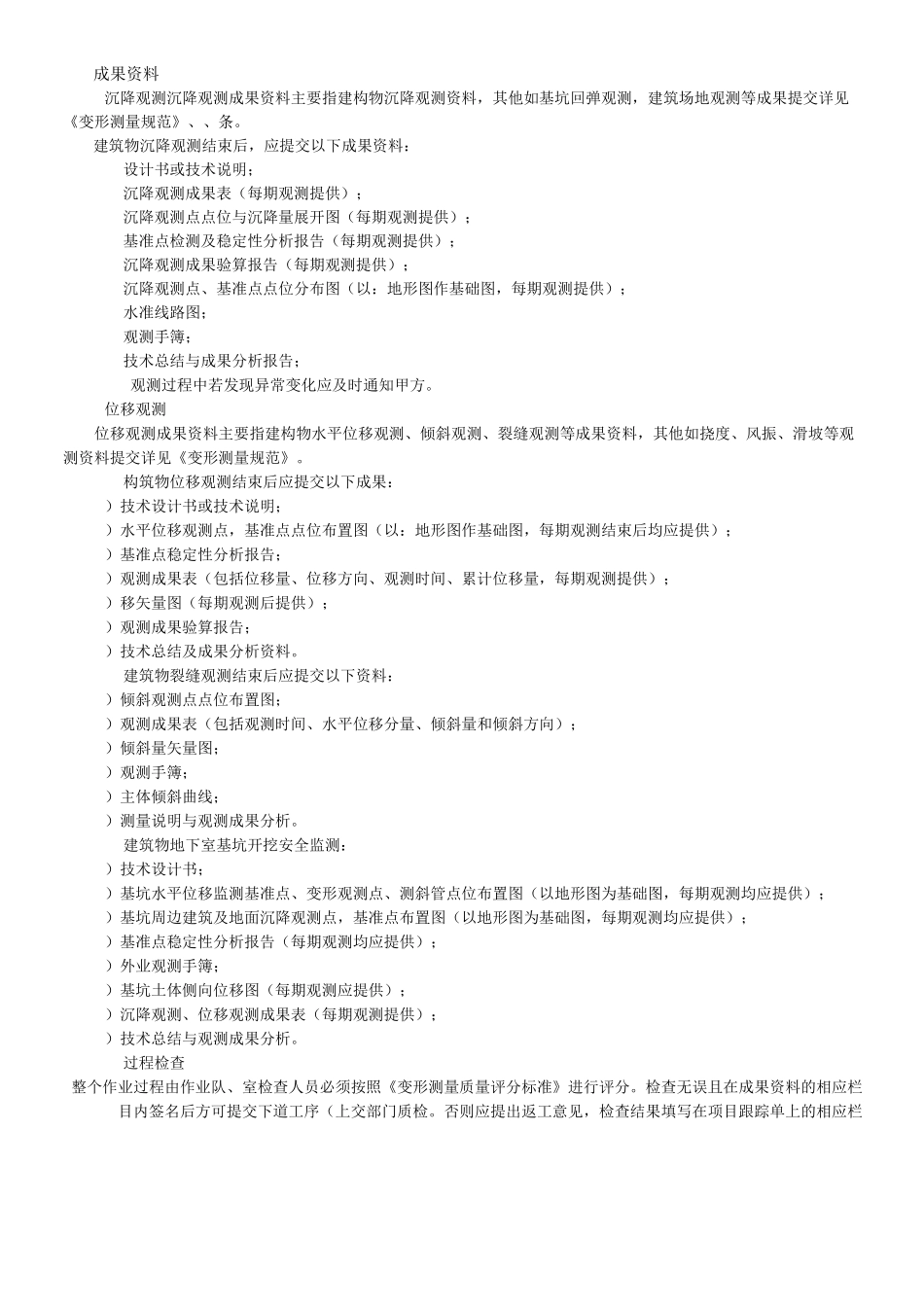

精心整理12DDDDDDDDDD1□□为了规范我院变形监测作业方法,提供成果资料的格式,特制订本作业指导书。2□□□□我院承接的所有构筑物如房屋、地下室、道路、桥梁等变形测量工作。3□□本作业指导书由生产管理室负责业务下达,由分队负责具体作业实施和作业过程检查,质检办负责审核,总工办负责审定,本作业指导书最终解释权归总工办。4叮叮口接收任务由院生产管理室将任务下达到作业队、室,并开具测绘项目生产过程管理表;由业务承接人员在测绘项目生产过程管理表上简要写出项目的技术要求。作业队、室接收任务后,应按照《测绘项目负责人制度的规定》确定该项目的项目负责人。生产准备项目负责人应根据任务书的要求,组织好人员,并进行分工,安排工作实施计划。项目负责人应就技术设计书中的技术要求及作业过程中应注意的问题向作业人员进行技术交底。作业人员应认真学习相关的技术标准和管理文件。根据项目任务书的要求,收集有关资料如构筑物的设计图纸、地质勘察报告等,变形监测的相关仪器等,并按国家《建筑变形测量规程》,一城市测量规范对仪器设备进行常规检定(即水准仪的角检验、全站仪的差检验、测斜仪正反读数稳定性检查、准直仪的角检验)。生产作业变形测量是对工程构筑物在施工和运营期间的形变进行监视测量,我院目前主要承担构构物沉降监测,位移监测,地下室基坑开挖安全监测,以及地形沉降等变形测量工作。以下主要就变形测量的主要作业环节制定作业技术要求,本作业技术要求未提及的其他技术规定应依照《建筑变形测量规程》有关条款执行。监测前准备工作工地现场踏勘;埋设基准点,工作基点和变形观测点;确定基准点稳定性监测和变形观测方案,沉降观测应在现场选定观测线路并做好标记;绘制基准点、工作基点和变形观测点点位布置图,观测线路图;编写技术设计书。)观测周期小于五次或工程产值小于万元的小型项目可以不编写技术设计书,但应编写技术说明。院管工程技术设计书由生产部门编写,质检办审核,总工办审定。)技术设计书要根据测量合同编写,主要内容应包括基准点的设置方案、观测方法与可靠性分析,变形观测点的布设方案与施测方法,观测周期与观测精度等级,数据处理方法和各项限。)观测周期可根据差指标,拟上交成果目录等。技术设计完成后应交由总工室审核甲方要求或根据预估的变形速率和测量精度来确定。按预估变化率和测量精度等级确定变形观测周期时,可按计算(:变形观测周期,:变形量观测中误差,:预估的变形速率)。)观测精度等级可根据甲方要求或根据所监测工程的重要性来确定,也可以根据变形建筑物允许变形量由(:变形观测点观测中误差,:变形建筑物允许变形量),计算变形观测点测量中误差,再根据观测方案和观测线路,按e2\2Q(为最弱观测点权倒数,e为单位权观测中误差),计算单位权观测中误差,现根据《建筑变根据测段往返测高差不符值,精心整理形规程》表套用相应的测量精度等级。基准点设置与可靠性分析沉降观测沉降观测基准点应设置在变形影响范围之外,每个测区至少应设置三个基准点,三个基准点间应单独布设水准线路构成监测网,观测精度应较变形观测精度高一个级别,若条件许可,应尽量将基准点设置在一个测站可以同时观测I1「込到的位置直接测定高差,通过计算高差观测不符值或往返测高差不符值按[一](测段数,△高差不符4Nn值,各测段平均测站数),计算每站高差测定中误差,若相邻两周期基准点间差变化量大于(为测站数),可以认为基准点不稳定,应重新设置基准点。位移监测位移监测基准点也应布设在变形影响范围之外,重点工程以及测区面积较大时,应布设独立的基准点稳定性监测网。观测精度应较变形测量精度高一个等级。小型工程可不布设独立的基准点稳定性监测网,但每测区至少应设置三个以上基准点和检核点之间的角度和距离,观测精度也应较变形观测精度高一个等级。根据:10253’(各方向观测值与其均值之差,方向数测回数)x.n(n-1)计算个测回角度观测中误差。[込根据±\[石一]2n(测距边数,△往返测较差或测回间较差)计算测距中误差。若两周期基准点与检核点间角度或距离变化量大于J2倍的...
