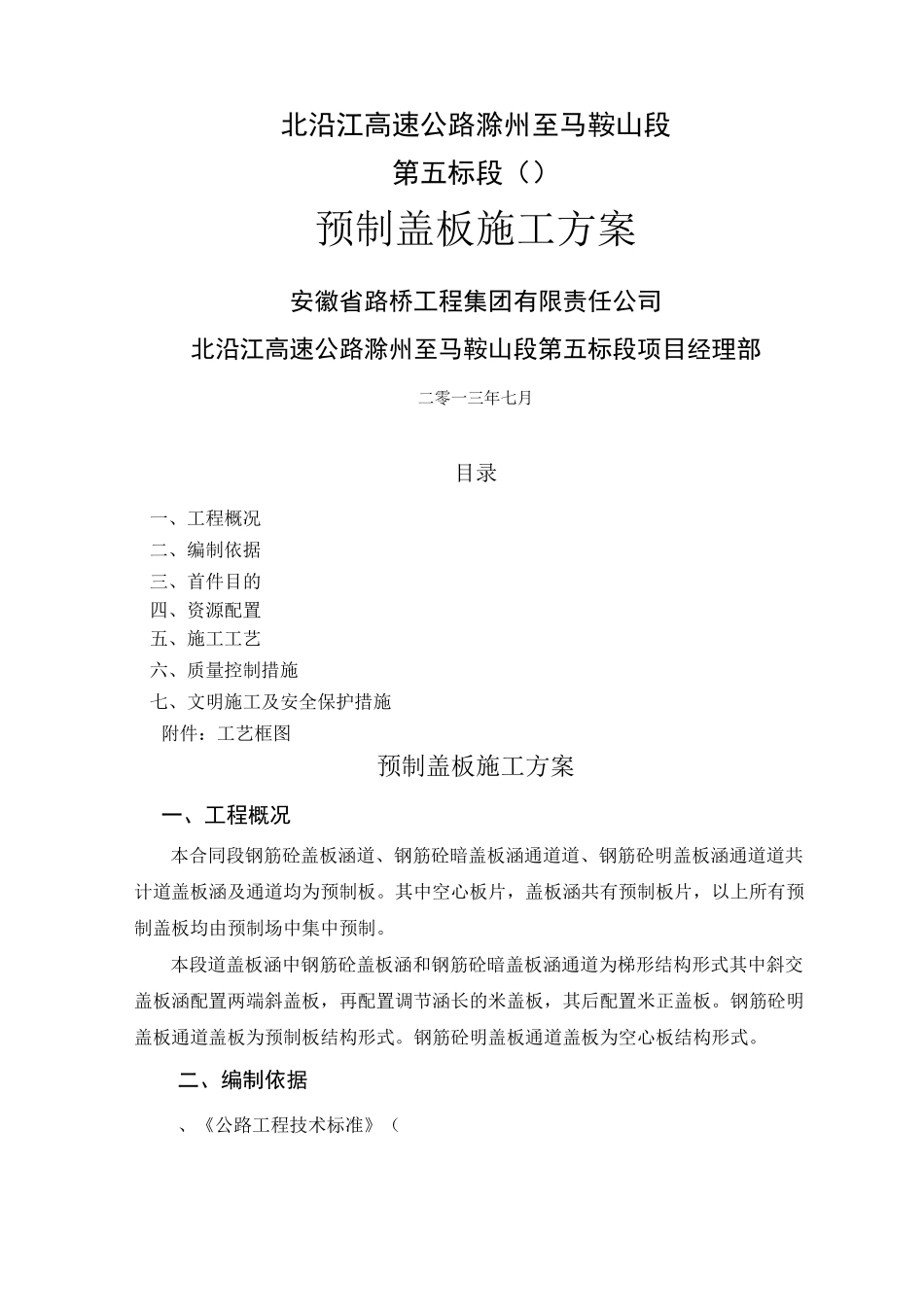

北沿江高速公路滁州至马鞍山段第五标段()预制盖板施工方案安徽省路桥工程集团有限责任公司北沿江高速公路滁州至马鞍山段第五标段项目经理部二零一三年七月目录一、工程概况二、编制依据三、首件目的四、资源配置五、施工工艺六、质量控制措施七、文明施工及安全保护措施附件:工艺框图预制盖板施工方案一、工程概况本合同段钢筋砼盖板涵道、钢筋砼暗盖板涵通道道、钢筋砼明盖板涵通道道共计道盖板涵及通道均为预制板
其中空心板片,盖板涵共有预制板片,以上所有预制盖板均由预制场中集中预制
本段道盖板涵中钢筋砼盖板涵和钢筋砼暗盖板涵通道为梯形结构形式其中斜交盖板涵配置两端斜盖板,再配置调节涵长的米盖板,其后配置米正盖板
钢筋砼明盖板通道盖板为预制板结构形式
钢筋砼明盖板通道盖板为空心板结构形式
二、编制依据、《公路工程技术标准》(四、、《公路桥涵地基与基础设计规范》()、《公路桥涵施工技术规范》()、《高速公路施工标准化技术指南》(第四分册桥梁工程)、《北沿江高速公路滁州至马鞍山段两阶段施工设计文件》(第五标段第四册第一分册)三、首件目的通过预制盖板首件工程的施工,取得相关技术参数,确定施工方案的可行性和施工工艺的合理性,为后续同类工程的施工、质量控制盒安全管理起到示范作用为施工全面展开做好“样板引路”资源配置主要机械及设备配置机械名称规格型号单位数量组合钢模M2100汽车式起重机QY-25台1装载机ZL50G台1电焊机BX3-120台4钢筋调直机台钢筋弯曲机台钢筋切断机台试验设备套砼罐车辆振捣棒型台平板振动器型台序号姓名职务负责内容项目经理总指挥、施工管理人员配备项目总工总技术负责项目副经理现场指挥工程部长现场技术负责人试验室主任试验负责人安全部长施工安全负责人材料部长材料购置及验收设备管理部部长现场机械设备与管理、试验准备:试验准备工作已完善
、材料准备:物资部根据试验室提供的配合比做好施工所有材料的进
