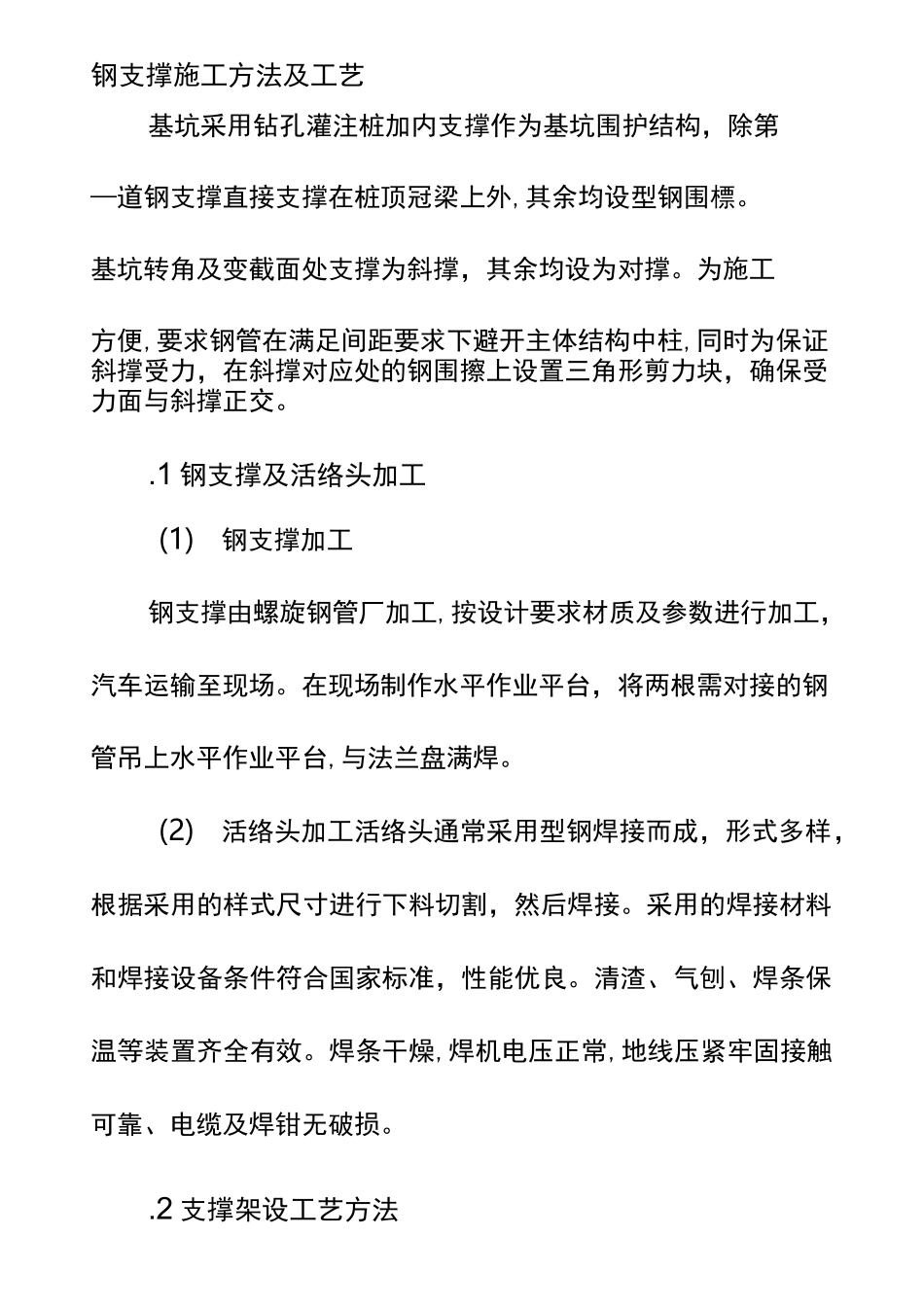

钢支撑施工方法及工艺基坑采用钻孔灌注桩加内支撑作为基坑围护结构,除第—道钢支撑直接支撑在桩顶冠梁上外,其余均设型钢围標
基坑转角及变截面处支撑为斜撑,其余均设为对撑
为施工方便,要求钢管在满足间距要求下避开主体结构中柱,同时为保证斜撑受力,在斜撑对应处的钢围擦上设置三角形剪力块,确保受力面与斜撑正交
1钢支撑及活络头加工(1)钢支撑加工钢支撑由螺旋钢管厂加工,按设计要求材质及参数进行加工,汽车运输至现场
在现场制作水平作业平台,将两根需对接的钢管吊上水平作业平台,与法兰盘满焊
(2)活络头加工活络头通常采用型钢焊接而成,形式多样,根据采用的样式尺寸进行下料切割,然后焊接
采用的焊接材料和焊接设备条件符合国家标准,性能优良
清渣、气刨、焊条保温等装置齐全有效
焊条干燥,焊机电压正常,地线压紧牢固接触可靠、电缆及焊钳无破损

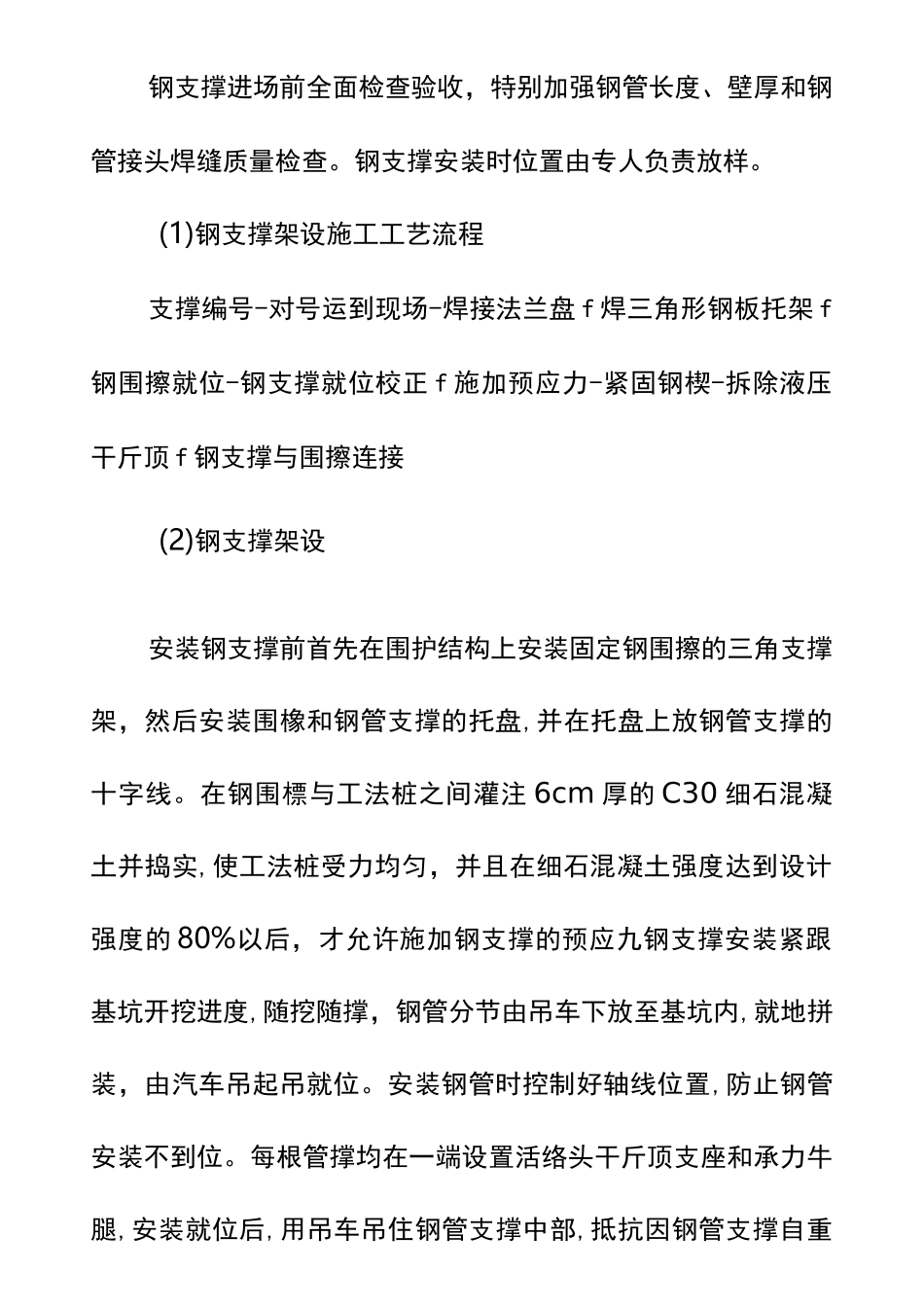

2支撑架设工艺方法钢支撑进场前全面检查验收,特别加强钢管长度、壁厚和钢管接头焊缝质量检查
钢支撑安装时位置由专人负责放样
(1)钢支撑架设施工工艺流程支撑编号-对号运到现场-焊接法兰盘f焊三角形钢板托架f钢围擦就位-钢支撑就位校正f施加预应力-紧固钢楔-拆除液压干斤顶f钢支撑与围擦连接(2)钢支撑架设安装钢支撑前首先在围护结构上安装固定钢围擦的三角支撑架,然后安装围橡和钢管支撑的托盘,并在托盘上放钢管支撑的十字线
在钢围標与工法桩之间灌注6cm厚的C30细石混凝土并捣实,使工法桩受力均匀,并且在细石混凝土强度达到设计强度的80%以后,才允许施加钢支撑的预应九钢支撑安装紧跟基坑开挖进度,随挖随撑,钢管分节由吊车下放至基坑内,就地拼装,由汽车吊起吊就位
安装钢管时控制好轴线位置,防止钢管安装不到位

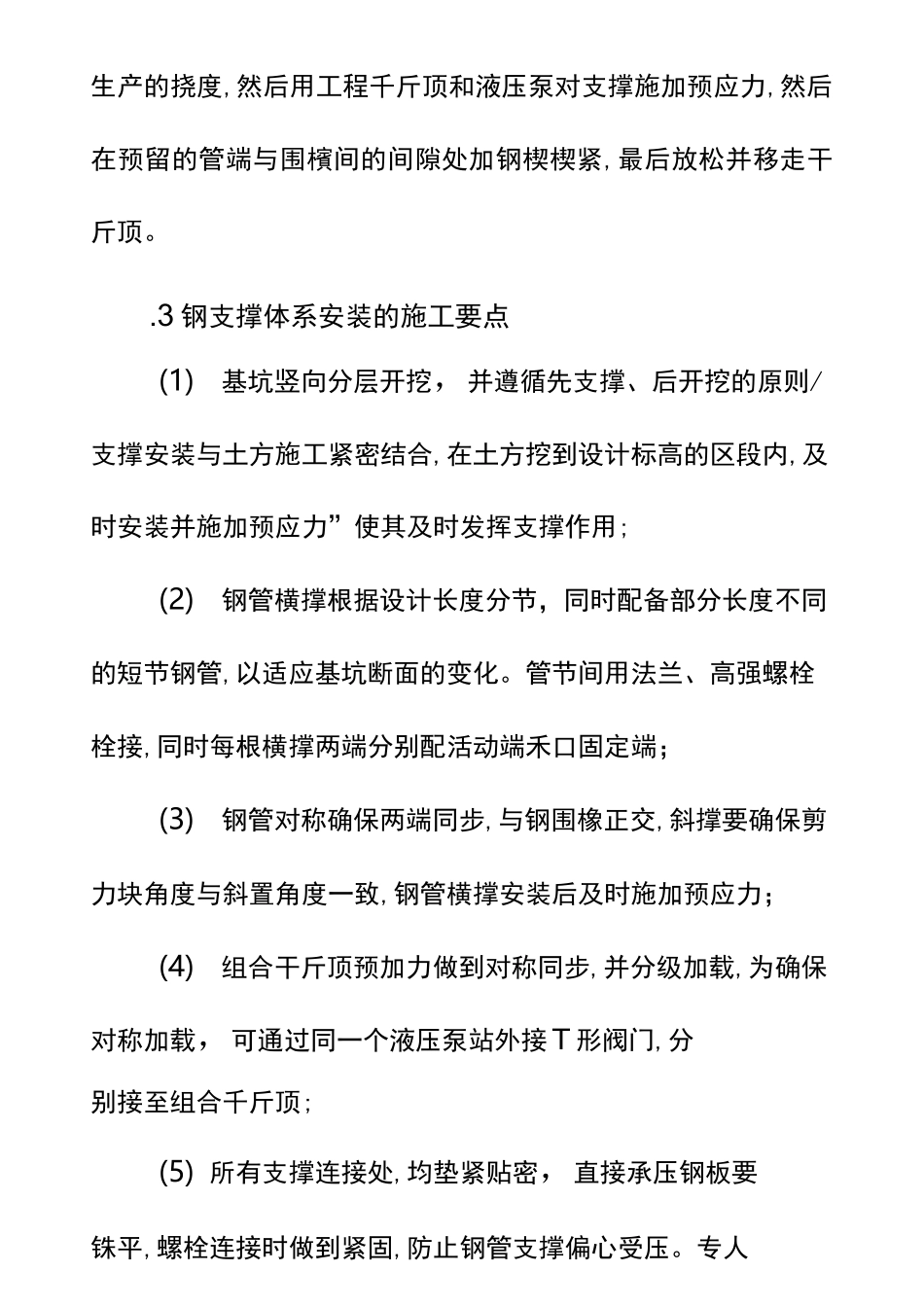

每根管撑均在一端设置活络头干斤顶支座和承力牛腿,安装就位后,用吊车吊住钢管支撑中部,抵抗因钢管支撑自重生产的挠度,然后用工程千斤顶和液压泵对支撑施加预应力,然后在
