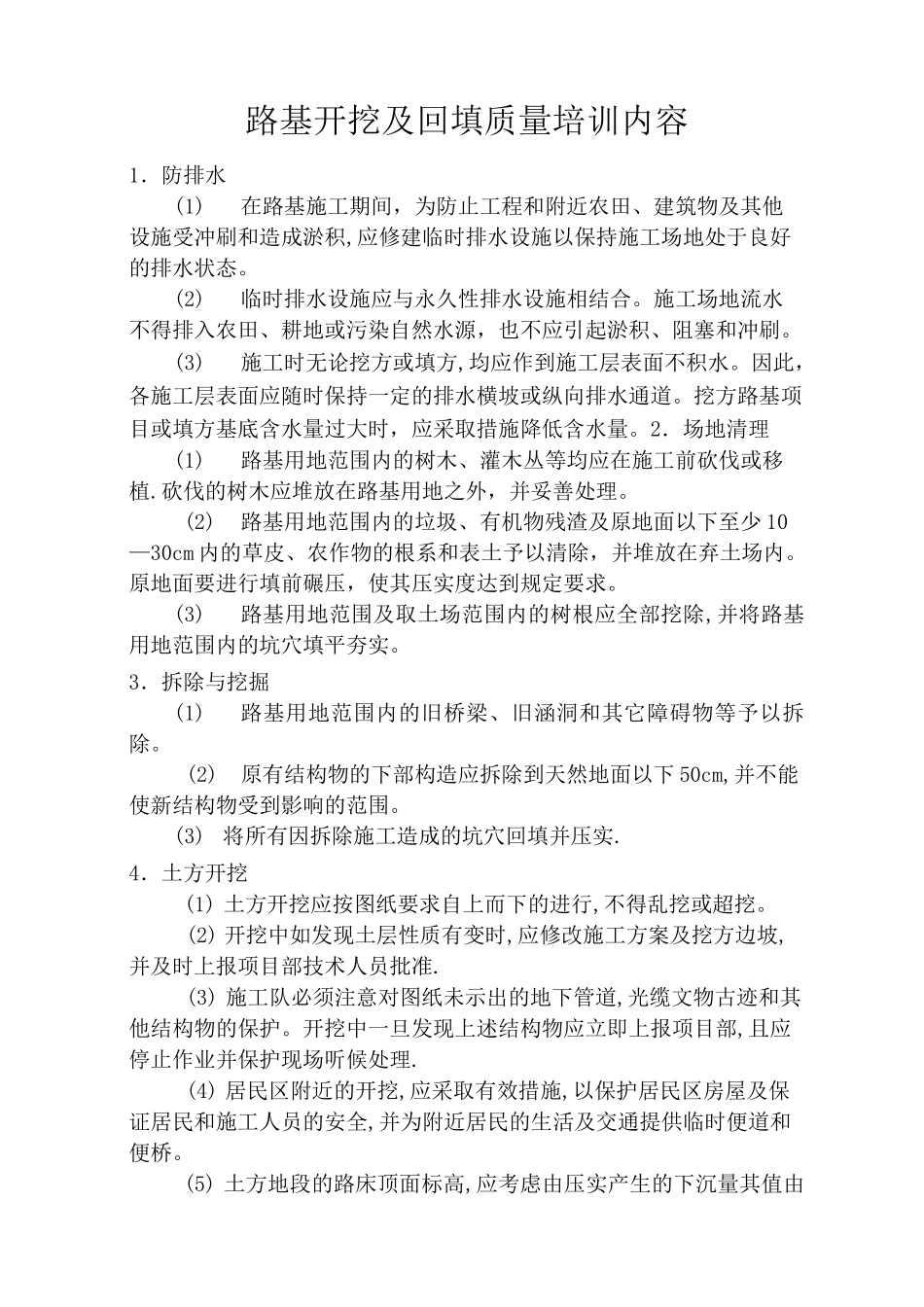

路基开挖及回填质量培训内容1.防排水(1)在路基施工期间,为防止工程和附近农田、建筑物及其他设施受冲刷和造成淤积,应修建临时排水设施以保持施工场地处于良好的排水状态
(2)临时排水设施应与永久性排水设施相结合
施工场地流水不得排入农田、耕地或污染自然水源,也不应引起淤积、阻塞和冲刷
(3)施工时无论挖方或填方,均应作到施工层表面不积水
因此,各施工层表面应随时保持一定的排水横坡或纵向排水通道
挖方路基项目或填方基底含水量过大时,应采取措施降低含水量
2.场地清理(1)路基用地范围内的树木、灌木丛等均应在施工前砍伐或移植
砍伐的树木应堆放在路基用地之外,并妥善处理
(2)路基用地范围内的垃圾、有机物残渣及原地面以下至少10—30cm内的草皮、农作物的根系和表土予以清除,并堆放在弃土场内
原地面要进行填前碾压,使其压实度达到规定要求
(3)路基用地范围及取土场范围内的树根应全部挖除,并将路基用地范围内的坑穴填平夯实
3.拆除与挖掘(1)路基用地范围内的旧桥梁、旧涵洞和其它障碍物等予以拆除
(2)原有结构物的下部构造应拆除到天然地面以下50cm,并不能使新结构物受到影响的范围
(3)将所有因拆除施工造成的坑穴回填并压实
4.土方开挖(1)土方开挖应按图纸要求自上而下的进行,不得乱挖或超挖
(2)开挖中如发现土层性质有变时,应修改施工方案及挖方边坡,并及时上报项目部技术人员批准
(3)施工队必须注意对图纸未示出的地下管道,光缆文物古迹和其他结构物的保护
开挖中一旦发现上述结构物应立即上报项目部,且应停止作业并保护现场听候处理
(4)居民区附近的开挖,应采取有效措施,以保护居民区房屋及保证居民和施工人员的安全,并为附近居民的生活及交通提供临时便道和便桥

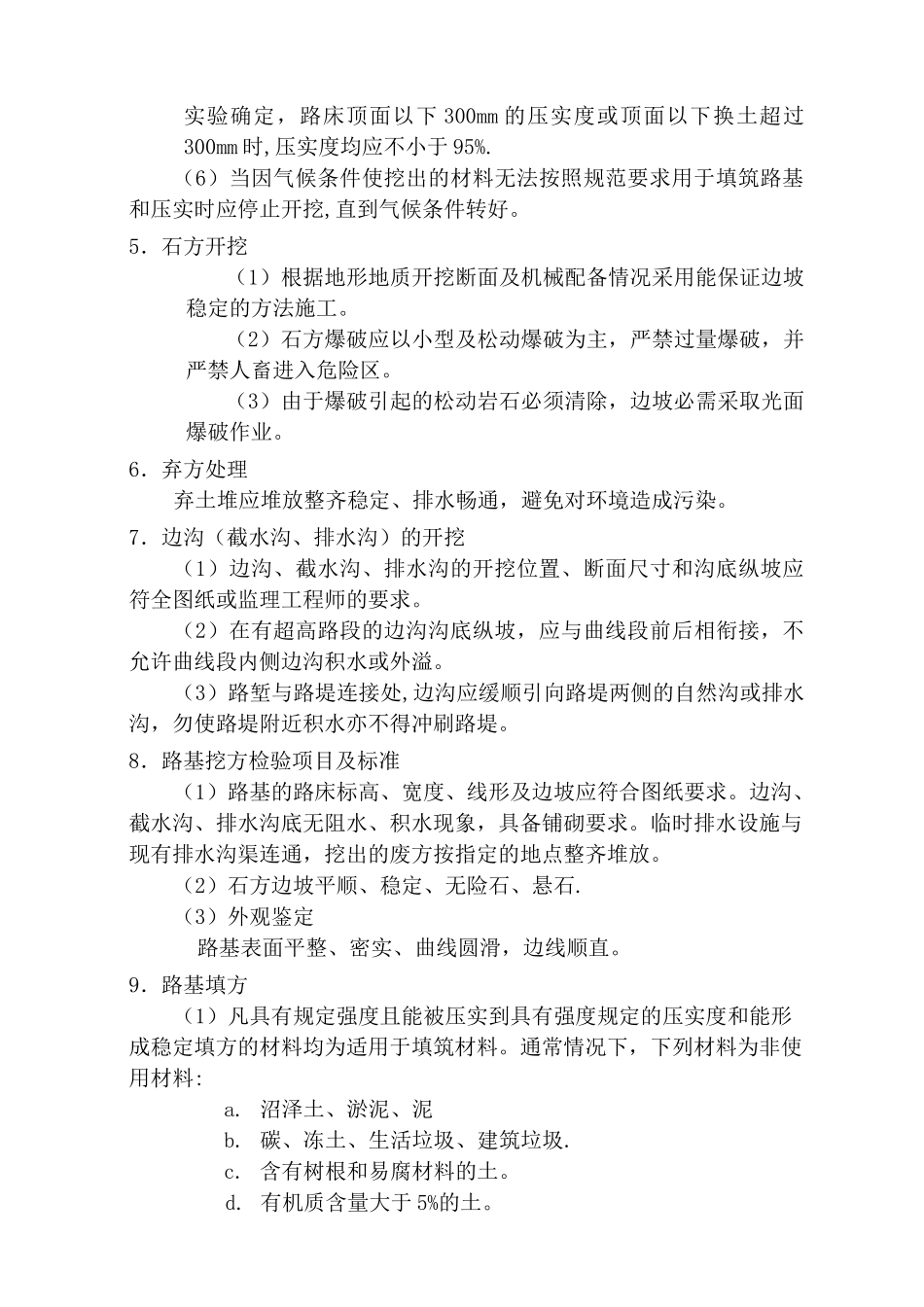

(5)土方地段的路床顶面标高,应考虑由压实产生的下沉量其值由实验确定,路床顶面以下300mm的压实度或顶面以下换土超过300mm时,
