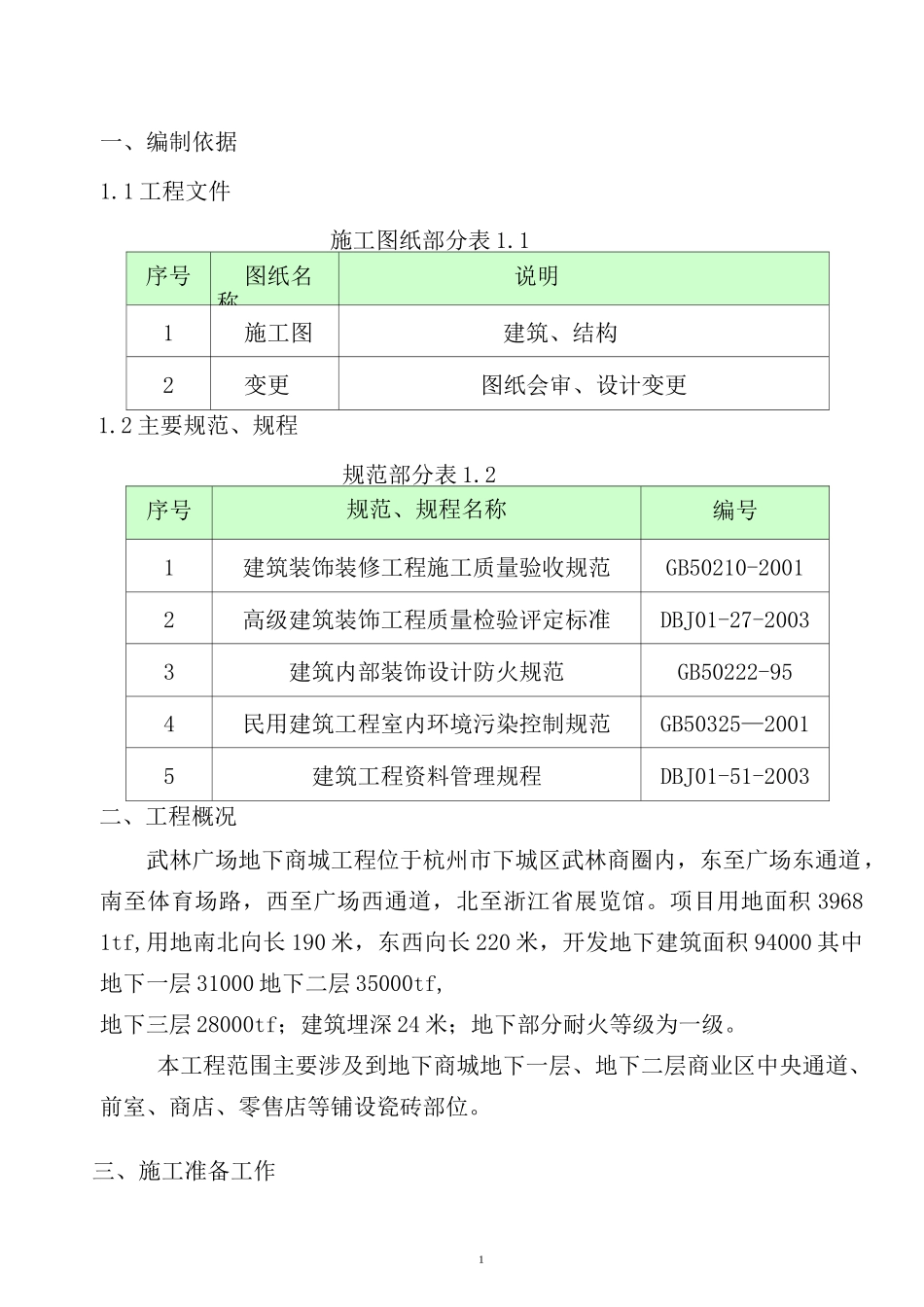

杭州武林广场地下商城机电设备安装及室内装修工程(瓷砖楼面)施工方案编制:审核:批准:中铁电气化局集团第一工程有限公司杭州武林广场地下商城机电设备安装及室内装修项目部2016年2月20日一、编制依据11
1工程文件11
2主要规范、规程1二、工程概况1三、施工准备工作23
1工期安排23
2材料及机具准备2四、施工方法、工艺及质量要求24
1工艺流程及施工方法34
2施工要点54
3地面的允许偏差和检验方法54
4应注意的质量问题64
5成品保护7五、安全技术措施7六、环境保护措施81一、编制依据1
1工程文件施工图纸部分表1
1序号图纸名称说明1施工图建筑、结构2变更图纸会审、设计变更1
2主要规范、规程规范部分表1
2序号规范、规程名称编号1建筑装饰装修工程施工质量验收规范GB50210-20012高级建筑装饰工程质量检验评定标准DBJ01-27-20033建筑内部装饰设计防火规范GB50222-954民用建筑工程室内环境污染控制规范GB50325—20015建筑工程资料管理规程DBJ01-51-2003二、工程概况武林广场地下商城工程位于杭州市下城区武林商圈内,东至广场东通道,南至体育场路,西至广场西通道,北至浙江省展览馆
项目用地面积39681tf,用地南北向长190米,东西向长220米,开发地下建筑面积94000其中地下一层31000地下二层35000tf,地下三层28000tf;建筑埋深24米;地下部分耐火等级为一级
本工程范围主要涉及到地下商城地下一层、地下二层商业区中央通道、前室、商店、零售店等铺设瓷砖部位
三、施工准备工作23
1工期安排本工程将在2016年2月25日前完成材料入场施工工具的准备工作
2016年3月25日全部施工完成
2材料及机具准备a
材料饰面板采用800mmX800mm瓷砖,表面应光洁、方正、平整、不得有缺楞、掉角等缺陷
