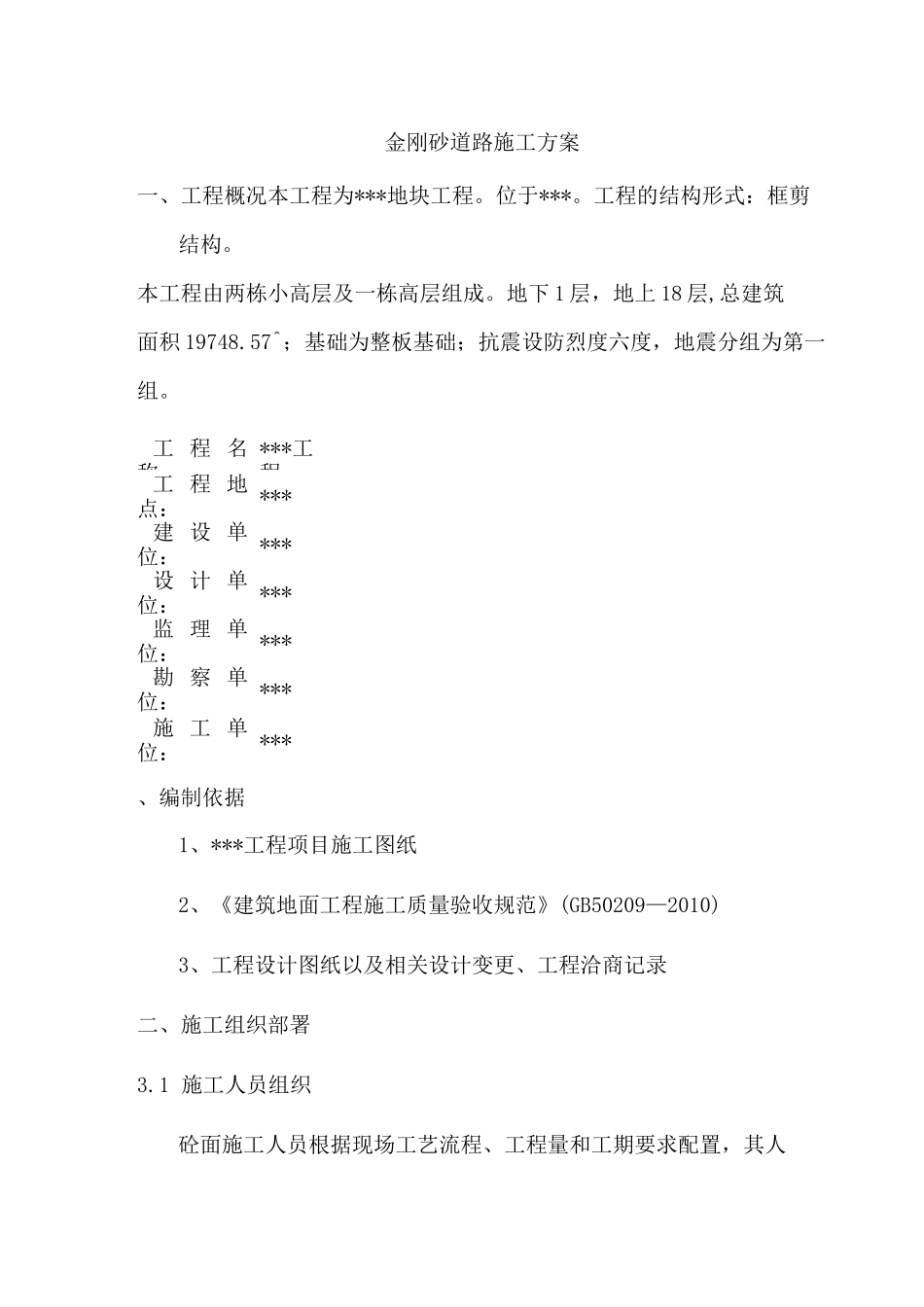

金刚砂道路施工方案一、工程概况本工程为***地块工程
工程的结构形式:框剪结构
本工程由两栋小高层及一栋高层组成
地下1层,地上18层,总建筑面积19748
57^;基础为整板基础;抗震设防烈度六度,地震分组为第一组
工程名称:***工程工程地点:***建设单位:***设计单位:***监理单位:***勘察单位:***施工单位:***、编制依据1、***工程项目施工图纸2、《建筑地面工程施工质量验收规范》(GB50209—2010)3、工程设计图纸以及相关设计变更、工程洽商记录二、施工组织部署3

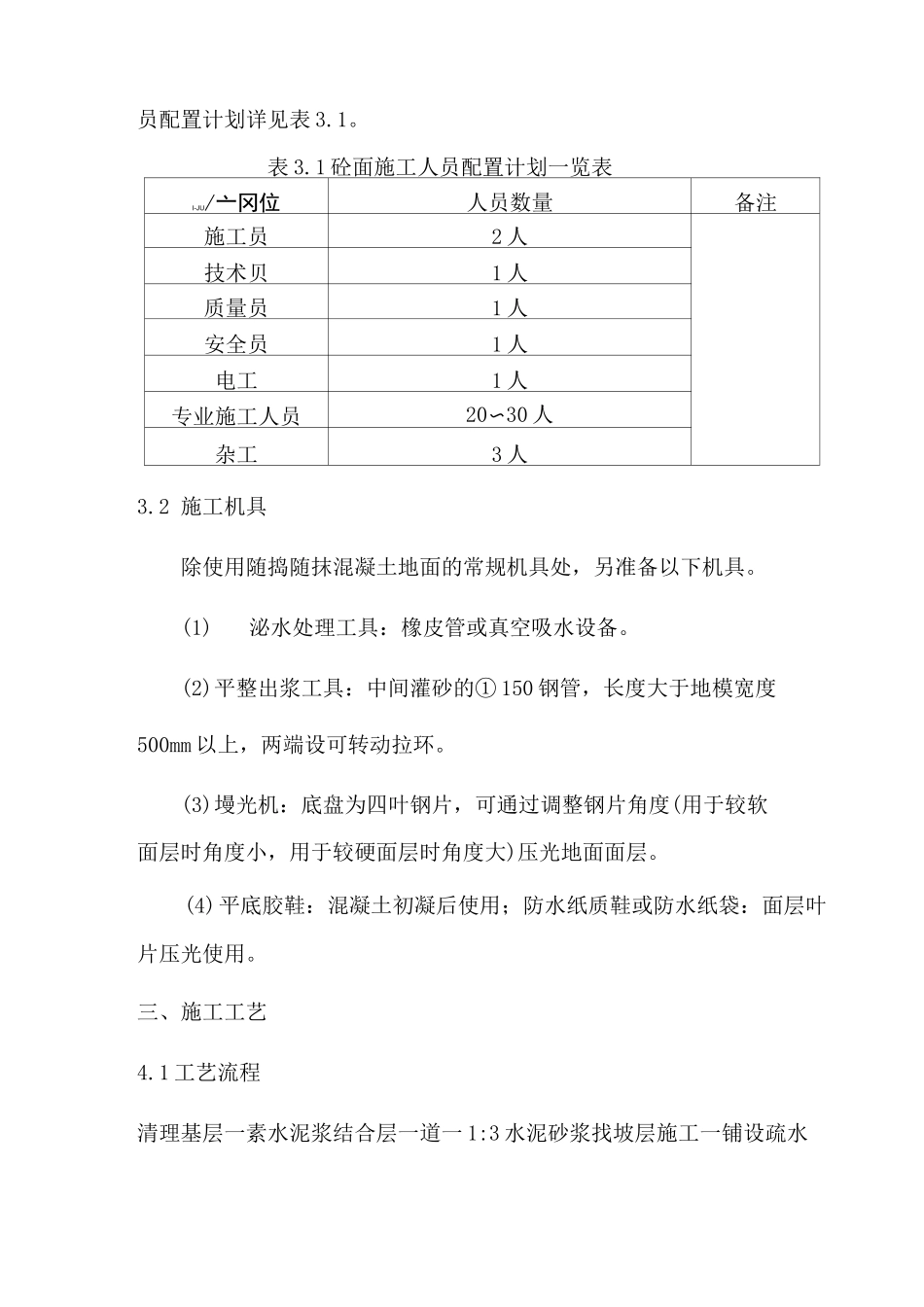

1施工人员组织砼面施工人员根据现场工艺流程、工程量和工期要求配置,其人员配置计划详见表3
1砼面施工人员配置计划一览表I-JU/亠冈位人员数量备注施工员2人技术贝1人质量员1人安全员1人电工1人专业施工人员20〜30人杂工3人3
2施工机具除使用随捣随抹混凝土地面的常规机具处,另准备以下机具
(1)泌水处理工具:橡皮管或真空吸水设备
(2)平整出浆工具:中间灌砂的①150钢管,长度大于地模宽度500mm以上,两端设可转动拉环
(3)墁光机:底盘为四叶钢片,可通过调整钢片角度(用于较软面层时角度小,用于较硬面层时角度大)压光地面面层
(4)平底胶鞋:混凝土初凝后使用;防水纸质鞋或防水纸袋:面层叶片压光使用
三、施工工艺4

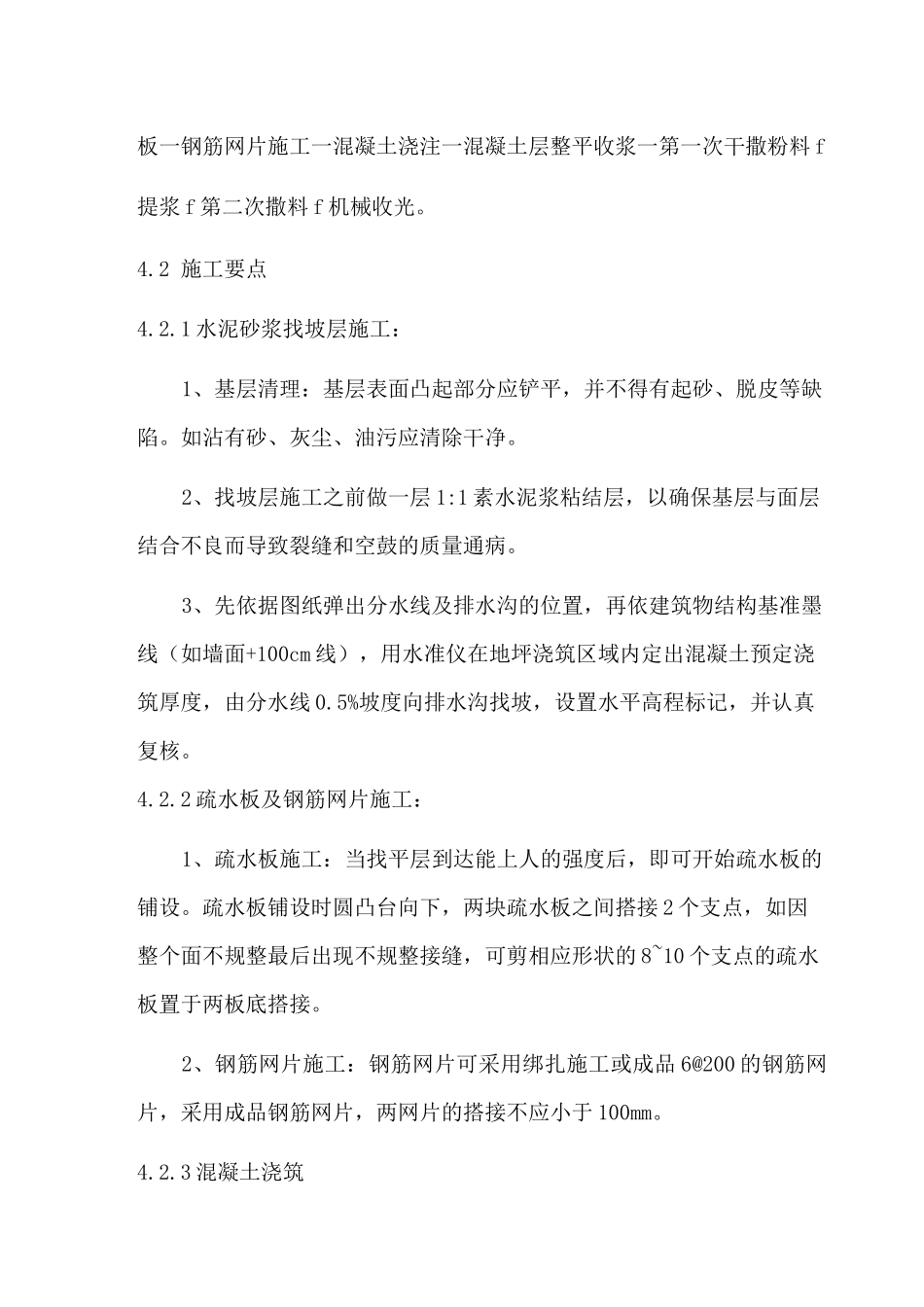

1工艺流程清理基层一素水泥浆结合层一道一1:3水泥砂浆找坡层施工一铺设疏水板一钢筋网片施工一混凝土浇注一混凝土层整平收浆一第一次干撒粉料f提浆f第二次撒料f机械收光
2施工要点4
1水泥砂浆找坡层施工:1、基层清理:基层表面凸起部分应铲平,并不得有起砂、脱皮等缺陷
如沾有砂、灰尘、油污应清除干净
2、找坡层施工之前做一层1:1素水泥浆粘结层,以确保基层与面层结合不良而导致裂缝和空鼓的质量通病
3、先依据图纸弹出分水线及排水沟的位置,再依建
