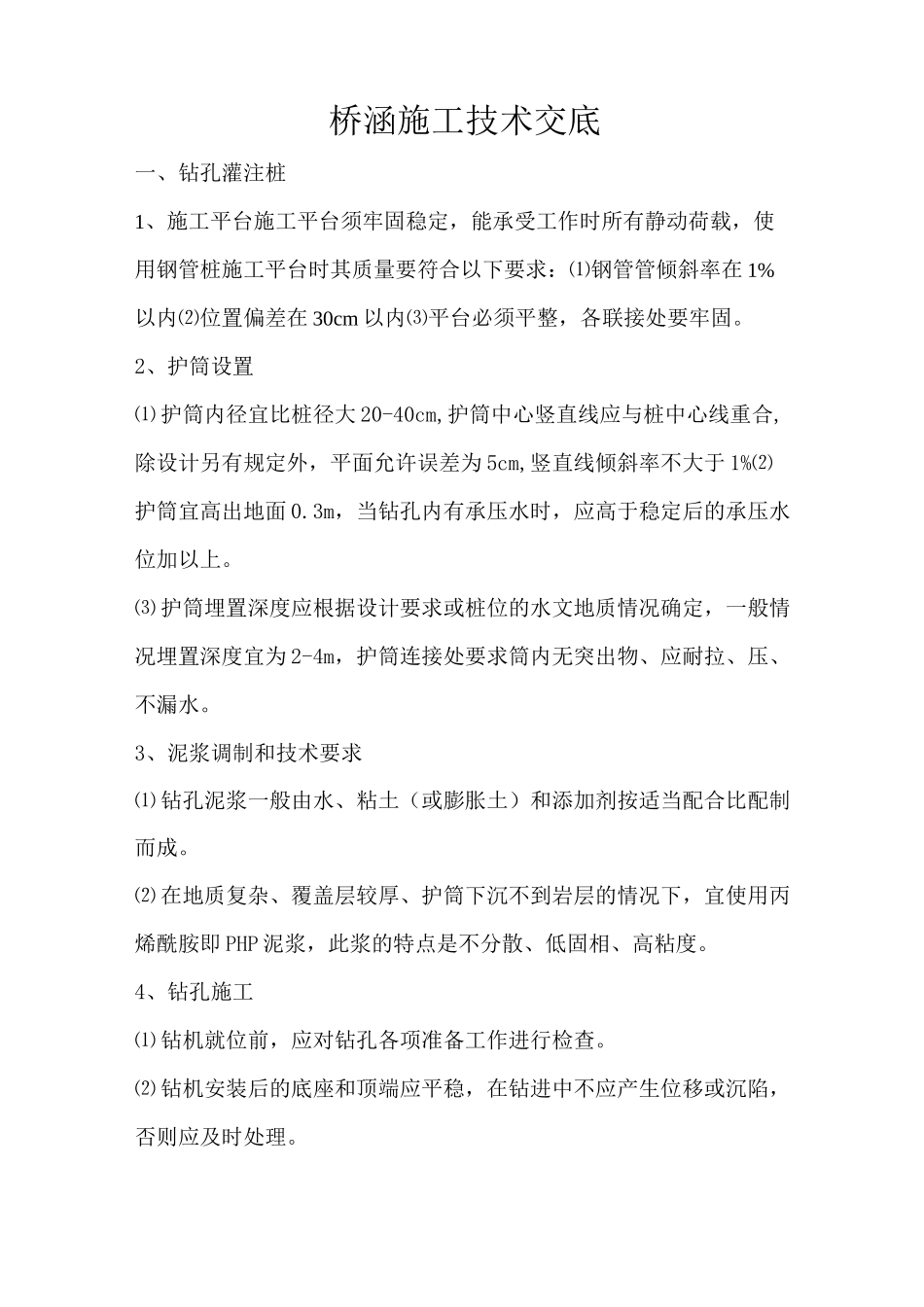

桥涵施工技术交底一、钻孔灌注桩1、施工平台施工平台须牢固稳定,能承受工作时所有静动荷载,使用钢管桩施工平台时其质量要符合以下要求:⑴钢管管倾斜率在1%以内⑵位置偏差在30cm以内⑶平台必须平整,各联接处要牢固
2、护筒设置⑴护筒内径宜比桩径大20-40cm,护筒中心竖直线应与桩中心线重合,除设计另有规定外,平面允许误差为5cm,竖直线倾斜率不大于1%⑵护筒宜高出地面0
3m,当钻孔内有承压水时,应高于稳定后的承压水位加以上
⑶护筒埋置深度应根据设计要求或桩位的水文地质情况确定,一般情况埋置深度宜为2-4m,护筒连接处要求筒内无突出物、应耐拉、压、不漏水
3、泥浆调制和技术要求⑴钻孔泥浆一般由水、粘土(或膨胀土)和添加剂按适当配合比配制而成
⑵在地质复杂、覆盖层较厚、护筒下沉不到岩层的情况下,宜使用丙烯酰胺即PHP泥浆,此浆的特点是不分散、低固相、高粘度

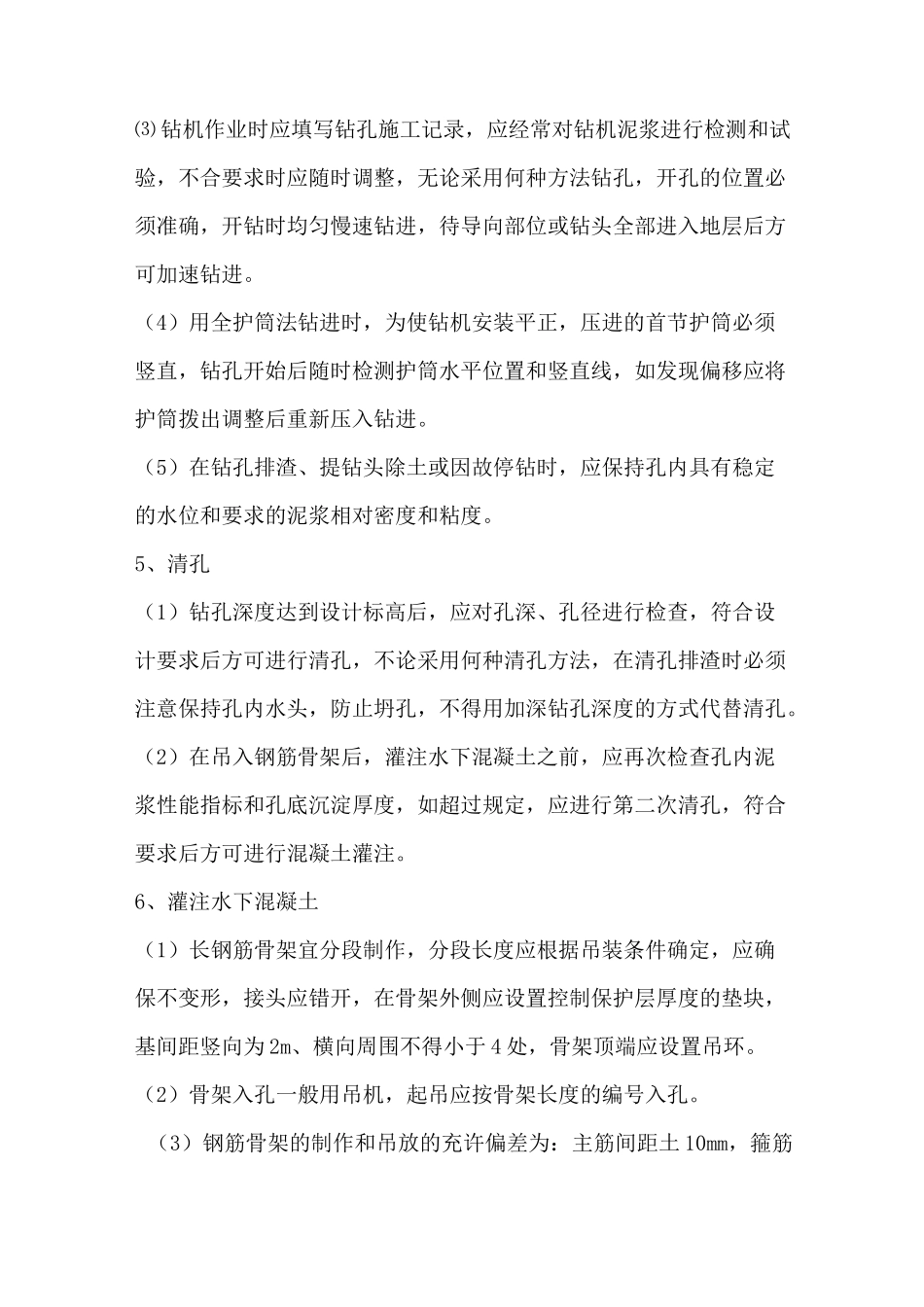

4、钻孔施工⑴钻机就位前,应对钻孔各项准备工作进行检查
⑵钻机安装后的底座和顶端应平稳,在钻进中不应产生位移或沉陷,否则应及时处理
⑶钻机作业时应填写钻孔施工记录,应经常对钻机泥浆进行检测和试验,不合要求时应随时调整,无论采用何种方法钻孔,开孔的位置必须准确,开钻时均匀慢速钻进,待导向部位或钻头全部进入地层后方可加速钻进
(4)用全护筒法钻进时,为使钻机安装平正,压进的首节护筒必须竖直,钻孔开始后随时检测护筒水平位置和竖直线,如发现偏移应将护筒拨出调整后重新压入钻进
(5)在钻孔排渣、提钻头除土或因故停钻时,应保持孔内具有稳定的水位和要求的泥浆相对密度和粘度
5、清孔(1)钻孔深度达到设计标高后,应对孔深、孔径进行检查,符合设计要求后方可进行清孔,不论采用何种清孔方法,在清孔排渣时必须注意保持孔内水头,防止坍孔,不得用加深钻孔深度的方式代替清孔

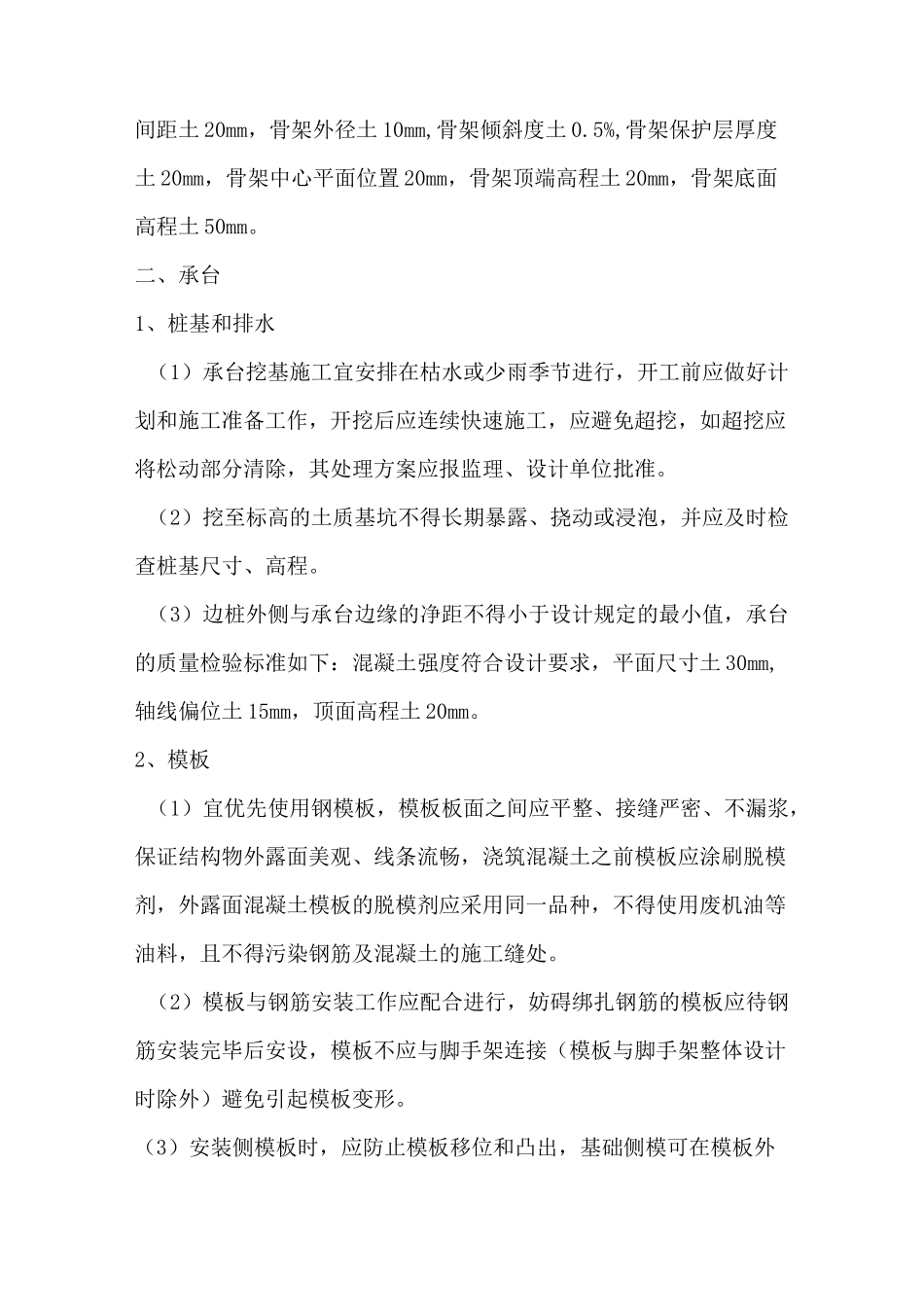

(2)在吊入钢筋骨架后,灌注水下混凝土之前,应再次检查孔内泥浆性能指标和孔底沉淀
