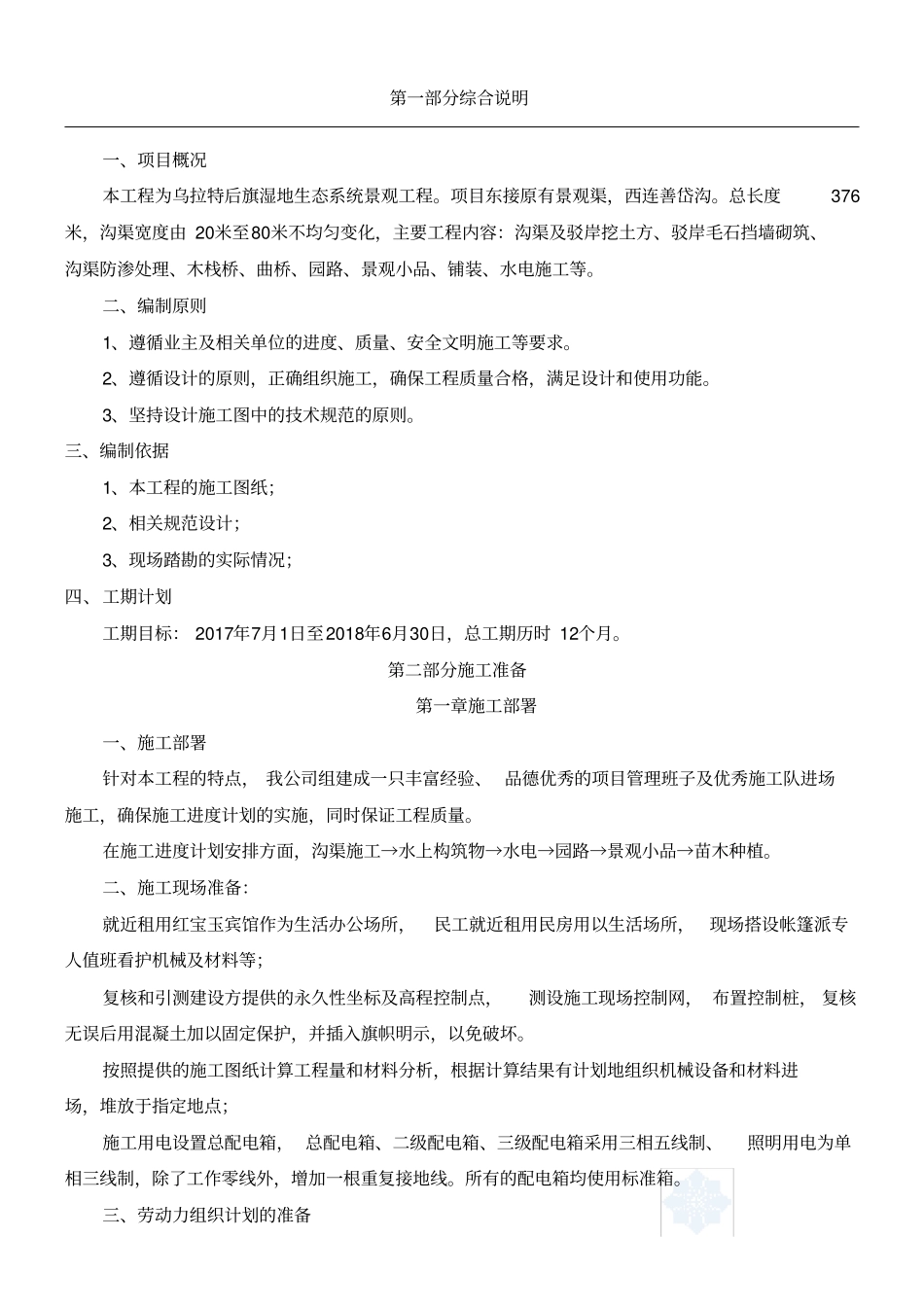

第一部分综合说明一、项目概况本工程为乌拉特后旗湿地生态系统景观工程
项目东接原有景观渠,西连善岱沟
总长度376米,沟渠宽度由20米至80米不均匀变化,主要工程内容:沟渠及驳岸挖土方、驳岸毛石挡墙砌筑、沟渠防渗处理、木栈桥、曲桥、园路、景观小品、铺装、水电施工等
二、编制原则1、遵循业主及相关单位的进度、质量、安全文明施工等要求
2、遵循设计的原则,正确组织施工,确保工程质量合格,满足设计和使用功能
3、坚持设计施工图中的技术规范的原则
三、编制依据1、本工程的施工图纸;2、相关规范设计;3、现场踏勘的实际情况;四、工期计划工期目标:2017年7月1日至2018年6月30日,总工期历时12个月
第二部分施工准备第一章施工部署一、施工部署针对本工程的特点,我公司组建成一只丰富经验、品德优秀的项目管理班子及优秀施工队进场施工,确保施工进度计划的实施,同时保证工程质量
在施工进度计划安排方面,沟渠施工→水上构筑物→水电→园路→景观小品→苗木种植
二、施工现场准备:就近租用红宝玉宾馆作为生活办公场所,民工就近租用民房用以生活场所,现场搭设帐篷派专人值班看护机械及材料等;复核和引测建设方提供的永久性坐标及高程控制点,测设施工现场控制网,布置控制桩,复核无误后用混凝土加以固定保护,并插入旗帜明示,以免破坏
按照提供的施工图纸计算工程量和材料分析,根据计算结果有计划地组织机械设备和材料进场,堆放于指定地点;施工用电设置总配电箱,总配电箱、二级配电箱、三级配电箱采用三相五线制、照明用电为单相三线制,除了工作零线外,增加一根重复接地线
所有的配电箱均使用标准箱

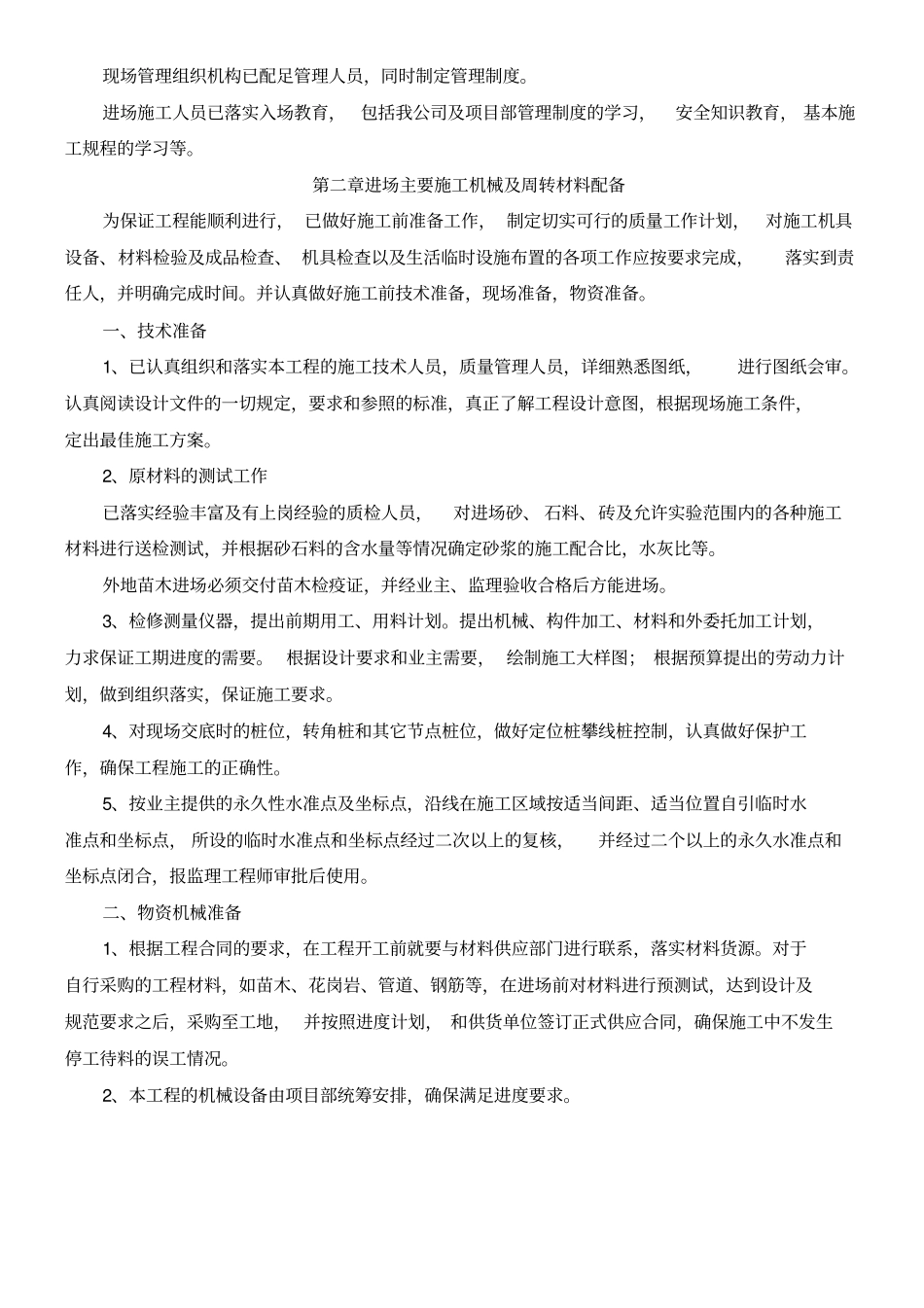

三、劳动力组织计划的准备现场管理组织机构已配足管理人员,同时制定管理制度
进场施工人员已落实入场教育,包括我公司及项目部管理制度的学习,安全知识教育,基本施工规程的学习等

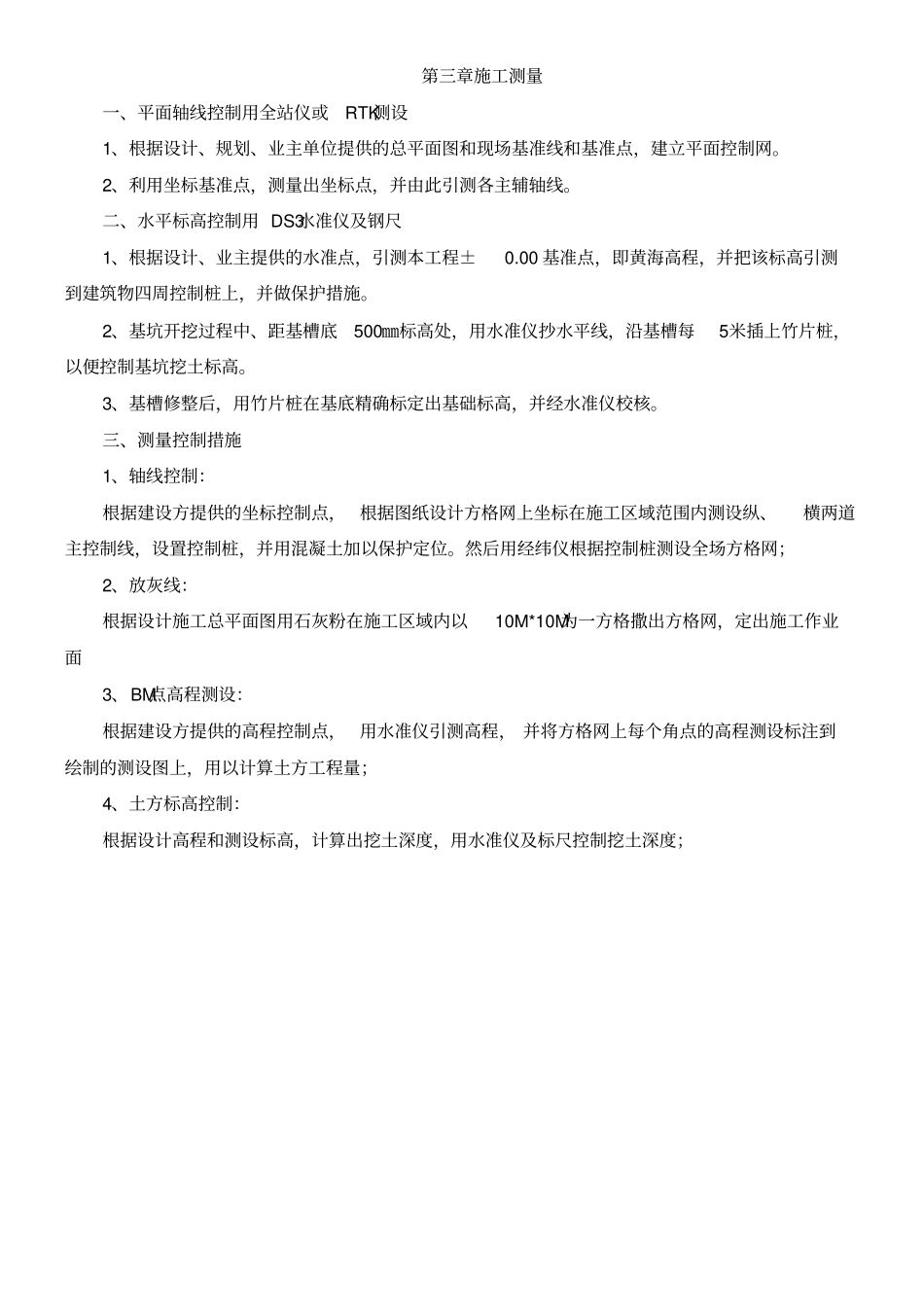

第二章进场主要施工机械及周转材料配备为保证工程能顺利进行,已做
