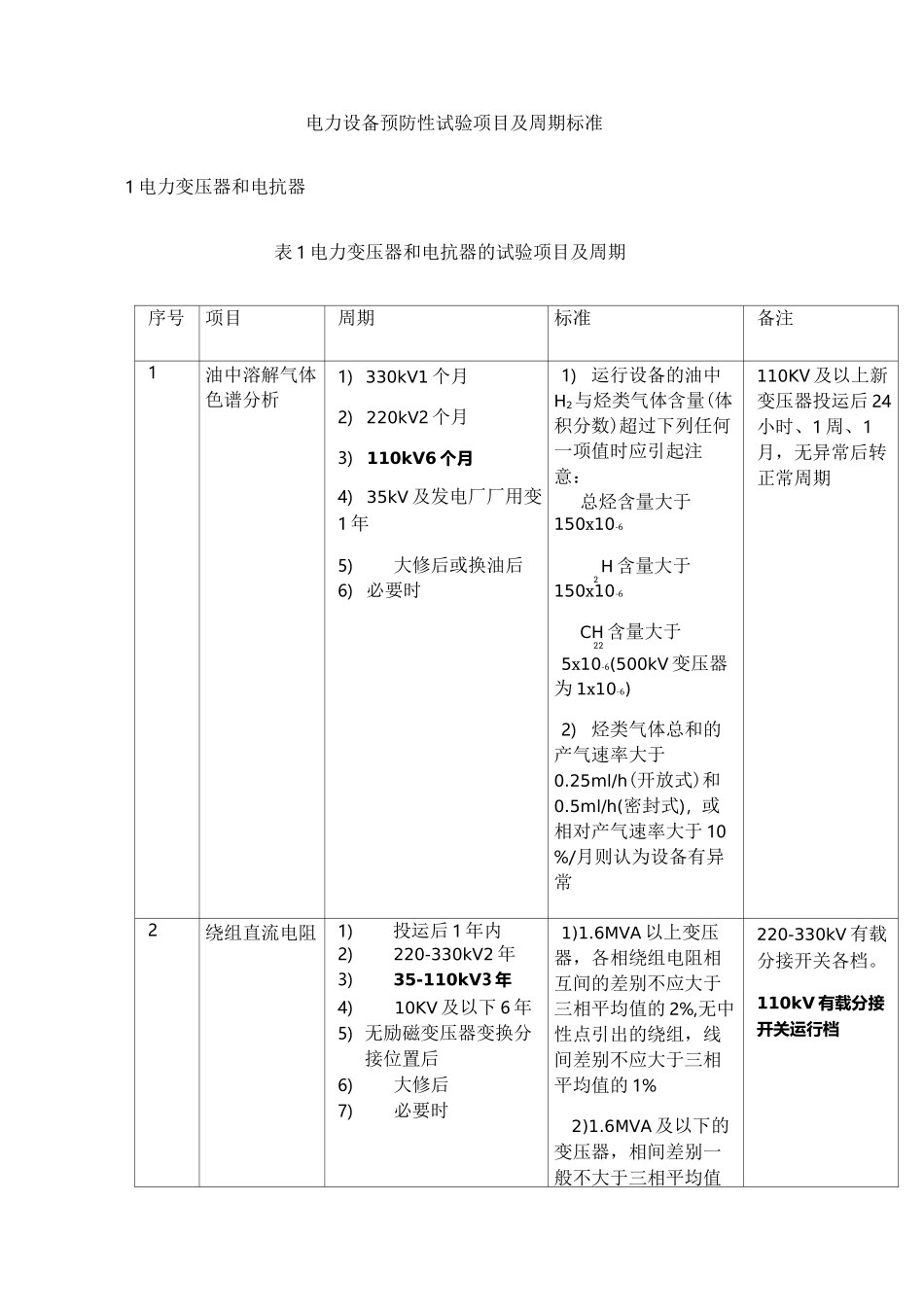

电力设备预防性试验项目及周期标准1电力变压器和电抗器表1电力变压器和电抗器的试验项目及周期序号项目周期标准备注1油中溶解气体色谱分析1)330kV1个月2)220kV2个月3)110kV6个月4)35kV及发电厂厂用变1年5)大修后或换油后6)必要时1)运行设备的油中H2与烃类气体含量(体积分数)超过下列任何一项值时应引起注意:总烃含量大于150x10-6H含量大于2150x10-6CH含量大于225x10-6(500kV变压器为1x10-6)2)烃类气体总和的产气速率大于0
25ml/h(开放式)和0

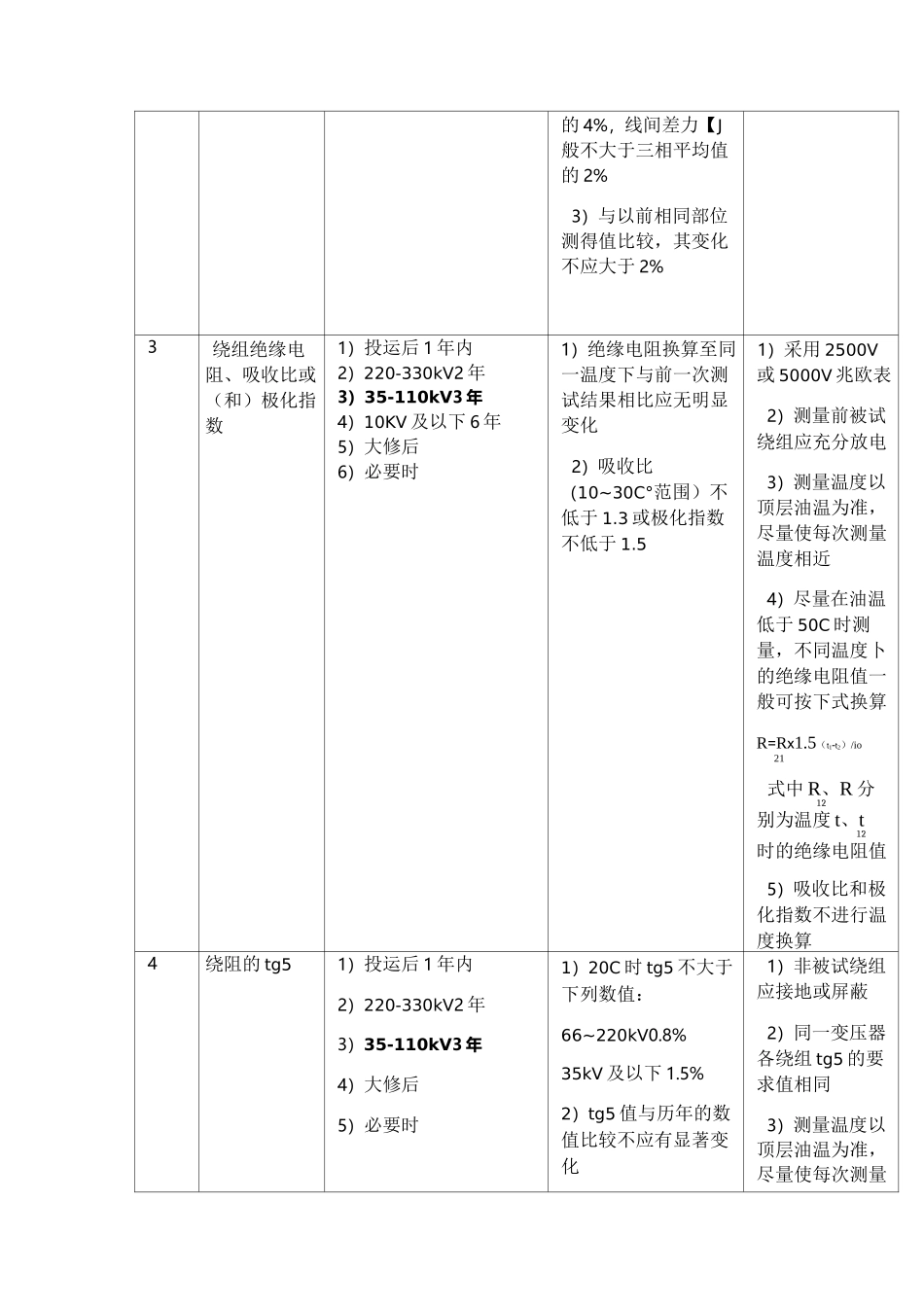

5ml/h(密封式),或相对产气速率大于10%/月则认为设备有异常110KV及以上新变压器投运后24小时、1周、1月,无异常后转正常周期2绕组直流电阻1)投运后1年内2)220-330kV2年3)35-110kV3年4)10KV及以下6年5)无励磁变压器变换分接位置后6)大修后7)必要时1)1
6MVA以上变压器,各相绕组电阻相互间的差别不应大于三相平均值的2%,无中性点引出的绕组,线间差别不应大于三相平均值的1%2)1

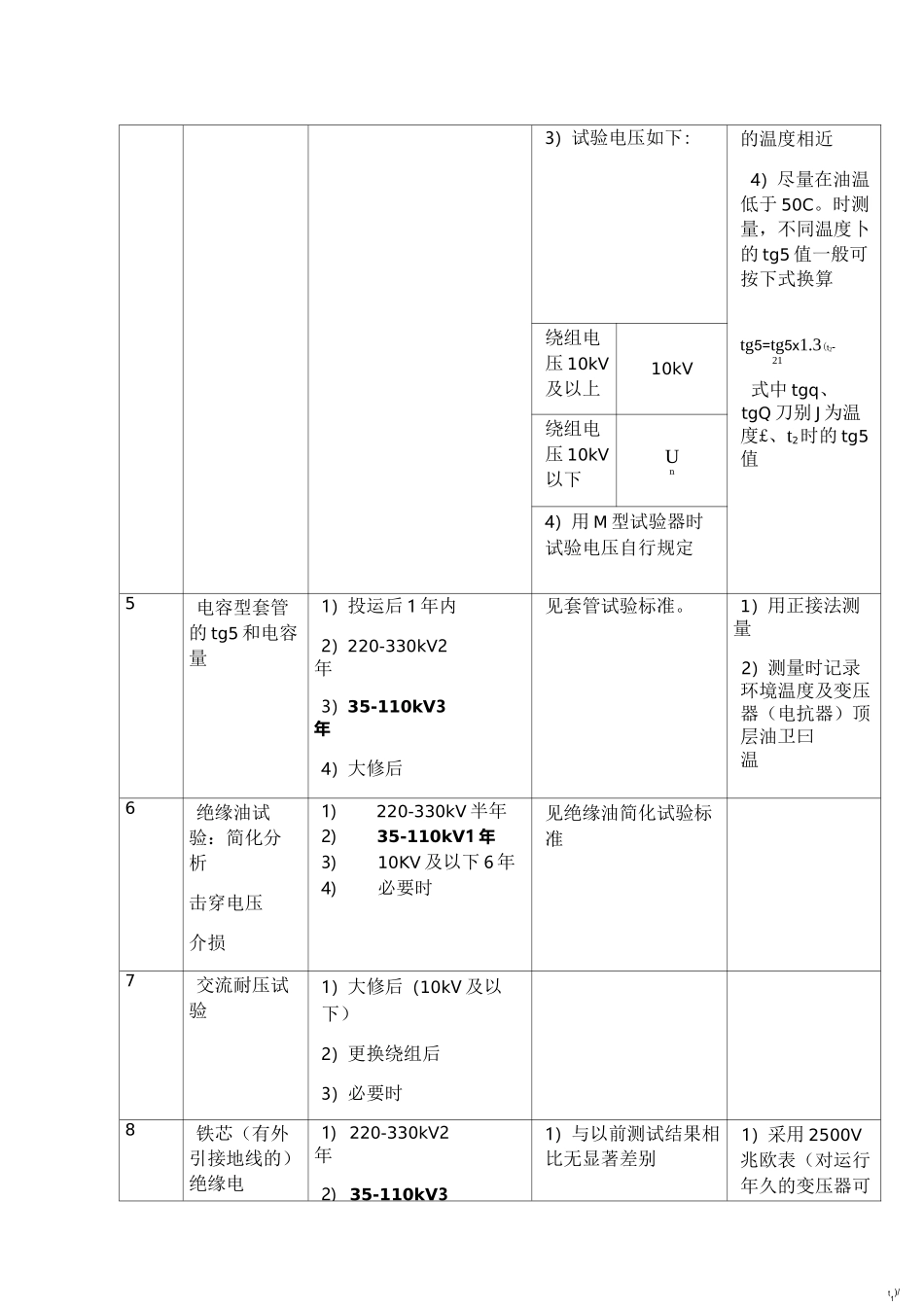

6MVA及以下的变压器,相间差别一般不大于三相平均值220-330kV有载分接开关各档
110kV有载分接开关运行档的4%,线间差力【J般不大于三相平均值的2%3)与以前相同部位测得值比较,其变化不应大于2%3绕组绝缘电阻、吸收比或(和)极化指数1)投运后1年内2)220-330kV2年3)35-110kV3年4)10KV及以下6年5)大修后6)必要时1)绝缘电阻换算至同一温度下与前一次测试结果相比应无明显变化2)吸收比(10~30C°范围)不低于1
3或极化指数不低于1
51)采用2500V或5000V兆欧表2)测量前被试绕组应充分放电3)测量温度以顶层油温为准,尽量使每次测量温度相近4)尽量在油温低于50C时测量,不同温度卜的绝缘电阻值一般可按下式换算
