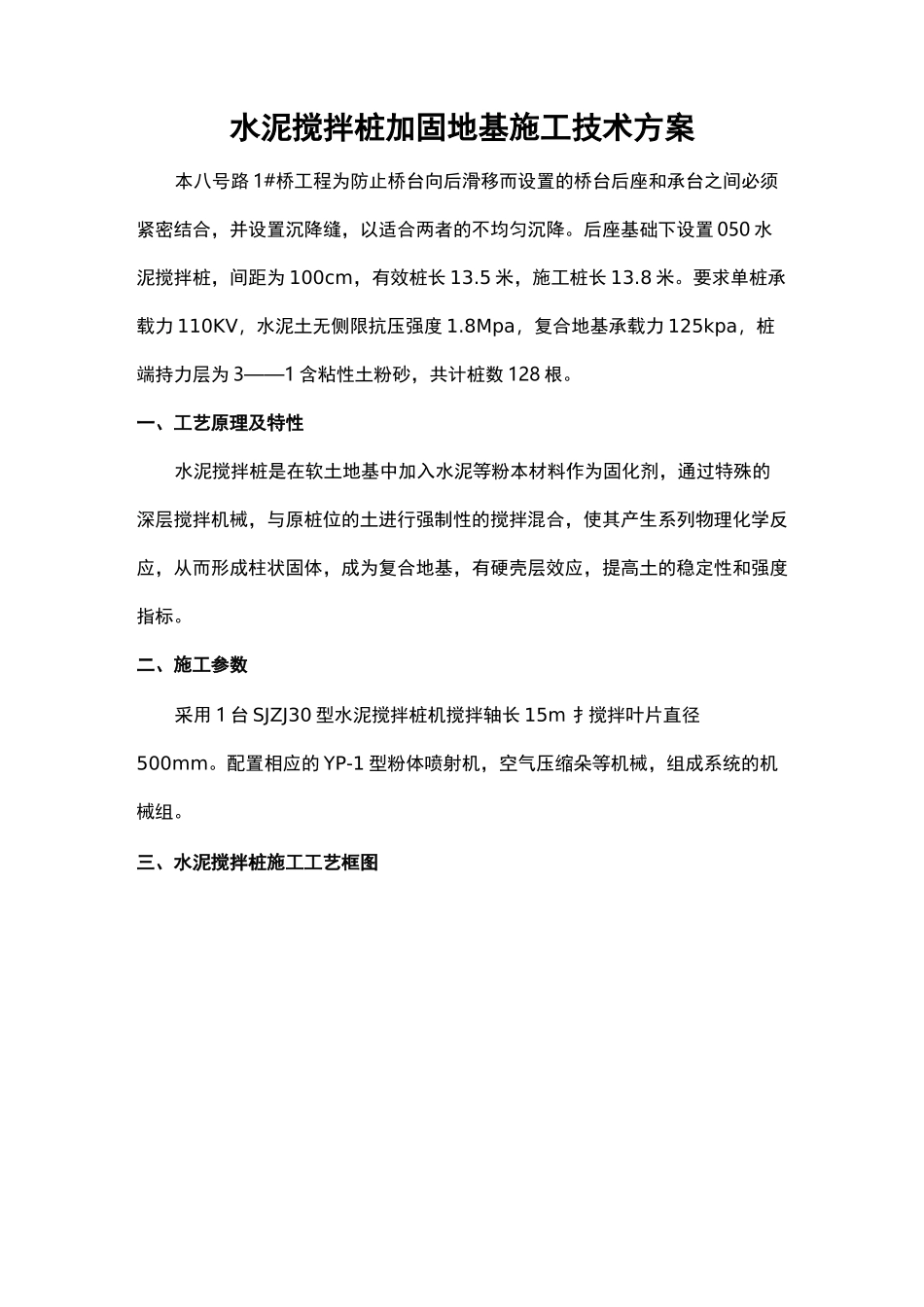

水泥搅拌桩加固地基施工技术方案本八号路1#桥工程为防止桥台向后滑移而设置的桥台后座和承台之间必须紧密结合,并设置沉降缝,以适合两者的不均匀沉降
后座基础下设置050水泥搅拌桩,间距为100cm,有效桩长13
5米,施工桩长13
要求单桩承载力110KV,水泥土无侧限抗压强度1
8Mpa,复合地基承载力125kpa,桩端持力层为3——1含粘性土粉砂,共计桩数128根
一、工艺原理及特性水泥搅拌桩是在软土地基中加入水泥等粉本材料作为固化剂,通过特殊的深层搅拌机械,与原桩位的土进行强制性的搅拌混合,使其产生系列物理化学反应,从而形成柱状固体,成为复合地基,有硬壳层效应,提高土的稳定性和强度指标
二、施工参数采用1台SJZJ30型水泥搅拌桩机搅拌轴长15m扌搅拌叶片直径500mm
配置相应的YP-1型粉体喷射机,空气压缩朵等机械,组成系统的机械组

三、水泥搅拌桩施工工艺框图质量检四、施工操作要点1施工前应通过水泥土配合试验,选定水泥掺入量,达到设计强度要求
2、施工前准备应做好场地平整,开挖边沟,地表过软时,应采取有效措施,防止施工机械失稳,保证桩架的平整度和垂直度
3、按设计图纸要求定桩位,控制平面误差不大于5cm,垂直偏差不超过1
4、钻进时按等级加速的顺序,正转预搅下沉,接近设计深度时,用低速慢路线测钻,钻机应在原位钻撑1-2min,为保持钻杆送粉孔道的干燥,从开始预搅下沉到喷粉为止,应在钻杆内连续输气

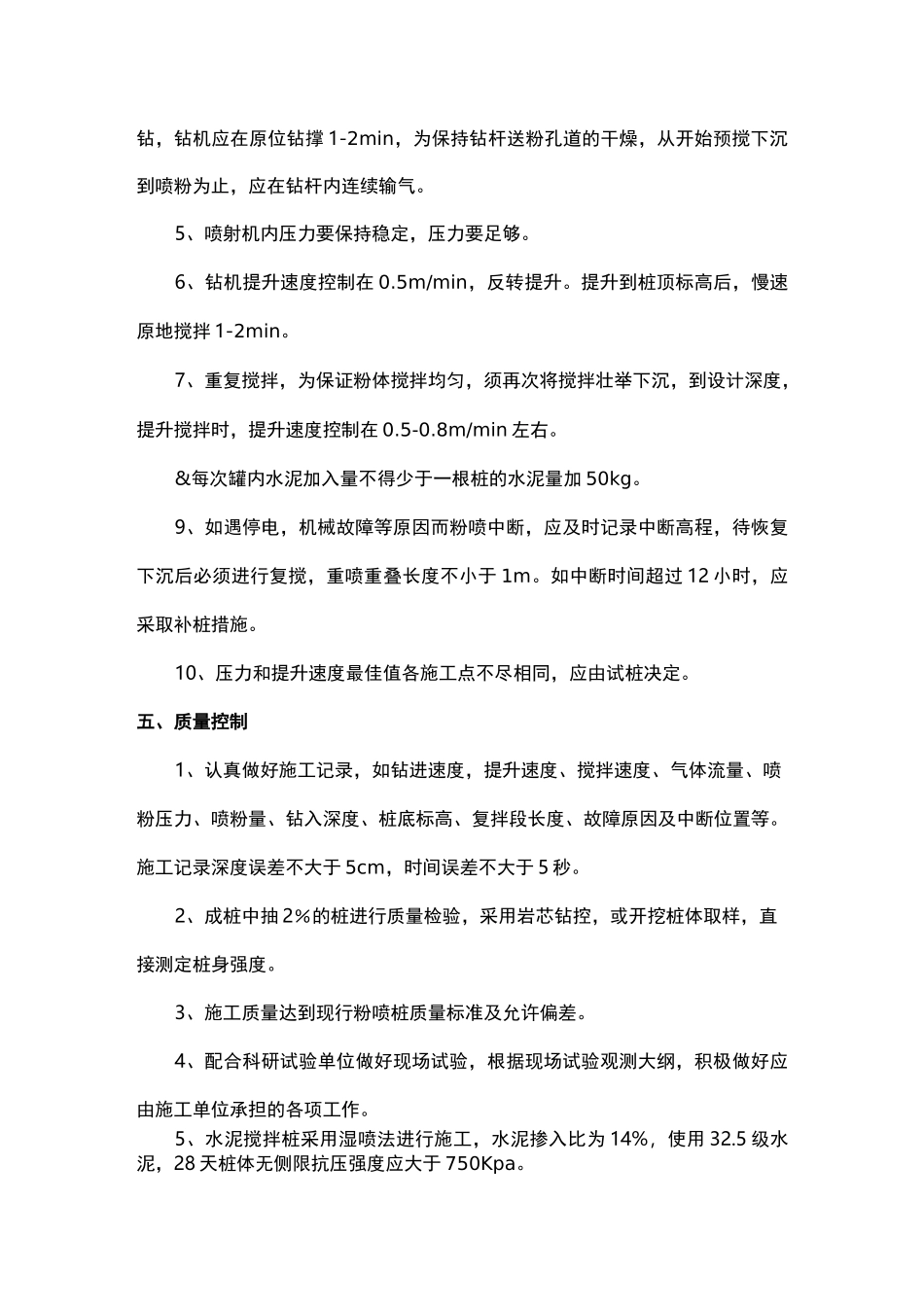

5、喷射机内压力要保持稳定,压力要足够
6、钻机提升速度控制在0
5m/min,反转提升
提升到桩顶标高后,慢速原地搅拌1-2min
7、重复搅拌,为保证粉体搅拌均匀,须再次将搅拌壮举下沉,到设计深度,提升搅拌时,提升速度控制在0
8m/min左右
&每次罐内水泥加入量不得少于一根桩的水泥量加50kg
9、如遇停电,机械故障等原因而粉喷中断,应及时记录中断
