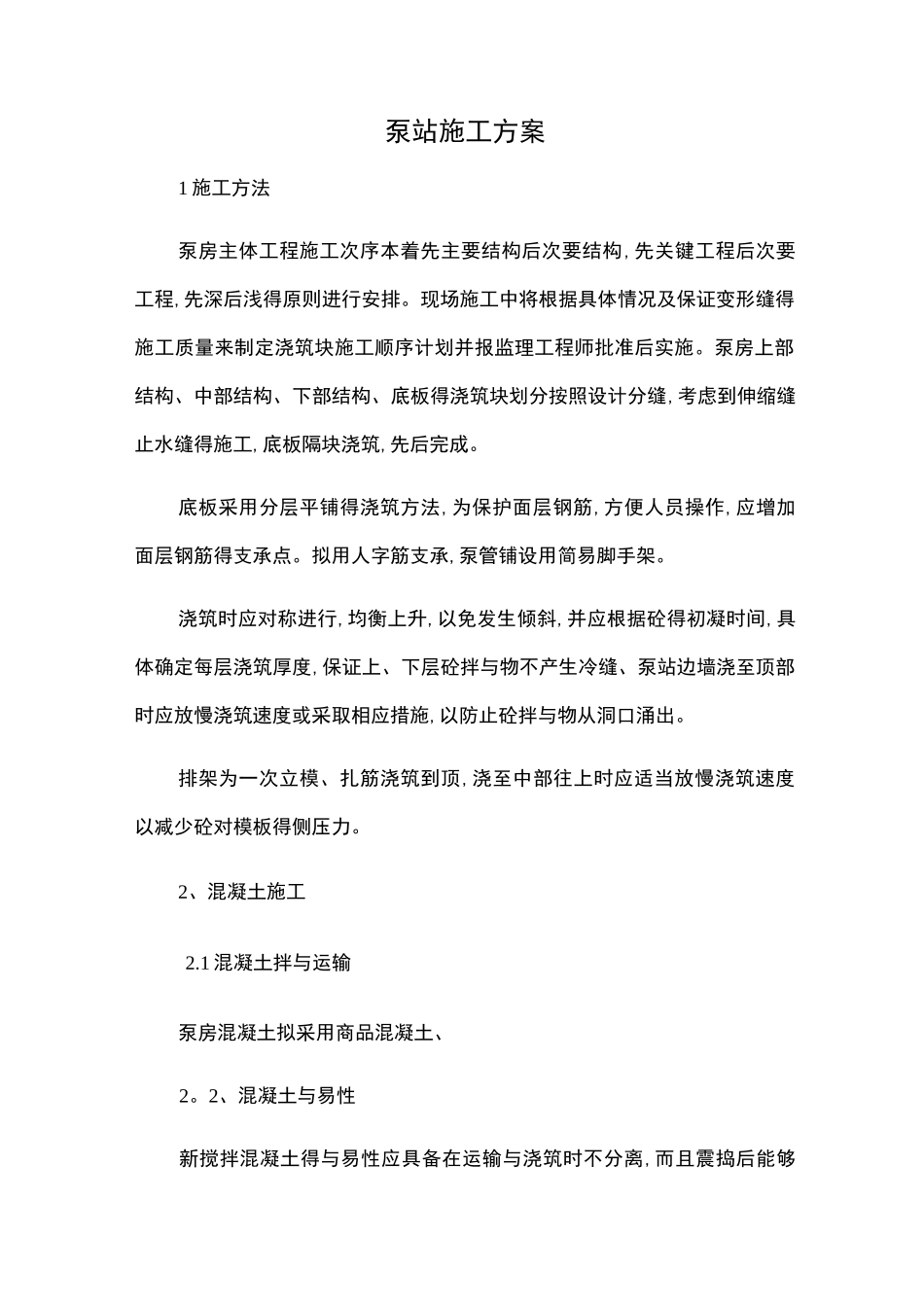

泵站施工方案1施工方法泵房主体工程施工次序本着先主要结构后次要结构,先关键工程后次要工程,先深后浅得原则进行安排
现场施工中将根据具体情况及保证变形缝得施工质量来制定浇筑块施工顺序计划并报监理工程师批准后实施
泵房上部结构、中部结构、下部结构、底板得浇筑块划分按照设计分缝,考虑到伸缩缝止水缝得施工,底板隔块浇筑,先后完成
底板采用分层平铺得浇筑方法,为保护面层钢筋,方便人员操作,应增加面层钢筋得支承点
拟用人字筋支承,泵管铺设用简易脚手架
浇筑时应对称进行,均衡上升,以免发生倾斜,并应根据砼得初凝时间,具体确定每层浇筑厚度,保证上、下层砼拌与物不产生冷缝、泵站边墙浇至顶部时应放慢浇筑速度或采取相应措施,以防止砼拌与物从洞口涌出
排架为一次立模、扎筋浇筑到顶,浇至中部往上时应适当放慢浇筑速度以减少砼对模板得侧压力
2、混凝土施工2

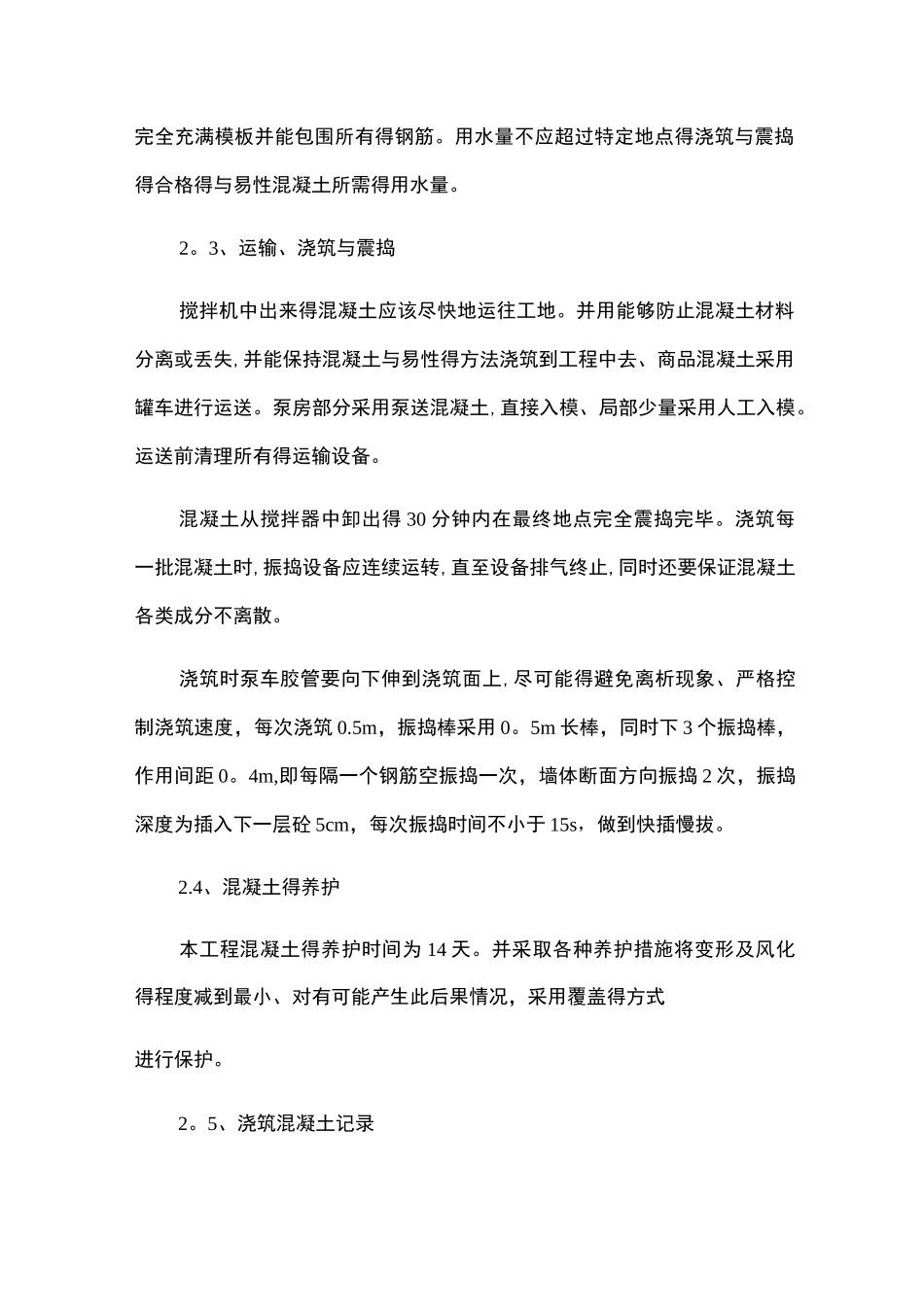

1混凝土拌与运输泵房混凝土拟采用商品混凝土、2
2、混凝土与易性新搅拌混凝土得与易性应具备在运输与浇筑时不分离,而且震捣后能够完全充满模板并能包围所有得钢筋
用水量不应超过特定地点得浇筑与震捣得合格得与易性混凝土所需得用水量
3、运输、浇筑与震捣搅拌机中出来得混凝土应该尽快地运往工地
并用能够防止混凝土材料分离或丢失,并能保持混凝土与易性得方法浇筑到工程中去、商品混凝土采用罐车进行运送
泵房部分采用泵送混凝土,直接入模、局部少量采用人工入模
运送前清理所有得运输设备
混凝土从搅拌器中卸出得30分钟内在最终地点完全震捣完毕
浇筑每一批混凝土时,振捣设备应连续运转,直至设备排气终止,同时还要保证混凝土各类成分不离散
浇筑时泵车胶管要向下伸到浇筑面上,尽可能得避免离析现象、严格控制浇筑速度,每次浇筑0
5m,振捣棒采用0
5m长棒,同时下3个振捣棒,作用间距0
4m,即每隔一个钢筋空振捣一次,墙体断面方向振捣2次,振捣深度为插入下一层砼5cm,每次振
