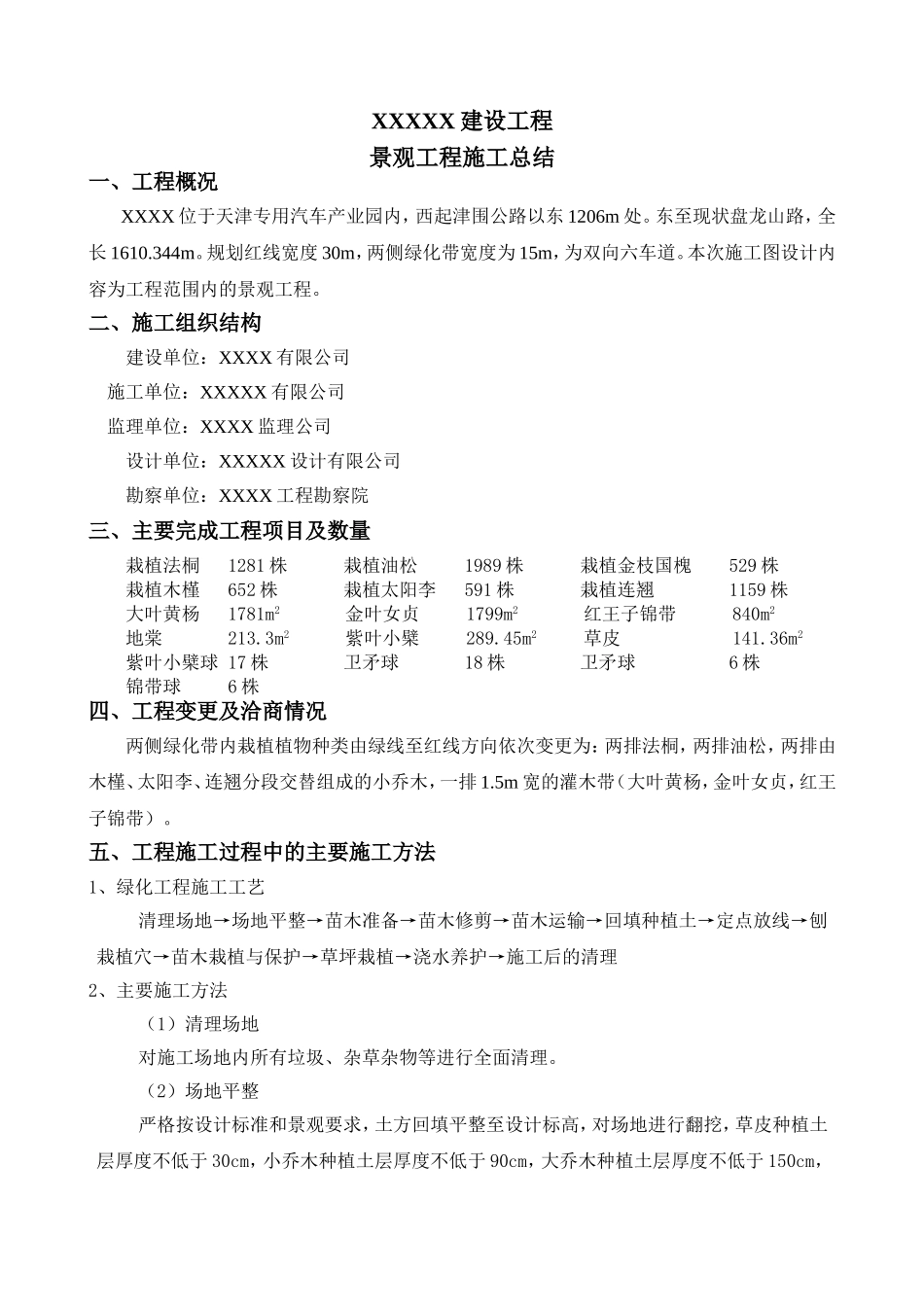

XXXXX建设工程景观工程施工总结一、工程概况XXXX位于天津专用汽车产业园内,西起津围公路以东1206m处
东至现状盘龙山路,全长1610
规划红线宽度30m,两侧绿化带宽度为15m,为双向六车道
本次施工图设计内容为工程范围内的景观工程
二、施工组织结构建设单位:XXXX有限公司施工单位:XXXXX有限公司监理单位:XXXX监理公司设计单位:XXXXX设计有限公司勘察单位:XXXX工程勘察院三、主要完成工程项目及数量栽植法桐1281株栽植油松1989株栽植金枝国槐529株栽植木槿652株栽植太阳李591株栽植连翘1159株大叶黄杨1781m2金叶女贞1799m2红王子锦带840m2地棠213
3m2紫叶小檗289
45m2草皮141
36m2紫叶小檗球17株卫矛球18株卫矛球6株锦带球6株四、工程变更及洽商情况两侧绿化带内栽植植物种类由绿线至红线方向依次变更为:两排法桐,两排油松,两排由木槿、太阳李、连翘分段交替组成的小乔木,一排1
5m宽的灌木带(大叶黄杨,金叶女贞,红王子锦带)
五、工程施工过程中的主要施工方法1、绿化工程施工工艺清理场地→场地平整→苗木准备→苗木修剪→苗木运输→回填种植土→定点放线→刨栽植穴→苗木栽植与保护→草坪栽植→浇水养护→施工后的清理2、主要施工方法(1)清理场地对施工场地内所有垃圾、杂草杂物等进行全面清理
(2)场地平整严格按设计标准和景观要求,土方回填平整至设计标高,对场地进行翻挖,草皮种植土层厚度不低于30cm,小乔木种植土层厚度不低于90cm,大乔木种植土层厚度不低于150cm,破碎表土整理成符合要求的平面或曲面,按图纸设计要求进行整势整坡工作
标高符合要求有特殊情况与业主共同商定处理

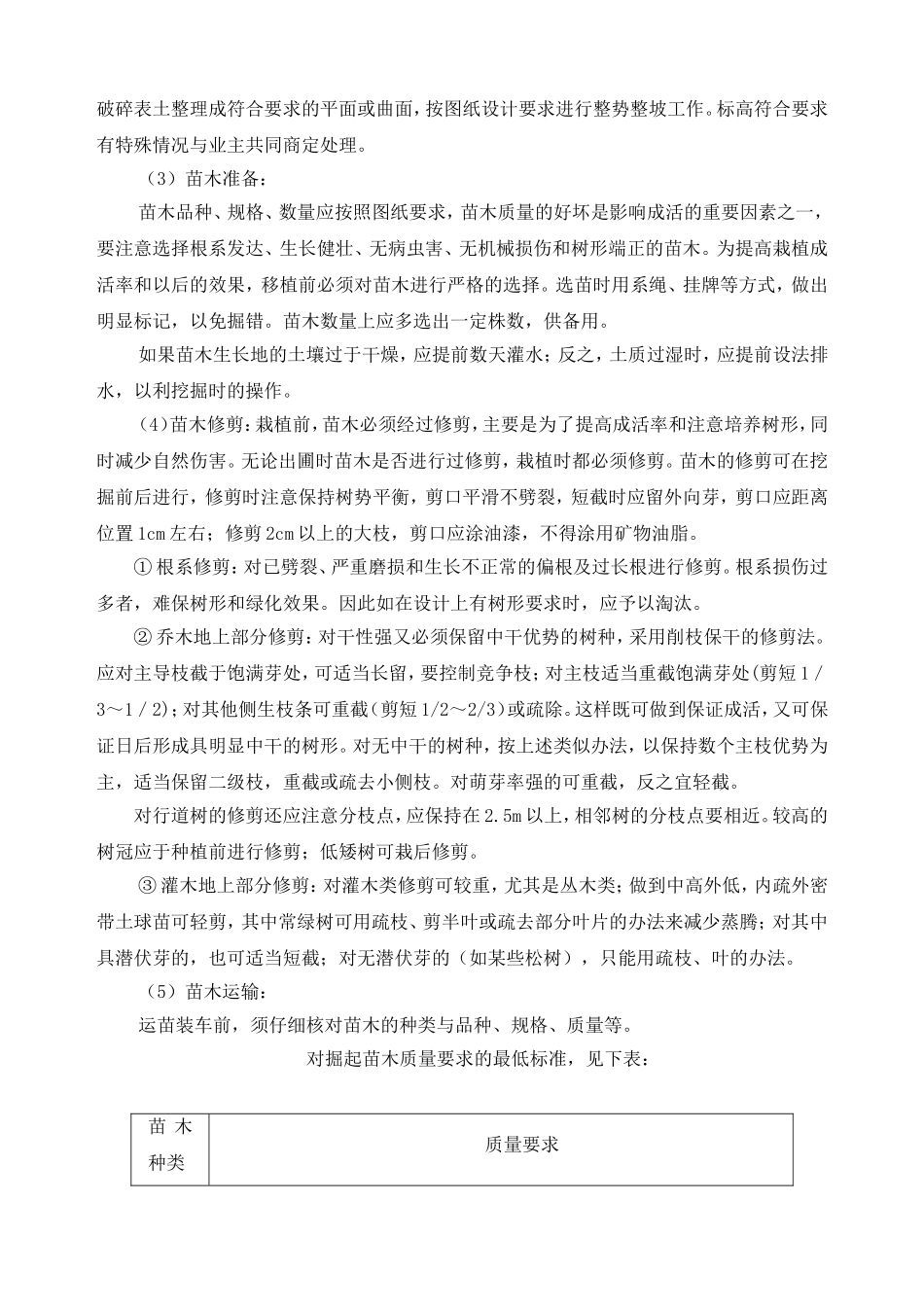

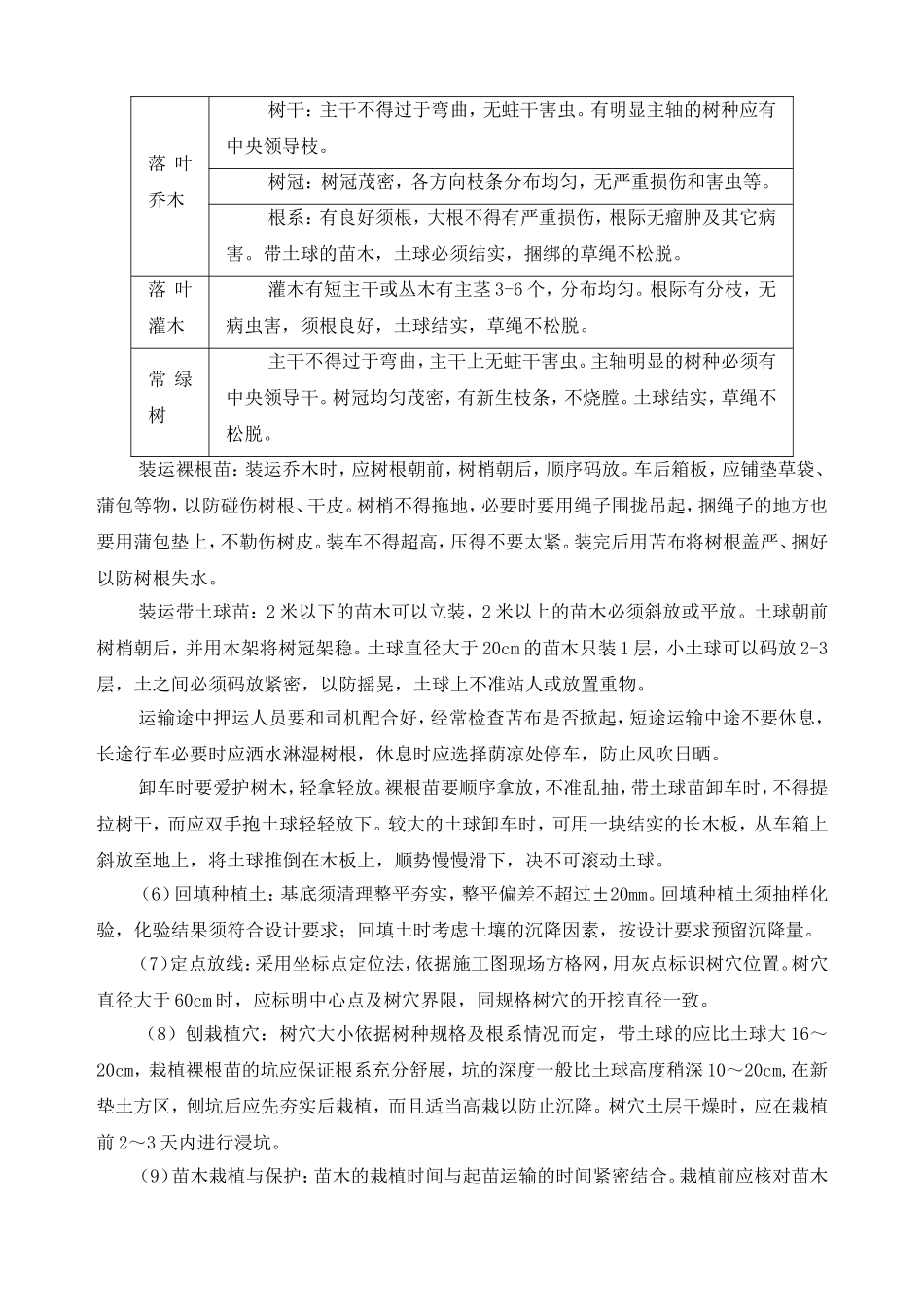

(3)苗木准备:苗木品种、规格、数量应按照图纸要求,苗木质量的好坏是影响成活的重要因素之一,要注意选择根系发达、生长健壮、无病虫害、无机械损
