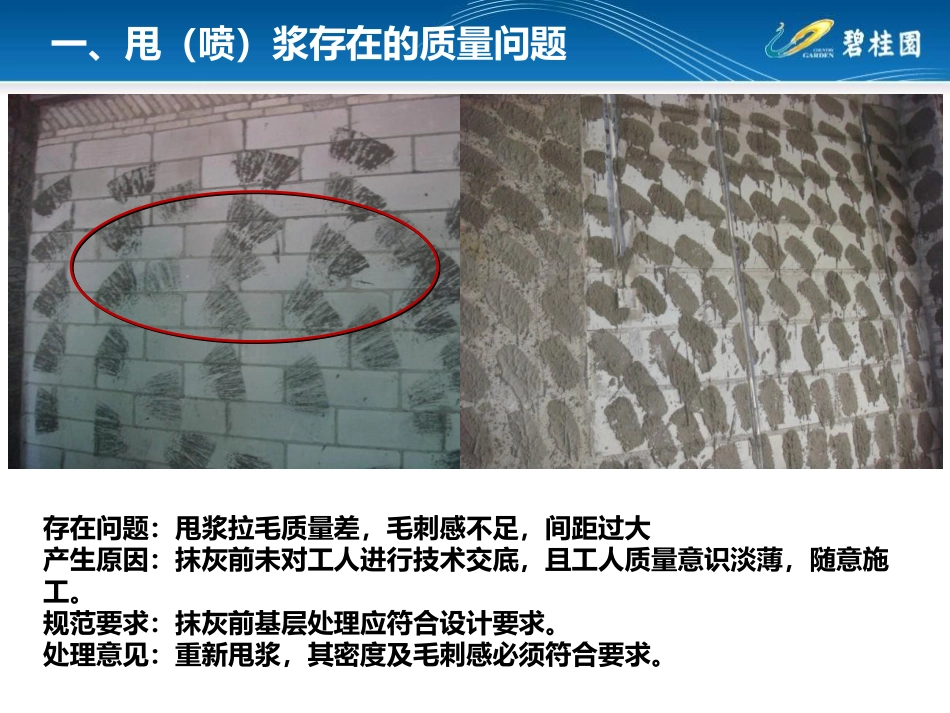

墙面抹灰甩浆施工工艺王崇安2014年8月29日目录◆甩(喷)浆存在的质量问题一三◆抹灰喷浆施工工序◆抹灰甩浆施工工序二一、甩(喷)浆存在的质量问题存在问题:甩浆拉毛质量差,毛刺感不足,间距过大产生原因:抹灰前未对工人进行技术交底,且工人质量意识淡薄,随意施工
规范要求:抹灰前基层处理应符合设计要求
处理意见:重新甩浆,其密度及毛刺感必须符合要求
存在问题:抹灰层开裂、空鼓
产生原因:基层处理不合理、砂含泥量大、未按要求挂网、养护不及时等
规范要求:抹灰层应无空鼓、面层无裂缝
处理意见:打掉开裂的抹灰后对基底进行洒水处理,并挂网重新抹灰
一、甩(喷)浆存在的质量问题二、墙面抹灰甩浆施工工序(一)工具及材料准备(二)浆料制作(三)甩浆(一)、工具及材料准备聚乙烯醇建筑胶水普通硅酸盐水泥搅拌电钻甩浆拍子甩浆拍子制作甩浆拍子制作:1、材料:15mm*15mm*1mm钢丝网、直径32mm的PVC管(或其他高硬度轻质材料),2、拍面尺寸320mm*240mm(可适当调整),钢丝网折叠7~8层,固定于PVC杆端部
基层处理:1:1水泥砂浆中加801或901建筑胶水8%配制成浆料,或采用专用界面剂
可采用人工甩浆或机械喷浆(专用喷浆机)于墙体基层
要求粘结牢固,砂浆颗粒均匀
砂浆颗粒凝结后(三天后)方可进行墙面抹灰
(二)、浆料制作过程1:1水泥砂浆中加建筑胶水8%配制成浆料加入水泥预拌均匀机械充分搅拌均匀浆料制作过程搅拌完成浆料浆料制作过程:1:1水泥砂浆中加801或901建筑胶水8%配制成浆料,或采用专用界面剂,材料配比完成,先用铲预拌均匀,再用机械充分搅拌均匀,搅拌完成浆料成稠状(如图)
(三)、甩浆施工过程墙面提前半小时湿润拍子反面加浆料拍子反面加浆料完成逐步均匀甩浆甩浆施工过程甩浆完成墙面甩浆完成墙面甩浆施工过程:将制作好浆料均匀抹在拍子反面,用拍子将浆均匀排在墙面上
