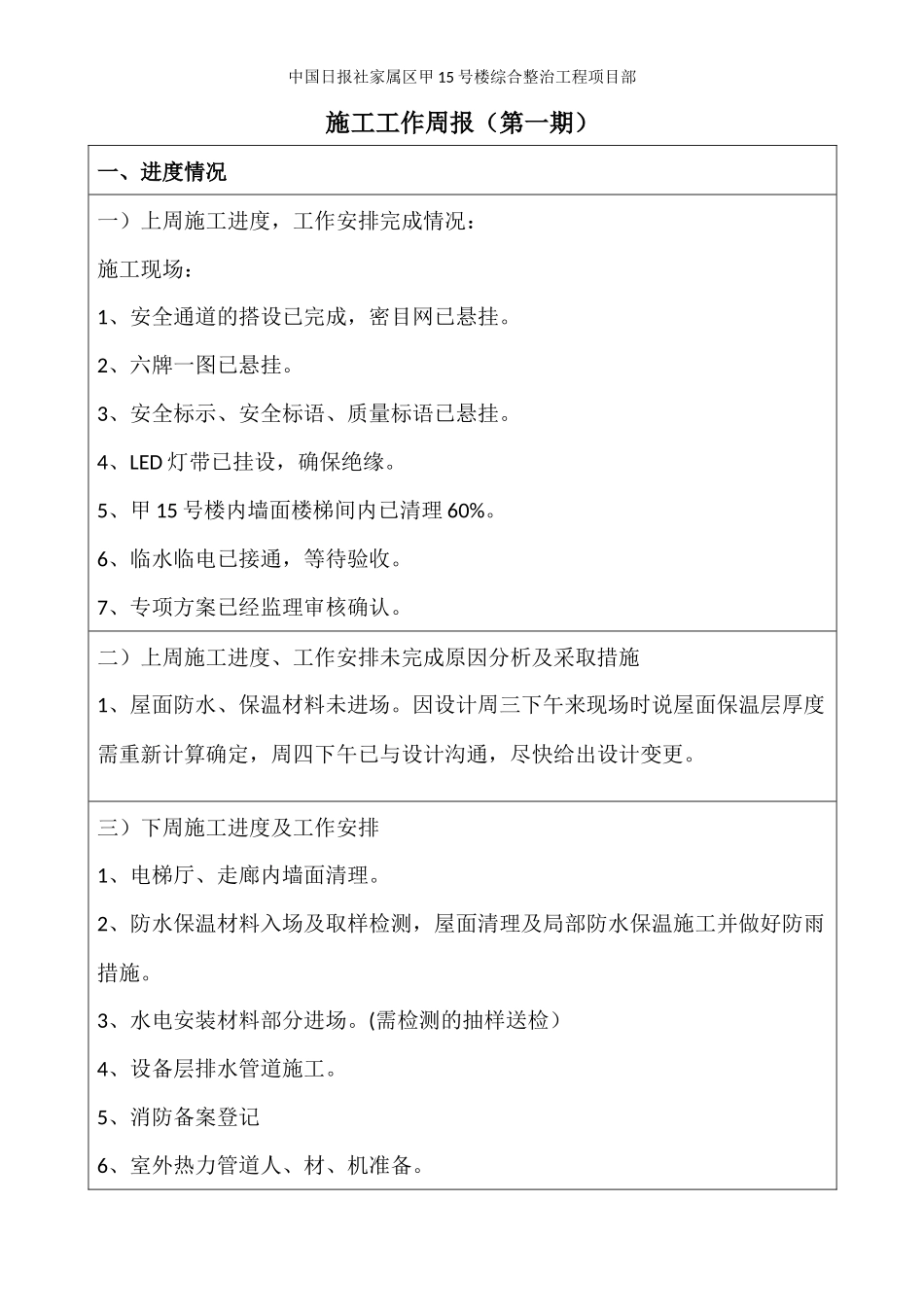

中国日报社家属区甲15号楼综合整治工程项目部施工工作周报(第一期)一、进度情况一)上周施工进度,工作安排完成情况:施工现场:1、安全通道的搭设已完成,密目网已悬挂
2、六牌一图已悬挂
3、安全标示、安全标语、质量标语已悬挂
4、LED灯带已挂设,确保绝缘
5、甲15号楼内墙面楼梯间内已清理60%
6、临水临电已接通,等待验收
7、专项方案已经监理审核确认
二)上周施工进度、工作安排未完成原因分析及采取措施1、屋面防水、保温材料未进场
因设计周三下午来现场时说屋面保温层厚度需重新计算确定,周四下午已与设计沟通,尽快给出设计变更
三)下周施工进度及工作安排1、电梯厅、走廊内墙面清理
2、防水保温材料入场及取样检测,屋面清理及局部防水保温施工并做好防雨措施
3、水电安装材料部分进场
(需检测的抽样送检)4、设备层排水管道施工
5、消防备案登记6、室外热力管道人、材、机准备

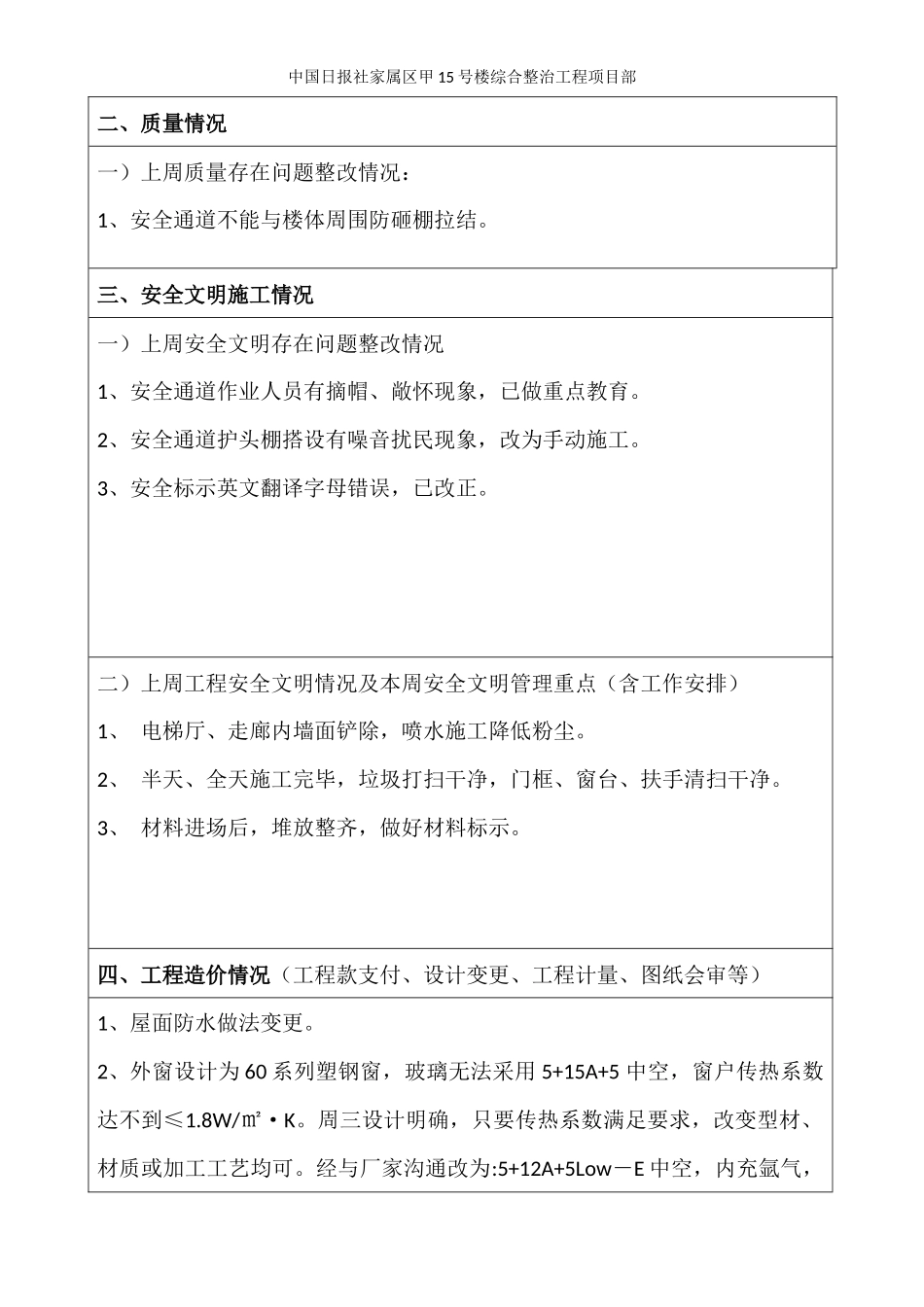

中国日报社家属区甲15号楼综合整治工程项目部二、质量情况一)上周质量存在问题整改情况:1、安全通道不能与楼体周围防砸棚拉结
三、安全文明施工情况一)上周安全文明存在问题整改情况1、安全通道作业人员有摘帽、敞怀现象,已做重点教育
2、安全通道护头棚搭设有噪音扰民现象,改为手动施工
3、安全标示英文翻译字母错误,已改正
二)上周工程安全文明情况及本周安全文明管理重点(含工作安排)1、电梯厅、走廊内墙面铲除,喷水施工降低粉尘
2、半天、全天施工完毕,垃圾打扫干净,门框、窗台、扶手清扫干净
3、材料进场后,堆放整齐,做好材料标示
四、工程造价情况(工程款支付、设计变更、工程计量、图纸会审等)1、屋面防水做法变更
2、外窗设计为60系列塑钢窗,玻璃无法采用5+15A+5中空,窗户传热系数达不到≤1
8W/㎡·K
周三设计明确,只要传热系数满足要求,改变型材、材质或加工工艺均可

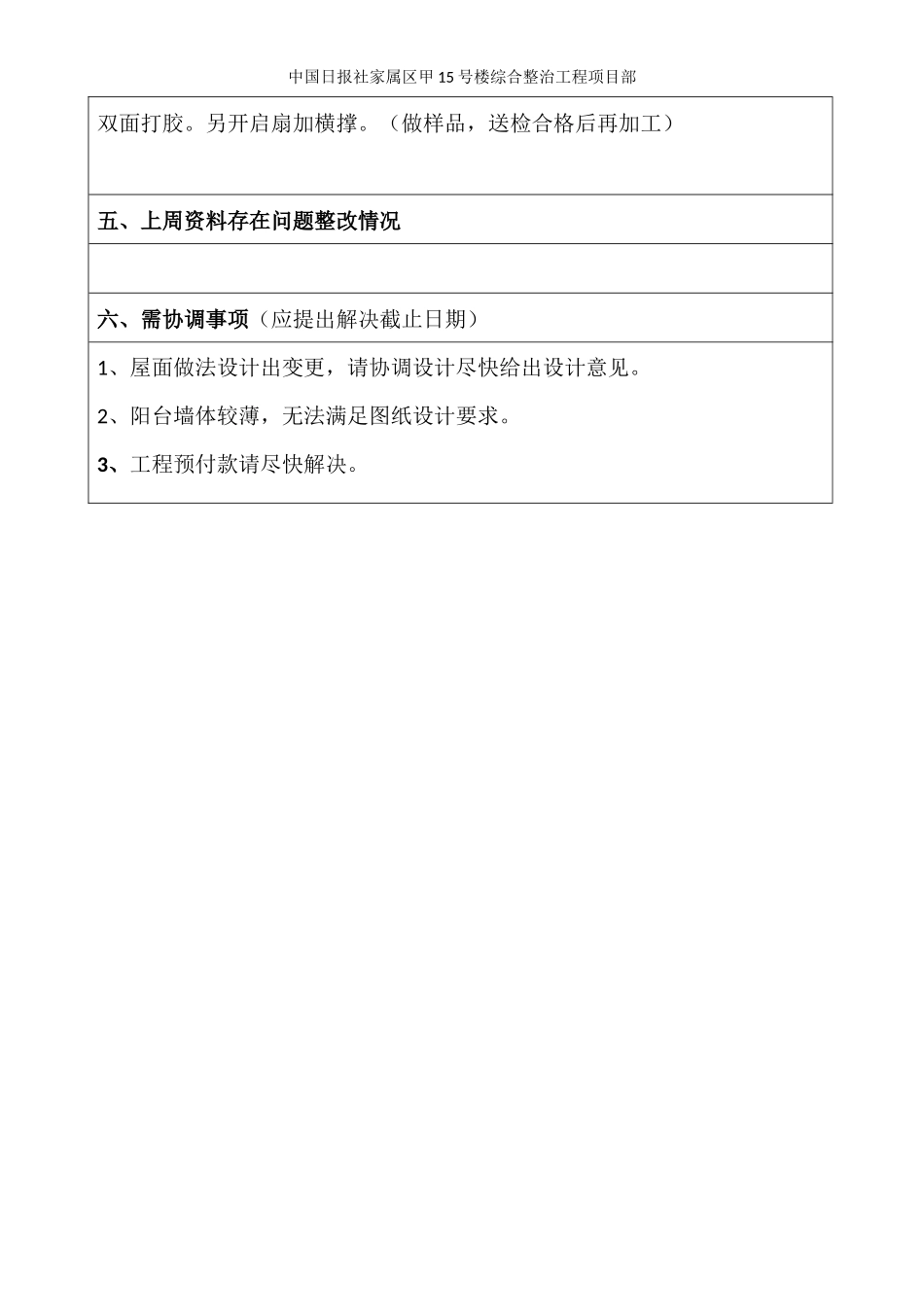

经与厂家沟通改为:5+12A+5Low-E中
