1、编制依据1
《工程测量规范》GB50026-20072
《全球定位系统(GPS)测量规范》(GB/T18314-2001)
《国家三、四等水准测量规范》GB12898-91
《1:500﹑1:1000﹑1:2000地形图图式》GB7929-94
测绘产品检查验收规定CH1002-95
测绘产品质量评定标准CH1003-95

晋阳湖周边环境综合治理工程林木调查测绘E级GPS测量控制成功表2、工程概况太原市晋阳湖周边环境综合治理绿化工程(三标段)位于晋源区,晋祠路、蒙山大街、环湖西路,环湖东路之间
228亿元,工程范围总面积322500㎡
招投标工期为2015年7月6日至2018年7月4日总工期1095天,项目部计划工期2015年7月6日至2016年9月30日总工期483天
主要工程内容记忆港湾2200㎡、大地艺廊17000㎡、驳岸38000㎡、艺术森林7900㎡、绿化196000㎡
13、测量组织机构及测量设备配置3

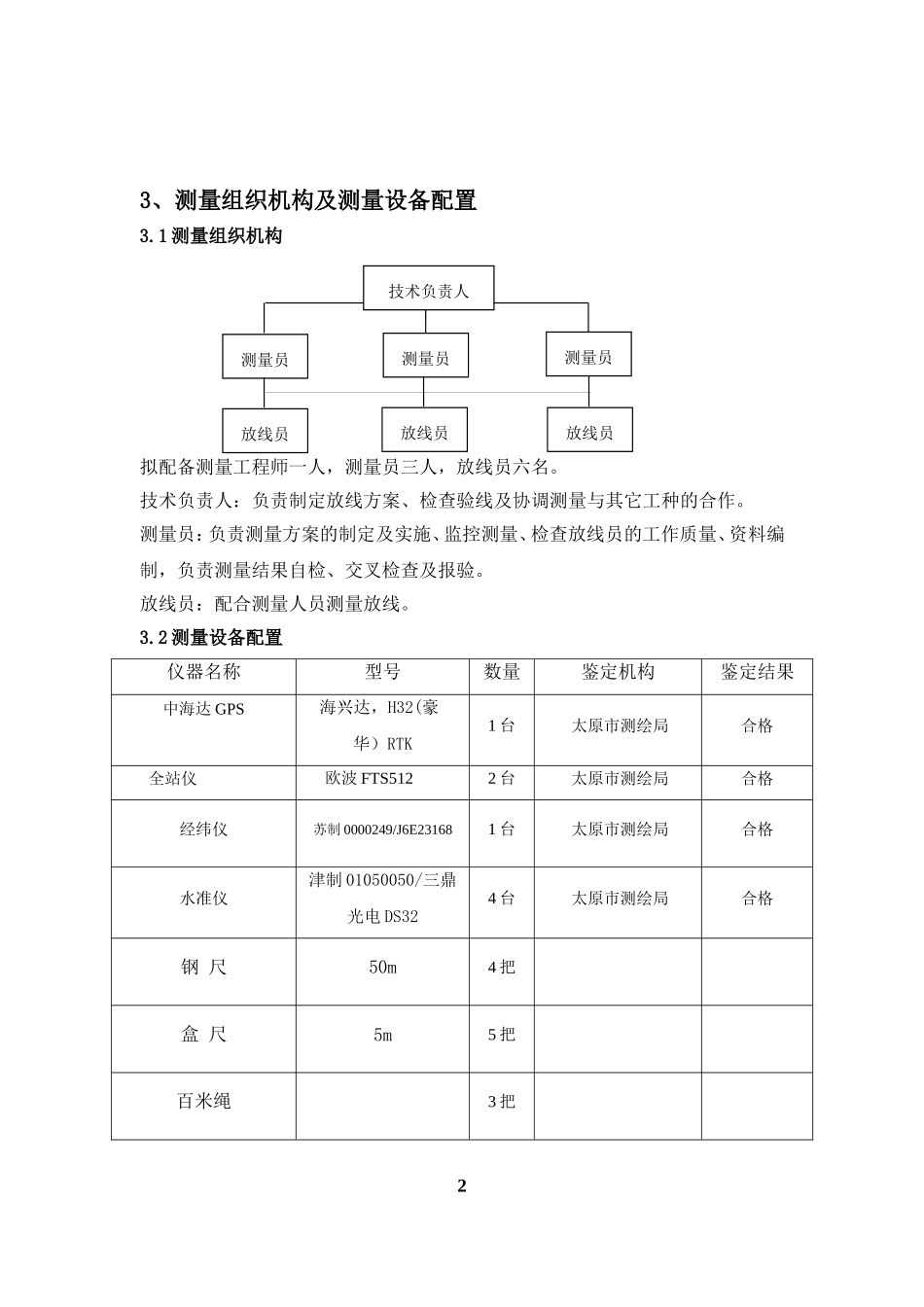

1测量组织机构拟配备测量工程师一人,测量员三人,放线员六名
技术负责人:负责制定放线方案、检查验线及协调测量与其它工种的合作
测量员:负责测量方案的制定及实施、监控测量、检查放线员的工作质量、资料编制,负责测量结果自检、交叉检查及报验
放线员:配合测量人员测量放线

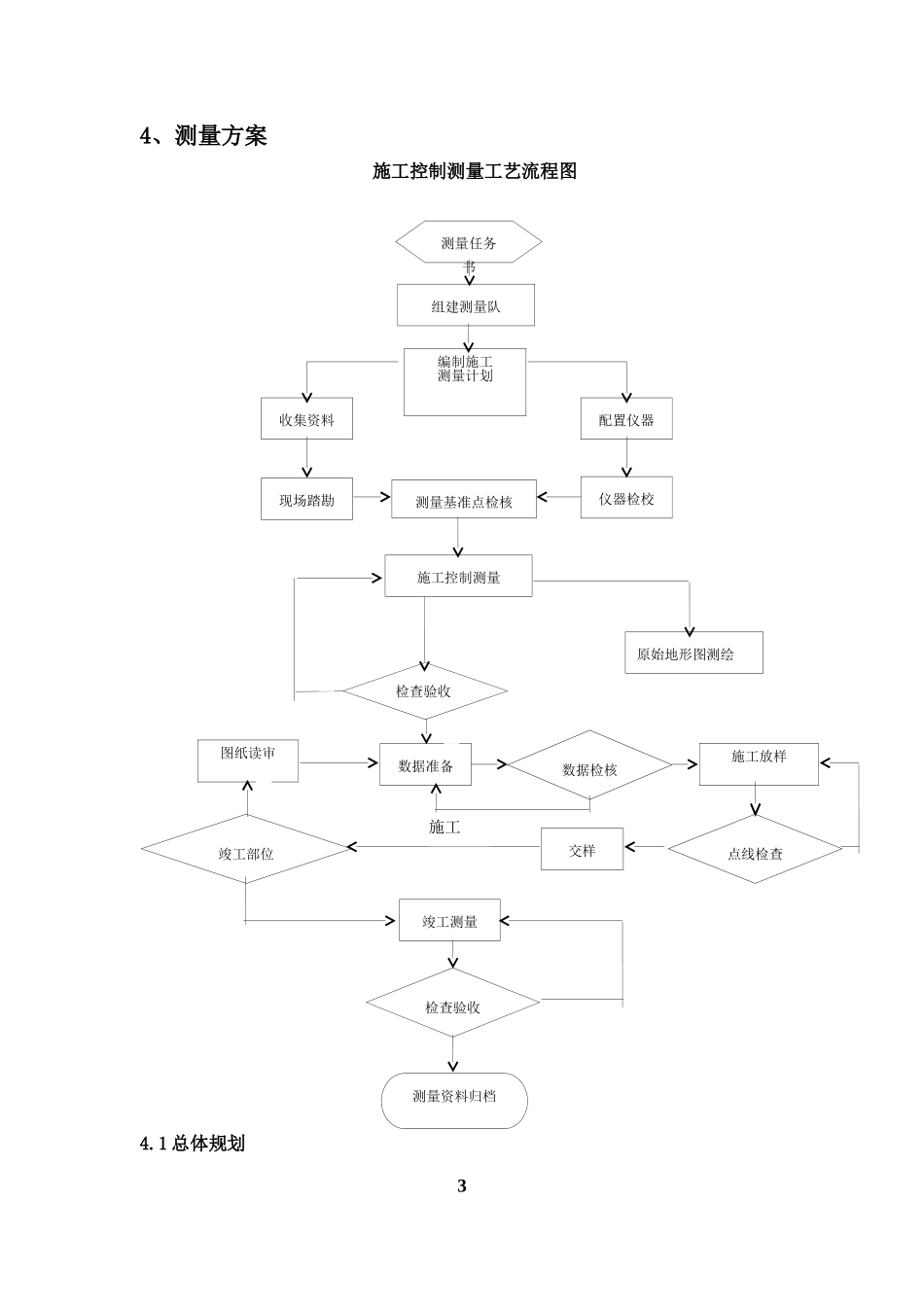

2测量设备配置仪器名称型号数量鉴定机构鉴定结果中海达GPS海兴达,H32(豪华)RTK1台太原市测绘局合格全站仪欧波FTS5122台太原市测绘局合格经纬仪苏制0000249/J6E231681台太原市测绘局合格水准仪津制01050050/三鼎光电DS324台太原市测绘局合格钢尺50m4把盒尺5m5把百米绳3把2测量员测量员测量员技术负责人放线员放线员放线员4、测量方案施工控制测量工艺流程图4
1总体规划3竣工部位收集资料配置仪器现场踏勘仪器检校测量基准点检核原始
