箱变基础施工组织设计1箱变基础施工方法1
1基础土方的开挖对于箱变基坑采用机械开挖,人工配合开挖清底的方法,开挖时基坑边坡放坡1:1
挖掘机开挖深度至持力层,剩余的部分采用人工清底,直至开挖到预埋扁钢底面,集水槽宽度为100mm
2接地为便于安装设备,扁钢伸出基础顶层1米左右
扁钢搭接长度不小于100mm,至少焊接三个棱边,焊接处作防腐处理
接地及施工按照建筑安装工程图集JD1-305,用件包紧固件全部进行热镀锌处理
配电室接地电阻不应大于1殴,接地网施工的焊接作业由专业人员焊接操作
3垫层施工本工程箱变基础垫层采用100厚C15砼垫层,垫层施工时要采取措施保证垫层表面的平整度
本工程箱变基础模板采用木模
采用木模是用钢管进行加固,施工过程中应严格控制基础位置,防止模板发生位移
4基础钢筋绑扎底板厚200mm,双层双向配筋二级钢Φ14@200
钢筋的制作绑扎要严格按照设计要求施工,绑扎完毕后验收合格后方可进行下一道工序施工

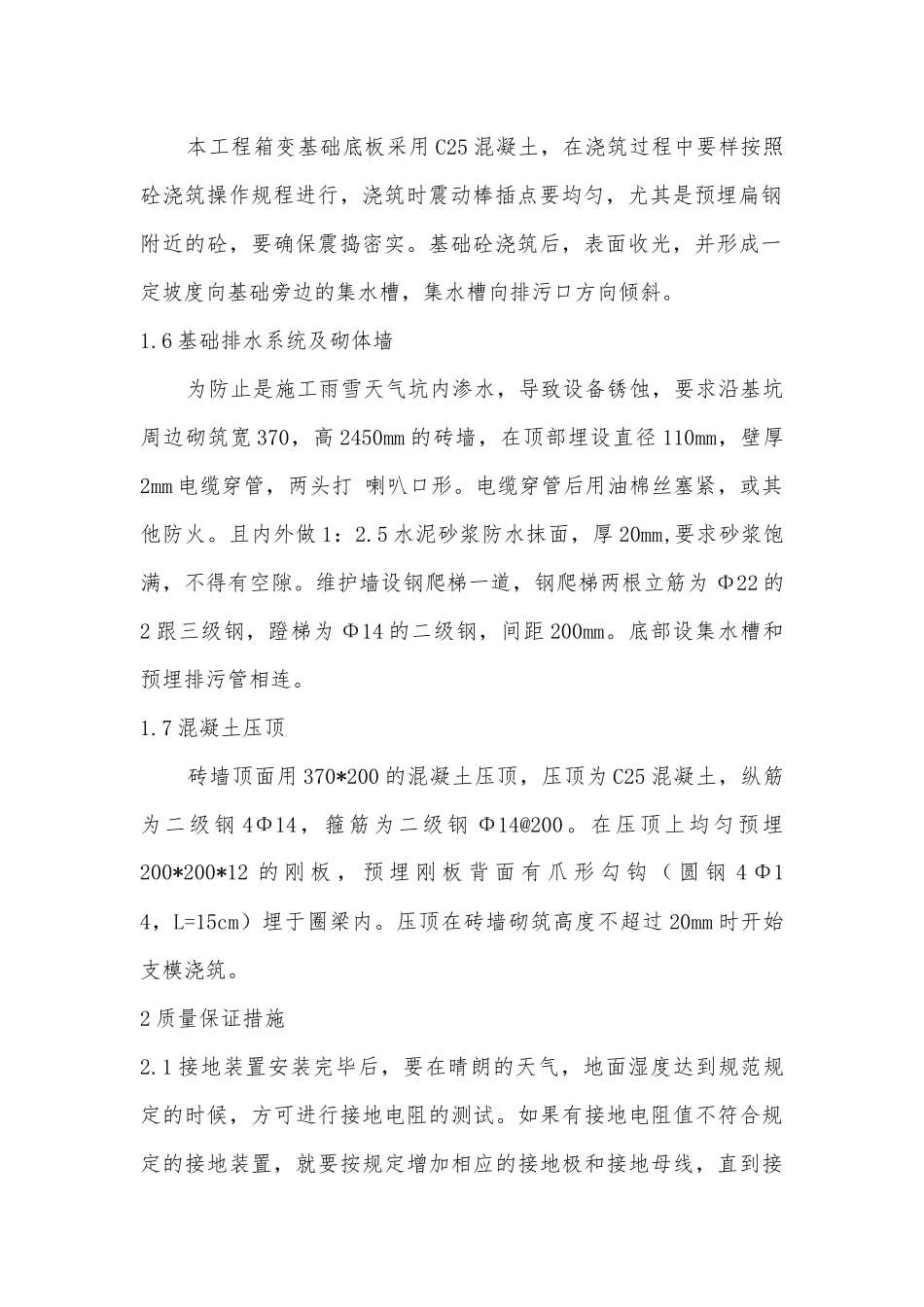

5基础砼的浇筑本工程箱变基础底板采用C25混凝土,在浇筑过程中要样按照砼浇筑操作规程进行,浇筑时震动棒插点要均匀,尤其是预埋扁钢附近的砼,要确保震捣密实
基础砼浇筑后,表面收光,并形成一定坡度向基础旁边的集水槽,集水槽向排污口方向倾斜
6基础排水系统及砌体墙为防止是施工雨雪天气坑内渗水,导致设备锈蚀,要求沿基坑周边砌筑宽370,高2450mm的砖墙,在顶部埋设直径110mm,壁厚2mm电缆穿管,两头打喇叭口形
电缆穿管后用油棉丝塞紧,或其他防火
且内外做1:2
5水泥砂浆防水抹面,厚20mm,要求砂浆饱满,不得有空隙
维护墙设钢爬梯一道,钢爬梯两根立筋为Φ22的2跟三级钢,蹬梯为Φ14的二级钢,间距200mm
底部设集水槽和预埋排污管相连
7混凝土压顶砖墙顶面用370*200的混凝土压顶,压顶为C25混凝土,纵筋为二级钢4Φ14,
