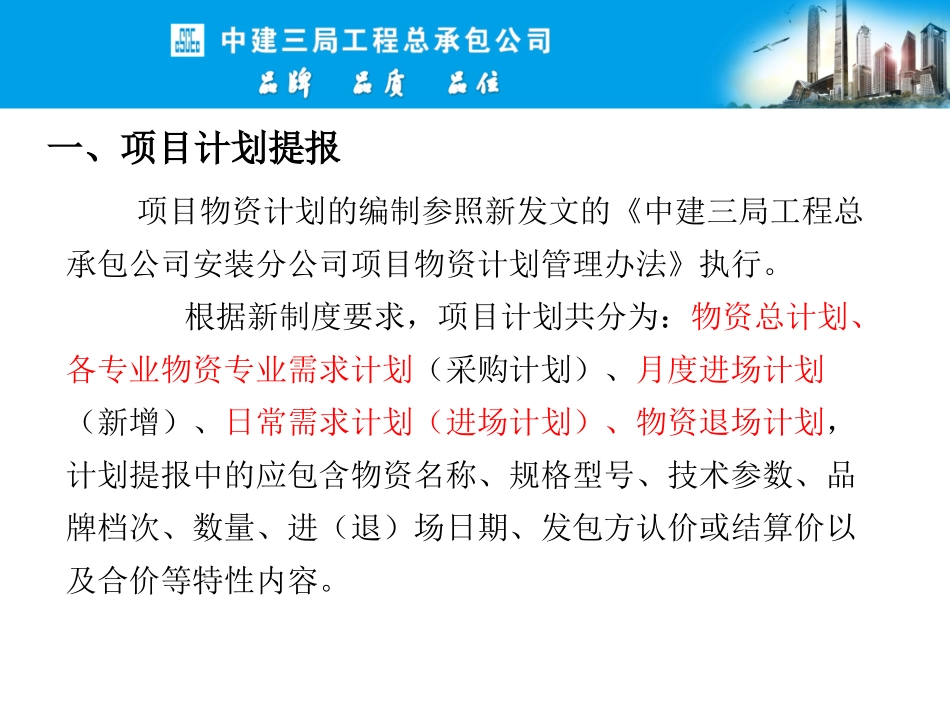

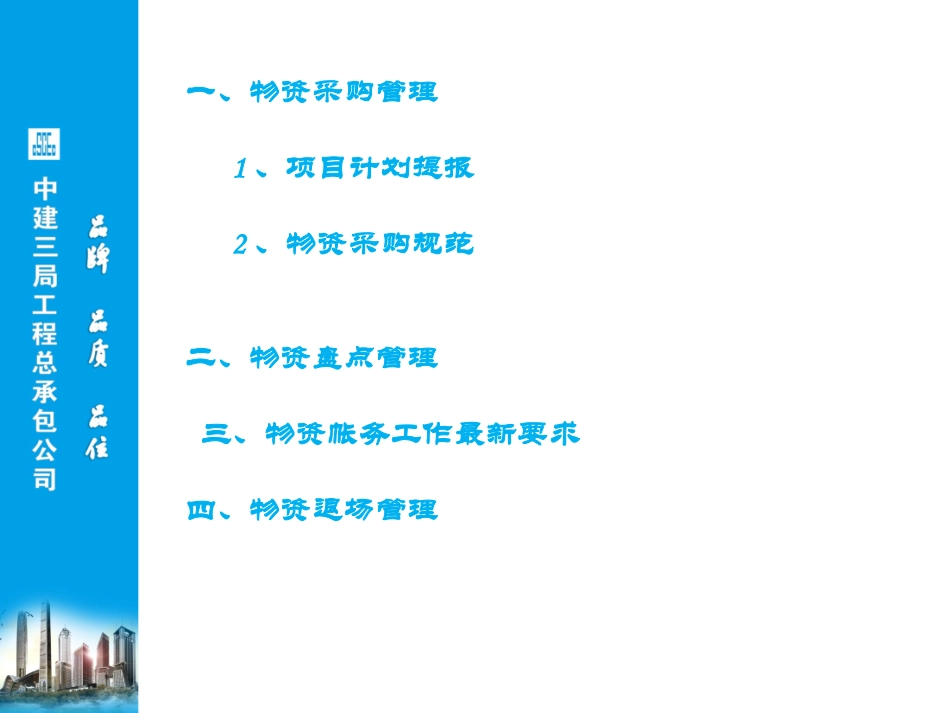

项目物资采购管理及库房盘点一、物资采购管理1、项目计划提报2、物资采购规范二、物资盘点管理三、物资帐务工作最新要求四、物资退场管理项目物资计划的编制参照新发文的《中建三局工程总承包公司安装分公司项目物资计划管理办法》执行
根据新制度要求,项目计划共分为:物资总计划、各专业物资专业需求计划(采购计划)、月度进场计划(新增)、日常需求计划(进场计划)、物资退场计划,计划提报中的应包含物资名称、规格型号、技术参数、品牌档次、数量、进(退)场日期、发包方认价或结算价以及合价等特性内容
一、项目计划提报1、项目物资总计划1
1、《项目物资总计划》由各专业负责人(专业工长)根据施工图纸计算汇总,项目经理审批合格后,由项目材料员在公司办公平台上发起评审会签流程
2、在工程开工进场后,条件具备(办公条件、人员到位、施工图纸齐全等),在30个工作日内编制完成;如遇正式图纸未能下发等特殊情况需顺延的,项目需及时以书面形式向分公司(或经理部)说明原因后可顺延
当项目施工图纸发生变更导致总需求(含物资种类、型号、数量等变更)发生变化的,由项目专业负责人(或专业工长)按月修订本专业的物资总计划,并附详细的变更说明
3、内容包括:物资名称、规格型号、质量标准、材料等级、详细参数、单位、数量、投标单价、投标合价、计划使用时间等,如有品牌、档次以及其它要求等须备注说明
应与施工组织设计(方案)紧密联系,两者之间不能脱节,误差率需控制在±20%以内
2、项目物资专业需求计划2
1、“项目物资采购计划”为“物资总计划”的分项计划和补充
常规物资专业需求计划要求提前≥25天,非常规物资、设备要求提前≥4个月(不含物资设备的生产、运输周期,具体时间以物资设备部提供为准)报送物资设备部,以便物资设备部组织招议标、合同签订等工作
请各项目部对本条内容给予重视
2、项目物资专业需求计划编制时,要求分专业、分
