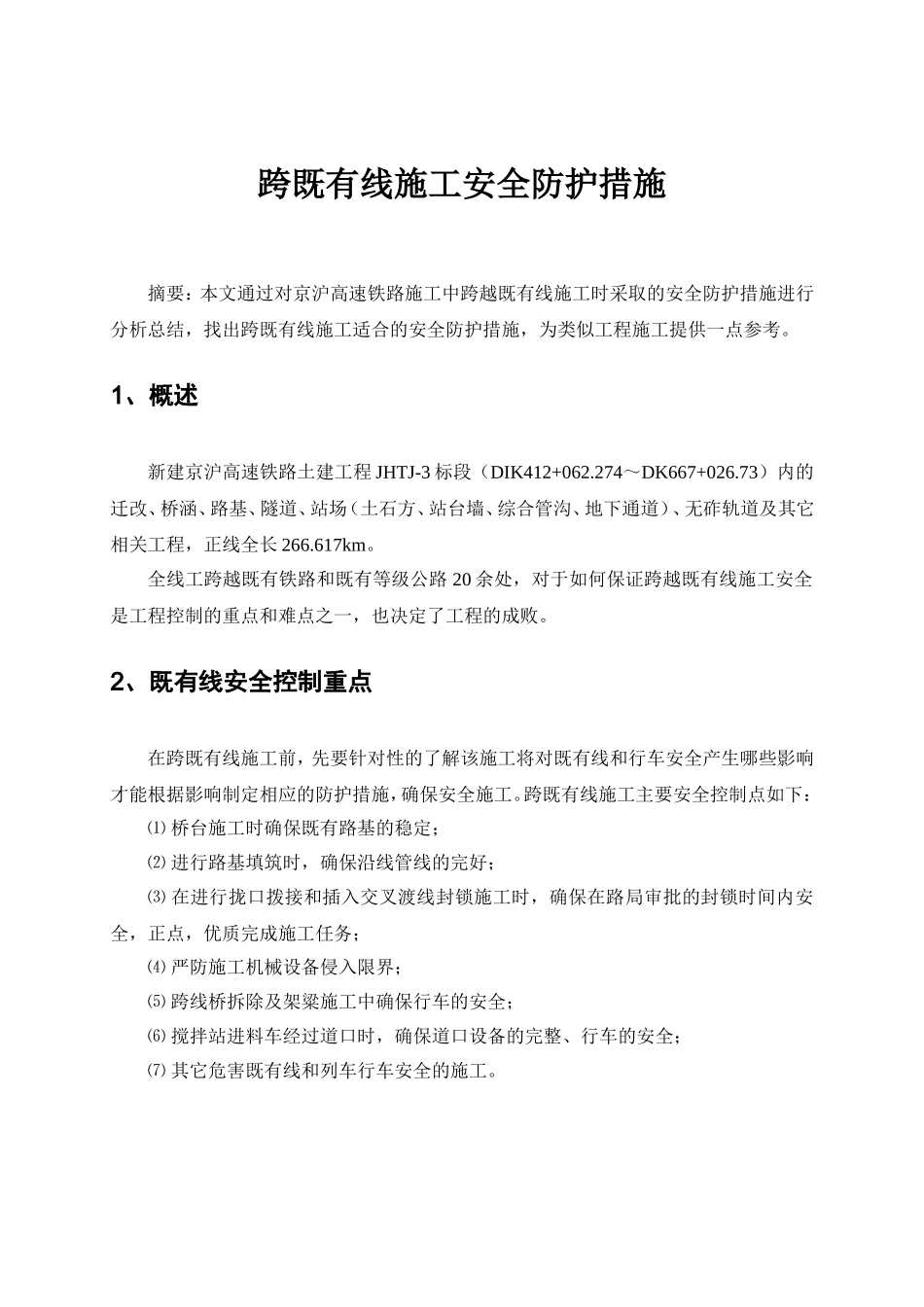

跨既有线施工安全防护措施摘要:本文通过对京沪高速铁路施工中跨越既有线施工时采取的安全防护措施进行分析总结,找出跨既有线施工适合的安全防护措施,为类似工程施工提供一点参考
1、概述新建京沪高速铁路土建工程JHTJ-3标段(DIK412+062
274~DK667+026
73)内的迁改、桥涵、路基、隧道、站场(土石方、站台墙、综合管沟、地下通道)、无砟轨道及其它相关工程,正线全长266
全线工跨越既有铁路和既有等级公路20余处,对于如何保证跨越既有线施工安全是工程控制的重点和难点之一,也决定了工程的成败
2、既有线安全控制重点在跨既有线施工前,先要针对性的了解该施工将对既有线和行车安全产生哪些影响才能根据影响制定相应的防护措施,确保安全施工
跨既有线施工主要安全控制点如下:⑴桥台施工时确保既有路基的稳定;⑵进行路基填筑时,确保沿线管线的完好;⑶在进行拢口拨接和插入交叉渡线封锁施工时,确保在路局审批的封锁时间内安全,正点,优质完成施工任务;⑷严防施工机械设备侵入限界;⑸跨线桥拆除及架粱施工中确保行车的安全;⑹搅拌站进料车经过道口时,确保道口设备的完整、行车的安全;⑺其它危害既有线和列车行车安全的施工
3、影响既有线的施工范围、施工时间结合所要施工的项目,在施工前要对所影响的既有线进行调查,找出影响的范围,并根据项目施工时间确定影响时间,结合路局的管理规定对施工时间进行分析调整
例如京沪三标一工区管段范围内影响既有线的有:⑴黄河南引特大桥141#-142#墩处跨越既有铁路(京浦线),该两处墩台施工将影响既有线路基的稳定和沿线管线的安全;上部结构施工影响到行车安全
计划施工时间为:2008年10月至2010年8月
⑵跨济兖公路特大桥12#-14#墩之间跨越既有公路(济兖公路和京福高速公路匝道),上部结构施工影响到行车安全
计划施工时间为:2008年10月至2010年8月
