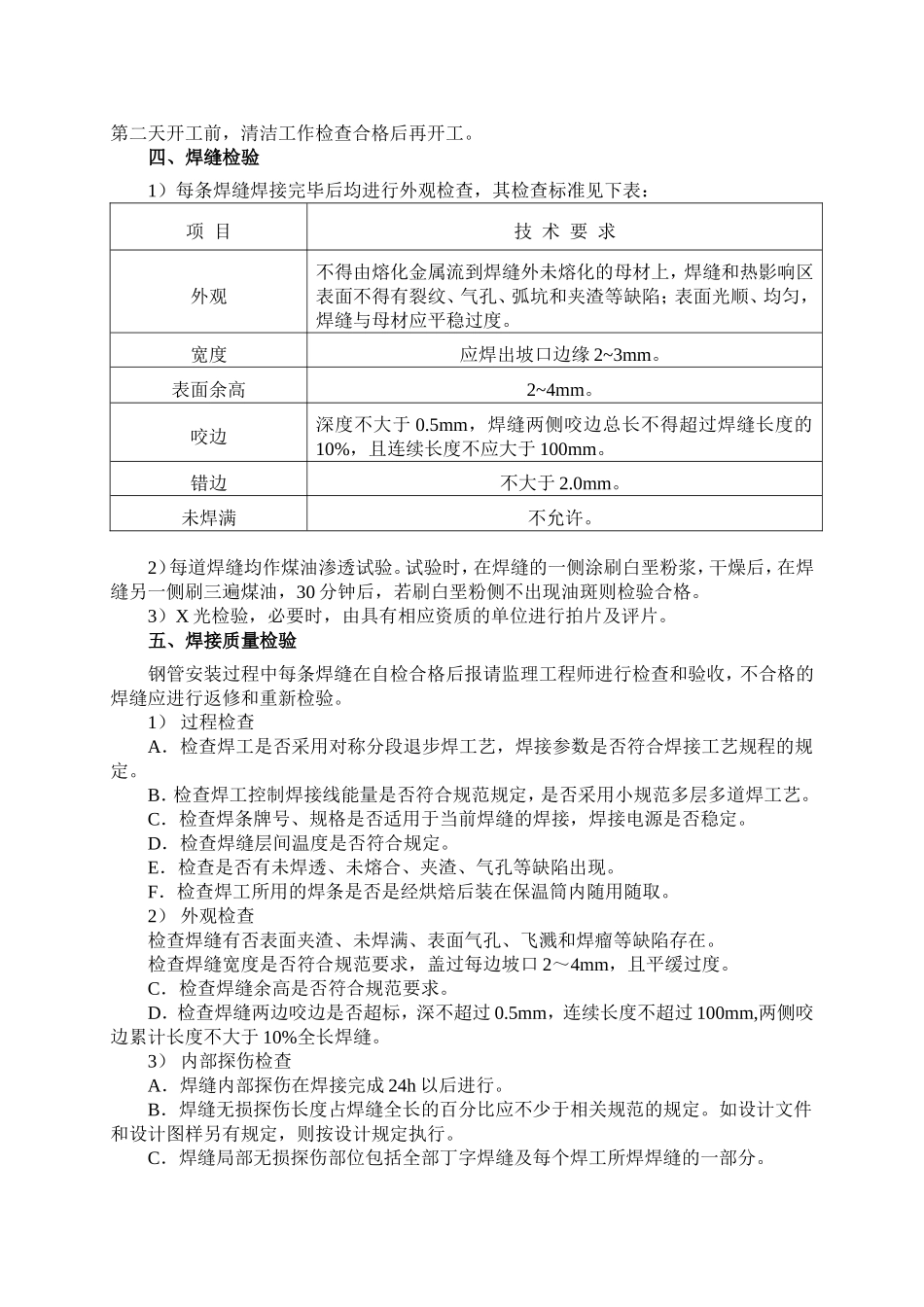

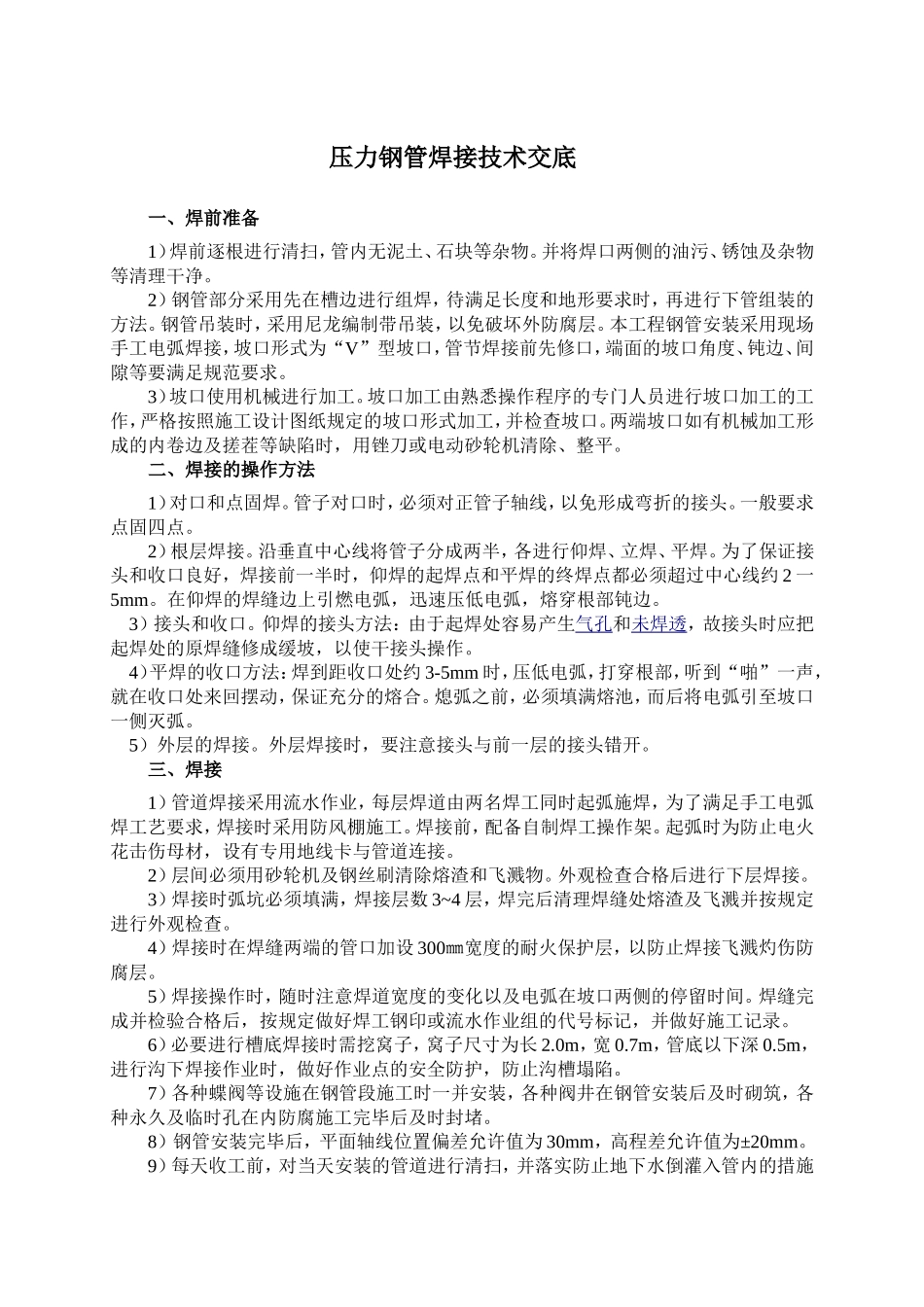

压力钢管焊接技术交底一、焊前准备1)焊前逐根进行清扫,管内无泥土、石块等杂物
并将焊口两侧的油污、锈蚀及杂物等清理干净
2)钢管部分采用先在槽边进行组焊,待满足长度和地形要求时,再进行下管组装的方法
钢管吊装时,采用尼龙编制带吊装,以免破坏外防腐层
本工程钢管安装采用现场手工电弧焊接,坡口形式为“V”型坡口,管节焊接前先修口,端面的坡口角度、钝边、间隙等要满足规范要求
3)坡口使用机械进行加工
坡口加工由熟悉操作程序的专门人员进行坡口加工的工作,严格按照施工设计图纸规定的坡口形式加工,并检查坡口
两端坡口如有机械加工形成的内卷边及搓茬等缺陷时,用锉刀或电动砂轮机清除、整平
二、焊接的操作方法1)对口和点固焊
管子对口时,必须对正管子轴线,以免形成弯折的接头
一般要求点固四点
2)根层焊接
沿垂直中心线将管子分成两半,各进行仰焊、立焊、平焊
为了保证接头和收口良好,焊接前一半时,仰焊的起焊点和平焊的终焊点都必须超过中心线约2一5mm
在仰焊的焊缝边上引燃电弧,迅速压低电弧,熔穿根部钝边
3)接头和收口
仰焊的接头方法:由于起焊处容易产生气孔和未焊透,故接头时应把起焊处的原焊缝修成缓坡,以使干接头操作
4)平焊的收口方法:焊到距收口处约3-5mm时,压低电弧,打穿根部,听到“啪”一声,就在收口处来回摆动,保证充分的熔合
熄弧之前,必须填满熔池,而后将电弧引至坡口一侧灭弧
5)外层的焊接
外层焊接时,要注意接头与前一层的接头错开
三、焊接1)管道焊接采用流水作业,每层焊道由两名焊工同时起弧施焊,为了满足手工电弧焊工艺要求,焊接时采用防风棚施工
焊接前,配备自制焊工操作架
起弧时为防止电火花击伤母材,设有专用地线卡与管道连接
2)层间必须用砂轮机及钢丝刷清除熔渣和飞溅物
外观检查合格后进行下层焊接

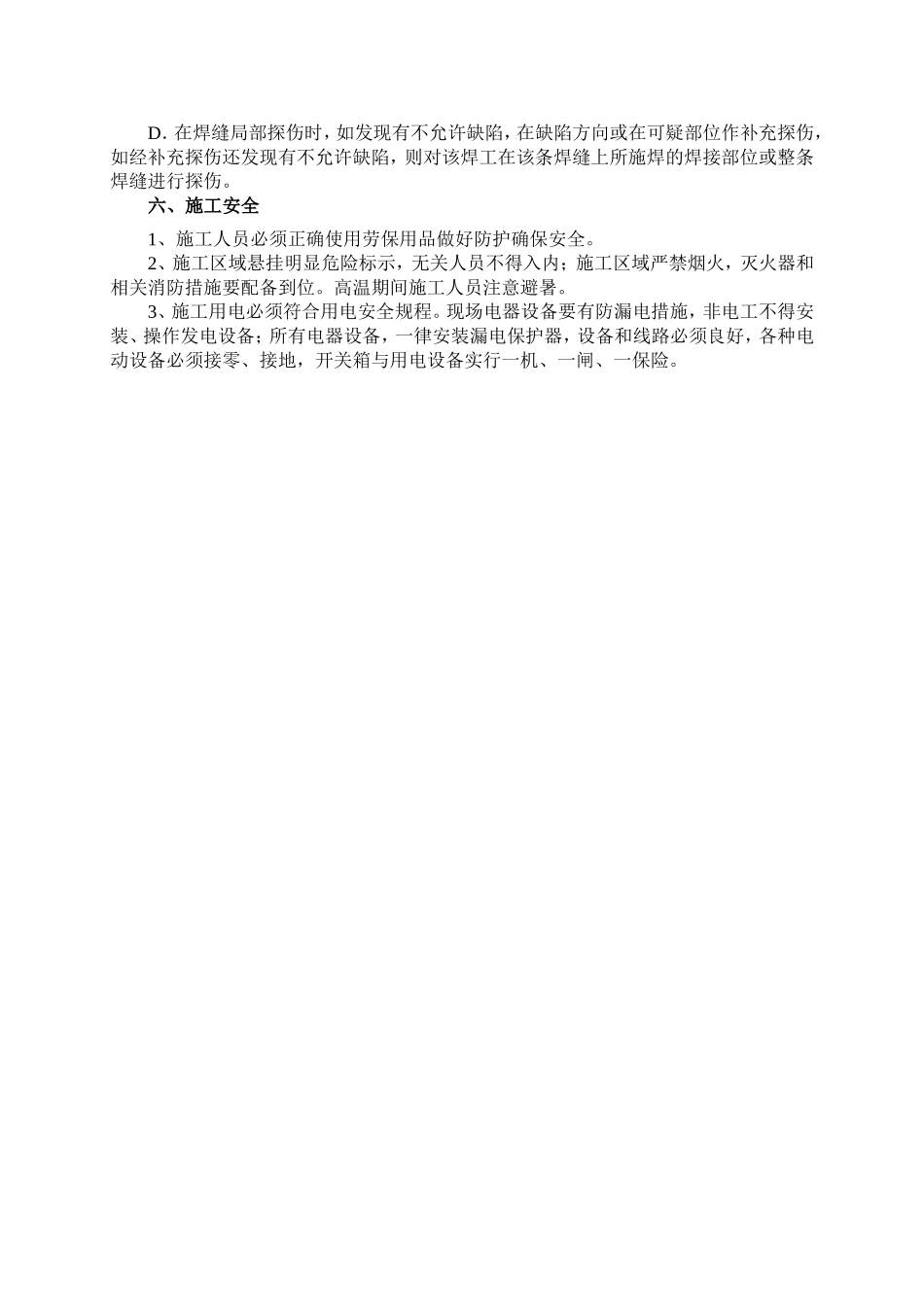

3)焊接时弧坑必须填满,焊接层数3~4层,焊完后清理焊缝处熔渣及飞溅并按规定进行外观
