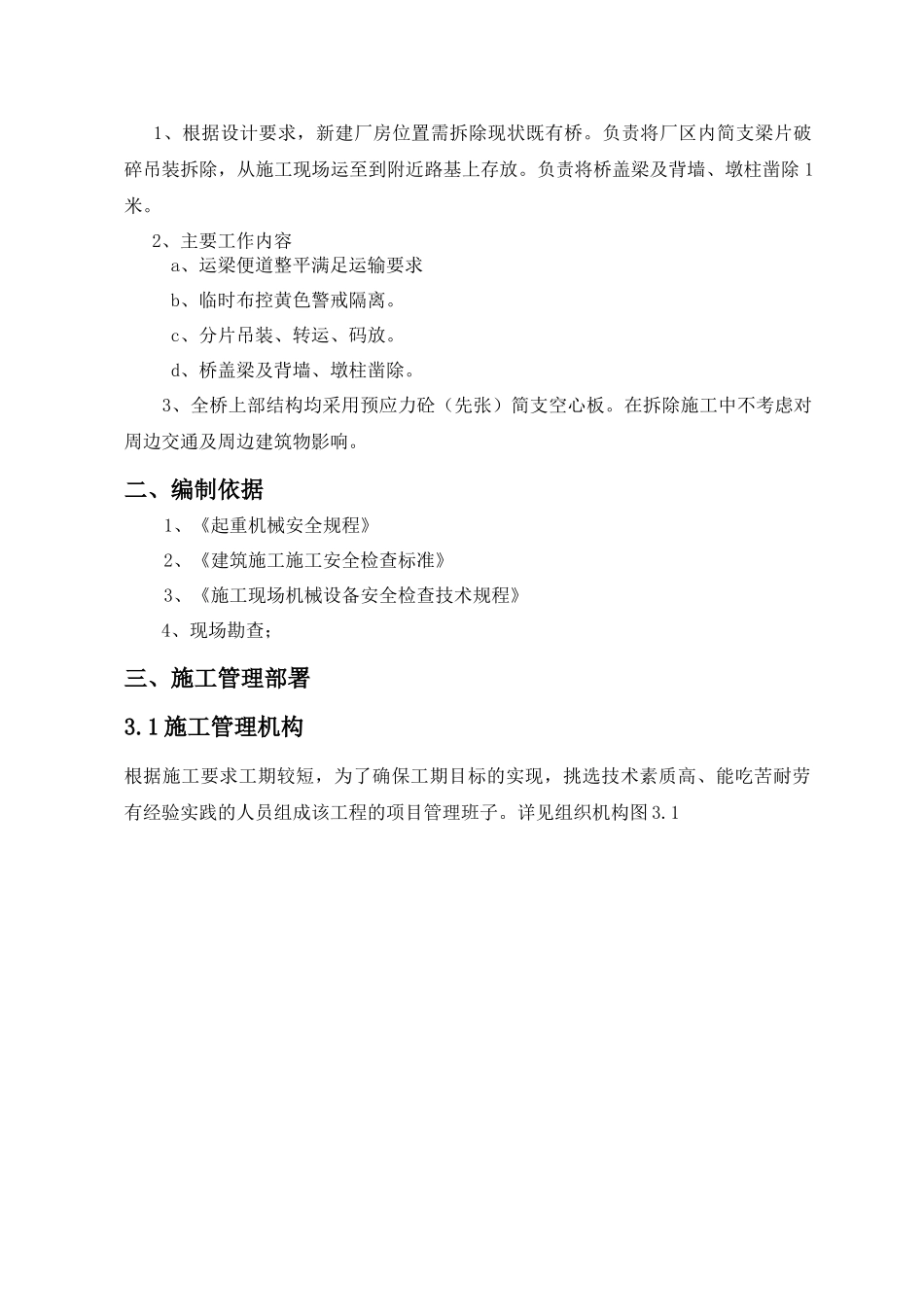

拆除工程组合箱梁桥拆除专项方案编制人:_____________审核人:_____________批准人:_____________2018年4月30日一、工程概况1、根据设计要求,新建厂房位置需拆除现状既有桥
负责将厂区内简支梁片破碎吊装拆除,从施工现场运至到附近路基上存放
负责将桥盖梁及背墙、墩柱凿除1米
2、主要工作内容a、运梁便道整平满足运输要求b、临时布控黄色警戒隔离
c、分片吊装、转运、码放
d、桥盖梁及背墙、墩柱凿除
3、全桥上部结构均采用预应力砼(先张)简支空心板
在拆除施工中不考虑对周边交通及周边建筑物影响
二、编制依据1、《起重机械安全规程》2、《建筑施工施工安全检查标准》3、《施工现场机械设备安全检查技术规程》4、现场勘查;三、施工管理部署3
1施工管理机构根据施工要求工期较短,为了确保工期目标的实现,挑选技术素质高、能吃苦耐劳有经验实践的人员组成该工程的项目管理班子

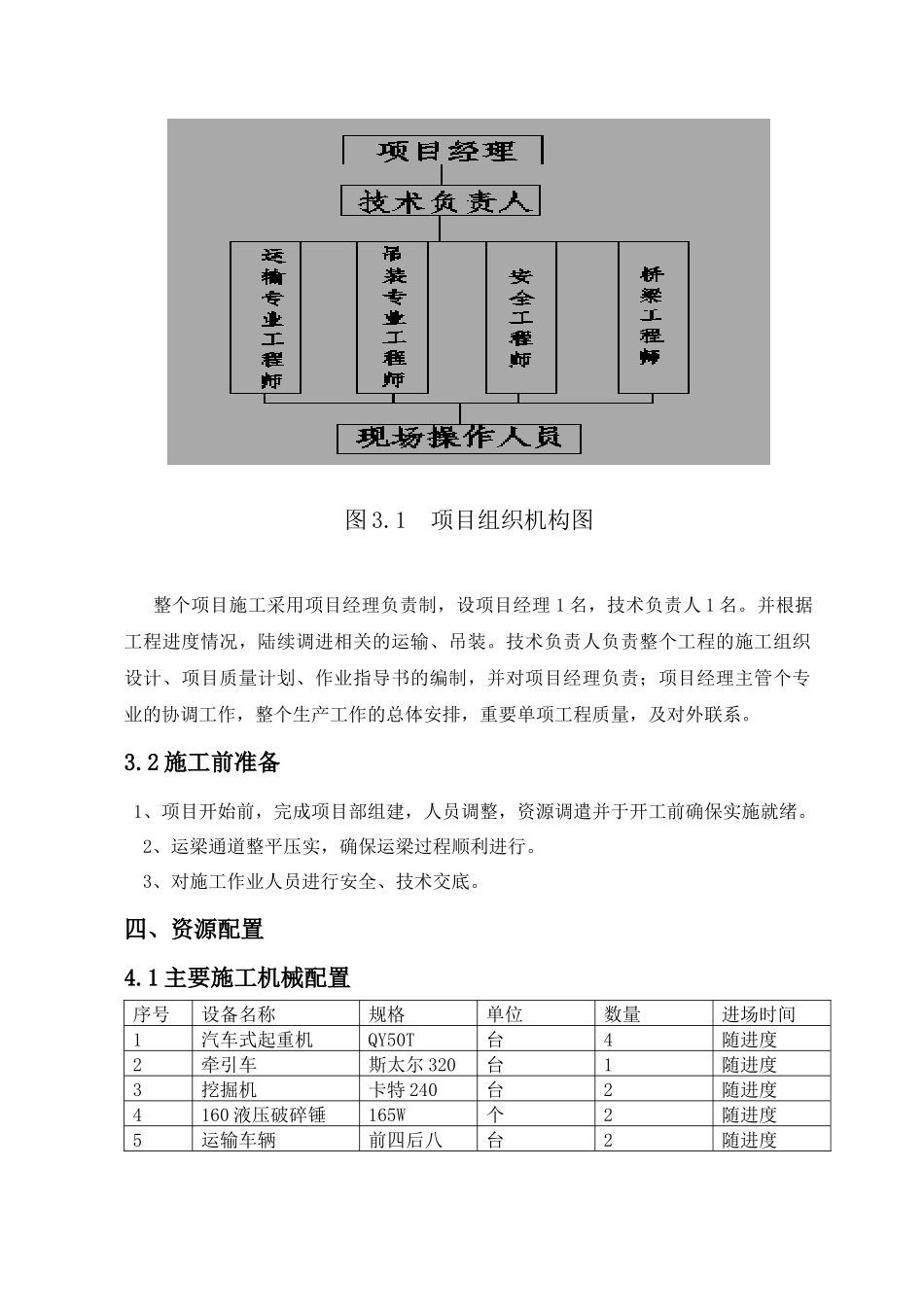

详见组织机构图3
1项目组织机构图整个项目施工采用项目经理负责制,设项目经理1名,技术负责人1名
并根据工程进度情况,陆续调进相关的运输、吊装
技术负责人负责整个工程的施工组织设计、项目质量计划、作业指导书的编制,并对项目经理负责;项目经理主管个专业的协调工作,整个生产工作的总体安排,重要单项工程质量,及对外联系
2施工前准备1、项目开始前,完成项目部组建,人员调整,资源调遣并于开工前确保实施就绪
2、运梁通道整平压实,确保运梁过程顺利进行
3、对施工作业人员进行安全、技术交底
四、资源配置4
1主要施工机械配置序号设备名称规格单位数量进场时间1汽车式起重机QY50T台4随进度2牵引车斯太尔320台1随进度3挖掘机卡特240台2随进度4160液压破碎锤165W个2随进度5运输车辆前四后八台2随进度4
2人力资源配置序号工种人数工种人数1项目经理1工班长22专职安全员1机械管理
