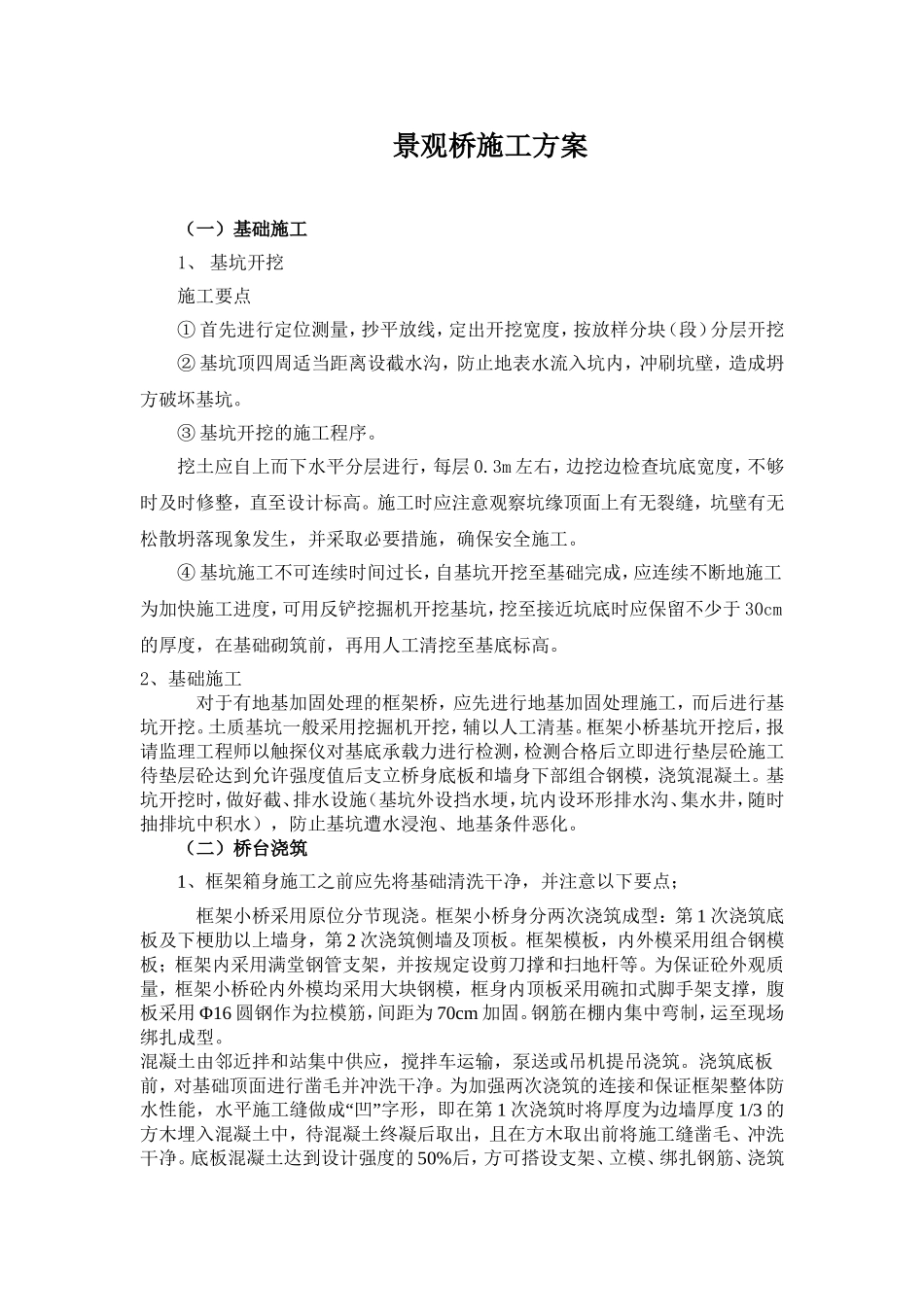

景观桥施工方案(一)基础施工1、基坑开挖施工要点①首先进行定位测量,抄平放线,定出开挖宽度,按放样分块(段)分层开挖②基坑顶四周适当距离设截水沟,防止地表水流入坑内,冲刷坑壁,造成坍方破坏基坑
③基坑开挖的施工程序
挖土应自上而下水平分层进行,每层0
3m左右,边挖边检查坑底宽度,不够时及时修整,直至设计标高
施工时应注意观察坑缘顶面上有无裂缝,坑壁有无松散坍落现象发生,并采取必要措施,确保安全施工
④基坑施工不可连续时间过长,自基坑开挖至基础完成,应连续不断地施工为加快施工进度,可用反铲挖掘机开挖基坑,挖至接近坑底时应保留不少于30cm的厚度,在基础砌筑前,再用人工清挖至基底标高
2、基础施工对于有地基加固处理的框架桥,应先进行地基加固处理施工,而后进行基坑开挖
土质基坑一般采用挖掘机开挖,辅以人工清基
框架小桥基坑开挖后,报请监理工程师以触探仪对基底承载力进行检测,检测合格后立即进行垫层砼施工待垫层砼达到允许强度值后支立桥身底板和墙身下部组合钢模,浇筑混凝土
基坑开挖时,做好截、排水设施(基坑外设挡水埂,坑内设环形排水沟、集水井,随时抽排坑中积水),防止基坑遭水浸泡、地基条件恶化
(二)桥台浇筑1、框架箱身施工之前应先将基础清洗干净,并注意以下要点;框架小桥采用原位分节现浇
框架小桥身分两次浇筑成型:第1次浇筑底板及下梗肋以上墙身,第2次浇筑侧墙及顶板
框架模板,内外模采用组合钢模板;框架内采用满堂钢管支架,并按规定设剪刀撑和扫地杆等
为保证砼外观质量,框架小桥砼内外模均采用大块钢模,框身内顶板采用碗扣式脚手架支撑,腹板采用Φ16圆钢作为拉模筋,间距为70cm加固
钢筋在棚内集中弯制,运至现场绑扎成型
混凝土由邻近拌和站集中供应,搅拌车运输,泵送或吊机提吊浇筑
浇筑底板前,对基础顶面进行凿毛并冲洗干净
为加强两次浇筑的连接和保证框架整体防水性能,水平施工缝做成“凹”字形
