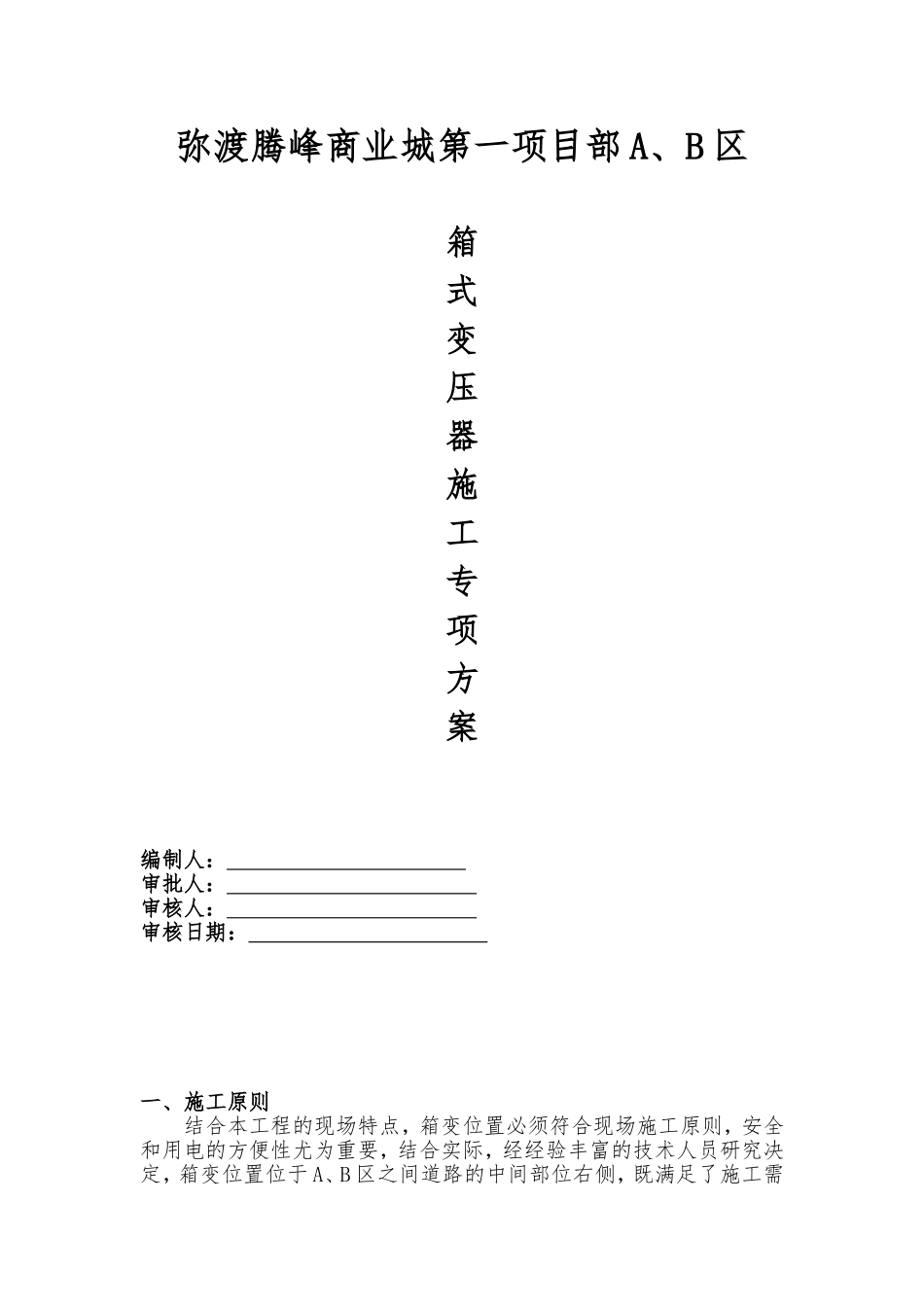

弥渡腾峰商业城第一项目部A、B区箱式变压器施工专项方案编制人:审批人:审核人:审核日期:一、施工原则结合本工程的现场特点,箱变位置必须符合现场施工原则,安全和用电的方便性尤为重要,结合实际,经经验丰富的技术人员研究决定,箱变位置位于A、B区之间道路的中间部位右侧,既满足了施工需要又符合安全施工的原则
二、箱变施工方案根据施工设计,结合现场实际,制定科学合理的施工方案,保证工程的正常施工和开通使用
(一)、箱变基础施工根据甲方提供的箱变尺寸4
77m,浇筑200厚C20混凝土垫层,二四墙砌筑,内外抹灰,中空,方便变压器的日常维护和修理
(二)、室外箱式变电站的安装1、按照设计图的要求和使用要求,定购相应的材料和设备,在箱式变内的变压器定货前向供电部门提供设备型号,报理审批
2、经过现场勘察,确定1000kV电源进线合理的进线点,编制相应的受电施工方案报供电局批复
3、确定室外箱式变电站的生产厂家后,根据厂家提供的基础图,进行基础的施工
4、进行箱式变电站的基础施工,预埋相应的构件和电缆保护钢管
基础到达设计强度的80%以上后,箱式变电装置到达现场先进行检查,附件齐全、设备完好、无锈蚀或机械损伤后,方可设备的安装
在这个过程中仍要注意基础的养护
5、箱变施工完毕后,施工单位先进行设备自调、自检合格,报建设单位委托具有试验资质的试验部门进场试验箱式变电站
(三)、接地装置的施工1、箱式变电站周围打接地网,接地网与周围建筑接地网相连
2、接地装置的埋设深度和焊接要求要符合设计的要求和相关规范规定
3、接地装置安装完毕后,要在晴朗的天气,地面的湿度达到规范规定的时候,方可进行接地电阻的测试
如果有接地电阻值不符合规定的接地装置,就要按规定增加相应的接地极和接地母线,直到接地电阻值符合设计要求
4、接地装置与设备的联接要可靠、美观
(三)、工程的开通1、工程施工完毕
