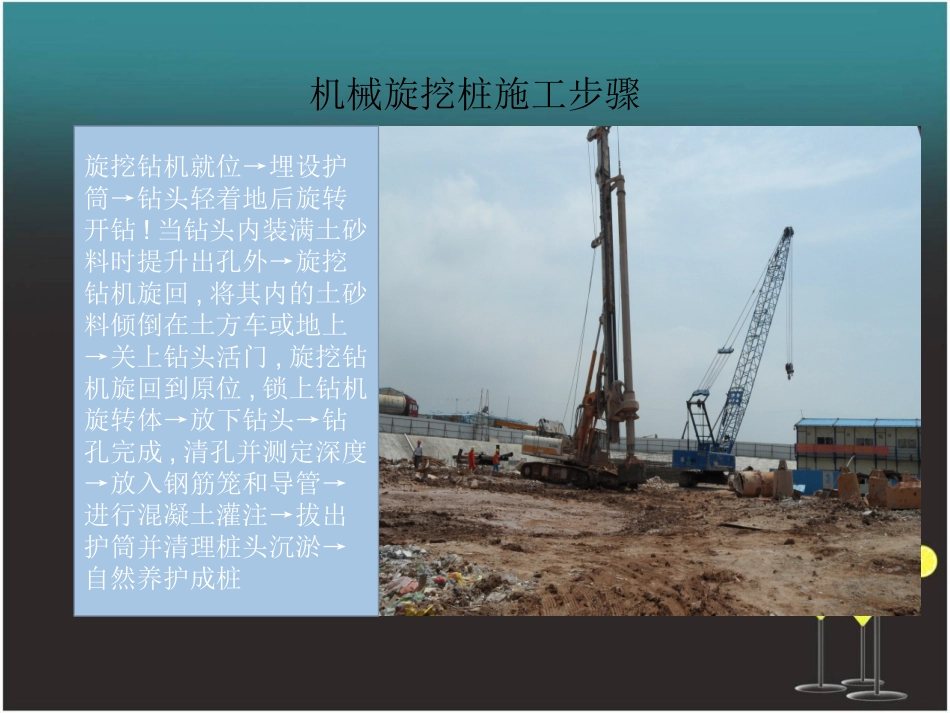

机械旋挖桩施工步骤旋挖钻机就位→埋设护筒→钻头轻着地后旋转开钻
当钻头内装满土砂料时提升出孔外→旋挖钻机旋回,将其内的土砂料倾倒在土方车或地上→关上钻头活门,旋挖钻机旋回到原位,锁上钻机旋转体→放下钻头→钻孔完成,清孔并测定深度→放入钢筋笼和导管→进行混凝土灌注→拔出护筒并清理桩头沉淤→自然养护成桩旋挖桩钻孔施工方法旋挖桩钻孔施工方法钢护筒埋置深度以能隔开流塑状地层为主要原则
具体埋置深度还应满足计算结果,且有安全系数,根据水文地质条件、施工水位、河床深度、护筒内泥浆容重和施工情况等通过计算确定
钢护筒分节加工,顶部和底部各1m范围作加强箍
每节护筒连接采用坡口焊,以减少护筒振埋时的阻力
钢护筒运至施工现场后,质监人员须对钢护筒的直径、圆度和焊接质量验收

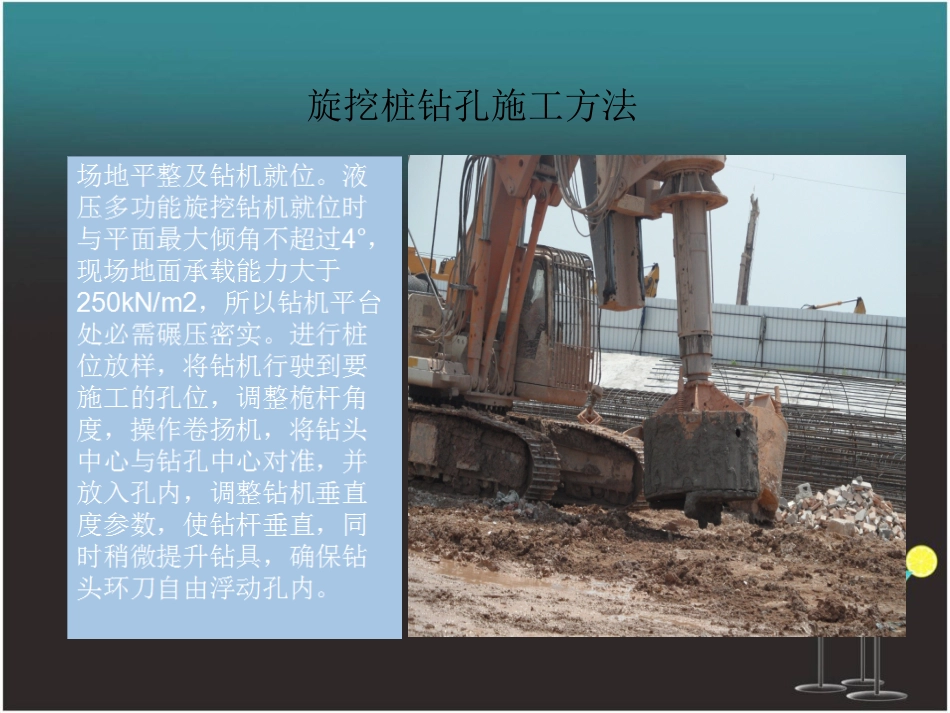

旋挖桩钻孔施工方法开始钻孔时要保证好钻杆垂直,钻机稳定,然后进行钻孔
当钻头下降到预定深度后,旋转钻斗并施加压力,将土挤入钻斗内,仪表自动显示筒满时,钻斗底部关闭,提升钻斗将土卸于堆放地点
总的施工工艺是通过钻斗的旋转、削土、提升、卸土,反复循环直至成孔
旋挖桩钻孔施工方法泥浆采用膨润土、火碱以及纤维素混合而制,在泥浆池中用搅浆机将泥浆搅拌好后,泵入孔内,旋挖钻均匀缓慢钻进,这样既钻进又起到泥浆护壁的作用
钻进时掌握好进尺速度,随时注意观察孔内情况,及时补加泥浆保持液面高度
泥浆制备应注意两个方面:一是泥浆的指标问题,其比重一般应控制在1
2之间,粘度控制在17~20s
旋挖桩钻孔施工方法钻进过程中,操作人员随时观察钻杆是否垂直,开始钻进时采用低速钻进,主卷扬机钢丝绳承担不低于钻杆、钻具重量之和的20%,以保证孔位不产生偏差
钻进护筒以下3m可以采用高速钻进,钻进速度与压力有关,采用钻头与钻杆自重摩擦加压,150MPa压力下,进尺速度为20cm/min;200MPa压力下,进尺速度为30cm/min;260MPa
